收藏 分销(赏)

人工挖孔桩工程安全专项施工方案.docx

上传人:小****库 文档编号:2577817 上传时间:2024-06-01 格式:DOCX 页数:6 大小:16.01KB
下载 相关 举报

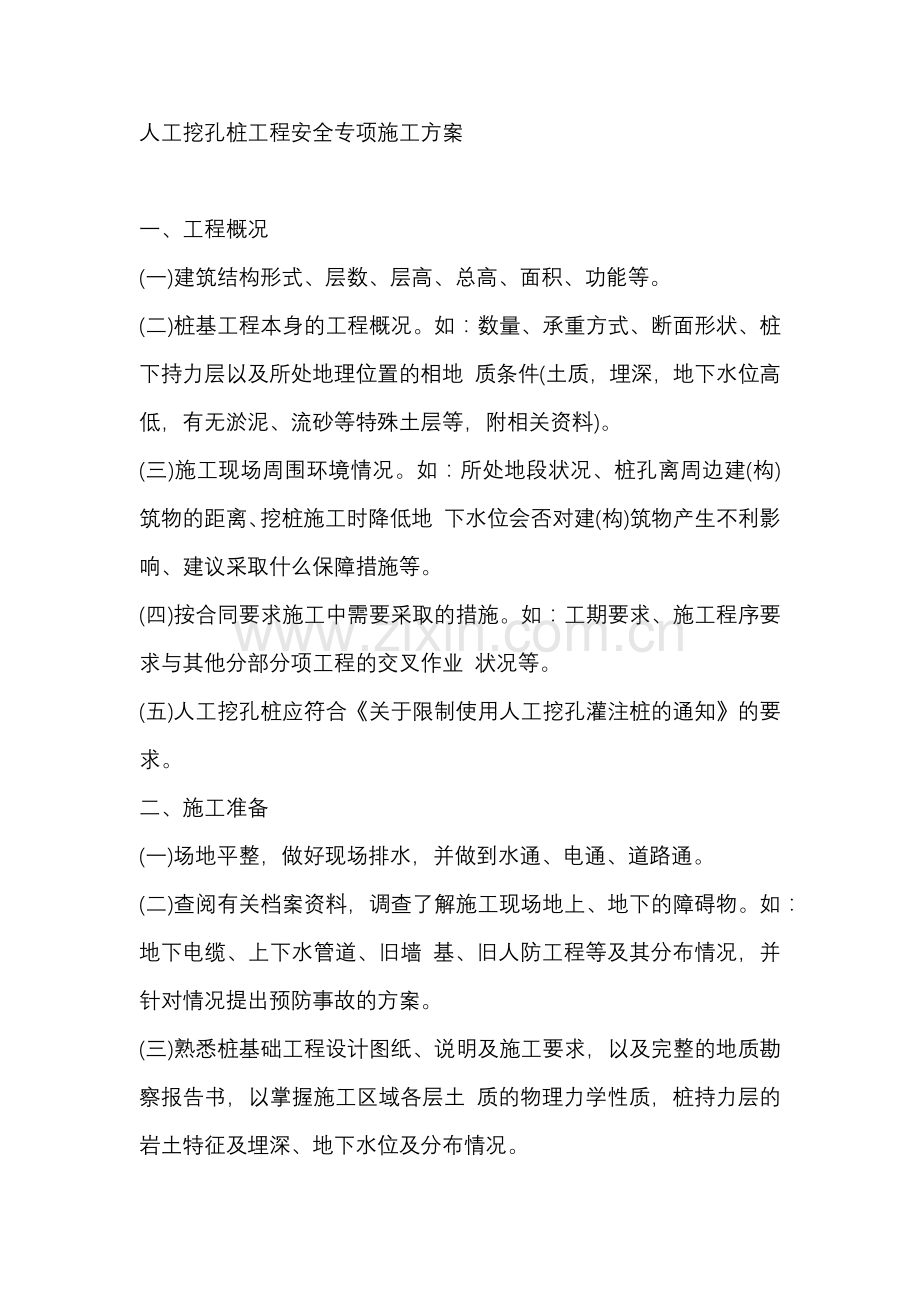

人工挖孔桩工程安全专项施工方案.docx_第1页
第1页 / 共6页
人工挖孔桩工程安全专项施工方案.docx_第2页
第2页 / 共6页
亲,该文档总共6页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

1、人工挖孔桩工程安全专项施工方案一、工程概况(一)建筑结构形式、层数、层高、总高、面积、功能等。(二)桩基工程本身的工程概况。如:数量、承重方式、断面形状、桩下持力层以及所处地理位置的相地 质条件(土质,埋深,地下水位高低,有无淤泥、流砂等特殊土层等,附相关资料)。(三)施工现场周围环境情况。如:所处地段状况、桩孔离周边建(构)筑物的距离、挖桩施工时降低地 下水位会否对建(构)筑物产生不利影响、建议采取什么保障措施等。(四)按合同要求施工中需要采取的措施。如:工期要求、施工程序要求与其他分部分项工程的交叉作业 状况等。(五)人工挖孔桩应符合关于限制使用人工挖孔灌注桩的通知的要求。二、施工准备(一

2、)场地平整,做好现场排水,并做到水通、电通、道路通。(二)查阅有关档案资料,调查了解施工现场地上、地下的障碍物。如:地下电缆、上下水管道、旧墙 基、旧人防工程等及其分布情况,并针对情况提出预防事故的方案。(三)熟悉桩基础工程设计图纸、说明及施工要求,以及完整的地质勘察报告书,以掌握施工区域各层土 质的物理力学性质,桩持力层的岩土特征及埋深、地下水位及分布情况。(四)备齐挖孔施工机具、气体检测仪、模板、空压机及风管、水泵、爬梯、防护挡板、照明及动力电器 以及土建钢筋混凝土工程的施工机具等,并明确各种机具的安全使用规程。(五)绘制桩基施工及安全设施平面布置图,编制挖孔桩施工工期控制计划。三、施工组

3、织与管理(一)人工挖孔桩应由具有相应资质的专业队伍施工。明确项目技术负责人和专职安全员。挖孔桩工程的 现场负责人,必须熟练掌握人工挖孔的施工方法、法规、操作规程、安全生产技术知识。(二)按施工方案中制定的安全技术措施,以及有关的安全技术规范、规程的要求,开工前由项目部向全 体管理人员和操作人员进行安全技术交底,并做好书面的交底工作。(三)参加挖孔作业的工人应是1835岁男性青年,事先必须进行身体检查,凡患有精神病、高血压、心 脏病、癫痫病、聋哑及其他不宜井下作业的人等不能参与施工。(四)现场设专人做好挖孔桩施工记录,并负责对安全施工实施跟踪监督,做好监督记录。四 、施工工序流程场地平整 放线定

4、桩位及高程 建议每条桩进行超前钻 开挖第一节桩孔土方 支护壁模板放附加 钢筋 浇筑第一节护壁混凝土 检查桩位(中心)轴线 架设垂直运输架 安装电动葫芦(铁辘护) 安装吊桶、照明、活动盖板、水泵、通风机等 开挖吊运第二节桩孔土方(修边) 先拆第一节支第 二节护壁模板(放附加钢筋) 浇第二节护壁混凝土 检查桩位(中心)轴线 逐层往下循环作业 开挖扩底部分 检查验收 吊放钢筋笼 放混凝土溜筒(导管) 浇筑桩身混凝土(随浇随振) 插 桩顶钢筋。五 、孔桩施工安全技术要点(一)多孔同时开挖施工时,应采取间隔开挖的方法。相邻的桩不能同时挖孔,必须待相邻桩孔浇筑完混 凝土之后才能开挖,以保证土壁稳定。(二)

5、桩孔下挖过程中,必须按照挖一节土(每挖深5080cm), 做一节护壁或安放一次工具式钢筋防护 笼。桩孔垂直度和直径尺寸应每挖一节检查一次,发现偏差及时纠正,以免误差积累过大,造成倾斜或塌方。(三)挖孔桩孔口,应设水平活动安全盖板。当吊桶提升到离地面高1.8m左右(超过人高)时推活动盖板 关闭孔口,手推车推至盖板上,卸土后再开盖板下吊桶吊土,以防土块和工具掉入孔内伤人。最上一节混凝土 护壁在井口处高出地面25cm (厚度与护壁相同),以防地面水流入井孔内或脚踢杂物掉入孔内。孔井口边1m范 围内不得有任何杂物,堆土应在孔井口边1.5m以外。(四)桩底扩孔应间隔削土,留一部分土作支撑,待浇筑混凝土前

6、再挖,此时宜加钢支架支护,浇筑混凝 土前再拆除。(五)挖孔桩施工一般不得在孔内放炮破石,若遇特殊情况,非在孔内放炮不可时,须制定专项安全技术 措施,并报请主管部门审批,经批准后方可实施。(六)挖孔、成桩必须严格按图施工,若发现问题需要变更,应及时与设计负责人联系,孔桩护壁后在无 可靠的安全技术措施条件下,严禁破石修孔。挖孔、扩孔完成后,应及时组织验收并浇筑混凝土,特别是孔壁 为砂土、松散填土、软土等不良土壤时不得隔夜浇筑混凝土,以免塌孔。护壁混凝土拆模须经现场技术负责人 批准。(七)正在开挖的井孔,每天上班前应随时注意检查卷扬机、支腿、钢丝绳、挂钩(保险钩)、提桶超高 限位装置等,应对井壁、混

7、凝土护壁的状况进行检查,发现问题及时采取措施。(八)挖孔人员上下孔井,必须使用安全爬梯;井下需要工具,应该用提升设备递送,禁止向井内抛掷。 井孔上、下应有可靠的通话联络,如对讲机等。(九)挖孔桩作业人员下班休息时,必须盖好孔口,或用高于80cm的护身栏将井口封闭围挡。(十)夜间一般禁止挖孔作业,如遇特殊情况需夜间挖孔作业时,须经现场负责人同意,并有安全员在 场。(十一)井下操作人员连续工作时间不宜超过4h, 应及时轮换。(十二)现场施工人员必须佩戴安全帽、系安全带,安全带接绳由孔上人员负责随作业而加长,井下有人 操做时,井上配合作业人员必须坚守岗位,不得擅离职守。(十三)孔底如需抽水时,必须在

8、全部井下作业人员上地面后进行。(十四)井孔内一律采用12V安全电压和防水带罩灯照明,井上现场可用24V低压照明。现场用电应符合 施工现场临时用电安全技术规范JGJ46 的标准。(十五)下井之前,应用气体检测仪对井内空气进行抽样检测并做好记录,发现有害气体含量超过允许 值,应用鼓风机向孔底通风(必要时送氧气),然后方能下井作业。施工中应有可靠通风措施。在医院或其他 有毒物质存放区施工,应先检查有毒物质对人体的伤害程度,再确定是否采用人工挖孔的施工方法。(十六)人工挖孔桩孔口周边必须设置防护栏杆,并设置警示标志。(十七)结合工程特点采取安全技术措施,必须包括紧急应急措施和应急预案。六、成孔验收及桩

9、身钢筋混凝土工程(一)桩挖至设计标高时,由建设单位、设计单位、勘察单位、监理单位、施工单位共同按设计要求进行 验收。(二)参加验收的各方人员,应认真做好记录,按检验报告要求签字后方可进行下道工序的施工。(三)桩孔验收合格后,立即进行桩身钢筋笼吊装就位,钢筋笼入孔吊装时要防止碰撞破坏孔壁。(四)浇筑桩身的混凝土坍落度以10cm左右为宜。浇筑第一步混凝土时待下料高出扩孔顶标高30cm左右再 振捣,以后每步浇1.5m高,随浇随振捣密实。在浇筑混凝土过程中(对无护壁桩而言)如发现孔壁土有塌落现 象,须及时采取措施后再继续浇筑。(五)一根桩的混凝土必须当天连续浇筑完。当孔壁有砂土层时,应将混凝土浇筑超过砂土层再振捣。孔 内振捣混凝土应该用绳系牢振捣器,放到孔内振捣,禁止人下到孔内振捣。(六)正在浇筑混凝土的桩孔周围10m半径内,其他桩内不能有人作业。七、属于危大工程应按房屋市政工程危险性较大的分部分项工程安全管理实施细则 的要求增加相应内容。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 教育专区 > 职业教育

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
