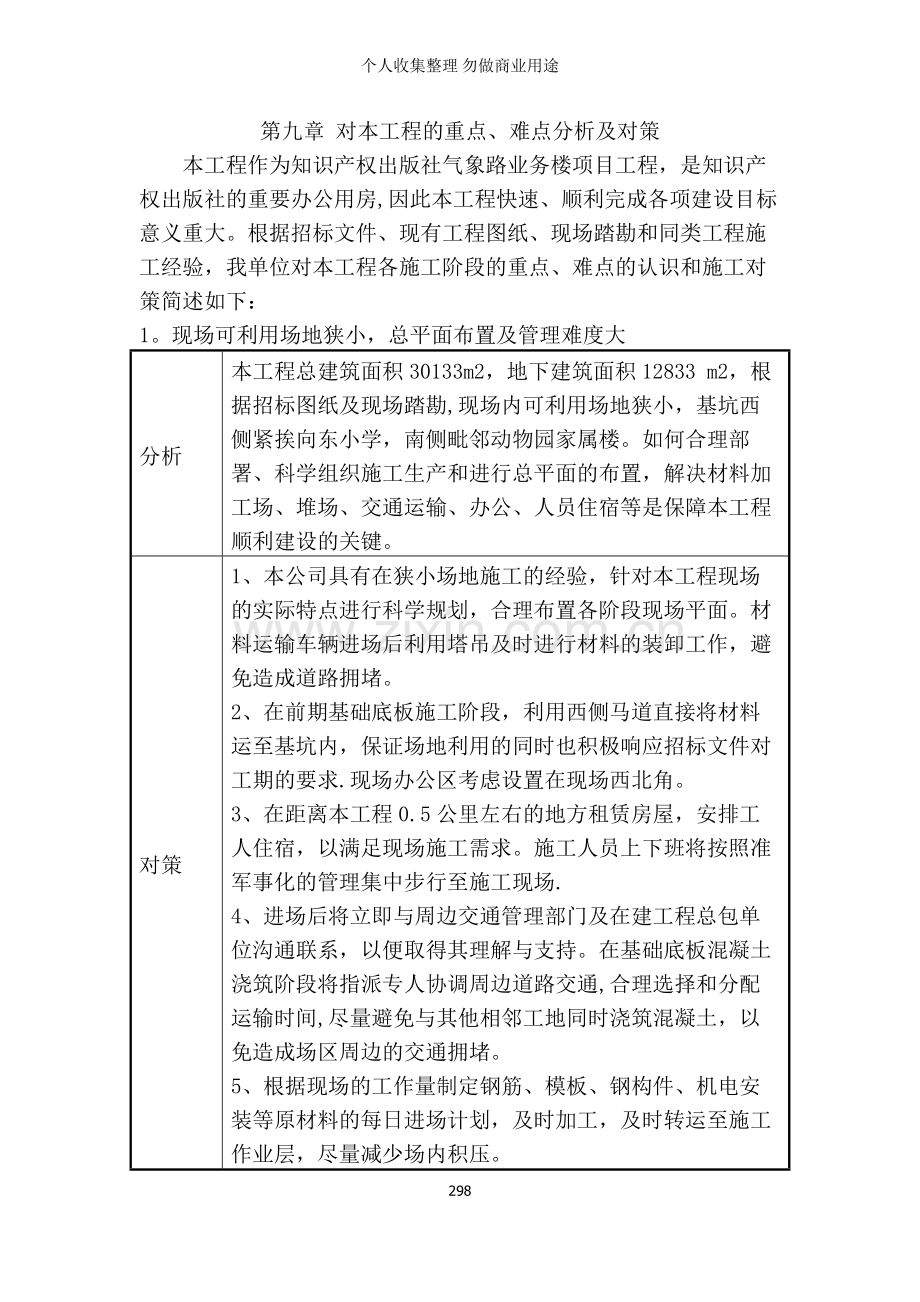

1、个人收集整理 勿做商业用途第九章 对本工程的重点、难点分析及对策本工程作为知识产权出版社气象路业务楼项目工程,是知识产权出版社的重要办公用房,因此本工程快速、顺利完成各项建设目标意义重大。根据招标文件、现有工程图纸、现场踏勘和同类工程施工经验,我单位对本工程各施工阶段的重点、难点的认识和施工对策简述如下:1。现场可利用场地狭小,总平面布置及管理难度大 分析本工程总建筑面积30133m2,地下建筑面积12833 m2,根据招标图纸及现场踏勘,现场内可利用场地狭小,基坑西侧紧挨向东小学,南侧毗邻动物园家属楼。如何合理部署、科学组织施工生产和进行总平面的布置,解决材料加工场、堆场、交通运输、办公、人
2、员住宿等是保障本工程顺利建设的关键。对策1、本公司具有在狭小场地施工的经验,针对本工程现场的实际特点进行科学规划,合理布置各阶段现场平面。材料运输车辆进场后利用塔吊及时进行材料的装卸工作,避免造成道路拥堵。2、在前期基础底板施工阶段,利用西侧马道直接将材料运至基坑内,保证场地利用的同时也积极响应招标文件对工期的要求.现场办公区考虑设置在现场西北角。3、在距离本工程0.5公里左右的地方租赁房屋,安排工人住宿,以满足现场施工需求。施工人员上下班将按照准军事化的管理集中步行至施工现场.4、进场后将立即与周边交通管理部门及在建工程总包单位沟通联系,以便取得其理解与支持。在基础底板混凝土浇筑阶段将指派专

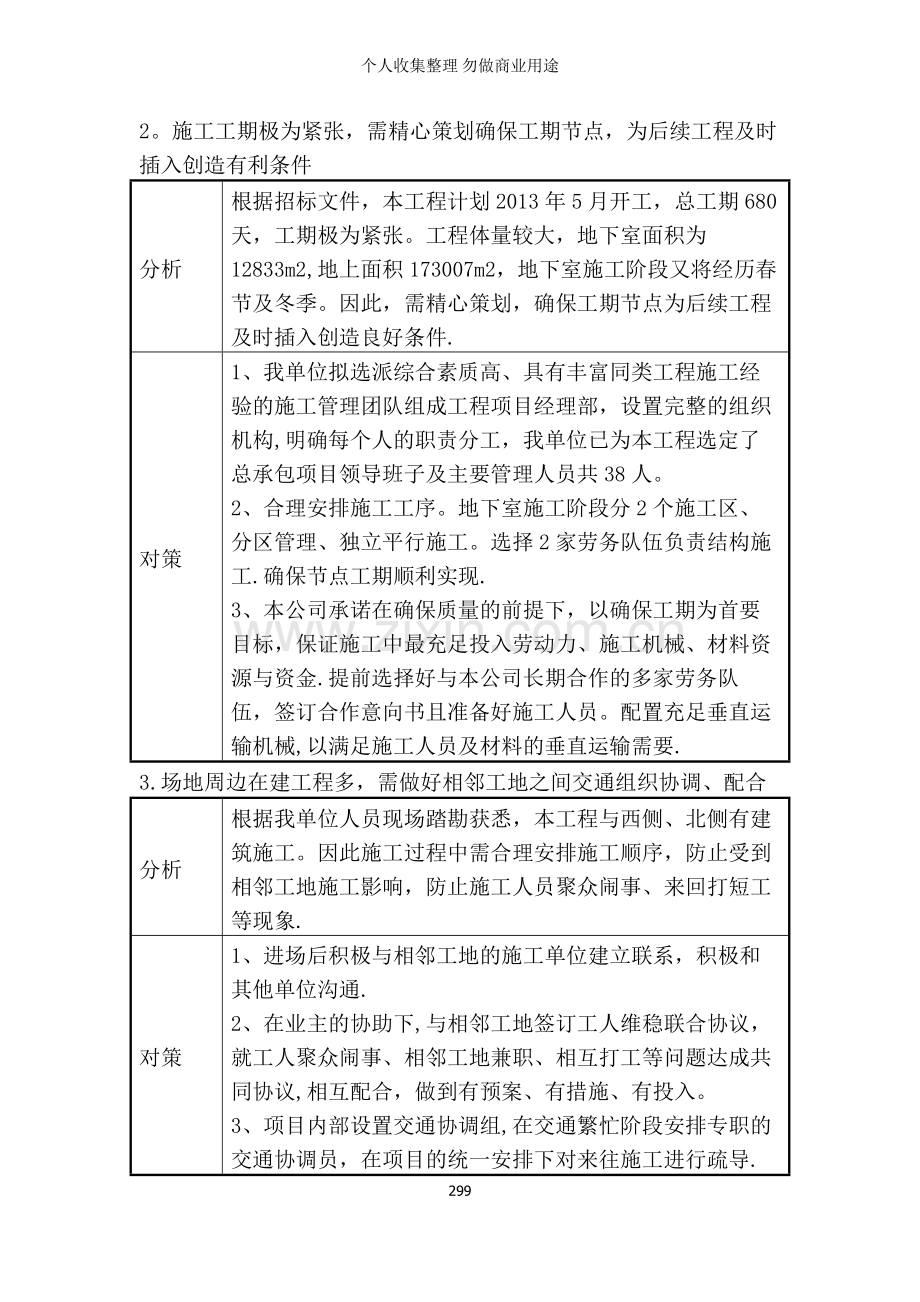

3、人协调周边道路交通,合理选择和分配运输时间,尽量避免与其他相邻工地同时浇筑混凝土,以免造成场区周边的交通拥堵。5、根据现场的工作量制定钢筋、模板、钢构件、机电安装等原材料的每日进场计划,及时加工,及时转运至施工作业层,尽量减少场内积压。 2。施工工期极为紧张,需精心策划确保工期节点,为后续工程及时插入创造有利条件分析根据招标文件,本工程计划2013年5月开工,总工期680天,工期极为紧张。工程体量较大,地下室面积为12833m2,地上面积173007m2,地下室施工阶段又将经历春节及冬季。因此,需精心策划,确保工期节点为后续工程及时插入创造良好条件.对策1、我单位拟选派综合素质高、具有丰富同类
4、工程施工经验的施工管理团队组成工程项目经理部,设置完整的组织机构,明确每个人的职责分工,我单位已为本工程选定了总承包项目领导班子及主要管理人员共38人。2、合理安排施工工序。地下室施工阶段分2个施工区、分区管理、独立平行施工。选择2家劳务队伍负责结构施工.确保节点工期顺利实现.3、本公司承诺在确保质量的前提下,以确保工期为首要目标,保证施工中最充足投入劳动力、施工机械、材料资源与资金.提前选择好与本公司长期合作的多家劳务队伍,签订合作意向书且准备好施工人员。配置充足垂直运输机械,以满足施工人员及材料的垂直运输需要.3.场地周边在建工程多,需做好相邻工地之间交通组织协调、配合分析根据我单位人员现
5、场踏勘获悉,本工程与西侧、北侧有建筑施工。因此施工过程中需合理安排施工顺序,防止受到相邻工地施工影响,防止施工人员聚众闹事、来回打短工等现象.对策1、进场后积极与相邻工地的施工单位建立联系,积极和其他单位沟通.2、在业主的协助下,与相邻工地签订工人维稳联合协议,就工人聚众闹事、相邻工地兼职、相互打工等问题达成共同协议,相互配合,做到有预案、有措施、有投入。3、项目内部设置交通协调组,在交通繁忙阶段安排专职的交通协调员,在项目的统一安排下对来往施工进行疏导.4、加强项目自身的材料、设备等管理,同时与相邻工地达成协议,相互约定对自身工地的施工人员加强素质教育,杜绝偷盗,协助相邻工地做好防偷盗管理.
6、4.本工程专业分包众多,需加强总包管理做好各专业施工协调、服务与管理工作分析根据招标文件,本工程有精装修工程、外幕墙工程、电梯工程、百叶、外门窗、采光天窗、消防工程等专业分包工程。施工中各专业工种之间的穿插协作极为频繁,总包管理任务重,要求总包单位具有很强的综合协调管理能力。因此,我单位在工程实施过程中,将全面履行工程总包职责,在做好常规总包管理的同时,重点做好功能房间工艺施工的协调管理及服务。对策1、项目成立分包管理部,在业主、监理的领导下加强对各专业分包的管理与协调,对进度计划进行跟踪管理,对施工中各施工程序及工期进行协调;将现场平面进行合理规划;将分包单位的质量、安全管理纳入总承包管理体
7、系,全面履行总承包单位制定的各项质量、安全管理制度.2、编制项目总承包管理手册,作为项目总承包管理工作的指导性文件。手册中明确工程各项目标;项目总承包管理机构、职责;分包单位职责;材料、设备进场及工序报验程序;技术文件、方案报批程序;进度计划及进度计划调整报批程序;平面使用报批程序;现场安全、文明施工、质量等各项管理制度。3、配合业主做好各分包工程的招投标工作,确保各分包队伍按工期要求及时进场.总包单位为各分包工程的进场创造条件,保证各分包单位的现场办公、临设、水源、电源、加工场地、材料堆场及施工道路的畅通。4、加强总包土建及机电综合布线深化设计,做好土建与装饰、机电安装、专业机房专业分包的深
8、化设计协调与统一管理.提前对工艺供应商、工艺施工需求,工艺参数等进行了解,强化对功能房间专业分包深化设计的协调、配合、服务和施工质量控制,满足功能房间的使用功能需求.5.做好竣工前基础调试及运营阶段加强调试,确保完美实现设计功能分析本工程机电设备多,系统复杂,机电系统调试技术要求高,调试工作量大。由于各系统之间相互关联,联动调试组织实施难度大。建筑使用功能多,要求较高.为达到设计功能,机电各系统功能参数要求精确,因此系统调试的效果将直接影响到建筑的使用效能。同时,运营阶段的调试及季节调试是工程调试工作的延续,也是保障系统性能最优及节能调试的重要环节。对策1、在基础调试阶段,项目部设立专门的调试
9、组,明确调试总负责人及各系统的调试负责人,明确各成员的调试职责。制定完善的调试方案,并对各级调试人员进行交底。工程竣工移交后,运营阶段的调试及季节调试是工程调试工作的延续,也是保障系统性能最优及节能调试的重要环节,如:制冷机房配备机房群控系统,可根据总冷负荷的变化,实现冷水机组、水泵、冷却塔等设备的分台优化控制,使所有设备始终以最佳工况运行,提高能量利用效率。在大楼投入使用后,各个功能区的冷热负荷需求逐步稳定,对系统参数的调整提供数据性支撑,系统工况可以更佳。2、组织专业工程师认真研究工程内各系统的图纸,弄清各系统之间的联系,并在现有图纸基础上进行深化,明确各系统实现设计功能的具体参数要求,及
10、各系统之间相互联动关系。3、配置精确的调试仪器仪表,保证测量数据的准确性。进行专业设备测试时,邀请厂家技术人员共同参与。4、对于重要测试数据,与设计师一起进行分析对比,以确定最佳的设备运行参数,达到节能环保的目的。5、对调试中出现的问题仔细记录,并组织专业工程师分析情况、找出原因,及时予以解决,使各系统在调试中更加完善。6、在完成单系统独立运行调试后,做好与消防系统及弱电系统施工公司的协调配合,进行联合调试,满足联动及自控要求。7、系统调试的过程中搜集并整理各专业系统运行的相关数据,为今后的系统运行及保修提供可指导性的资料。6. 本工程防水要求高,须严格确保特殊部位及功能房间的防水效果分析地下
11、室防水等级为一级,采用钢筋混凝土结构自防水,抗渗等级P8,做两道4+3厚聚酯胎SBS改性沥青防水卷材(型)。卫生间、淋浴间、厨房、空调机房、冷水机房、水泵房、中水机房、隔油及排污降温间、水箱间等楼为1。5厚聚合物水泥基防水涂料。屋面采用2层自粘型聚合物改性沥青防水卷材(3+3)型 聚酯胎对策1、防水问题主要引起原因为:材料的选择及施工过程中的质量控制。我单位将严格选用防水材料,并配置富有防水施工经验并有“长城杯”工程施工经历的队伍进行防水施工,确保工程防水质量。2、将防水工序确定为关键工序,进行重点管理。各类防水施工前,认真编制施工作业设计,制定合理的施工流程,选择先进的施工工艺,细化各类节点
12、处理措施,并邀请防水协会的有关专家对防水方案进行论证,综合专家意见优化方案。3、为保证地下室外墙混凝土自防水质量,需从原材料选择、试验、配合比设计和混凝土施工控制着手,优选满足设计强度等级、抗渗等级和耐久性,且具有水化热相对较低、收缩小、泌水少、施工性能良好的防水混凝土,严格控制混凝土的搅拌、运输、浇筑及养护,保证混凝土内实外光,控制结构不出现温度收缩裂缝及钢筋和预埋件无渗水通道,保证结构良好的自防水功能.4、机电工程在施工准备阶段,对所有的用水点进行逐一核对,尽可能避免后期的修改,防止破坏防水层;施工过程中加强对管道焊接质量的控制;后期提高用水点所在区域的孔洞封堵质量和成品保护工作,实行工序
13、作业面交接验收制度,防止后续施工对防水层及管道的破坏。5、加强防水施工的过程控制,从材料进场复试、大面积施工、细部节点施工、闭水试验等几方面进行旁站监督,派专人全过程严格检查防水施工。6、严控围护结构砌筑质量及保温性能,防止地面、墙面返潮,避免出现结露现象。给、排水管道严格按设计要求进行铺设,不得从各类机房的楼地面中穿过。7、加强防水施工后的成品保护,防水施工经验收合格后,及时进行保护层的施工。所有做防水的墙、楼板均应杜绝后开洞的现象,所有预留洞或预埋管线应在防水施工前留设完毕。如确因功能需要进行的后开洞,应编制专项处理措施,并在施工时派专人进行旁站监督,处理完毕后进行验收检查。7. 基础底板
14、大体积混凝土施工分析本工程基础底板最厚部位达1200mm,为大体积混凝土。 对策1、建立大体积混凝土施工组织机构,人员落实到位,各司其职,各负其责,保证工人的后勤供应,工人分班作业,不疲劳施工。2、根据大体积混凝土的施工方法组织施工,从现场的平面布置、劳动力组织、混凝土的组织、混凝土的浇筑、养护、测温以及保温等方面进行控制,加强测温监控,以此控制混凝土温度和收缩裂缝。3、底板采用斜面分层浇筑法进行浇筑,保证混凝土质量。4、选择资质等级高、服务质量好、距离现场近的搅拌站,保证混凝土连续供应;把好原材料关,提前进行大体积混凝土以及膨胀混凝土配合比的设计和测试,以确定膨胀剂的最佳掺量.5、通过计算优
15、化混凝土配合比。为了延缓水化放热过程、降低温峰,除了选用低热类型水泥、减少水泥用量、适当添加缓凝剂这些常用措施外,并充分发挥二次水化潜力和混凝土的松弛特性,尽量减少大体积混凝土温度应力。夏季结构施工,混凝土采用低温井水搅拌,并在运输和泵送过程中采取覆盖隔热措施.6、采用电脑自动测温技术,通过在测温部位预埋电热偶测温计,定时监测构件表面与中心温度,测温过程中若发现内外温差大于25;采用覆盖麻包袋等保温材料的方法,减少混凝土中心与表面的温差梯度。8. 塔吊穿结构施工措施分析本工程地下面积较大,地上二层以上面积缩小。塔吊基坑中部,塔身须穿地下室结构.被穿的结构涉及到钢筋混凝土结构板必须采取有效施工措
16、施确保结构施工质量及防水质量。对策1、钢筋的施工措施塔吊穿结构避开梁、楼体、及对防水有特殊要求的部位。根据我单位此类做法丰富的施工经验,结构施工期间楼板钢筋直接穿越塔身,待塔吊需要拆除时再进行截断,即能保证钢筋搭接率又能保证钢筋不受损毁。塔吊所穿楼板的钢筋直径较小,为1214mm,钢筋较易弯折。待塔吊拆除后钢筋绑扎搭接连接.绑扎搭接的接头百分率宜为25,应不超过50.当接头为25时,绑扎搭接长度为1。2Lae,当接头为50时,绑扎搭接长度为1。4Lae。2、模板施工措施结构施工期间,预先设置好塔身周边施工缝的位置,先施工的结构施工缝处模板用快易收口网或木模板拼装,确保施工缝处模板的可靠性。塔吊拆除后,自下而上逐层封闭预留的楼板洞。3、混凝土施工措施混凝土须用高一级的微膨胀混凝土进行封闭。且在地下一层顶板预留洞的混凝土结构断面中间加遇水膨胀止水条,封闭交圈设置,用防水胶粘贴固定。4、防水处理在塔吊基础处,另外增加卷材附加层,宽度不小于500mm。在自防水结构部位,施工缝结构断面中部增加遇水膨胀止水条;塔吊穿地下室顶板留洞混凝土封闭后,在施工缝处加卷材附加防水层,宽度不小于500mm.305
