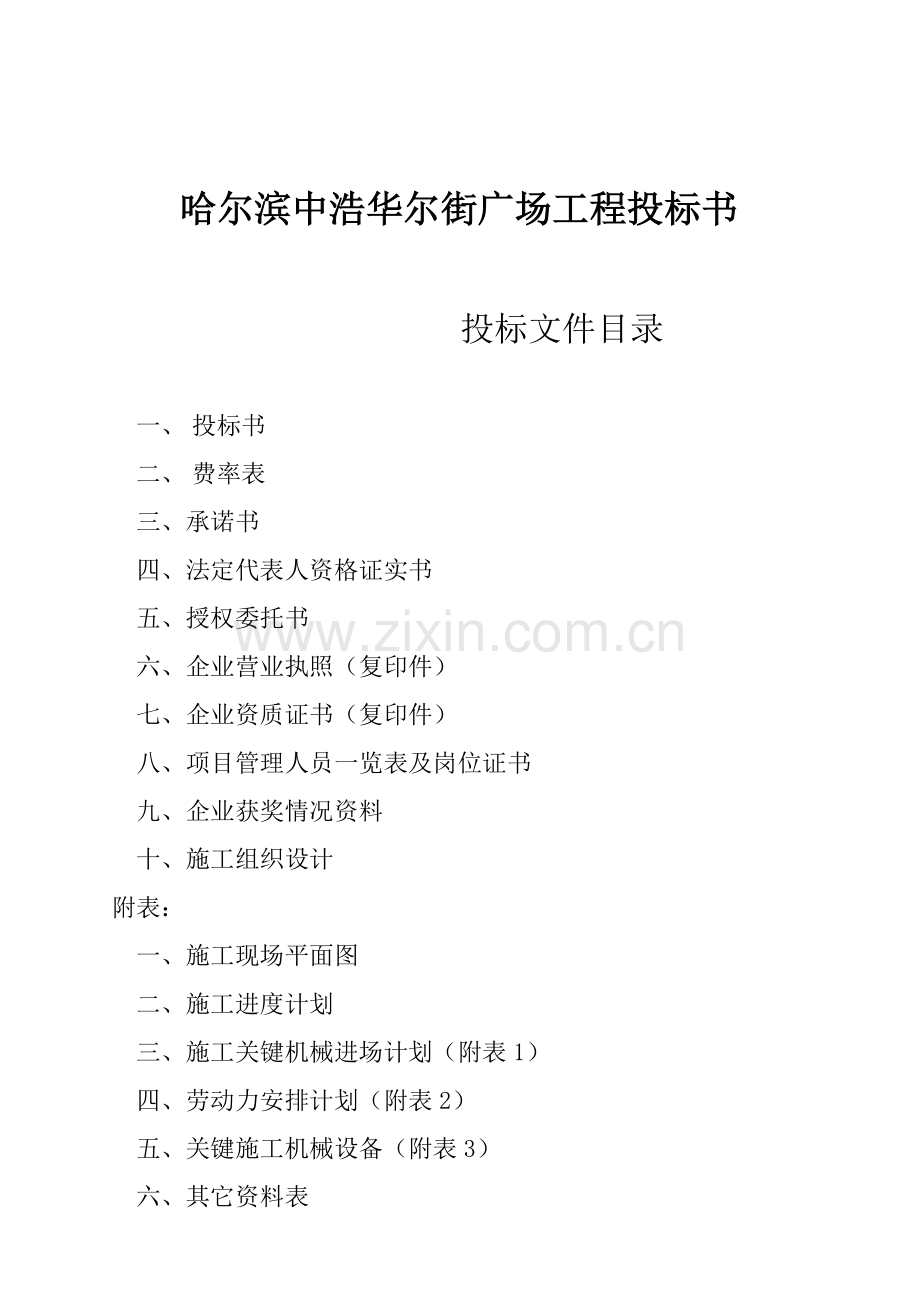

1、哈尔滨中浩华尔街广场工程投标书 投标文件目录 一、 投标书二、 费率表 三、承诺书 四、法定代表人资格证实书 五、授权委托书 六、企业营业执照(复印件) 七、企业资质证书(复印件) 八、项目管理人员一览表及岗位证书 九、企业获奖情况资料 十、施工组织设计 附表: 一、施工现场平面图 二、施工进度计划 三、施工关键机械进场计划(附表1) 四、劳动力安排计划(附表2) 五、关键施工机械设备(附表3) 六、其它资料表 项目管理人员一览表现场施工组织机构及人员配置现场担任职务姓名证件编号备注项目经理张志安一级项目经理技术责任人葛绍明0407553高级工程师工长李松波01000104助工质检员杨传基01

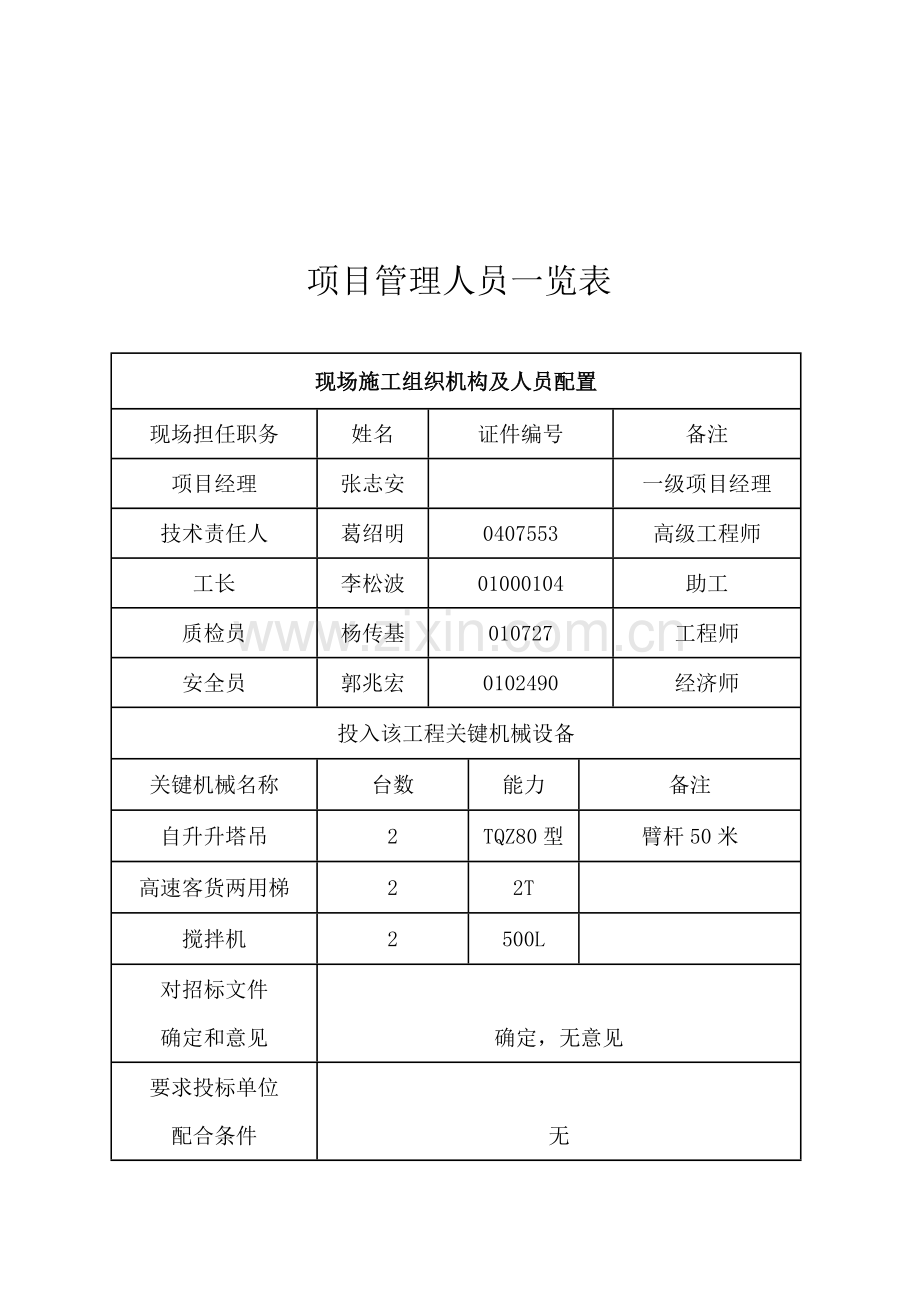

2、0727工程师安全员郭兆宏0102490经济师投入该工程关键机械设备关键机械名称台数能力备注自升升塔吊2TQZ80型臂杆50米高速客货两用梯22T搅拌机2500L对招标文件确定和意见确定,无意见要求投标单位配合条件无投标书附件工程承诺书 哈尔滨市第一建筑工程企业是全国优异施工企业,一直坚持落实“实施科学管理、实现创优增效、确保用户满意”均质量方针。如我企业有幸负担建设单位工程建设,我们将充足发挥国有大企业优势,主动响应招标文件要求,精心组织、精心施工,并对建设单位作以下承诺: 1、我企业将调集精兵强将,组建强有力领导班子以企业财力、物力作后盾,确保工程于二O O三年十月二十八日开工二O O五年
3、十月十日完工,工期提前十天。 2、我企业经济效益好,经济实力雄厚,如工程由我企业施工,我们确保在建设单位资金暂不到位情况下,工程连续施工两个月,并对建设单位让利。 3、加强施工现场管理,搞好现场文明施工,确保安全生产,进入施工区管理人员和作业人员严格实施相关管理制度,遵守相关法律法规,争创省级文明样板工地。 4、竭诚为建设单位服务,严格实施企业质量回访保修制度,发觉问题立即处理,确保用户满意。我们承诺土建结构终生保修,屋面保修五年,水、电保修三年。5、我们将认真听从建设单位及监理单位监督指挥,精心组织、精心施工,以确保向建设单位提供满意建筑精品。 哈尔滨市第一建筑工程企业 二00三年十月二十日
4、 法定代表人资格证实书单位名称:哈尔滨市第一建筑工程企业地 址:哈尔滨市南岗区中山路68号。姓名:王敬文 性别:男年纪:44 职务:总经理 王敬文系哈尔滨市第一建筑工程定代表人,为施工、完工和保修哈尔滨市中浩华尔街广场B、D栋工程签署上述工程,进行协议谈判,签署协议和处理和之相关一切事务。 特此证实 投标单位:哈尔滨市第一建筑工程企业 (盖章) 10月20日授权委托书 本授权委托书申明:我系哈尔滨市第一建筑工程企业法定代表,特授权委托本企业王莉同志为授权代理人,以本企业名义参与哈尔滨市中浩华尔街广场B、D栋工程投标,代理人在开标,评标协议谈判过程中,所签署一切文件和处理和之相关一切事物,我均予
5、认可。 代理人不得转让委托权 特此委托代理人:王莉 性别:女 年纪:21岁单位:哈尔滨市第一建筑工程企业职务:经济科副科长法定代表人:王敬文 (签字、盖章)投标单位:哈尔滨市第一建筑工程企业(盖章) 10月20日目 录 第一章 工程概况1 第二章 项目控制2 第三章 施工布署协调管理3 第一节 施工流水段划分3 第二节 生产要素分配4 第三节 确保工期方法7 第四节 施工协调管理8 第四章 施工现场平面部署 10 第五章 施工准备计划 11 第六章 关键施工方案及方法13第一节 施工测量工程13 第二节 土方工程施工方案、施工方法和技术方法 14 第三节 人工挖孔、扩大孔灌注桩 18 第四节
6、承台、承台梁、连续梁挖土施工22 第五节 深基坑土坡防护方法 23 第六节 钢筋工程 25第七节 模板工程 32第八节 砼工程35 第九节 砌筑工程 40 第十节 脚手架工程 41 第十一节 防水工程 42第十二节 装饰工程 44 第十三节 机电配合工程 50第七章 各专业工程施工技术方法51 第一节 水暖工程51第二节 电气工程 55第八章 季节施工技术方法 62第一节 雨季施工技术方法62第二节 冬季维护方法62第九章 成品保护方法63第十章 项目管理65第十一章 质量控制措70第十二章 消除质量通病方法74第十三章 安全管理75第十四章 文明施工和环境管理 78第一节 文明施工79第二节
7、 降低噪音、降低扰民方法80第三节 环境污染控制81第四节 工形象 83第十五章 降低成本方法 83投 标 书工程名称:中浩华尔街广场B、D栋大厦 投标企业名称:哈尔滨市第一建筑工程企业(盖章)法定代表人:(盖章)企业地址:哈尔滨市南岗区中山路68号。电 话:55661951编制日期:10月19日 第一章 工程概况 一、项目概况:哈尔滨市中浩华尔街广场B、D栋工程是哈尔滨土木建筑设计院设计,建设地点坐落在开发区繁荣地段-长江路和红旗大街交口,和新建成哈尔滨国际体育会展中心相对面。哈尔滨市中浩华尔街广场B、D栋工程为两个单体建筑工程 。B、栋地下一层,D栋地下二层,为车库及设备用房。B、D栋地上
8、13层为商服,432层为住宅。含地下车库在内总建筑面积为73192平方米。工程结构为:人工挖孔,孔底压浆,柱径为800-1400毫米,柱身11-14米长。地下持力层为粗砂层。本工程装饰设计为:天棚:内墙抹灰,拌混合砂浆,大白涂料。地面:楼梯间,踏步采取石材粘面,其它部分为水泥砂浆抹灰。外墙:13层为干挂石材贴面,4-32层为外墙贴面砖。屋面:为平顶压面。二、建筑场地情况:1. 位置地形本项目施工现场为南岗区长江路和红旗大街交口,一面为自然绿地,一面临红旗大街。 2、水文、地质情况: 该地域气象情况:年平均气温3.7,冬季最冷月平均气温-19.4,极端气温-38.1,最热月平均气温22.8,年均
9、相对湿度67,最大冻深度2.05m,平均风速4.0ms,年均降水5358mm,最大降水量160MM。第二章 项目控制一、 质量控制本工程按现行施工规范和验收标准实施,使用规范依据为招 标书要求施工技术规范和标准,本工程分部分项工程一次合格率100%。质量目标:省结构龙江杯。 二、工期控制:本工程开工日期10月28日,完工日期10月10日。 本工程工期为累计714天(含节假日); 10月28日一12月20日桩基完工; 3月15日一4月30日基础完工; 5月5日一5月20日地下室完工; 5月21日一4月30日主体完工;9月10日一10月10日装饰完工,工程完工。三、安全控制: 确保重伤率为零,杜绝
10、死亡事故。轻伤率控制在6 四、文明施工控制 严格按Is014000环境管理体系要求,对施工现场进行管理,达 到省级文明施工示范工地。 五、计算机管理:现场预算采取广联达概算软件,技术内业采取质量监督站技术 内业软件,同时和我企业微机中心联网。将技术新要求以最快落实到项目上。第三章 施工布署协调管理施工布署是指导工程整个施工阶段纲领性文件,关键考虑了 企业综合实力、现场情况、工程特点等原因,并实施IS09002质量体 系,实施科学管理,实现创优增效,确保用户满意,合理安排工序, 全方面确保施工工期质量,安全生产及文明施工目标。 本工程按先地下,后地上;先主体,后装修;室内、室外同时施工,门窗、装
11、饰和楼地面三个部分在屋面防水结束后,进行平行施 工,交叉作业。同时要确保上层断水后再进行下层天棚抹灰、吊顶、 门窗框安装,接下去再进行抹灰贴面,上道工序污染清除后,再进行 下道工序施工,水电安装穿插在各分部进行,各分部工序安排按传 统工艺要求。第一节 施工段划分 本工程依据每栋建筑物情况及长度划分为两个施工主体,四个作业段。第二节 生产要素配置1、劳动力组织和配置劳动力实施专业化组织,按不一样工种,不一样施工部位来划分作业班组从事性质相同工作,提升操作熟练程度和劳动生产率,以确保工程施工质量和施工进度。 配置足够劳动力,依据工程实际进度,立即调配劳动力,实行动态管理。 施工内容包含:水暖、电气
12、,土方开挖及回填,基础施工,主体结构施工,抹灰,装修,防水,屋面工程等。 工种配置:钢筋工、木工、砼工、电工、水暖工、防水工、瓦工、架子工、抹灰工及油工等。 工人素质要求:工程质量、进度等施工管理目标能否实现,工人素质是一个关键。本工程中所使用劳务分包均含有一、二级施工资质且和我企业长久合作信誉优良劳务分包队伍。 2、物资供给管理 物资采购依据协议所要求采购范围,由项目经理部提出物资需用计划,分企业材料科统一集中采购,项目经理部负责现场对材料和设备检验和管理(包含业主自行采购材料及设备),以确保物资供给质量和立即性。 21、自供材料 由项目经理部经营部、技术部依据设计图纸提供具体材料设备计划申
13、请单,报至分企业材料科,根据材料计划申请单要求提供三家以上合格供给方交由业主、监理企业审核确定材料供给商。由分企业材料科负责组织进场供给,提供批量出厂合格证和材质证实,项目经理部根据材质单、合格证、材料计划清单组织验收,并组织检验,检验合格方准使用,对检验有疑问材料进行反复检验,对确认有疑问材料进行退货、更换。对成品、半成品根据材料清单技术要求进行现场目测、实测,发觉不合格立即清点,单独存放,并通知供给商立即更换。 22、由业主方确定供给材料由业主方事优异行材料考察,确定材料材质、价格,而要求分包商供货,我项目经理部将认真按协议要求和业主要求组织材料供给协议签署,负责进场检验及验收、现场保管使
14、用,并准备足够存放仓库。23、业主直接供给材料、设备由业主负责采购工程材料、设备,在工程总控计划指导下,业主根据工程季度计划,月计划提前向我经理部提供材料设备进场计划,我经理部将按计划要求准备足够存放场地,负责材料、设备交货、检验、验收后保管工作。 3、关键施工机械设备配置: 测 量 设 备序号仪器名称数量用途1 J。级经纬仪1轴线投测2 Ds,水准仪1标高传输3 5 0m钢尺2轴线测量4检测仪器一套工程质量检测施工关键机械设备配置序号设备名称型号单位数量 1 自升式塔吊 HTB80 台 2 2 高速客货电梯 台 2 3 搅拌机 500L 台 2 4 砼振捣器 HZ6X-30 台 10 5 砼
15、平板振捣器 PZ-501 台 6 6砼振捣棒6m、1 8m个16 7蛙式打夯机HW-60 台 6 8木工设备套 4 9钢筋设备套 44、关键周转物资供给关键材料用量一览表序号名称单位数量备注1竹面模板M218760用于结构梁板2碗扣式脚手架T450用于顶板支撑3钢管脚手架T360用于外架及安全防护 4密目安全网M245000外架立面安全围护第三节 确保工期方法1. 施工总控制计划管理总工期:714天基础地下室施工工期:10月28日至6月20日,累计266天。主体施工日期:6月21日至5月30日,累计342天。装修施工日期:8月3日至10月10日,累计412天。2. 确保工期方法: 因为施工工期
16、紧,任务重,提前作好多种生产要素准备和协调,各专业班组要紧密配合,严格按施工进度计划组织施工。砌筑工程和抹灰工程提前插入施工,水暖电气和主体同时进行,土建和设备安装应互为制约,互为对方发明条件,以实现总施工进度目标。 为确保流水项目标实施,本工程分为两个流水段。各专业施工时应跟随土建施工步伐穿插作业,以确保总工期。第四节 施工协调管理 1、同设计单位之间工作协调 11、我单位将在业主协调下加强和设计院联络,深入了解设计意图及工程要求,依据设计意图,完善我们施工方案。 12、主持施工图审查,帮助业主向设计者、供给商提出提议,完善设计内容和设备物资选型。 13、对施工中出现情况,除按设计者、监理要
17、求立即处理外,还应主动修正可能出现设计错误,并会同业主、设计者、监理及分包方根据总进度和整体效果要求,进行部位验收、中间质量验收和完工验收等。 14、帮助业主协调各施工分包单位在施工中需和设计者协商解决问题,帮助设计者处理诸如多管道并列等原因弓I起标高、几何尺寸平衡协调工作,帮助设计者处理不可估计原因弓l起地质沉降、裂缝等改变。 2、和监理工程师工作协调 21、在施工全过程中,严格根据经业主同意“施工组织设计”进行各分部分项工程质量管理,在各专业单位自检和项目工程师专检基础上,接收业主及监理工程师验收和检验,对监理工程师提出不合格项立即和以整改,整改后请监理工程师立即检验达成要求后进行下道工序
18、施工。 22、落实项目管理部已建立质量控制、检验、管理制度,并依据此对各专业班组给予控制,确保产品达成优良,杜绝现场施工专业班组不服从业主及监理工作不正常现象发生,使业主及监理工程师一切指令得到全方面实施。 23、全部进入现场成品、半成品、设备、材料、器具均主动向业主和监理工程师提交产品合格证或质保书,按要求使用前需进行材料复试,主动提交复试结果汇报,使全部材料、设备不给工程造成浪费。 24、按部位或分项工序检验质量,严格实施“三检制”准则,上道工序不合格,下道工序不施工,使业主和监理工程师能顺利开展工作。对可能出现工作意见不一致情况,遵照“先实施,后 给予磋商统一标准。在现场质量管理工作中,
19、维护好业主和监理工程师权威性。 3、和专业班组和其它分包单位间协调 31、项目经理部会同企业对选定专业施工班组给予考察,并采取竞争录用方法,使所选择专业班组(含供给商),不管是资质、管理、经验全部符合工程要求。 32、严格要求专业施工班组按施工组织设计要求,熟悉分项工程施工工艺标准,同时编制日进度计划,确保工程保质、按期完成。 33、各专业班组和其它分包单位严格根据项目经理部制订总平面图部署图根据就位,且按项目经理部制订现场标准化施工文明管理要求,作好施工标准化工作。 34、各专业班组常常前均和本企业签署工程承包协议,严格以协议条款来检验落实专业班组责任、义务。 35、本经理部将以各个指令,组
20、织指挥各专业单位科学合理地进行作业生产,协调施工中所产生各类矛盾,以协议中明确责任,完工产品对业主负责,使产品不污、不损。 4、和业主分包单位协调 41、按总进度计划制订控制节点,组织协调工作会议,检验本节点实施情况,制订修正调整下一个节点实施要求。 42、由项目经理负责主持每日和业主分包单位施工协调会,发觉问题立即处理,确保施工质量,施工进度,安全及文明施工。 43、项目经理部以月为单位,提出工程月报,向业主反应,通报工程进展情况及需要处理问题,使相关方面了解工程进展情况,立即处理施工中出现困难和问题。第四章 施工现场平面部署1、施工现场平面部署标准:11、阶段平面部署要和该时期施工关键相适
21、应。12、施工材料堆放应尽可能设在垂直运输机械覆盖范围内,以降低发生二次搬运为标准。13、中小型机械部署,要处于安全环境中,要避开高空物体打击范围。14、临时电源、电线敷设要避开人员流量大楼梯及安全出口,和轻易被坠落物体打击范围,电线尽可能采取暗敷方法。 2、现场临时用水方案 依据业主提供现有施工现场情况,将生活、施工生产给水系统及现场临时排水系统分别设置。 3、现场临时用电方案现场采取TN-S三相五线制接零保护系统供电。项目经理部编制临时用电施工组织设计。 4、现场办公室及工人生活区部署图现场办公室及工人生活区应分开部署,详见平面部署图。第五章 施工准备计划1、技术准备:(1)施工技术人员仔
22、细阅读施工图、招标书等相关技术文件,并立即和设计单位进行技术交底。对施工中技术难点进行估计,并做好对应技术准备工作,如测量网控制技术,地下降水施工技术,地下防水施工技术,验收完工阶段成品保护技术等。为确保项目提早开工,如中标既可通知我企业技术人员进行前期测量工作。 (2)编制详尽施工准备进度计划。2、物资准备 依据B、D栋施工方案,编制预算和资源需要,含物资、工程设备、施工设备、人员资金等。 3、劳动力和组织准备 依据预算编制出施工人员总用工量,作好技工和普工配置计划。选择有经验工人、技术人员进行本项目标施工工作。 4、施工现场准备 编制施工组织设计,施工期间现场水、电、排、道路、各类构件加工
23、区和生活区初步计划。 5、施工场外准备 (1)施工组织设计报批和修正阶段。 (2)对构筑工程各技术系统资源采购方案中国当地采购物资厂商抉择。 (3)对构筑工程各技术系统施工技术人员选择。6、施工准备工作内容:必需作好施工前期各项准备工作,关键有:(1)现场三通一平。(2)技术方案,管理制度、测量控制网(3)大型施工机械购置和调配。(4)大宗材料工具。(5)劳动力起源和调派。(6)协议谈判和签署。第六章 关键施工方案及方法第一节 施工测量工程一、定位放线测量人员表:二、 测量工作准备:项目经理部进驻现场后,技术责任人和建设单位、设计单位、计划单位联络,办理建筑红线、绝对高程交接手续,领取放线通知
24、书,实际勘察现场地形、地貌。组织放线测量人员熟悉图纸,将施工图细部尺寸校验后,制订放线方案,并向放线人员交底。 三、建筑物测量放线: 1、依据工程测量规范GB50026-9 3,依据建筑红线进行建筑定位放线,然后据此放出建筑物关键轴线。将建筑物四边轴线及温度缝处轴线作为施工放线控制轴线,在建筑物四面每面各留两个控制桩形成控制网格,确保放线精度。并加以妥善保护。 2、每层放线时用J。激光经纬仪依次向建筑物上投点,然后依据所投控制轴线进行放线。 3、标高点设在主入口安全门旁永久点上。每层标高均由此弓I出,传至高层建筑物上,然后用钢尺向上传输高程。4、定位放线测距精度控制在万分之一以内,测角精度控制
25、在20几以内,层间垂直度偏差控制在3mm以内,建筑物全高垂直度测量偏差控制在3h10000,且小于10mm,每层放线必需经技术人员验线后,方可进行施工。第二节 土方工程施工方案、施工方法和技术方法1、施工程序:场地平整 施工测量、放线 机械挖土、人工清土 基底放桩位承台等线 人工挖桩、承台等土方 基础回填土。 2、施工现场测量、定位:(1)依据建设单位提供“哈市城市计划建筑线测设图”“哈市城市标高航测图”和“施工总平面图”进行建筑物定位、测量、放线工作;(2)定位、测量、放线工作完成后,设置轴线控制点、标高控制点并进行闭合差检验,经测量合格后对各个控制点进行保护处理,(即用200#细石砼浇筑,
26、固定控制检点预防在施工中控制桩点受到破坏),在这同时测点水平控制桩点,固定方法同上。(3)定位、测量、放线在技术责任人组持下进行,严格按建筑红线进行测量,不许压红线超红线,并进行自检;自检合格后,请监理工程师和开发商代表进行验收。(4)该工程放坡系数为1:0.75,按图纸设计及所放破宽度进行挖土,其在线上均匀撒上白灰,作为挖槽边线。因为本工程为深基坑(-10.1M深),放坡系数为1:0.75所以应设置边坡改变接点,立即观擦边坡改变情况。(5)画出施工现场定位抄测图,标出测绘依据及过程并作为施工文件,保留旧档。 3、施工准备工作:(机械挖土、人工清土)(1)施工前,建设单位应向施工单位提供当地实
27、测地形图,地下管线绘签单及地质勘擦汇报书;城市计划建筑线测设图、计划图,施工总平面图等技术文件,和施工必备高程控制点水准点等相关资料,对有碍施工地下管线等应在施工前妥善处理。(2)基础开挖前对施工图中SD轴TC轴外侧地下电缆线处,不宜使用机械挖土。应采取人工进行挖土施工,而且在施工过程中,应进行防护处理,以免电缆线自重、下锤断开,具体施工方法以下图所表示,具体人工挖土方工程量按施工现场实际发生量为准.注:1、首先用48铁管打入土坡800深露出土坡300;上部铺设25厚木板间距1000设道.2、其次用20螺纹钢打入地下800深露出地面300间距1000设一道.3、用8#线上部固定在铁钎子上,下部
28、固定在48园钢,电缆立面用25木板围护内理中砂上盖木板.(3)因为施工场地比较小,所挖出土方全部外运,回填土方时再回运至现场,施工现场不留土方。(4)基坑围护采取土钉墙施工方法,进行围护具体方案见后所表示。(5)地坑边坡边缘外3M以内不得放置任何施工物品,土坑边缘应设专员定时,进行观察并设置好边坡改变观察点,立即观察边坡改变情况,并做好观察纪录,发觉问题立即围护立即处理.(6)路边排水沟,雨水井应进行覆盖、堵实、预防雨水经过排水沟,雨水井渗漏到土边坡,造成坍方,切断排水井上下出口。 4、施工方法:土方开挖次序应遵照“开槽支撑、先撑后挖、分层开挖、严禁超挖”标准(1)因为该工程土方量为49000
29、m3,深度为-10.1M.所以选择三台反铲挖掘机进行挖土,施工中采取“后退向下,强制切土”方法进行施工,该方法装车方便循环时间短,生产效率高.即一台车在上面开辟装车运土方,二台车在-2M处挖土装车运土方,第三台车在-6M处挖底部土方往-2M处捣运土方。(2)机械挖土时,每班工作人员必需做好施工统计,夜间施工应有足够照明。清土等辅助人员应在机械回转半径外工作,并设专员指挥挖土、清土、运土.(3)挖搅机施工时,应离边坡有一定安全距离,以防坍方造成事故.(4)该工程机械挖土分为三个施工段进行流水施工,即第一段为(1/0A)D(1/K)D轴为第一施工段,(1/K)D-(Q)C轴为第二施工段.(Q)C-
30、(T)C轴为第三阶段(5)开挖土方时,应控制基槽开挖深度,因为基础底标高不一样,所以采取机械挖土时,应由专员指挥,按不一样深度进行挖土.当基槽快挖至槽底设计标高时,应用水准仪在槽壁上测设部分水平木桩使上表面离槽底设计标高为一固定值,便于随挖随测,预防机械超挖或少挖.(6)机械开挖基底及边坡应预留一层300厚保护层,基底挖完后,用人工清除保护层到设计标高.(7)基槽边角部位,机械开挖不到之处,应用部分人力配合清土、修边,将松土(杂土)清至机械作用半径范围内,再用机械掏取运走,人工清工所占百分比为10%左右。(8)基坑开挖应严格按要求放坡,操作时应随时注意土坡松动情况,如发觉有裂缝或部分坍塌现象,
31、应立即进行支撑或放坡,并注意支撑稳固和土壁改变.当采取不放坡开挖部位应设置临时支撑支护.(9)基坑挖完后,基底应设置积水坑和排水沟,以防下雨雨水浸蚀基底,排水沟按2坡度设置.并设积水坑两个,设排污泵立即抽出坑中雨水。(10)挖土时,应由上而下逐层进行,严禁先挖坡脚或逆坡挖土.5、安全要求:(1)基坑施工人员上、下应支撑起安全可靠扶梯,具体位置在(1/A。)轴上(19)D和(2)C轴之间,且扶梯应采取防滑方法.且坑四面应设安全防护栏杆,并刷红、白相间斑玛线,外罩密目网,夜间应挂红灯警示,工人休息不得在靠近边坡地方休息.(2)施工现场采取硬铺地面,用500500200砼块铺设。人工吊运土方时,应检
32、验起吊工具,绳索是否牢靠,用手推车推土应先平整好道路,卸土时不得放手自动翻转.(3)重物距土坡边安全堆放距离为:汽车大于3M,起重机大于4M,土方堆放大于1M,土堆高不超出1.5M,材料堆放大于1M.(4)土方施工中,应常常测量基底、承台、承台梁、连续梁、孔底标高等尺寸,及位置是符正确,基础放大角是否够用,检验以保护好控制桩,控制点是否被破坏,如发觉异常应立即效正,立即处理.(5)基坑中承台承台梁,连续梁等均采取人工挖土,两人操作间距应大于2.5M,挖掘机工作范围内,不许进行其它作业.(6)本工程土方开挖时估计在7月26日开始,因为在雨季所以应采取雨季施工方案见后所述.(7)常常检验边坡稳定情
33、况如发觉有坍方危险或支撑变形时,应立即停工远离边坡,待加固后再行施工.(8)并在基坑边坡周围设置边坡沉降观擦点,由专职安全员负责进行检验,并做好观擦统计,即土钉墙顶位移监控值不超出3,其最大位移不超出5。6、质量要求:标高许可偏差-50 长度、宽度许可偏差+200、-50。 边坡不许可偏陡。表面平整度顺平20mm. 土方施工中,应常常测量和校核其平面位置,水平标高和边坡度,平面控制桩和水准控制点,应采取可靠保护方法,定时复测和检验。土方挖完后,先确定检验批即基底地平面应逐点检验,每250取一点累计10点,长度、宽度和边坡均均为每20M取一点,累计8点。 第三节 人工挖孔、扩大孔灌注桩 本工程基
34、础采取人工挖孔,孔底压浆技术,桩径为800-1400毫米,试桩基为1%。1、施工方案:(1)施工前必需试挖掘孔两个,经过试挖孔查对地质情况,施工工艺和其它技术要求是否适宜.并请设计勘探建设、监理等单位验孔。合格后大面积施工。(2)施工前应在桩基础施工不受影响地方设置龙门板,龙门桩等基准点,并定时进行检验,效对、对有移动立即纠正。 (3)在桩施工挖土前,在桩径顶处做一道宽300,厚150素砼园箍保护桩顶土方,并高出土方50,以预防雨水灌入桩孔内,素砼采取C15标号.(4)桩孔施工时应先施工主体桩较密集部分,施工时应采取挖一桩留一桩施工方法,以防两桩距离较近坍孔,漏、浆、等现象发生,等把桩砼施工完
35、,再挖留下另一部分桩,而车库桩距远,能够采取连续施工方法进行。(5)桩挖孔时,每挖下去一米深进行垂直度查验,发觉不垂直时,应立即纠正。桩端进入持力层为大于600,施工中应按桩长及桩端进入持力层深度进行双控。(6)桩挖孔施工时,对桩孔土壁防护按图施工,其防护砼护壁现场提前预制,其长度为1M在挖桩中采取沉管方法进行施工。(7)桩孔成桩后,应由专值质检员逐一进行桩孔径,垂直度、进入持力层深度,扩大孔几何尺寸检验,合格后上报监理工程师后,并报请地质部门和设计单位共同验槽后,再进行下道工序施工。(8)对于以成孔桩口,应钉25厚木盖板,盖在桩孔口处,上部设置栏杆以防施工人员掉入孔口内.(9)在桩顶保护圈上
36、弹上桩轴袋(十字线),每挖一米深检验一次桩位及桩径,并按图约要求进行支护,挖到设计标高后进行扩底,并对孔底进行扎实.(10)桩成孔及扩孔扎实后,经检验无误后应立即对桩孔安装注浆管、下碎石并做隔离层,(水泥、砂浆)再下钢筋桩笼后浇筑砼,具体方法见注浆方案。浇筑砼不得隔日浇灌砼,凡不能立即或当日浇灌砼时不应提前扩孔.(11)挖孔桩施工时,对挖孔、放钢筋、浇灌砼等工序应依次连续进行;必需对上道工序检验合格后方可进行下道工序施工.(12)挖孔挖到桩底设计标高扩孔检验合格后,优异行注浆管安装,再进行碎石填注,再进行注浆准备工作,具体注浆施工方法见注浆施工方案,施工方法和技术方法.(13)制作钢筋笼时;箍
37、筋直径为8:10;每隔2M应设一道焊接箍筋其规格14,桩直径分别为800、1000、1200、1400,减去保护层,在搬运钢筋时应对钢筋笼进行加固,预防钢筋笼在安装时变形.即用12钢筋长度3M斜叉焊接,上、下各做砼斜拉支撑,每道支撑二根钢筋。(14)吊放钢筋笼时,不得碰撞孔壁,且钢筋笼外侧绑扎砼垫块,砼块为8080厚为35,每间隔1M放置4块,砼块为C35标号,以确保其钢筋笼子主筋保护层厚度.(15)桩砼标号C30现场采取商品砼进行施工,商品砼进厂时,应有合格证及汇报单,并留置砼试块。砼浇灌时,要求一次浇灌完,假如因故不能一次浇筑完砼,而需留施工缝时,接缝处应用1:1高标号砂浆铺层3厚再进行接
38、桩施工.(16)桩施工所用钢材、水泥、碎石、中砂等均应有出厂合格证,及二次复试化验单,并有砼标号试配化验才能进行施工,同时,碎石采取最大粒径不得大于70,且不能大于钢筋净距1/2.(17)砼浇筑桩时,必需采取砼导管200进行施工,砼自由坠落高度不宜超出2M,以免产生浆体和碎石分离,砼坍落度为140-160.(18)浇筑桩身砼时,每根桩留二组试块,一组进行标养,一组同条件养护每台班不少于两组.(19)砼振捣采取插入式振捣棒长18M,由专业振捣工持证上岗,进行振捣施工。(20)振捣时,应快插慢拨,振捣时间为20-30S,且以砼表面不再沉落和表面展现浮浆为度,白天用镜子进行孔底观按,晚上用手电筒进行
39、观按孔底。(21)砼施工中每500-700厚振捣一次,且上层振捣时棒,应插入下层50-100以消除两层部接缝。2、质量要求:砼灌注桩钢筋笼质量检验标准:主筋间距10、长度100;箍筋间距20、桩筋直径10;钢筋材质符合图纸设计和规范要求。砼灌注桩平面位置和垂直度质量检验标准:桩径许可偏差+50、垂直度1;钢筋笼安装深度100;砼坍落度干施工70-100;沉渣厚度端承桩50;孔底土厚度50。3、安全要求:(1)对进入施工现场人员进行上岗前“三级”教育和安全技术交底,并建立安全生产责任制,对专业人员持证上岗、人证相对。(2)建立班前、班后安全生产活动,做到安全教育时时讲,天天讲。(3)参与挖孔人员
40、,作业前必需进行身体检验,桩孔应设防雨遮盖物,桩口周围设栏杆维护;预防误入而坠落伤人.(4)作业场内设排水沟,方便将雨水排至作业场区外,挖孔过程中应常常检验土壁稳定情况,如有异常,应立即采取有效安全维护方法.(5)挖出土方要立即运走,桩口周围2M内不得堆放土方或放置物品,并严禁机动车辆通行,以防挤压坍孔.(6)孔深超出4M时,应提前0.5h对桩孔内进行通风换气,工人进入桩孔前应用点燃蜡烛检验判别无危险时方可下去作业。同时要常常检验备用送风,排气专用设备完好性。(7)孔底挖孔人员必需戴安全帽,上、下应有通畅灵敏可靠联络设施。(8)垂直运输土方工具应牢靠可靠,班前应进行空载检验,如有不安全原因应立即维修或更换。(9)桩孔内设置低压36伏安全照明,施工电器设备应设触电保护
