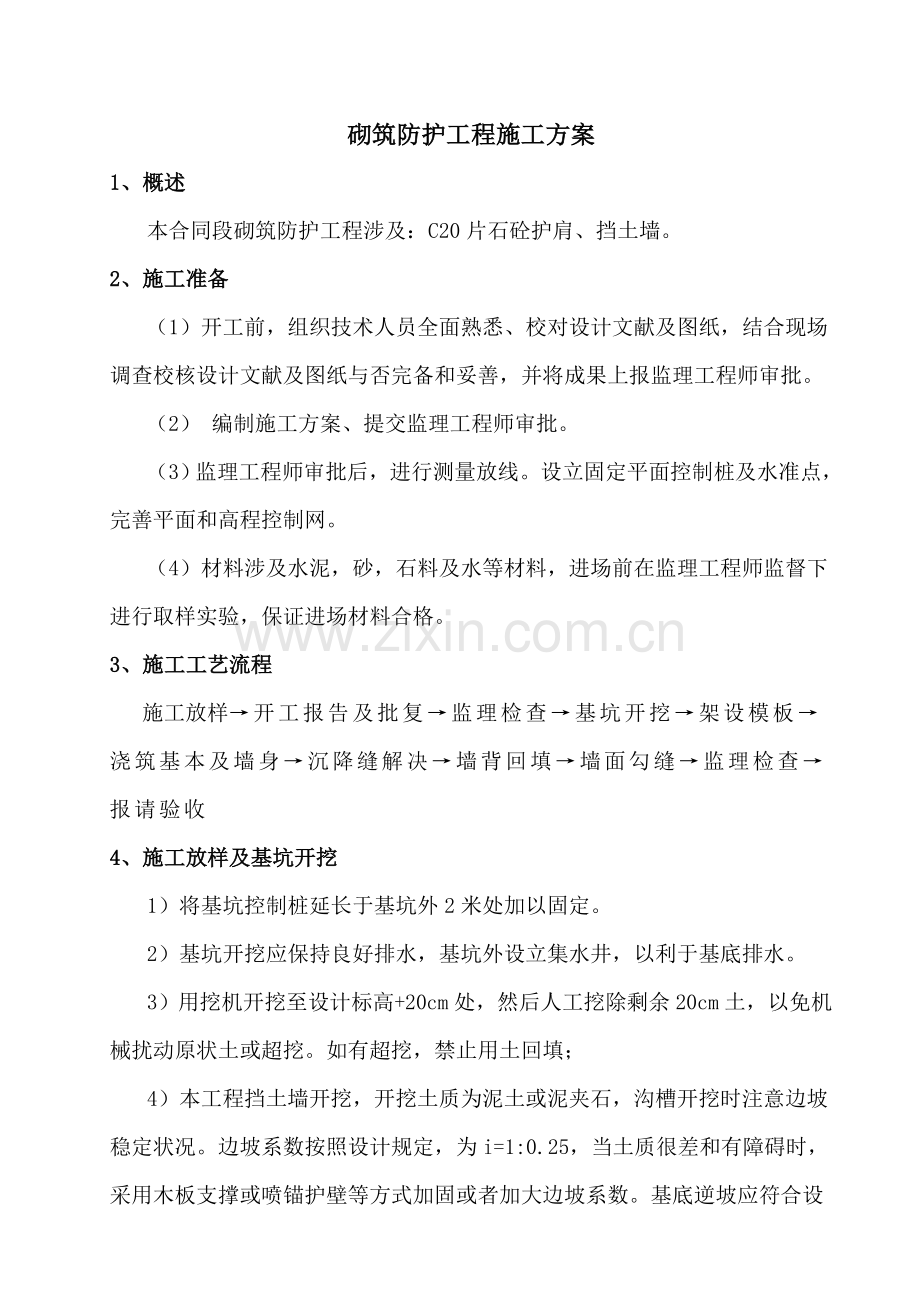

砌筑防护工程施工方案
1、概述
本合同段砌筑防护工程涉及:C20片石砼护肩、挡土墙。
2、施工准备
(1)开工前,组织技术人员全面熟悉、校对设计文献及图纸,结合现场调查校核设计文献及图纸与否完备和妥善,并将成果上报监理工程师审批。
(2) 编制施工方案、提交监理工程师审批。
(3)监理工程师审批后,进行测量放线。设立固定平面控制桩及水准点,完善平面和高程控制网。
(4)材料涉及水泥,砂,石料及水等材料,进场前在监理工程师监督下进行取样实验,保证进场材料合格。
3、施工工艺流程
施工放样→开工报告及批复→监理检查→基坑开挖→架设模板→浇筑基本及墙身→沉降缝解决→墙背回填→墙面勾缝→监理检查→报请验收
4、施工放样及基坑开挖
1)将基坑控制桩延长于基坑外2米处加以固定。
2)基坑开挖应保持良好排水,基坑外设立集水井,以利于基底排水。
3)用挖机开挖至设计标高+20cm处,然后人工挖除剩余20cm土,以免机械扰动原状土或超挖。如有超挖,禁止用土回填;

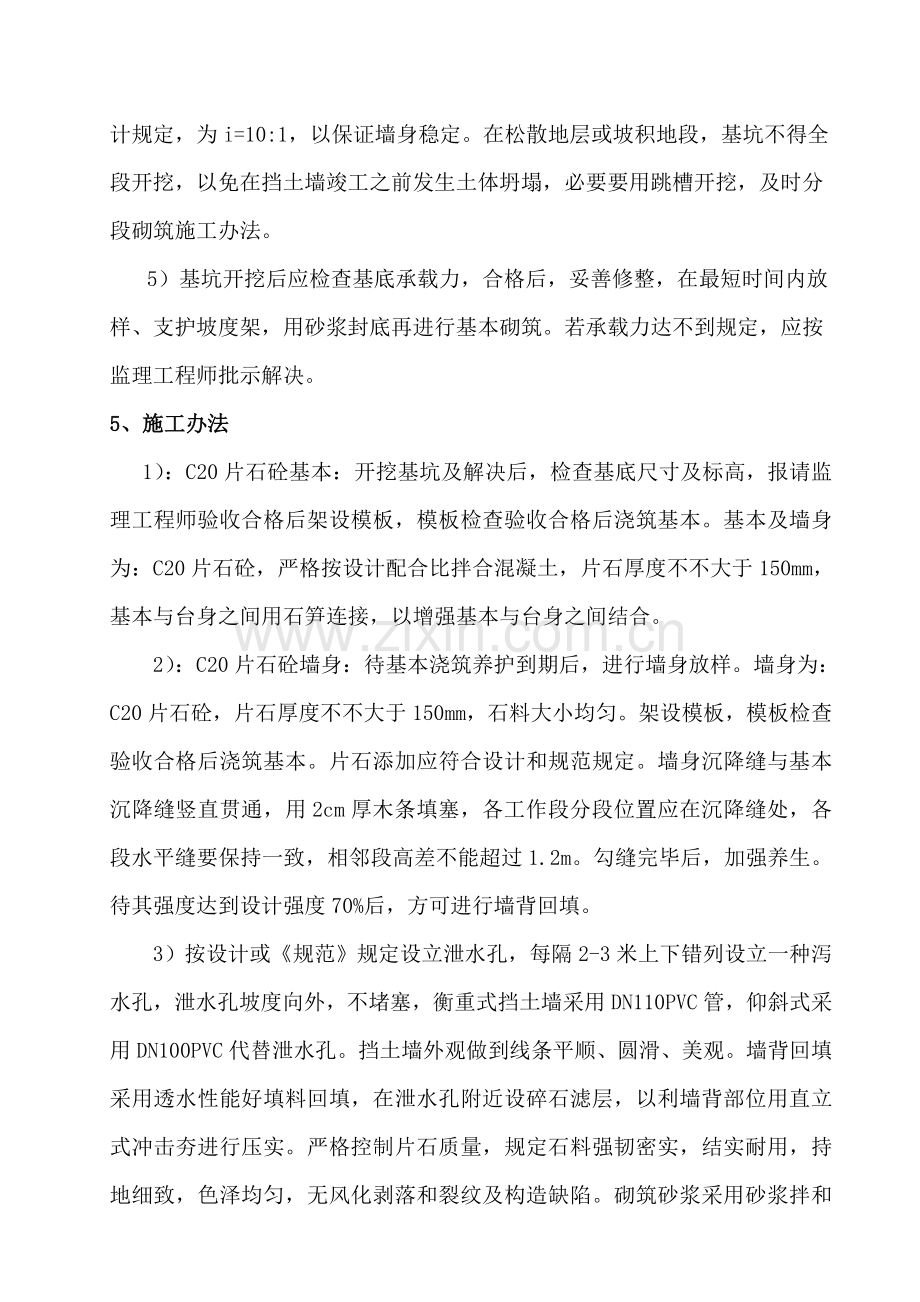

4)本工程挡土墙开挖,开挖土质为泥土或泥夹石,沟槽开挖时注意边坡稳定状况。边坡系数按照设计规定,为i=1:0.25,当土质很差和有障碍时,采用木板支撑或喷锚护壁等方式加固或者加大边坡系数。基底逆坡应符合设计规定,为i=10:1,以保证墙身稳定。在松散地层或坡积地段,基坑不得全段开挖,以免在挡土墙竣工之前发生土体坍塌,必要要用跳槽开挖,及时分段砌筑施工办法。
5)基坑开挖后应检查基底承载力,合格后,妥善修整,在最短时间内放样、支护坡度架,用砂浆封底再进行基本砌筑。若承载力达不到规定,应按监理工程师批示解决。
5、施工办法
1):C20片石砼基本:开挖基坑及解决后,检查基底尺寸及标高,报请监理工程师验收合格后架设模板,模板检查验收合格后浇筑基本。基本及墙身为:C20片石砼,严格按设计配合比拌合混凝土,片石厚度不不大于150mm,基本与台身之间用石笋连接,以增强基本与台身之间结合。
2):C20片石砼墙身:待基本浇筑养护到期后,进行墙身放样。墙身为:C20片石砼,片石厚度不不大于150mm,石料大小均匀。架设模板,模板检查验收合格后浇筑基本。片石添加应符合设计和规范规定。墙身沉降缝与基本沉降缝竖直贯通,用2cm厚木条填塞,各工作段分段位置应在沉降缝处,各段水平缝要保持一致,相邻段高差不能超过1.2m。勾缝完毕后,加强养生。待其强度达到设计强度70%后,方可进行墙背回填。
3)按设计或《规范》规定设立泄水孔,每隔2-3米上下错列设立一种泻水孔,泄水孔坡度向外,不堵塞,衡重式挡土墙采用DN110PVC管,仰斜式采用DN100PVC代替泄水孔。挡土墙外观做到线条平顺、圆滑、美观。墙背回填采用透水性能好填料回填,在泄水孔附近设碎石滤层,以利墙背部位用直立式冲击夯进行压实。严格控制片石质量,规定石料强韧密实,结实耐用,持地细致,色泽均匀,无风化剥落和裂纹及构造缺陷。砌筑砂浆采用砂浆拌和机按实验室提供配合比拌制,高挡墙安砌,采用钢管搭脚手架,并在其上面搭脚手架板施工。
4)构造物回填时,选用透水性好材料如砂砾石回填。回填材料分层摊铺,用符合规定设备压实。每层都应压实到图纸或监理工程师规定压实度原则。回填土含水量严格控制。
6、质量保证体系
挡土墙质量控制办法
1)严格挂线施工,保证挡土墙坡面平整、密实、线型顺适。
2)浆砌砌体紧密、错缝,禁止通缝、叠砌、贴砌和浮塞。
3)为排水所设立泄水孔位置应有助于泄水流向路侧边沟或排水沟并保持其畅通。
质 量 保 证 体 系
思想保证
组织保证
技术保证
施工保证
制度保证
提高质量意识
公司
贯彻ISO9000系列质量原则,履行全面质量管理
创优规划
经济法规
TQC教诲
项目经理部质量
管理领导小组
各项工作制度和原则
经济责任制
项目队质量小组
岗前技术培训
熟悉图纸掌握规范
技术交底
质量筹划
测量复核
应用新技术工艺
检查创优效果
制定创优办法
明确创优项目
优质优价
完善计量支付手续
制定奖罚办法
签定包保责任状
质量第一
为顾客服务
下道工序是顾客
制定教诲筹划
质量工作检查
质量QC小组活动
检查贯彻
改进工作质量
总结表扬先进
提高工作技能
接受业主和监理监督
定期不定期质量检查
进行自检互检交接检
加强现场实验控制
充分运用当代化检测手段
技术岗位责任制
质量责任制
质量评估
反 馈
实 现 质 量 目 标
奖优罚劣
经济兑现
质量保证体系框图
4) 砌石工程材料符合《公路路基施工技术规范(JTJ033-95)》和招标文献规定。
。
7.安全、环保、文明施工办法
7.1.施工现场
7.1.1施工现场平面布置符合关于安全卫生规定,机具摆放整洁有序,各种标志、标记对的醒目,达到文明施工原则。
7.1.2如浮现危及或也许伤及人员危险时,所有有关工作应停止直至危险状态得到消除。
7.1.3任何体现出不安全因素设备和工具必要及时停止使用,直至处在安全状态或从施工区域移出或更换。
7.1.4若现场发生事故,应及时采用应急办法并在第一时间向业主提交书面报告,按业主和监理有关规定及我司《事故解决程序》进行事故调查和解决。
7.1.5施工现场重要道路应符合原则规定,特殊地况设盖板、安全护栏。
7.1.6施工现场依照消防规定配备消防设施和器具,保持消防通道畅通。
7.1.8晚上施工时,在获监理承认后,项目部提供具备足够照明强度设备,保证安全生产。
7.1.9控制箱电气开关、闸刀等须放置在防雨棚或防雨罩,设漏电保护器以防漏电。
7.1.10作业现场应经常打扫并保持清洁,垃圾应集中堆放并及时清理、运送至指定地点。
7.2施工人员
7.2.1熟悉与安全和健康关于法律责任和义务,熟悉项目部全面、综合安全和健康程序细节。
7.2.2对违背安全程序关于人员将根据项目部有关规定,采用恰当惩罚性办法。违背安全规定并危及生命和财产安全人员将被从施工队伍中清除出去。
7.2.3施工人员工作前应按规定穿戴好与作业相适应防护用品,检查作业场地、施工机具及设备完好状况,记录每次检查日期、发现问题、所采用补救办法等。
7.2.4施工人员工作中应遵守岗位安全技术操作规程,做到文明施工。
7.2.5施工人员在工作前和工作中均不得食用酒精类饮料,不应在禁止烟火场合吸烟。
7.2.6在施工区域应走指定通道,不应跨越危险区,不应在行驶机动车上爬上跳下和攀登起重机吊钩和吊运中物件。
7.2.7应注意各种安全标志,不应随便拆除或占用各种照明、信号、防雷等安全防护装置、安全标志和检测仪表等。
7.2.8发生事故应及时急救人员、财产,保护现场并向关于人员报告。执行交接班制度。
7.3用电安全
7.3.1施工现场电气作业,由专职电工按规范操作。并负责作业区内各种带电设备及电线漏电检查,发现问题及时整治。
7.3.2电气设备操作人员,必要穿合格劳保服装,戴原则绝缘手套,使用前必要对电气设备进行漏电实验。
7.3.3雨雪或潮湿天气,普通不在露天使用电气设备,必要时采用恰当安全用电办法。
7.3.4施工现场用电设施应在设备负荷线首端处设立漏电保护装置。漏电保护器应装设在开关箱内。
7.3.5施工现场配电室应通风良好,并采用防止雨雪和动物入内办法。
7.3.6用电设备金属外壳(安全电压除外)应作保护接地或保护接零。潮湿或条件特别恶劣施工现场电气设备应采用保护接零。
7.3.7配电屏(盘)上各种配电线路应有编号并标明用途。配电线路维修时应悬挂“禁止合闸,有人操作”警告标志。停、送电必要有专人负责。
7.4其他安全办法
7.4.1搬运石块时要注意配合,步调协调一致,互相用力均匀,保证安全。
7.4.2石笼制作时注意安全,绑扎铁丝时注意不要滑伤皮肤,钩破衣服。
7.4.3修筑施工便道应保证足够宽度和强度,保证运送安全。
7.4.5人工开挖基槽时注意不要滑伤管子防腐层,人工凿岩时要防止石块崩伤操作人员。
7.4.6修筑围堰导流时围堰应有足够强度,防止被水冲毁。
7.4.7浆砌石护坡时应把坡上石块清理干净,防止石块清理不净滑落伤人。
7.4.8搅拌机操作时应遵守操作规程,禁止非岗位人员违章操作。
7.5水土保护办法
7.5.1进料便道、堆料场尽量运用施工作业带或已有乡村砂石路等,没有植被砂石场和植被已被破坏场地。
7.5.2施工时采用恰当办法保证现场道路、斜坡和其他对地面不会形成障碍,导致水灾,破坏植被。
7.5.3作业带外被不慎砍伐树木要及时补救,只要安全性和可施工性容许,平整场地工作人员应尽量不破坏场地表面,不触及原有根系,植物可以从地面切断,为后来重新萌芽生长创造条件。
7.5.4开挖管沟时要把表层土和底层土分开堆放,设立适当沟渠排水和保持跨跃管沟安全通道,以一种不影响其她土地使用方式把管沟里过多水抽到临近地区。
7.5.5回填管沟时,应尽量作到恢复地表本来形状,使表面能正常排水。
7.5.6下层土和表层土回填应与管沟内两侧土层匹配,保存表土不可在下层土回填之前填到管沟里面。
7.5.7在回填堆放挖出土壤时,不可把表层草皮或表土除去。
7.5.8压实管沟中回填土,压实限度要大体相称于施工前状态,以尽量减少下沉。在管沟与水道交叉处和中断排水沟两岸压实填土时注意,必要时采用恰当办法,保证施工安全。
7.5.9在回填前需对大开挖管沟用肉眼检查,如发既有动物,则应把它们弄出来,对于较大动物,可在够壁挖一种斜坡,以便让它可以爬出来。
7.5.10取料场与任何水域保持最低限度植被缓冲带。
7.5.11取料场扩展过程中移走表土层必要恰当堆放,采用办法防止水土流失,把侵蚀局限在取料场范畴内,不得擅自扩大作业面。
7.5.12除了指定料场,未经本地关于部门允许在施工中不能随意从河床或岸边倾倒或挖取卵石、采砂及废弃物。
7.5.13毁坏、迁移或清理树木、植被不得超过工程施工所需范畴,不得乱砍乱伐。
施工时暂时加宽加固道路,施工完毕应结合本地实际状况,对影响环境予以恢复原貌。
7.5.14对于违背环保规章导致环境破坏,应及时报告项目监理,按照项目监理批示负责清理、回收和(或)采用复原办法。地表径流向汇集,冲沟上部设立环向节流排水沟,边坡处沿管沟砌筑截水墙。
7.5.15稳定性差冲沟边坡,软土地基采用浆砌条(块)石护坡。
7.5.16在河床开挖过程中,根据规范规定,在保证作业施工面前提下,尽量减少河床生态环境破坏。河床开挖施工完毕后,将阻碍行洪杂物清除干净。
7.6 废物和生活垃圾解决
7.6.1保持作业带范畴内不遗留施工产生垃圾和碎片。
7.6.2工现场食物垃圾应每天清晰掉。
7.6.3垃圾应运到施工场地以外恰当垃圾解决场妥善解决。
7.6.4不得将垃圾解决到沟渠里,表土或土堆上。
7.6.5清理人员收拾垃圾、碎片、切断残枝和施工预料进行解决。把固体废料和垃圾(非生物可降解垃圾)收集起来在一种场外地点进行解决。
7.6.6把固体废料和垃圾(非尘物可降解垃圾)收集起来在一种场外地点进行解决。
7.6.7各种油料应在容器内存储,废油应及时回收集中储存,禁止就地倾倒,油料对地面导致污染时应采用办法进行清理。
7.6.8清理时被切断树木可运出作业带范畴或在作业带范畴内进行切片、切碎、或堆在一种可接近地方,可供公众加以运用。
7.7 应急急救
在水工保护开工(或施工作业)前,通过对风险和危害分析以及本地常用病、传染病和医院状况调查基本上,针对有毒蛇出没环境、使用机械设备、发电机排水等危险因素,编制应急预案和应急程序,成立应急小组,准备应急物资,保证每位员工都熟悉应急预案和紧急状况下应急行动。
7.7.1触电救护
Ø 如电源开关在附近、应迅速关闭电源,否则用绝缘物体挑开电线或分离电器,使患者脱离电源;
Ø 呼吸停止者,及时进行人工呼吸;
心脏停跳者,进行胸外心脏按压;Ø
Ø 送医院急救解决。
7.7.2机械伤救护
解决损伤原则是一方面急救伤员生命,对呼吸、心跳停止伤员,应就地及时进行复苏术。
Ø 治疗窒息。如遇严重失血或胸部开放性损伤,应尽快止血或封闭胸部伤口;
Ø 治疗休克和骨折固定。运送四肢骨折伤员,必要用夹板固定伤肢,脊椎骨折须卧硬板床;
Ø 如动脉出血,要上止血带,每隔1小时放松一次,每次1—2分种,转运途中应保持呼吸道畅通;
Ø 送医院,防止感染,纠正电解质代谢失调,注射破伤风抗毒素。
7.7.3急性中毒救护
Ø 及时终结接触毒物,毒物由呼吸道或皮肤侵入时,要及时将病人撤离中毒现场,移到空气新鲜地方,污染衣服必要及时脱去,清洗接触部位皮肤;
Ø 采用催吐、洗胃、导泻等办法清除体内尚未被吸取毒物;
清除皮肤上毒物,脱去污染衣服,用大量温水清洗皮肤毛发;Ø
Ø 清除眼内毒物,用清水彻底清洗;
清除伤口毒物;Ø
Ø 使用解毒剂并送医院。
