收藏 分销(赏)

给排水综合项目施工关键技术要求专项措施.doc

上传人:精**** 文档编号:2495211 上传时间:2024-05-30 格式:DOC 页数:20 大小:158.54KB
下载 相关 举报
给排水综合项目施工关键技术要求专项措施.doc_第1页
第1页 / 共20页
给排水综合项目施工关键技术要求专项措施.doc_第2页
第2页 / 共20页
给排水综合项目施工关键技术要求专项措施.doc_第3页
第3页 / 共20页
给排水综合项目施工关键技术要求专项措施.doc_第4页
第4页 / 共20页
给排水综合项目施工关键技术要求专项措施.doc_第5页
第5页 / 共20页
点击查看更多>>
资源描述

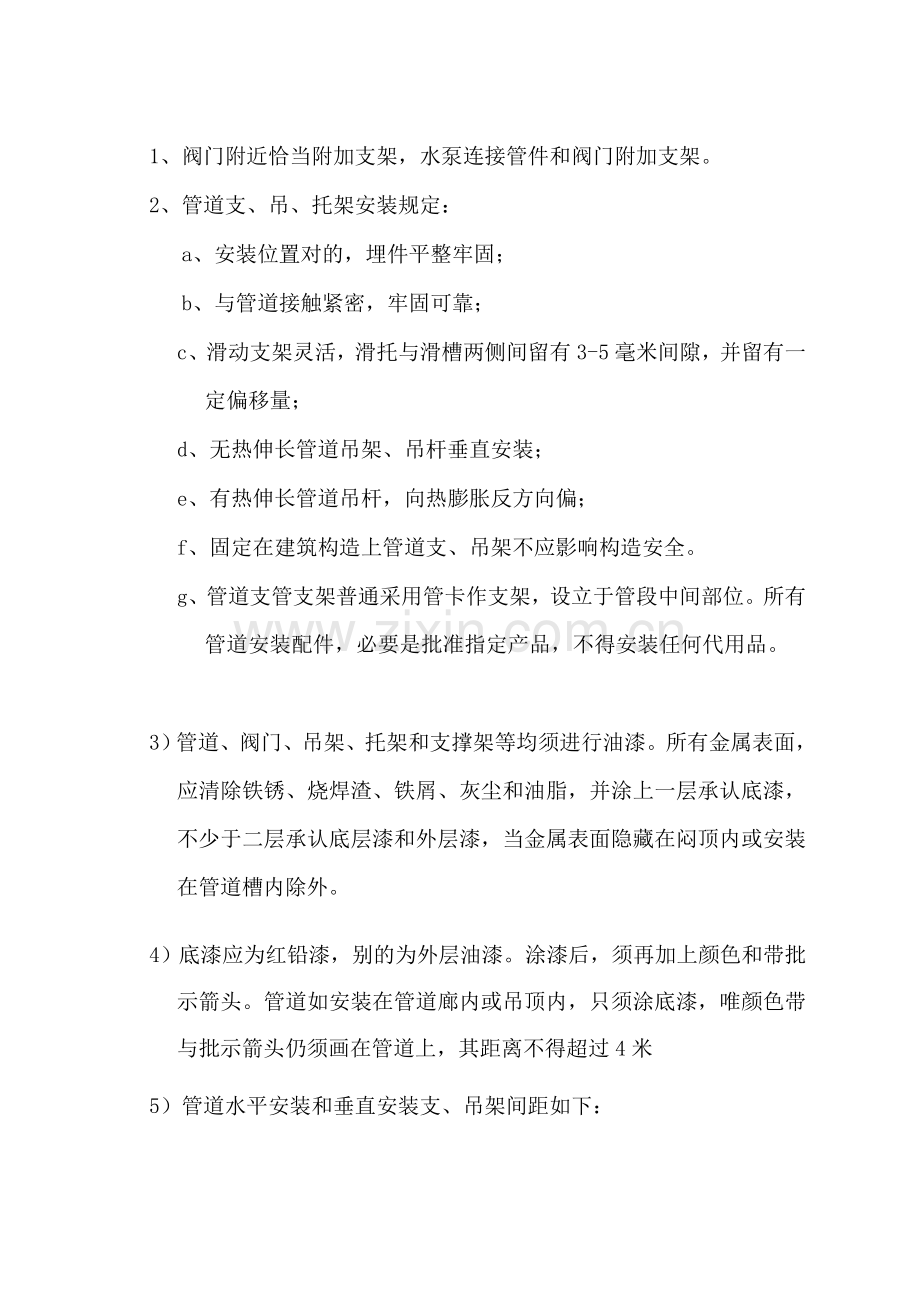

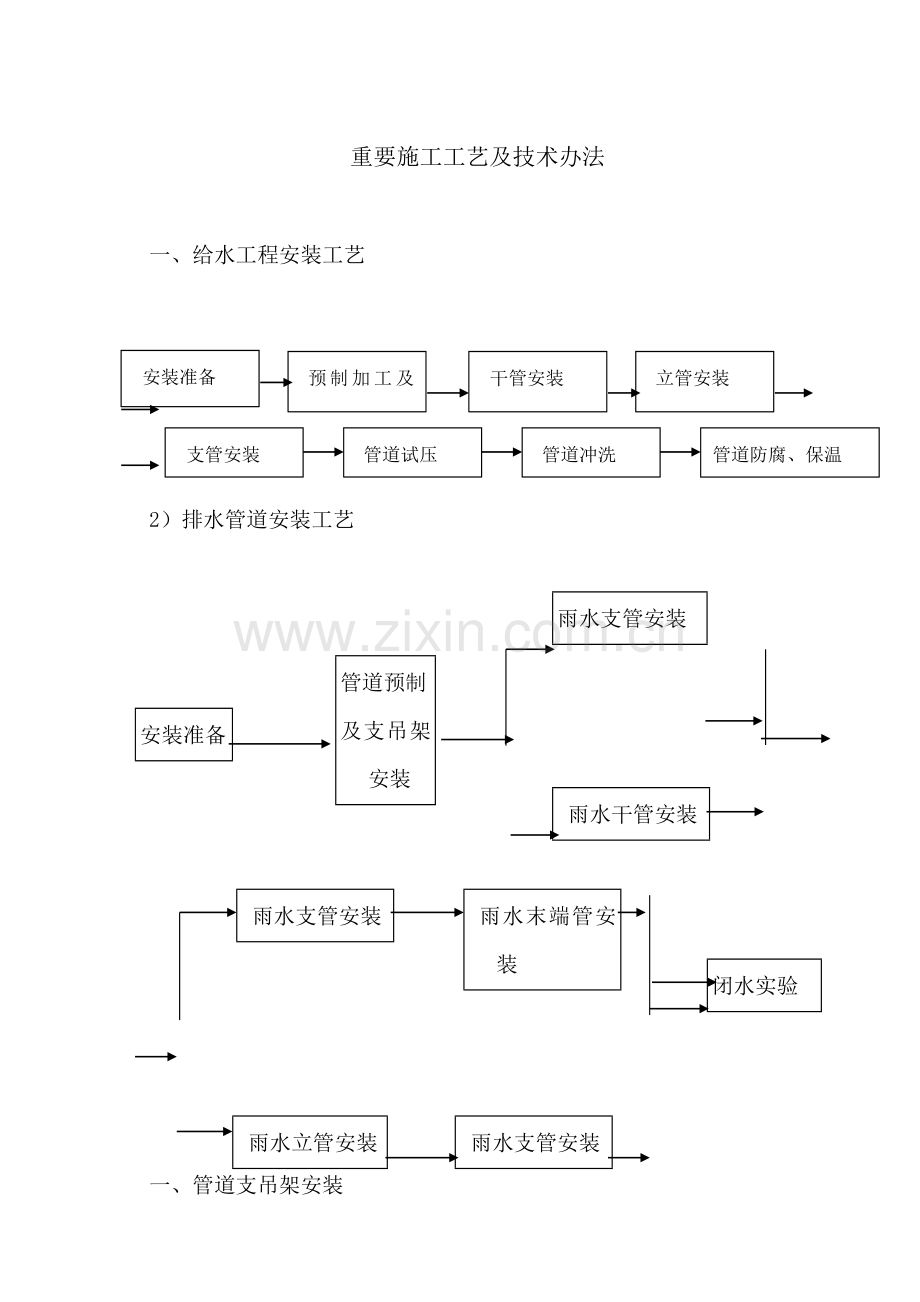

1、重要施工工艺及技术办法一、给水工程安装工艺 安装准备 立管安装 干管安装 预制加工及支吊架安装管道防腐、保温 管道冲洗 管道试压 支管安装2)排水管道安装工艺雨水支管安装管道预制及支吊架安装安装准备 雨水干管安装 雨水末端管安装 雨水支管安装闭水实验 雨水立管安装 雨水支管安装一、管道支吊架安装1、阀门附近恰当附加支架,水泵连接管件和阀门附加支架。2、管道支、吊、托架安装规定: a、安装位置对的,埋件平整牢固; b、与管道接触紧密,牢固可靠;c、滑动支架灵活,滑托与滑槽两侧间留有3-5毫米间隙,并留有一定偏移量;d、无热伸长管道吊架、吊杆垂直安装;e、有热伸长管道吊杆,向热膨胀反方向偏;f、固

2、定在建筑构造上管道支、吊架不应影响构造安全。g、管道支管支架普通采用管卡作支架,设立于管段中间部位。所有管道安装配件,必要是批准指定产品,不得安装任何代用品。3)管道、阀门、吊架、托架和支撑架等均须进行油漆。所有金属表面,应清除铁锈、烧焊渣、铁屑、灰尘和油脂,并涂上一层承认底漆,不少于二层承认底层漆和外层漆,当金属表面隐藏在闷顶内或安装在管道槽内除外。4)底漆应为红铅漆,别的为外层油漆。涂漆后,须再加上颜色和带批示箭头。管道如安装在管道廊内或吊顶内,只须涂底漆,唯颜色带与批示箭头仍须画在管道上,其距离不得超过4米5)管道水平安装和垂直安装支、吊架间距如下:管道材料 直径(毫米) 支架中心间距(

3、米)垂直安装 水平安装镀锌钢管 15 1.5 2.015100 2032 3.0 2.53250 3.5 3.06580 4.5 3.5100150 5.4 4.5乙烯管 100 1.9 1.950150 150 2.1 2.1二、管道安装一、立管安装规定:A、调直后管道上零件如有松动,要重新上紧。B、立管上阀门做到便于启动和检修。向上供水立管上阀门,安装于地坪面上300毫米处。C、当使用膨胀螺栓时,一方面在安装支(吊)架位置用冲击电钻钻孔,孔直径与套管外径相等,深度与螺栓长度相等。D、上管时要注意安全,并且要保护好末端螺纹不会碰坏。9)排水管立管安装规定:A、排水管安装时,立管要用锤线吊验,

4、先划上立管位置后,再安装管道,保证管道不倾不斜为竖直。水平管安装时,坡度要达到规定规定。多根管道在一块排列时,做到整洁,尽量减少互相交叉。B、排水管采用柔性抗震接头,柔性抗震接头用法兰和内嵌入胶圈止水固定。C、排水管横管与横管,横管与立管连接,采用45三通或四通或90斜四通。D、排水立管在底层和每三层设立一种检查口。检查口高度由地面至中心1米。暗装立管,规定土建施工配合,在检查口处设立检修门。在连接2个及以上便器或3个及以上卫生器具污水横管上设立清扫口。这样可即时排除管道堵塞,保持水流畅通。E、为了使排水管安装牢固,管道吊钩或卡箍固定在承重墙或梁上。三、设备安装:1)设备安装前做好各项准备工作

5、,一方面检查设备型号与否对的,技术资料与否齐全,各项参数与否符合设计规定,与否有详细安装规定等。2)每个水泵应有制造商铭牌,并列出系列、型号、数据资料及生产日期等。3)连接水泵出入口前,长半径渐缩弯头或渐缩管,尺寸渐减。安装支撑管道在邻近水泵,使得无重量附于泵壳上。提供支撑于水泵吸入口和出口弯头,尺寸在100mm及以上。4)设备进场自检完毕后,及时报请监理工程师检查,经监理工程师批准后,设备才干进行安装。5)需要安装在混凝土基本上设备,应按设备重量和大小尺寸,进行基本设计、预留设备安装孔。先由土建浇筑混凝土基本,进行检核对的后,再行安装设备。四)水泵安装规定:A、对水泵型号和资料进行检查核对,

6、理解水泵安装规定;B、配合土建施工浇筑水泵基本,校对水泵位置与否符合设计规定,检查预留安装孔位置与否对的。安装集水泵时,直接将泵基座固定在底板上,然后再将两根导杆固定在泵基座和井口上。C、水泵就位,校对位置后固定。D、安装阀门及管件,与室内管网和吸水管接通。E、安装供电线槽,接通水泵电机和配电盘间供电电缆,安装水泵接地线。F、检查与测试:一方面用水准尺检测泵轴垂直度或水平度与否达到规定,然后测试水泵绝缘电阻与否符合规定,检查水泵轴承润滑油与否已到位。压力表安装位置恰当,各个阀门操作应灵活。对控制液位浮球和线路应进行测试,检查自控敏捷度能否达到规定。G、试车:先启动水泵进水阀门,暂不启动水泵出水

7、阀门。电源合闸后,观测水泵旋转方向与否对的,有无杂音,停、开多次,没有问题后,水泵安装完毕。7)螺翼式水表安装,表前与阀门要有8-10倍水表直径直线管段,其他水表先后要有不不大于300毫米直线管段。8)补偿器安装,应知晓其出厂前与否已做拉伸,如未进行应补做预拉伸。补偿器安装前管道两侧应先安好固定支架,安装管道时应先将补偿器位置让出,在管道两端各焊一片法兰盘,焊接时规定法兰盘垂直于管道中心线,法兰与补偿器表面互相平行,加垫后衬垫受力均匀。补偿器安装时,卡架不得固定在波节上。试压时不能超压,不容许侧向受力,将其固定并与管道保持同心,无偏斜。安装时应注意使介质流向从焊端流向自由端,并与管道方向保持一

8、致。按图纸设计规定安装补偿器固定支架和导向支架。9)阀门安装:阀门安装前应做耐压强度实验和密封性能实验,实验以每批(同规格、同型号、同牌号)数量10%进行抽查,无爆裂、无渗漏则为合格。如有不合格者,再抽查20%,如仍有不合格者,则进行逐个检查,且对于在主干管上起切断作用阀门必要进行逐个强度及密封性能实验,实验压力应为阀门出厂规定压力。阀门位置及出口方向应对的,且便于操作,连接应牢固紧密,起闭灵活。10)水箱安装:安装前,检查基本位置,标高,几何尺寸和强度,和设计无误。安装时,进行量尺,画线,在基本上作出安装位置记号。安装后水箱应与基本接触紧密。安装后,认真清理水箱内污物,再做满水实验。4、管道

9、试压及保温五)管道试压A、管道系统实验前应具备如下条件:a、管道系统施工安装符合设计规定和规范规定。b、支、吊架安装完毕。c、焊接工作结束,并经检查合格,焊缝等应检查部位未经刷漆、保温。d、管道位置、标高、坡度、坡向等经复查合格,实验用暂时加固办法经检查确认安全可靠。e、实验用压力表经校验合格,并做好标记,精度不低于1.5级,表满刻度值为最大被测压力1.52倍,实验压力表不少于2块。f、具备完善、经报批试压方案。g、试压前,应将不能参加试压设备、仪表及安全阀等管道附件加以隔离。B、暗装、保温管道在隐蔽前做好单项水压实验。1、给水管道水压实验:室内给水管实验压力不少于工作压力1.5倍,但不不大于

10、0.6Mpa。水压实验时,在10分钟内压力降不不不大于0.05Mpa,然后将实验压力降至工作压力作外观检查,以不漏为合格。室内排水实验,满水15分钟后,再灌满延续5分钟,液面不下降为合格。水压实验时放净空气,布满水后进行加压,压力升到规定规定期停止加压,进行检查,如各接口和阀门均无渗漏,持续到规定期间,观测其压力下降在容许范畴内,告知关于人员验收,办理交接手续。然后把水泄净,被破损镀锌层和外露丝扣处做防腐解决,再进行隐蔽工作。C、试压泵普通设在首层或室外管道人口处。D、试压前将预留口堵严,关闭入口总阀门和所有泄水阀门及低处放风阀门,打开各分路及主管阀门和系统最高处放风阀 门 。E、打开水源阀门

11、往系统内充水,水满后将阀门关闭。F、试压完毕拆除试压泵和水源,泄净管道系统内水。G、试压过程中如遇泄漏,不得带压修理,焊缝渗漏必要铲掉重焊,缺陷修复后应重新试压。 2)管道系统冲洗A、管道试压合格后,调试、运营迈进行管道系统冲洗。B、管道冲洗进水口及排水口选取恰当位置,并能保证将管道系统内杂物冲洗干净,排水管接至排水井或排水沟内,截面积不不大于被冲洗管道截面60。C、冲洗时以系统内也许达到最大压力和流量进行,直到流出 水无污物为止(用白色滤纸进行检查)。3)防腐与保温A、焊接钢管、管件、支吊架、水箱等表面除铁锈、焊渣、毛刺、油污等,并在系统试压合格后涂防锈漆两道,明装不保温管道、零件支吊架等外

12、刷醇酸瓷漆两道。B、所有空调冷暖水管、冷凝水管皆做保温,空调冷暖水管保温材料采用岩棉管壳保温,做法按华北标办 1 B 6 图 集 36 , 空调冷凝水管采用100mm厚PE自熄型聚乙烯泡沫塑料管壳保温。C、生活饮用水管道在使用前应用每升水中含20-30毫克游离氯水灌满管道进行消毒,含氯水在管道中应留置24小时以上。消毒完后,再用饮用水冲洗,并经北京市卫生防疫站取样检查合格后,才干投入使用5、试车及调试1)暗装或埋地排水管,在隐蔽前必要做灌水实验,其灌水高度不低于底层地面高度,灌水15分钟后,延续5分钟,液面不下降为合格。2)雨水管道安装后,也应做灌水实验,灌水高度到每根立管最上部雨水漏斗。3)

13、排水干管和立管还要做通球实验,当排水管直径DN150时,胶球直径100;其DN100时70;DN75时50。4)实验规定:阀门在安装迈进行耐压强度实验。抽查10%,按阀门出厂规定压力进行实验。水压实验,按工作压力1.5倍,但不不大于0.6Mpa和不超过1.0Mpa,10分钟内压力降不不不大于0.05Mpa,然后实验压力降至工作压力做外观检查,以不渗漏为合格。在系统运营前必要用水冲洗,至出水口水色和透明度与进水目测一致。5)试运转和调试:水泵试运转不不大于2小时。调试时,按设计规定同步开放最大数量配水点与否所有达到额定流量进行调节测试。一、 管道施工技术要点1、 管道穿钢筋混凝土墙及构造梁时应预

14、埋钢套管,穿楼板应预埋留洞;管道穿地下室外墙,屋面及顶板应预埋刚性防水套管,水泵吸水管穿水池壁应预埋B型柔性防水套管。2、 管道坡度:给水管,消防管按0.002-0.003坡度坡向最低点,最低点设泄水装置;污水管,雨水管除图中标明外均按原则坡度敷设:塑料排水管管径(DN)5075100125150原则坡度(I)0.0250.0150.0120.0100.007铸铁排水管管径(DN)生活污水管原则坡度废水管、雨水管最小坡度500.0350.025750.0250.0151000.0200.0121500.0100.0073、 管道支吊托架,固定件设立安装应符合施工质量验收规范原则;立管在每层及立

15、管底部,横管在变径及接口处应设固定件。4、 排水立管检查口距地面(或楼板面)为1m,室内塑料排水立管穿楼板处设立阻火圈;消火栓口离地坪距离为1.1M,消火栓采用半明装或暗装;暗装管道均应在阀门及检查口处设检修门,暗装在墙内阀门,手控杆设在墙外;各种设备基本必要以实际到货后设备螺栓孔尺寸进行安装;消防管道阀门均应带有明显启闭标志,暗装在吊顶内阀门,应在此处吊顶处设检修孔。二、管道预加工生活给水管采用镀锌钢管,螺纹连接,经水管管材及阀门工作压力为1.0Mpa。污水管采用阻燃排水UPVC,承插式胶粘剂粘接管。立管安装工艺:1、拟定各层立管所带各横支管位置:依照设计图纸及实测大样图尺寸,按土建给定各层

16、标高拟定各横支管位置与中心线,并将中心线标高划在接近立管墙面上;自上而下逐个精确测量各层立管所带各横支和中心线标高尺寸,按设计规定材质、规格、型号选取管材、管件、附件、配件。2、 在立管安装前,应依照立管位置及支架构造,进行栽立管卡具,在立管调直后方可进行主管安装。安装前应预先清理立管甩头处阀门或连接件暂时封堵物、污物及泥砂等。按主管管位编号,以保证管件朝向精确无误,并从90度两个方向用线坠吊直立管,用铁钎子暂时固定在墙上。3、管道固定:(1)衬塑管应及时将立管卡牢,以防止立管位移,或因受外力作用而产生弯曲及变形。(2)对暗装给水立管,应在隐蔽、固定前做水压实验,合格后方可固定及隐蔽。(3)对

17、有防露规定给水立管,应按相应施工工艺规定,进行防露解决。4、立管安装完毕后,立管上连接横支管用管件位置标高、规格、数量、朝向均要符合设计图纸规定及质量原则。管壳与管外壁涂胶100mm管壳连接处涂胶搭接处涂胶保温管壳管道阀门及法兰保温阀门及法兰保温采用板材保温,所有接缝处必要涂抹胶水。保温形式如下图所示。管道三通保温同阀门保温。1.9 设备安装1.9.1 依照装置及设备分派空间选取各装置及设备外形尺寸。对房间内设备安装,同步对所需使用和和维护空间考虑在内。 1.9.2 所有设备基本均待设备到货后并校核其尺寸后施工,基本施工时,按设备规定预留地脚螺栓孔(二次浇筑),基本由建筑总承包施工,暖通承包商

18、密切配合。1.9.3 尺寸较大设备在其机房外墙未起之前就位。1.9.4 设备安装时做到仅由构造支撑。保证设备装置不从非构造隔墙、覆盖层、砌块工程来支撑。吊勾安排能最大满足将来荷载变化需要。所有设施及安装与总承包商相协调。1.10水泵安装本项目采用定温变流量二次泵系统。一次水泵为每台冷水机组提供恒定循环水流最;二次泵系统分为四组泵,分别为1)东办公塔楼,2)酒店塔楼,3)裙房商场(涉及酒店裙房),4)西办公塔楼四个区域提供冷冻水循环水流量;每组泵配设一台备用水泵。 二次泵系统配设有变频驱动器,可以依照冷冻水循环水系统管网内由负荷变化而引起压力变化,调节水泵转速及流量,维持系统压力在一定范畴内,以

19、达致节能目。1.10.1 一方面应检查水泵安装基本尺寸、位置和标高,应符合工程设计规定;1.10.2 水泵开箱检查应符合下列规定:a. 应按设备技术文献规定清点泵零件和部件,并应无缺件、损坏和锈蚀等;管口保护物和堵盖应完好;b. 应核对泵重要安装尺寸并应与工程设计相符;c. 电动机与泵连接时,普通应以泵轴线为基准找正;电动机与泵之间有联轴器连接时,应以联轴器轴线为基准找正;d. 吸入管道与输出管道应有各自支架,泵不得直接承受管道重量;e. 管道与泵连接后,不应在其上进行焊接和气割,当需焊接和气割时,应拆下管道或采用必要办法,并应防止焊渣进入泵内;f. 整体安装泵,纵向安装水平偏差不应不不大于0

20、.1/1000,横向安装水平偏差不应不不大于0.2/1000,并应在泵进出口法兰面或其他水平面上测量。1.10.3 泵试运转前,应检查下列项目:a. 电机转向应与泵转向相符;b. 地脚螺栓应无松动;c. 各润滑部位已加注润滑油,需要冷却部位已加注冷却油;d. 各批示仪器、安全保护装置及电控装置均应敏捷、精确、可靠;e. 盘车应灵活、无异常现象;1.10.4泵启动前,应先打开吸入管路阀门,关闭排出管路阀门,待转速正常后,再打开出口管路阀门,并将泵调节到设计工况;1.10.5 泵试运转时应符合下列规定:a. 各固定连接部位不应有松动;b. 转子及各运动部件运转正常,不得有异常声响和摩擦现象;c.

21、附属系统运转应正常;管道连接应牢固无渗漏;d. 滑动轴承温度不应高于70;滚动轴承温度不应高于80;e. 泵安全保护和电控装置及各某些仪表均应敏捷、对的、可靠;f. 泵在额定工况点持续试运转时间不应少于两小时;1.10.6 泵停止试运转后,应符合下列规定:a. 先关闭泵入口阀门,待泵冷却后再依次关闭附属系统阀门;b. 应放尽泵内积存液体,防止锈蚀和冻裂。(5)阀门必要具备制造厂产品证明书和合格证。阀门铭牌应清晰、完整,外表面无裂缝、夹渣、砂眼、缩孔、打叠、重皮、皱折等缺陷;阀门填料应符合设计规定,填装办法对的,填料密封处阀杆应无腐蚀,手轮阀杆不弯曲,启动灵活,传动装置完好,批示对的;阀门安装前

22、应从同制造厂、同规格、同型号、同步到货中抽取10%,且不得少于1个,进行壳体压力实验和密封性实验,若有不合格者,应加倍检查。如仍有不合格者时,该批阀门不得使用。对主干管阀门应全数检查。阀门实验完毕后,要填写“阀门实验记录”,进行标记。7、水泵安装(1)一方面应检查水泵安装基本尺寸、位置和标高,应符合工程设计规定;(2)水泵开箱检查应符合下列规定:a、应按设备技术文献规定清点泵零件和部件,并应无缺件、损坏和锈蚀等;管口保护物和堵盖应完好;b、应核对泵重要安装尺寸并应与工程设计相符;(3)电动机与泵连接时,普通应以泵轴线为基准找正;电动机与泵之间有联轴器连接时,应以联轴器轴线为基准找正;(4)吸入

23、管道与输出管道应有各自支架,泵不得直接承受管道重量;(5)管道与泵连接后,不应在其上进行焊接和气割,当需焊接和气割时,应拆下管道或采用必要办法,并应防止焊渣进入泵内;(6)整体安装泵,纵向安装水平偏差不应不不大于0.1/1000,横向安装水平偏差不应不不大于0.2/1000,并应在泵进出口法兰面或其他水平面上测量;(7)泵试运转前,应检查下列项目:a、电机转向应与泵转向相符;b、地脚螺栓应无松动;c、各润滑部位已加注润滑油,需要冷却部位已加注冷却油;d、各批示仪器、安全保护装置及电控装置均应敏捷、精确、可靠;e、盘车应灵活、无异常现象;(8)泵启动前,应先关闭吸入管路阀门,关闭排出管路阀门,待

24、转速正常后,再打开出口管路阀门,并将泵调节到设计工况;(9)泵试运转时应符合下列规定:a、各固定连接部位不应有松动;b、转子及各运动部件运转正常,不得有异常声响和摩擦现象;c、附属系统运转应正常;管道连接应牢固无渗漏;d、滑动轴承温度不应高于70;滚动轴承温度不应高于80;e、泵安全保护和电控装置及各某些仪表均应敏捷、对的、可靠;f、泵在额定工况点持续试运转时间不应少于两小时;(10)泵停止试运转后,应符合下列规定:a、先关闭泵入口阀门,待泵冷却后再依次关闭附属系统阀门;b、应放尽泵内积存液体,防止锈蚀和冻裂。2镀锌钢管安装A给水管道采用热镀锌钢管。B镀锌钢管预制及安装a管道螺纹连接采用电动套

25、丝机进行加工,加工次数为1-3次不等,螺纹加工做到端正、清晰、完整光滑,不得有毛刺、断丝,缺丝总长度不得超过螺纹长度10%。b螺纹连接时,填料采用白厚漆麻丝或生料带、一次拧紧,不得回拧,紧后留有螺纹2-3圈。c管道连接后,把挤到螺纹外面填料清理干净,填料不得挤入管腔,以免阻塞管路,同步对裸露螺纹进行防腐解决。d管材经检查合格后,然后按照管道预制加工单线图,进行管道下料、预制和套丝加工;同步按管道坐标、标高、走向,进行管道支(吊)架预制加工、安装;待已加工预制管道检查合格后,即可投入管道安装。e管道加工预制应集中在加工棚内,并依照施工图和经现场测绘后绘制单线图进行预制加工;严格控制加工预制质量,

26、不定期对已加工管道进行抽样检查与试压检查,发现问题及时整治,保证管道预制加工、安装质量处在受控状态。2.6.2.2.3 UPVC管安装A雨水管采用UPVC管。B UPVC管承插胶合连接a胶粘剂必要标有生产厂名称、生产日期和使用年限,并必要有出厂合格证和使用阐明书,管件、管材、胶粘剂应由同一厂家配套供应。(为了保证胶合质量,承口内径与管子外径之间缝隙不适当过大,普通不不不大于0.3mm。)b胶合连接中要注意对胶合面表面解决,普通采用砂布将粘接表面(承口内壁和插口外壁)打毛,并用干布擦干净;粘接前接口表面如粘有油污、吸附物或加工残留物,必要清理干净,否则会直接影响粘接强度。如粘有油污,应用棉纱蘸丙

27、酮等清洁剂擦净,作好清洁工作。c胶合面涂胶,采用适合油刷蘸取胶粘溶剂涂刷于被粘接插口外侧及承口内侧,应轴向涂刷、动作迅速、涂刷均匀,涂刷胶粘剂要适量,不得漏涂或涂抹过厚。冬季施工时,应先涂承口,再涂插口。d若个别胶合面间隙较大,容许在第一层胶液干燥后,再涂刷第二层胶液,然后插入合拢。e承插口涂刷好胶粘溶剂后,即找准方向将管子轻轻插入承口。为使胶液均匀分布,插接过程中可将管子稍做旋转,但不得超过1/4圈且不得插究竟后进行旋转,此外必要注意要在515秒钟内使胶面叠合。f管子对直后挤压,且净置23分钟,在常温下放置固化。固化时间随使用粘合剂牌号不同和环境温度变化也不尽相似,普通在24小时后来即可达到

28、使用强度。g承插胶合连接接口插接完毕后,应及时将接头处多余胶粘溶剂用棉纱或干布粘清洁剂擦干净,并依照胶粘剂性能和气候条件静置至接口固化为止。冬季施工时固化时间应恰当延长。C为便于设备和管道维护和拆卸,UPVC管道连接时应按业主和设计规定安装足够机械接头。在规定机械接头承受外部推力之处应采用法兰型接头(法兰接头应为短法兰并带有止退挡圈),详细方式及位置、数量依照现场实际状况决定。a平焊法兰连接:(常压或压力不高管道安装)法兰材料与管材相符,按原则平焊法兰车制加工(法兰密封面无突缘)。将管道插入法兰,两面进行焊接。管道连接时,法兰中间垫以垫片。垫片要布满整个法兰面,以防拧紧螺栓时损环法兰。b焊环活套法兰连接:(管径较大管道安装)先加工出焊环,将焊环焊接在管子上,外面再套上钢制法兰。钢制法兰内径与焊环焊缝接触处应倒角。c扩口活套法兰连接:(可承受一定压力)将管道一端加工平整,并开30坡口,进行加热,当达到材料软化温度后,将事先准备好已开好坡口短管插入,两管之间由粘合剂胶合或用焊接焊住,最后把端面修平,管子外面套上钢制法兰。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
