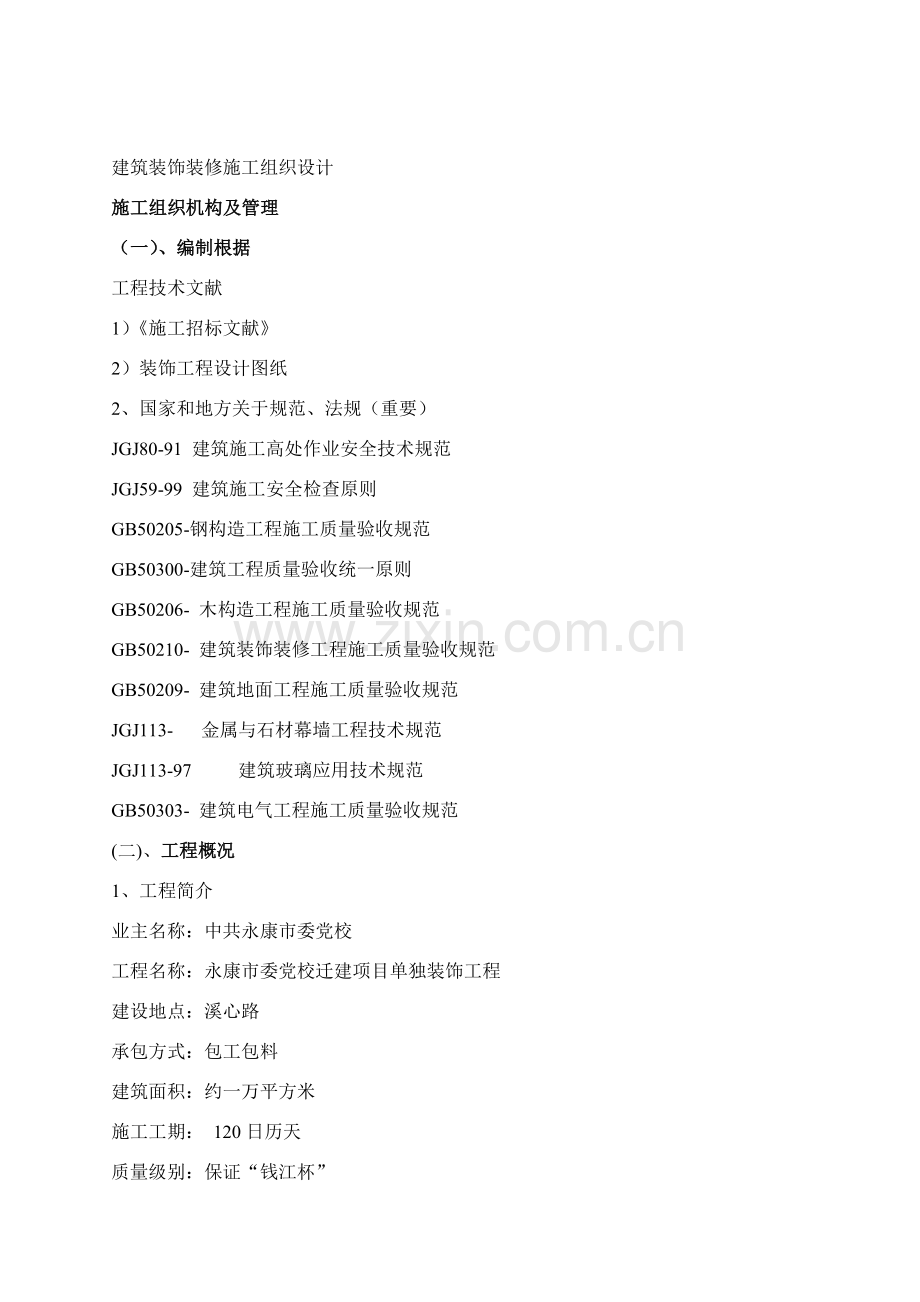

1、建筑装饰装修施工组织设计施工组织机构及管理(一)、编制根据工程技术文献1)施工招标文献2)装饰工程设计图纸2、国家和地方关于规范、法规(重要)JGJ80-91 建筑施工高处作业安全技术规范JGJ59-99 建筑施工安全检查原则GB50205-钢构造工程施工质量验收规范GB50300-建筑工程质量验收统一原则GB50206- 木构造工程施工质量验收规范GB50210- 建筑装饰装修工程施工质量验收规范GB50209- 建筑地面工程施工质量验收规范JGJ113- 金属与石材幕墙工程技术规范JGJ113-97 建筑玻璃应用技术规范GB50303- 建筑电气工程施工质量验收规范(二)、工程概况1、工程

2、简介业主名称:中共永康市委党校工程名称:永康市委党校迁建项目单独装饰工程建设地点:溪心路承包方式:包工包料建筑面积:约一万平方米施工工期: 120日历天质量级别:保证“钱江杯” 2、工程范畴和内容:装饰施工图中内容(三)施 工 准 备1.现场准备1.1 针对本工程施工现场特点,为保证施工现场管理有序有力,拟在现场设立施工现场管理办公室,分设材料库房,进行封闭管理,现场管理人员、施工人员凭证进出。1.2 区域独立封闭进行施工,对关于设施、设备进行成品保护,入口设立门卫,强化施工现场管理,所有非施工人员进场要得到项目部允许,并有专人带领。1.3 制定施工机具需用动态筹划,按施工平面规定组织施工机械

3、设备和工具进退场。1.4 建立与周边环境联系渠道,保证施工正常运转。1.5 施工队伍进场后,统一安排食宿住行,做到整洁统一,绝对消除脏、乱、散、游现象。2.技术准备2.1 熟悉永康市委党校迁建项目单独装饰工程施工图纸,进一步理解分析施工现场详细状况,充分体会设计总体风格、意图、特点及细部做法推敲。2.2 做好图纸会审工作,对设计中疑难点及时与设计方、建设单位进行沟通,并将协商成果向业主报告。尽量细致进一步地配合设计方深化细部设计,将甲方意图及先进设计理念,通过细部深化,淋漓尽致地体现出来。把所有设计方面问题凭借公司自身实力解决在开工之前,为施工如期完毕提供有力保障。2.3 针对本工程特点,结合

4、现行规范及制定作业指引书编制各分项详细细化施工文字方案并进行交底,使各级施工管理人员做到心中有数,从各方面保证施工处在有效受控状态。2.4 组织所有技术人员认真学习新规范、新规程,特别是民用建筑工程室内环境污染控制规范,积极推广新技术,引进国外先进施工经验,充分运用已有先进技术,提高永康市委党校迁建项目单独装饰工程科技含量,控制氡、甲醛、苯、氨等挥发性有机化合物(TVOC)含量,达到绿色装修目。2.5 组织关于人员学习监理规程,积极配合监理工作,共同做好永康市委党校迁建项目单独装饰工程各项工作。2.6 全面履行本工程合同,保证完毕合同规定各项技术规定和指标。3、劳动力准备3.1 做好劳动力培训

5、及技术征询工作,对所有进场施工人员进行施工管理教诲,所有特殊工种人员必要持证上岗。3.2 依照施工进度,合理安排各分项施工人员进出场,优化组合施工人员,避免施工现场浮现人员闲置、窝工或少工、断工现象,使整个施工有序有节交叉进行,现场施工人员平均在120人左右,高峰期约205人。4.材料准备4.1 由于本工程材料某些尚未拟定品牌规格和型号,因而供应部提前派人到市场进行选材,对材料进行考察摸底,再统一汇总报甲方及监理工程师选样确认。然后再对重要材料提迈进行预定准备。5. 机械设备准备 进场施工之前,特派机电专职对公司库房所存机械设备进行全面检查和维修,保证所有机具在进场时完好能用。(四)施工布置及

6、组织1、工程目的管理及施工现场组织机构本工程实行项目法施工,贯彻项目经理责任制,依照本工程实际状况,项目经理部下设施工组、材料组、质安组、财务核算组等。施工组依照本工程详细状况进行分工和设立。现场管理体系如下图所示:项目经理项目副经理技术负责人 施工组质安部供应部核算部 核算劳资保管采购质量安全木工施工干挂施工玻璃施工泥工施工栏杆施工油漆施工2. 总体布置原则2.1 以保证质量工期为原则,充分预计也许浮现各种困难,各专业穿插施工带来影响以及难以预测因素,因而,在施工安排中要立足一切向前赶,采用装修“空间占满”做法:在施工平面和立面流向上,同步展开施工,尽量运用施工空间,时间上统一协调,合理安排

7、加班以保证工程如期完毕。2.2 总体施工顺序上,按照如下几种原则进行a. 为了成品保护,施工顺序安排总是从上往下施工;b. 为了满足工期规定,将整个工程按楼层划分为六个施工区,六个施工区采用平行施工,各施工区内采用流水施工。c. 在满足上述两个条件前提下,先做天棚再墙面最后做地面;d. 详细到施工部位上,坚持合理施工程序和顺序,按照先天棚,后门窗、墙面,最后进行地面施工程序进行;在各个专业工种(如木工、电工、焊工、泥工等)穿插施工中,各工长积级协调,要做到忙而不乱,有条不紊。3. 各部门职责:3.1 项目经理3.1.1 遵守国家关于法律、法令,执行国家规范规程,按程序办事,向总公司负责。3.1

8、.2 对工程施工质量、进度、安全、经济效益负领导责任,对履行合同条款负重要责任。3.1.3 对工程施工管理各方面进行布置、指引及监督贯彻。3.1.4 协调施工中人力、物力、资金,保证施工正常进行。3.1.5 决策施工过程中重大问题,协调各职能部门和外界关于部门关系,保障施工正常进行。3.2 项目副经理3.2.1协助项目经理搞好全面协调管理工作,向项目经理负责。3.2.2抓好现场各种方案贯彻。3.2.3与技术人员一起研究制定各种施工方案,保证工程质量和进度筹划完毕。3.2.4 制定各种管理制度和管理人员岗位责任制,加强人员管理。3.2.5 督促各种材料及时进场,并做好检查、实验和成品保护办法。3

9、.3 项目技术负责人3.3.1 实行总公司质量方针和目的,认真贯彻国家关于规范规程。 3.3.2 组织审查施工图纸和制定各种施工方案,并检查项目部贯彻状况。3.3.3 检查项目部各项技术交底与否具备可行性、针对性、先进性和可操作性。3.3.4 及时解决施工中浮现技术质量问题。3.3.5 组织实行施工组织设计和施工方案,组织贯彻施工管理各项办法。3.3.6 在施工技术、工程质量等方面负重要责任,向项目经理负责。3.3.7 及时和甲方、监理、设计保持联系,做好信息反馈工作。3.4 质安部3.4.1 对施工过程进行质量预控和监控,组织质量检查和不定期抽查。3.4.2 负责组织材料检查,不合格材料禁止

10、进入施工现场。3.4.3 组织研究制定各种管理办法。对施工安全负重要责任,向项目经理部负责。3.4.4 审查项目部制定关于防火、防电、防噪音和降尘方案,对已拟定方案检查贯彻执行状况。3.4.5 审查项目部各种安全技术交底与否可行。3.4.6定期召开安全会议,检查各种安全制度贯彻状况。3.4.7 严格贯彻“重庆市关于施工现场管理基本原则和条例” ,检查施工过程贯彻状况。3.5 供应部 负责市场调查,材料采购供应,施工机具和设备租赁等工作,对材料质量负直接责任。3.6 核算部 负责合同管理、工程预算、劳务配备、成本核算及竣工结算。4. 与监理工程师间协调4. 1 在施工过程中,严格按照经甲方及监理

11、工程师批准施工组织总设计进行质量管理。在各专业施工队“自检”和公司专检基本上,接受监理工程师验收和检查,对浮现问题,按照监理规定予以整治。4.2 严格执行质量控制、检查、管理制度,并据此对各专业施工队予以监控,保证产品达到优良。坚决杜绝现场施工不服从监理安排不正常现象发生,使监理工程师指令得到全面执行。4. 3 所有进入现场使用成品、半成品、设备、材料器具,均积极向监理工程师提交相应资料,对按规定使用前需进行物理化学实验检测材料,积极递交检测成果报告,保证工程所用材料质量符合规定。5. 协调方式5.1 按总进度筹划制定控制节点,组织召开协调工作会议,检查本节点实行状况,制定、修正、调节下一种节

12、点实行规定。5.2 由项目经理负责主持施工生产协调会,普通状况下,以周为单位进行协调。5.3 会同甲方代表定期(半月)或不定期地组织对工程节点、工程质量、现场原则化、安全生产、计量状况、工程技术资料、原材料及电器具等检查,制定必要奖罚制度,奖优罚劣。5.4 各部门以周为单位,提出工程简报,向甲方和各关于单位反映,通报工程进展状况及需要解决问题,使关于各方理解工程进展状况, 及时解决施工中浮现困难和问题。依照工程进展,不定期地召开各种协调会, 协助甲方协调与社会各业务部门关系以保证工程进度。6. 施工垃圾解决 现场垃圾采用集中堆放,专人管理,统一搬运办法。7. 施工暂时用水筹划7.1 施工用水本

13、工程施工暂时用水量重要涉及水泥砂浆搅拌、地面找平、暂时生活用水以及施工现场消防及暂时办公用水7.2 水源选取 现场暂时用水水源由甲方提供地下层管道井以及现场楼层平面卫生间自来水管给水。施工时直接引至暂时集中用水点。8施工暂时用电筹划8.1 施工暂时用电实行根据 重要依照现场踏勘成果并结合施工现场暂时用电安全技术规范(GB50194-93)和民用建筑电气设计规范(SDJ8-97)实行。8.2 施工暂时用电组织实行筹划 报主管部门批准后实行专职电工每周一次定期复查暂时用电系统实行暂时用电系统设计主管电气技术人员施工员每两周一次定期检查8.3 施工暂时用电系统8.3.1 用电器特性:动力负荷以二类手

14、持式及移动式小型电动工具为主,照明重要以白炽灯炮作为施工现场暂时照明光源。8.3.2 施工暂时用电配电原则采用总配电箱和分派电箱二级配电。配电系统为TN-S制,专用PE保护接地线。动力配电采用一机一闸,并加配自动脱扣漏电保护开关。照明采用专用回路供电。8.3.3 暂时用电安全技术办法分派电箱至开关箱线段采用双重聚氯乙烯绝缘型(BVV)铜芯线穿PVC管保护管架空敷设。对地高度不不大于2.5M。总配电箱外壳及零线应重复接地(与既有接地干线网可靠连接)。接地电阻不不不大于10欧姆。配电箱底边距地1.5M。周边不得堆放足以妨碍操作、维修杂物。进出箱体电气线路必要设在箱体下底面。手持式或移动式电动工具电

15、线采用YZ-1000W橡皮套软电缆。9 . 施工消防安全布置 明确标示清晰各消防栓位置,在装饰施工进场前,消防栓能正常使用,在施工现场设立干粉灭火器,干粉灭火器两个一组,每组间距不不不大于20米。10.雨季施工办法由于永康市委党校迁建项目单独装饰工程进场施工时(5月8月),正赶上雨季,为保证施工质量,特制定如下雨季施工办法:(1)工地设专人负责雨季施工应急,对材料仓库,施工临设、施工机械、安全防护进行全面检查,安排专人经常检查,发现问题及时解决,禁止带隐患施工。(2)施工现场安排合理,库房周边要保证不受雨淋,防止材料受潮变形,导致挥霍。(3)暂时封堵外墙上门窗,防止雨水冲刷装修后墙面和地面。(

16、4)雨季材料进场,从采购到运送,再到下货,都要采用避雨办法,谨防材料打湿受潮。(5)安排专人收听天气预报,对仓库、暂设、施工机械进行全面检查,做好下雨前准备工作。(6)对某些易受潮材料如石膏板、木工板等,尽量安排雨迈进场。11夜间施工技术办法11.1 由于本工程工程量大、工期短,时间紧,夜间施工必不可少。必要时采用两班倒制度,充分运用有效时间和有效空间,以保证工程质量及工程工期。11.2 夜间施工时,尽量避免噪音较大作业工序,噪音大作业工序尽量安排在白天进行,以免导致噪音扰民,妨碍她人休息。11.3 在夜间施工时要加强照明光亮,以避免因光线和亮度不够而影响施工质量,避免不必要安全质量事故。11

17、.4 夜间施工要加强防火防盗办法,保证工程如期保质完毕。(五)工程施工筹划及其阐明1.进度筹划保证办法1.1 深化设计、技术准备、材料定货、现场施工、总工期控制在110天以内。1.2 在保证质量和合理施工顺序前提下组织流水作业施工。1.3制定工期控制筹划,按项目经理部拟定工期进度安排月、周施工筹划,每天进行自检,每周作一次工期分析,保证施工进度。1.4实行工期承包制各工种要按下达施工任务单承包工期。对提前工期予以奖励,对迟延工期予以惩罚,公司依照施工现场规定,随时另调所需技术工人,保证现场用工。1.5 公司总经理每周在工地召开一次工地例会,参加、协助、监督项目经理部工作,重点检查施工进度筹划执

18、行状况,如有问题,限期解决,保证工期准时和提前完毕。施工进度筹划横道图见附图一。技术工人需用筹划技术工人筹划表单位:人工种级别按工程施工阶段投入技术工人状况5.5-5.255.26-6.146.15-6.256.26-7.157.16-8.48.5-8.25木工2540606050泥工102540402515栏杆工0000105石材工01025305漆工0015404515涂裱工001015128玻璃安装工00515105杂工855558注:本筹划表是以每班9小时工作制为基本。5.重要施工机械设备需用筹划拟投入本合同工程重要施工机械表机械名称规格型号额定功率厂名数量(台)小计其中自有新购租赁空

19、压机Z-0.36/73KW捷豹6510电钻6010BVR305W牧田8800电锤TE15650W博世4400钻石钻孔机DD-250E2.4KW喜利得2200电刨N1923B600W牧田4400电圆锯5103N1750W牧田4400型材切割机J3G-4002.2KW石家庄2200曲线锯4300BV390W牧田4400修边机N3701440W牧田2200云石机CM4SB1240W日立4400手持砂轮机S3S-125300WLG6600射钉枪SDT-A3028绿宝161600电动拉铆枪SCT-B202350W美特4400角向磨光机9520B670W牧田6600砂纸磨光机9035N130W牧田4400

20、电焊机BX1-3306.4KW金象2200电动高压喷涂机M495ST220V美特4400拟配备本合同工程重要材料实验、测量、质检仪器表序号仪器名称规格型号单位数量备注1像机ZG21-52台22红外线水平垂直投影仪HG22CG台23电阻表CG-44个24万用表BX21-T个45试压泵CNR-1台16阴阳角尺自制把1871M多用靠尺自制把2787.5M钢卷尺ZG-75把1206. 节约筹划(减少成本办法)6.1.施工进度管理采用网络筹划,对工期及各项资源实行动态管理,保证工程按筹划进行。6.2.据设计规定及工程特点,编制经优化各项工程施工方案,采用先进施工工艺,科学地按施工进度调配劳动力,避免浮现

21、窝工现象。6.3.运用均衡流水施工工艺划分流水段,采用“平面流水,立体交叉”法,科学组织,保证各阶段筹划贯彻。参照施工预算提供材料设备数量,结合施工进度筹划,合理安排材料设备进场时间,减少对资金占用,同步减少保管费用。6.4. 严把加工订货、材料筹划关: 依照预算部门材料分析,由技术部门编制单位工程月材料采购筹划,加工定货由专人负责,编制详细详细加工图,实行多级把关,保证材料数量、规格、型号对的。6.4.严把材料采购关采购材料都通过货比三家,在保证质量、手续齐全前提下,采用最低价,真正做到优质优价。6.6.严把进场材料管理关。进场材料由专人负责管理,收发料手续齐全,严格执行限额领料,贯彻节约奖

22、励,挥霍罚款原则。6.7.采用新材料、新工艺、新技术,保证质量,提高劳动生产率,节约材料。6.8.施工过程中,合理安排工序,解决交叉施工作业矛盾,对成品和半成品做好保护。7、技术节约办法1)、对进场材料加强验收,把好材料关。2)、需要搭设脚手架时,使用钢管扣件组合架子和脚手架。3)、加强工具管理,采用材料租赁,加快周转速度,为减低成本创造条件。4)、设计需要变更时,应提前办理洽商手续方可施工。5)、控制筹划进料,材料进场应量方点数,砂石清底使用,水泥等按限额领料,逐项结算。6)、班组实行分部、分项承包,执行限额领料,节约有奖,超耗有罚办法。7)、合理安排,结合施工进度筹划缩短工期,减少为工、机

23、械、材料等费用支出。8)、加强现场管理、合理组织材料、构件进场,按施工平面图规划堆放,减少二次搬运和损耗。二、重要工程项目施工程序和施工办法1. 总施工工艺流程依照甲方提供施工现场,一方面对既有成品进行分离保护,对某些原装修进行拆除,施工区域做到全封闭施工。依照现场平面布置在宾馆楼一层安排库房和办公室,然后按吊顶工程,墙面工程,地面地砖铺装,油漆涂料施工,竣工清理拆除、资料整顿和移送顺序施工。施工程序如下:施工工艺流程图:施工技术、物资、人员准备暂时布置现场清洁,开工放线 天花龙骨安装石膏板、铝扣板吊顶施工施工墙面石材、玻化砖挂贴成品保护墙面木作地面石材、地砖铺装油漆涂料施工灯具、洁具安装施工

24、地毯、地板铺装竣工清理、验收、移送2. 轻钢龙骨石膏板吊顶施工工艺1)、工艺流程 弹顶棚标高水平线 划龙骨分档线专业管线安装安装主龙骨安装次龙骨安装罩面板2)、弹顶棚标高水平线,依照设计标高在各楼层四周墙上弹水平控制线,弹线应清晰、精确。3)、划龙骨分档线,按设计规定主、次龙骨间距在已弹好顶棚标高水平线上划龙骨分档线。4)、安装主龙骨吊杆:为保证骨架稳定,采用膨胀螺栓固定小角钢,角钢上焊6吊杆。在弹好顶棚标高水平线及龙骨分档线后,拟定吊杆下端头标高,按主龙骨位置及吊杆间距固定吊杆,吊杆另一端焊6螺栓丝杆,吊杆位置长度要精确适当。吊杆不与专业管道接触。吊杆与专业管道发生冲突时,用型钢支架过渡。5

25、)、龙骨安装: 采用 50型龙骨或烤漆龙骨,龙骨中部起拱高度按房间短方向距离在1/200-1/300之间。主龙骨安装好后拉线校正,再安装次龙骨,次龙骨分档必要按图纸规定进行,四边龙骨贴墙边,所有卡扣,配件位置要精确牢固。主龙骨悬挑端不不不大于300mm,主龙骨与专业管道和大型灯饰发生冲突时,先将主龙骨断开,再用型钢加固,必要时附加主龙骨。6)、面层安装:龙骨安装完毕后让专业施工管线安装完毕后再进行面层施工。面层为纸面石膏板或矿棉板,面层必要与龙骨连接牢固,平整,缝隙均匀、对的,各种留洞留设对的。7)、刷防锈漆:轻钢骨架未做防腐解决表面,如吊挂件、连接件、钉固附件等,在各工序安装前须刷防锈漆。8

26、)、与水、电、风等专业配合:吊顶工程是与水、电、风等专业交叉较多施工项目之一,如果配合不好将不但影响工程进度,并且还会导致材料挥霍,因此必要协调好两者关系。一方面吊顶施工必要在水管试压、保温,电管铺设、穿线完毕及风道安装,风机、调试完毕后进行。电专业安装灯具及其他专业维修吊顶内设施时必要有吊顶专业人员陪伴,以免损坏或污染罩面板。9)、在吊顶施工中,咱们将重点控制如下几种方面:通长灯槽及窗帘盒防裂及平整度控制;大面积石膏板防裂办法。现就以上问题提出如下办法:a. 通长灯槽及窗帘盒防裂及平整度控制:图纸设计灯槽及窗帘盒侧面板为纸面石膏板,与吊顶平面面板材料一致。在侧面接缝解决上,依照各种工程实际经

27、验,板接缝应留置46mm,用石膏嵌缝膏加乳胶拌制成嵌缝材料填实,由于该材料有一定弹性,故后来基本不会浮现收缩裂缝。待其凝固后,在强度上也能达到甚至超过石膏板强度,能满足通长板钢度规定。b. 通长板平整度控制,重要采用两个办法:一是保证板材干燥、不受潮、切割时置于平整工作平台上,使石膏板不发生变形。二是在龙骨架安装固定上,龙骨要密,考虑使用干燥木龙骨作为竖向龙骨,刨光找平。刷防腐、防火涂料,控制龙骨自身变形,使石膏板能较好与龙骨吻合。保证一次安装即可达到平直规定,不需二次调节。c. 大面积石膏板防裂:纸面石膏板吊顶开裂重要因素有三个:、吊顶板局部变形:重要是吊杆螺丝固定不紧,吊杆间距太大,石膏板

28、与龙骨固定自攻螺丝间距太大。在施工完毕后会发生缓慢变形。因而,该工程吊杆间距应按吊顶最小间距900mm施工,自攻螺丝间距取150mm,吊顶龙骨与吊杆连接时一定要拧紧挂件上下螺母。这三个方面要作为重要环节加强检查、控制。、吊顶板缝用玻璃丝布,容易浮现腻子层加厚现象,对吊顶质量会产生一定影响。板缝改用穿孔纸带加乳胶粘封,由于纸带与石膏板纸面材一致,加上乳胶良好韧性及自身憎水性,使用效果较好,在板缝处不浮现黄色色带,也不易开裂。、大型吊挂物荷载致使局部变形。在施工中,一定要依照吊灯实际状况,设吊灯专用吊杆,对吊灯某些吊顶进行局部加固。10)、轻钢龙骨纸面石膏板吊顶质量检查原则: 序号项目容许偏差(m

29、m)检查办法纸面石膏板1表面平整3用2m靠尺和楔形塞尺2接缝平直3用5m接线3压条平直2用5m接线4接缝高低1用直尺和楔形塞尺3. 地面地砖、大理石铺贴施工工艺1)、准备工作在使用前对地砖进行挑选,如有裂缝、掉角、扭曲变形等不合格应予以是刎除。惯用工具如铁抹子、卷尺、水平尺、棉线、橡皮锤等应准备好放于施工部位。2)、操作工艺a.基层解决:基层上灰尘、油漆等杂物应清理干净,在层如发既有空鼓,应将其敲下重新粉刷;如基层是光面,应先对基凿毛。对于楼、地面基层表面应提前一天浇水。b.地面砖贴面:按施工图进行施工,在刷干净地面上,铺一层1:3.5水泥砂浆结合层,厚度不大于14mm。依照设计规定拟定地面标

30、高线和平面位置线,按定位线位置铺贴地砖。用1:2水泥砂浆打底在地面砖北面,再将地面砖与地面铺贴,并用橡皮锤敲击地砖面,使其与地面压实,并且高度与地面标高线吻合,并随时用水平尺检查平整度。3)、质量规定:同一面表面平整度容许偏差2mm,地面砖之间接缝高差偏差不得不不大于0.5mm.4)、成品保护对施工完地面应清理干净,打蜡对其进行保护,不能用利器划伤砖体表面,不得用重物进行撞击,不得用油性色彩在上面涂画。5)、地砖铺贴质量检查原则:序号项 目容许偏差(mm)检 验 方 法备 注1高低偏差0.52mm靠尺和楔型塞尺2行列接缝,直线度1钢板短尺和楔型塞尺 卫生间墙面砖镶贴工艺1)、工艺流程基层解决贴

31、灰饼抹底灰砂浆弹线分格排砖浸砖镶贴面砖面砖色缝与擦缝。2)、工艺简述 抹灰前墙面必要清扫干净,浇水湿润。 墙面和四角、门窗口边弹线找规程,弹出垂直线,做灰饼,横线则以楼层水平线交圈控制,竖向线则以四角,垛基线控制,每层打底时则以此灰饼作为基准点进行冲筋,使其底层灰做到横平竖直。 抹底层砂浆,先将墙面浇水湿润,然后用1:3水泥砂浆刮一道约6mm厚,紧跟用同标号灰浆与所冲灰找平,随后用木杆搓毛,终凝后浇水养护。 弹线分格,待其六至七成干时,即可按图纸规定进行分格弹线,同步进行面层贴原则点工作,控制面砖出墙尺寸及墙面垂直、平整。 排砖:依照大样图及墙面尺寸进行横竖排砖,以保证面砖缝隙均匀,符合设计规

32、定,注意大面排整砖以及在同一墙面上横竖排列均不得有一行以上非整砖排在次要部位和窗间墙和阴角处,但要注意一致对称。 浸砖:面砖镶贴前,一方面要将面砖清扫干净,放入净水中浸泡2 h以上,取出待表面晾干或擦干净后方可使用。 镶贴面砖:在同一分段或分块内面砖,均为自下向上镶贴,从最下一层砖下口位置做好靠尺,以此托住第一批面砖,在面砖外皮上口拉水平通线作为镶贴原则。3)、镶贴面砖工程质量通病控制要点: 抹灰空鼓、裂缝:通过基层表面解决,基层平整度偏差控制,砂浆配比控制等办法来加以控制,杜绝此类现象发生。 面砖空鼓,脱落:通过基层表面凿毛,胶粘剂以及砖浸泡2 h阴干,砂浆和易性与稠度控制等办法来解决。 面

33、砖接缝不平直,不均匀,墙面凹凸不平:通过找平垂直度,平整度控制,严格选砖弹线预排砖等办法解决。4)、墙面砖质量检查原则:序号项 目容许偏差(mm)检 验 方 法备 注1表面平整度22mm靠尺和楔型塞尺2阴阳角方正度2用内外直角尺检查3接缝平直2拉5mm线检查,局限性5mm拉通线检查4立面垂直22mm靠尺和楔型塞尺5、墙面石材干挂施工工艺石材干挂法是用预埋件或膨胀螺栓将不锈钢角钢与墙柱面连接牢固,然后用不锈钢安插件,把按设计规定打好孔板材支撑在不锈钢角钢上,挂满墙柱面。详细施工工序如下:1)、编制作业设计:依照墙柱面构造基体尺寸,结合花岗石厂家惯用尺寸,绘制板材排列图以及连接件大样图,提出板关于

34、规格尺寸、数量及质量规定向厂家订货。2)、钻孔:开槽及连接构造。相邻板均采用不锈钢扣件和不锈钢销栓互相连接,即把销栓插入相连板一对孔和槽内(先安装板相接处钻孔,与其相接后装板连接处开槽)。其孔径5mm,深15mm,长60mm左右。不锈钢扣件用不锈钢扁钢在现场依照实物尺寸进行切割加工,或购成品直接采用。3)、板背涂防水剂:用于外墙时,为增强面层防水性能,在背面提前涂刷一层外墙防水涂料191丙烯酸外墙涂料。4)、墙面修整及防水层解决:构造基体面修整凿平时,可恰当采用水泥砂浆抹面做防水层。5)、弹线格作标志块:安装前,认真找直、找平、找标、找平整、找方正,作出相应标志块。标志块外表面接线吊垂直,其表

35、面即为花岗石外表面。板安装到哪里即铲除该处标志块。标志块设立与墙上弹线格结合进行,弹线格按事先编制作业设计所规定排列图和构造基体实际尺寸拟定。6)、安装固定:依照板钻孔开槽及扣件上螺孔位置状况,在构造基体上钻孔锚固好金属膨胀栓(长度不不大于100mm,直径8-10)。膨胀螺栓锚固后,必要作抗拔实验。且符合下表规定。施工过程中进行抗拔检查,即将弹簧拉钩用铁丝绑在锚固后膨胀螺帽上,用手拉,读数即可。规格规定M6M8M10M12M16备 注钻孔直径(mm)10.512.514.51923左列数据为基体砼级别强度不低于C15技术参数。钻孔深度(mm)40506075100容许拉力(KN)2.44.47

36、10.319.4容许剪力(KN)1.83.35.27.414.47)、运用标志块将所有扣件找水平:将所有销栓孔位竖直,找平整,对正板孔槽位置,调准无误后,将膨胀螺栓帽拧紧至牢固为止。先沿某一大阳角或墙中线处从上至下逐级往下安装。安装好第一层第一块后,安装同层邻板只需往预先已钻孔和所开槽内灌入恰当胶粘剂,对正板栓,插入调平、调正、调匀缝隙即可。8)、板缝解决及板面清理:板缝内嵌入柔性条状泡沫乙烯,嵌条作衬底,塞至背面边,然后用嵌缝枪将防水密封胶填满缝隙。再用专用工具进行表面解决,使其平顺光滑,边角平整,最后用湿毛巾将板面粘胶以及污染物及时清理掉,保证干净整洁。而后涂一层薄而匀白色蜡,并擦亮。9)

37、、质量控制:A、石材板材规格、尺寸、颜色、品种、强度必要符合设计规定,并进行挑选、预排、拼花、编号,使施工时对号入座。B、编制作业筹划设计,核心问题阐述清晰,能对的指引施工。C、现场技术负责人做好技术交底,督促现场按作业设计操作。D、检查成品保护办法,清除污物砂浆及时擦洗干净。10)、质量通病防治:A、接缝不平,板面纹理不顺,色泽不协调:对进场材料组织认真检查验收,不符合质量原则板材不得用于工程施工。安装时必要认真找平整。必要按作业设计对号入座,扣件固定牢固,灌浆时应小心捣固,不得使石板移位,发生时及时解决。B、板脱落:干挂法膨胀螺栓必要进行抗拔实验,保证牢固,其露出锚固面部位做防锈解决,所有

38、连接件应经计算留有保险安全系数(76),销栓进一步板孔内不得不大于10mm,如销栓孔和槽壁破损,应采用环氧树脂修补完整。C、棱角破损,表面污染:施工过程中贯彻保护办法,随时检查。若板材局部棱角破损、断裂,应当拾起其碎块,并保管好,注明板材号,然后用环氧树脂进行粘接,待其硬化养护3天后,用油石磨平、磨光后使用。细木制品施工工艺 1)、 材料及施工规定所有木材须一级好材完全干燥,彻底风干,无环裂、缺边、松节、死节或超过25mm直径以上木节及其她弊病木材。A.硬木:木工与细木作所用硬木,除另行规定者外,普通重不少于722Kg/m和含水率不不大于14%,不不不大于20%。潮湿现重 干燥重量干燥重量含水

39、率 = 1 140% B.樱桃木:樱桃木来源供应及规格应由业主审定承认,含水率不少于14%或按以上计算也不多于16%。C.木材防腐剂:非外露木材表面,如墙裙背面,嵌条背面,门框里面等必要先用审批木材防腐剂解决二次,或用审批木材水溶防腐剂进行真空压浸解决,然后铺敷或安装。2)、样品:在开始各项细木作业施工之前,送选用于木工程樱桃木夹板及硬木样品各三份给业主审批,并封样。楼内所有应用木材与审定样品应具备同一外观与质量。3)、工艺规定: 细木件生产时放样精确,要严格按照详图制作和装配,精饰后制品应显得外观完美,工艺精致。一经订立合同,就及时着手细木件准备工作,架空晾干;不到安装阶段不得安装。 木材中

40、间有接头处,必要配以连接销,木料厚度超过37mm时,须用双横舌榫。 除非另有规定,否则细木件一律用细木砂纸砂光。 养护期间如果细木件浮现缩变、翘曲、扭曲或其她毛病时,须及时清除、修补及更换有问题某些。4)、木制品质量通病控制要点:A.木龙骨:木龙骨要固定牢固、表面平整、阴阳角方正、洞口方正、分格间距、防腐符合规定。B.面层板:面层板要示花纹一致,颜色均匀,棱角顺直,表面平整,接缝严密,钉帽不外露筒子板,贴脸割角严密、方正。木墙裙、木压条、贴脸严整,不发生劈裂 。7. 油漆工程施工工艺1)、材料规定本油漆工程质量、规定是优良高档油漆原则,所选用油漆是一级优质产品,符合国家关于原则。所有本工程采用规定牌号材料,原包装封运至工地,包装不得破裂,制造厂家姓名或商标、颜色及材料阐明书必要清晰,材料保存在工地仓库内,以便业主随时检查使用材料时,必要严格遵循阐明书规定。2)、工艺流程 本工程木制品表面为素色亚光清漆,其工艺流程为:基层清理刷一遍清漆修钉眼腻子磨砂纸刷一遍清油润色油粉刷二遍清油满括透明腻子二遍砂纸打磨刷清油磨水砂两

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
