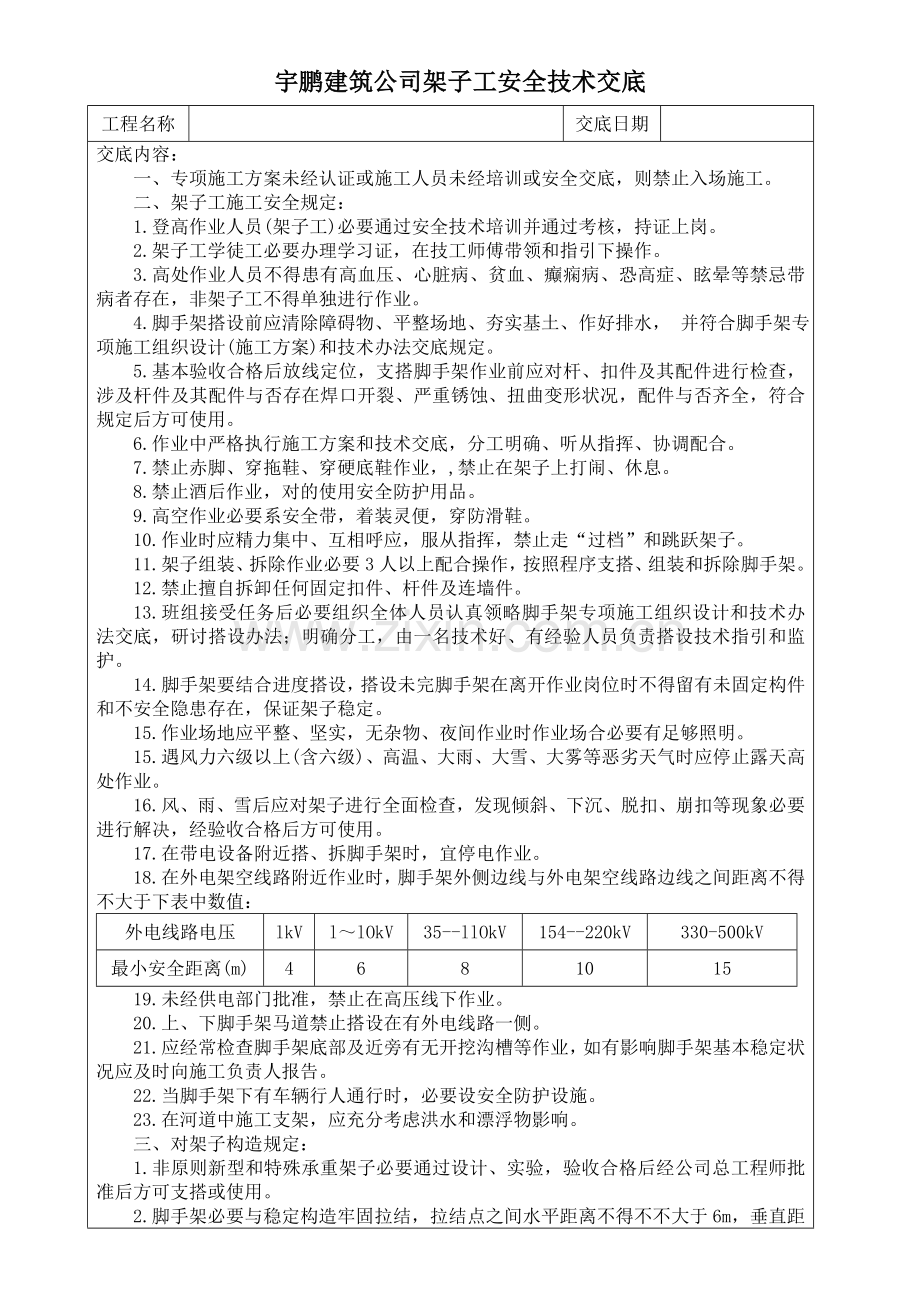

宇鹏建筑公司架子工安全技术交底
工程名称
交底日期
交底内容:
一、专项施工方案未经认证或施工人员未经培训或安全交底,则禁止入场施工。
二、架子工施工安全规定:
1.登高作业人员(架子工)必要通过安全技术培训并通过考核,持证上岗。
2.架子工学徒工必要办理学习证,在技工师傅带领和指引下操作。
3.高处作业人员不得患有高血压、心脏病、贫血、癫痫病、恐高症、眩晕等禁忌带病者存在,非架子工不得单独进行作业。
4.脚手架搭设前应清除障碍物、平整场地、夯实基土、作好排水, 并符合脚手架专项施工组织设计(施工方案)和技术办法交底规定。
5.基本验收合格后放线定位,支搭脚手架作业前应对杆、扣件及其配件进行检查,涉及杆件及其配件与否存在焊口开裂、严重锈蚀、扭曲变形状况,配件与否齐全,符合规定后方可使用。
6.作业中严格执行施工方案和技术交底,分工明确、听从指挥、协调配合。
7.禁止赤脚、穿拖鞋、穿硬底鞋作业,,禁止在架子上打闹、休息。
8.禁止酒后作业,对的使用安全防护用品。
9.高空作业必要系安全带,着装灵便,穿防滑鞋。
10.作业时应精力集中、互相呼应,服从指挥,禁止走“过档”和跳跃架子。
11.架子组装、拆除作业必要3人以上配合操作,按照程序支搭、组装和拆除脚手架。
12.禁止擅自拆卸任何固定扣件、杆件及连墙件。
13.班组接受任务后必要组织全体人员认真领略脚手架专项施工组织设计和技术办法交底,研讨搭设办法;明确分工,由一名技术好、有经验人员负责搭设技术指引和监护。
14.脚手架要结合进度搭设,搭设未完脚手架在离开作业岗位时不得留有未固定构件和不安全隐患存在,保证架子稳定。
15.作业场地应平整、坚实,无杂物、夜间作业时作业场合必要有足够照明。
15.遇风力六级以上(含六级)、高温、大雨、大雪、大雾等恶劣天气时应停止露天高处作业。
16.风、雨、雪后应对架子进行全面检查,发现倾斜、下沉、脱扣、崩扣等现象必要进行解决,经验收合格后方可使用。
17.在带电设备附近搭、拆脚手架时,宜停电作业。
18.在外电架空线路附近作业时,脚手架外侧边线与外电架空线路边线之间距离不得不大于下表中数值:
外电线路电压
lkV
l~lOkV
35--llOkV
154--220kV
330-500kV
最小安全距离(m)
4
6
8
10
15
19.未经供电部门批准,禁止在高压线下作业。
20.上、下脚手架马道禁止搭设在有外电线路一侧。
21.应经常检查脚手架底部及近旁有无开挖沟槽等作业,如有影响脚手架基本稳定状况应及时向施工负责人报告。
22.当脚手架下有车辆行人通行时,必要设安全防护设施。
23.在河道中施工支架,应充分考虑洪水和漂浮物影响。
三、对架子构造规定:
1.非原则新型和特殊承重架子必要通过设计、实验,验收合格后经公司总工程师批准后方可支搭或使用。
2.脚手架必要与稳定构造牢固拉结,拉结点之间水平距离不得不不大于6m,垂直距离不得不不大于4m。
3.禁止运用构造架、装修架、防护架吊运重物,不得将模板支架,缆风绳,送砼泵和砂浆输送管等固定在脚手架上。
4.起重吊装作业时,禁止碰撞或扯动脚手架。
5.禁止使用立杆沉陷或悬空,连接松动,歪斜,杆件变形,有探头板,马道无防滑条及存在其她不安全因素架子。
四、脚手架材料规定:
1.脚手架钢管采用外径48-51mm,壁厚3-3.5mm管材。
2.钢管应平直光滑、无裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深划道。
3.钢管应有产品质量合格证,钢管必要涂有防锈漆并禁止打孔。
4.每根脚手架钢管最大重量不应不不大于25kg。
5.扣件应采用可锻造铸铁制作扣件,新扣件必要有产品合格证。
6.旧扣件使用前应进行质量检查,有裂缝、变形禁止使用,浮现槽丝螺栓必要更换。
7.脚手板是冲压新钢脚手板钢板,必要有产品质量舍格证。
8.钢脚手板板长度应为1.5--3 6m,厚2-3mm,肋高5cm,宽23-25cm,其表面锈蚀斑点直径不不不大于5mm,并沿横截面方向不得多于三处。
9.钢脚手板一端应压有连接卡口,以便铺设时扣住另一块板端部,板面应冲有防滑圆孔。
10.工具式钢管脚手架杆件及配件必要符合规定规定,禁止使用焊口开裂、严重锈蚀、扭曲变形杆件及配件。
11.扣件式钢管脚手架应采用可锻铸铁制作扣件,如采用其她材料制作扣件应经实验证明其质量符合该原则后方可使用。
12.安全网宽度不得不大于3m,长度不得不不大于6m,网眼5cm左右但不得不不大于10cm。
13.安全网必要使用维纶、锦纶、尼龙等材料编制符合国标安全网,禁止使用损坏或腐朽安全网和丙纶网。
14.安全密目网、小眼网(密目安全网)和金属网只准做立网使用。
五、构造承重用外架子规定:
1.单排立杆与墙距离不得不不大于1.8m,不得不大于l.5m。
2.间距不不大于1.8m时必要支搭双排架。
3.采用钢管排木单排架,立杆与墙距离不得不不大于1.2m,不得不大于lm。
4.双排架外层立杆与墙距离为2-2.5m,里层立杆离墙距离不得不大于50cm,但不得不不大于60cm。
5.杆间距不得不不大于1.5m,钢质顺水杆间距不得不不大于1.2m。
6.脚手架立杆根部埋深不得不大于50cm。立杆根部应有疏水办法。
7.剪刀撑宽度不得超过7根立杆,与地面夹角应在45°-60°之间。
8.斜撑杆间距不得超过7根立杆。超过三步高度时每隔三步应绑一道马梁,并设反斜撵杆(斜杆与地面夹角应为45°)。
9.顺水杆应绑在立杆内侧,绑第一步顺水杆时必要检查立杆与否垂直,绑至四步时必要绑暂时抛撑和剪刀撑。
10.剪刀撑应贴绑在脚手架立杆外侧,剪刀撑下桩杆应选用较粗大杉篙,最下部桩杆底部应距立杆70em,并埋人土中30era。
11.剪刀撑上桩(封顶)橼子应大头朝上,顶着立杆绑在顺水秆上。
12.两杆搭接有效搭接长度不得不大于1.5m,两杆搭接处绑扎不得不大于三道。
13.相邻两杆大头接点必要互相错开,水平及斜向接杆小头应压在大头上面。
14.采用铺排木、脚手板时,排木必要按规定间距放正绑牢‘脚手板应严密、牢固,两板搭接长度不得不大于15cm,禁止有15cm以上探头板。
15.作业面下面应留一层脚手板或设水平安全同。
16.单排脚手架排木靠墙一端必要插入墙内至少14cm,对头搭脚手板搭接处必要用双排木;两根排木距离为20-25cm,遇洞口地方应绑吊杆或支柱,吊杆间距不不大于1.5m时必要增长支柱。
17.高度不不大于2m脚手架,每步应设一道护身栏和高度18cm以上挡脚板。
18.构造外脚手架顶端高度必要超过构筑物顶端l.2m,自最上层脚手板到顶端之间,应加绑两道护身栏并立挂安全网,安全网下口必要封绑牢固。
19.吊装粱柱用脚手架,宽度不得不大于60cm,两侧必要设两遭护身栏,满铺脚手板。
六、装修用外脚手架规定:
1.立杆用钢管间距不得不不大于l 5m。
2.钢管立杆下脚应设垫扳并绑扫地杆。
3.顺水杆用钢管间距不得不不大于l 5m。排木用钢管间距不得不不大于1.2m。
4.剪刀撑间距不得不不大于6根立杆,与地面夹角为45°~60°。
5.斜撑杆间距不得不不大于6根立杆,与地面夹角为45°~60°,与立杆之间必要绑1~2道马粱。
6.钢管斜撑杆下脚应设金属板墩。如不容许排木顶墙时斜捧杆与立杆之间除绑马梁外必要加绑反斜撑杆,马粱和反斜撑杆节点应与顺水杆搭接部位处在同一高度。
7.脚手架防护和连接杆设立与承重外脚手架相似。
七、搭设构造用里架规定:
1.立杆间距不得不不大于1.5m,架子宽度不得不大于l.3m。
2.宽度不不大于1.7m时,必要加一排支柱,排木间距不得超过lm。
3.顺水杆每步高度(1 2m)应低手每步砌筑墙高度20cm,高度超过2m时每步绑一道护身栏,墙外侧离地面高度超过3m时应采用外防护办法。
4.架子尽端和墙角处应绑八字戗,剪刀撑和斜撑杆做法与构造外架子相似。
5.里脚手架应搭设人行马道或斜梯,斜梯宽度不得不大于lm,踏步高度不得不不大于30era,并至少设两道护身栏。
6.斜梯与地面夹角不得不不大于60,斜梯高度超过5m时,须设休息平台。
八、搭设装修用里架规定:
1.立杆间距及下脚、顺水杆间距、排木间距与装修外架子规定相似。
2.四周交圈架子,四角必要绑抱角戗杆,中间必要加剪刀撑。
3.一面架子绑八字戗或剪刀撑和抛撑。
4.距地面高度超过2m时,每步应绑两道护身栏和高度18cm以上挡脚板,应设有行人马道或斜梯。
九、满堂红架子规定
1.承重满堂红架子,立杆纵向、横向间距不得不不大于l 5m。
2.顺水杆每步闻隔不得不不大于1.4m,檩杆间距不得不不大于75cm。
3.脚手板应铺严、铺齐。
4.立杆底部必要夯实、垫板。
5.装修用满堂红架子,立杆纵向、横向间距不得超过2m。
6.靠墙立杆应距墙面50--60cm,顺水杆每步间隔不得不不大于l 7m.檩杆间距不得不不大于lm。
7.搭设高度在6m以内可以花铺脚手板,两块脚手板之间间距应不大于20cm,板头必要用12--13号双股铁丝绑牢。
8.搭设高度超过6m时,必要满铺脚手板。
9.满堂红架子四角必要绑抱角戗,戗杆与地面夹角应为45°--60°。
10.中间每四排立杆应设一种剪刀撑,始终到顶。
11.每隔两步,横向相隔四根立杆必要绑一道拉杆。
12.封顶架子立杆应绑双扣,立杆不得露出杆头,封顶处一根接杆应大头向上,运料应预留井口。
13.井口四周应设护身栏或加盖板,下方支搭防护层。
14.上人孔洞处应设爬梯,爬梯步距不得不不大于30cm。
十、扣件式钢管脚手架规定:
1.支架立杆应竖直设立,2m高度垂直容许偏差为15mm。
2.设在支架立杆根部可调底座,当其伸长长度超过300mm时应采用可靠办法固定。
3.当梁模板支架立杆采用单根立杆时立杆应设在梁模板中心线处,其偏心距不应不不大于25mm。
4.每根立杆底部应设立底座或垫板。
5.脚手架必要设立纵、横向扫地杆,纵向扫地杆应采用直角扣件固定在距底座上皮不不不大于200mm处立杆上,横向扫地杆亦采用直角扣件固定在紧靠纵向扫地杆下方立杆上。
6.当立杆基本不在同一高度上时必要将高处纵向扫地杆向低处延长两个跨距并与立杆固定,高低差不应不不大于lm;靠边坡上方立杆轴线到边坡距离不应不不大于500mm。
7.脚手架底层步距不应不不大于2m。
8.立杆接长除顶层顶步可采用搭接外,别的各层各步接头必要采用对接扣件连接。
9.立杆上对接扣件应交错布置,两根相邻立杆接头不应设立在同步内,同步内隔一根立杆两个相隔接头在高度方向错开距离不适当不大于500mm;各接头中心至主节点距离不适当不不大于步距1/3;搭接长度不适当不大于lm,应采用不少于2个旋转扣件固定,端部扣件盖板边沿至杆端距离不应不大于100mm。
10.禁止将外径48mm与51ram钢管混用。
11.相邻立杆对接扣件应错开设立,不应在同一高度内。
12.开始搭设立柱时,至少每隔5m设立一根l暂时抛撑,架子达到稳定规定后方可拆除暂时抛撑。
13.封闭型架子同一步水平杆必要四周交圈,用直角扣件与内、外角固定。
14.扣件螺栓拧紧扭力矩不得不大于40N·m,且不得不不大于65N。m。安装后应用扭力扳手检查。
十一、扣件式钢管满堂模板支架规定:
1.满堂模板支架四边与中间每隔四排支架立杆应设立一道纵向剪刀撑,由底至顶持续设立。
2.高于4m模板支架,其两端与中间每隔四排支架立杆从顶层开始向下每隔两步设立一逼水平剪刀撑。
3.每道剪刀撑跨越立杆根数宜按下表规定拟定;每道剪刀撑跨度不应不大于4跨,且不不大于6m,斜杆与地面倾角宜在40。--60*之间;
剪刀撑斜撑与地面倾角a
45.
50.
60.
剪刀撑遗迹立杆最多根数n
7
6
5
4.高度在24m如下单、双排脚手架,均必要在外侧立面两端各设立一道剪刀撑;由底层至顶持续设立,中间各道剪刀撑之间净距离不应不不大于15m。
5.高度在24m以上双排脚手架应在外侧立面整个长度和高度上持续设立剪刀撑;
6.剪刀撑斜杆接长宣采用搭接,搭接应符合相应安全技术规定。
7.剪刀撑斜杆应采用旋转扣件固定在与之相交横向水平杆伸出端或立杆上,旋转扣件中心线至主节点距离不适当不不大于150mm。
十二、支搭门架及其配件规定:
1.不配套门架与配件不得混合使用于同一脚手架。
2.交叉支撑、水平架或脚手板应紧随门架安装及时设立。
3.连接门架与配件琐壁、搭钩必要处在锁住状态。
4.水平架或脚手架板应在同一步内持续设立,脚手架板应满铺。
十三、门架与加固件、连墙件规定:
1.扣件规格应与所连钢管外径相匹配。
2.扣件螺栓拧紧扭力矩宜为50-60N·m,并不得不大于40N·r/l。
3.各杆件端头伸出扣件盖板边沿长度不应不大于100mm。
4.安装碗扣式脚手架时,立柱和纵、横向水平杆安装必要同步进行,接头必要锁紧。
十四、安装QM和SZ钢支架规定:
1.杆件、顶托、底托规格必要匹配。
2.顶托和底托螺旋丝杠插入立柱长度不得不大于丝杠全长2/3。
3.连接螺栓必要齐全、紧固。
十五、马遭:
1.运料马道宽度不不大于1.5m,坡度以l:6为宜。
2.转弯休息平台面积不不大于6平方米,平台宽度不不大于2m。
3.人行马道宽度不不大于lm,坡度为1:3-3 5。
4.转弯休息平台面积不不大于3m2.宽度不不大于1.5m为宜。
5.立杆、横杆间距应与构造架子相适应,独立马道立、横杆间距不超过1.5m。
6.立杆埋入地下深度不不大于50era,埋人后覆土夯实。
7.排木间距不得过lm,马道宽度超过2m时,排木中间应加吊杆,每隔一根立杆应在吊杆下加设托杆和八字戗。
8.斜道必要三面设剪刀撑,中间每隔4-6根立杆设一组剪刀撑。
9.脚手板应铺满,绑牢。
10.搭接某些应用双排木,搭茬板板端应搭过排木20cm,并用三角木弥补头凸楞。斜坡马道脚手板均应设防滑木条,防滑条厚度3cm,间距不不不大于30。
11.马道及平台必要设两道护身栏,并设18cm高度挡脚板,里侧拐角及进出口处护身栏不得伸出端柱。
十六、拆除架子
1.拆除前应勘察周边环境和脚手架状况,依照技术交底规定和作业条件制定拆除办法明确分工。
2.拆除时应划定作业区,设立围栏和警戒标志。并设专人监护。
3.拆除临近高压线脚手架,必要满足所规定最小安全距离。
4.架子拆除程序与搭设程序相反,先搭后拆,后搭先拆。
5.由上而下按层、按步拆除,先拆护身栏,脚手板和排木,再次依拆剪刀撑上部绑扣和接杆。
6.拆除所有剪刀撑、压栏子、斜撑杆此前,必要绑好暂时斜支撑。
7.禁止用推,拉办法拆除脚手架。
8.拆杆和放杆时,必要由2--3人协同操作。
9.拆顺水杆时应由站在中间人将杆转向。将大头顺下握住小头下递,得到下方人员告知后再放手,禁止向下抛扔。
10.连墙杆应随架子逐级拆除,架子在施工期间变形过大或连墙杆缺少,受力不均时应在拆除前先做必要加固或补设暂时拉结点,保证拆除时架子稳定。
11.操作人员应系安全带,戴安全帽。
12.拆除过程中,必要设专人指挥,作业人员必要听从指挥。
13.拆除过程中应注意架子缺扣,崩扣及不符合规定部位,禁止踩在松动杆件上。
14.应随拆随及时清运脚手架材料,并分类堆放。
15运料人员必要与拆除人员协调配合。
16.暂停拆除时必要检查作业范畴内未拆除某些架子,确认稳定安全后方可离开现场。
交底人
日 期
受交人
日 期
附注:1.禁止无证、无培训者上岗。
2.凡参加实行都需交底。
