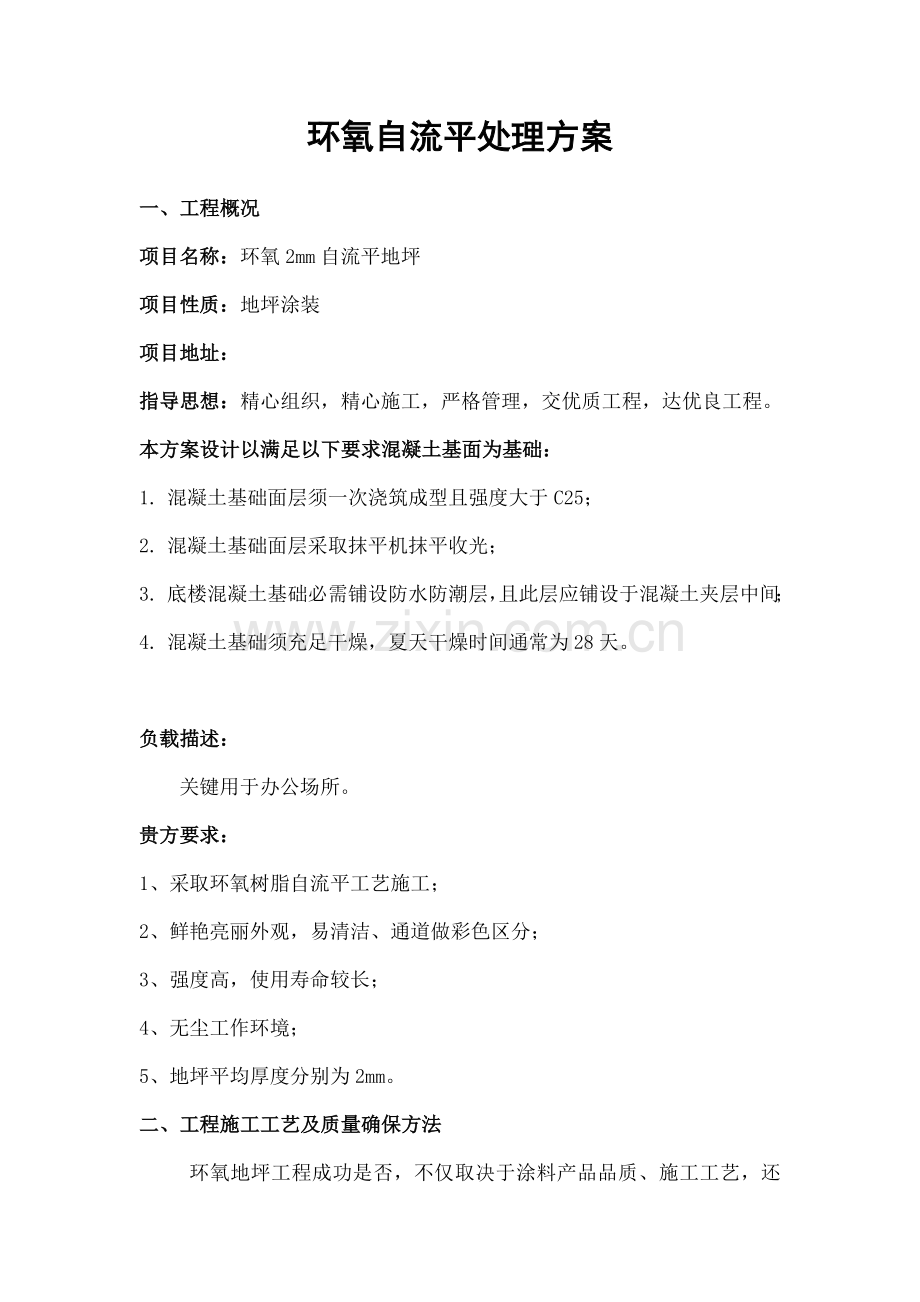

环氧自流平处理方案
一、工程概况
项目名称:环氧2mm自流平地坪
项目性质:地坪涂装
项目地址:
指导思想:精心组织,精心施工,严格管理,交优质工程,达优良工程。
本方案设计以满足以下要求混凝土基面为基础:
1. 混凝土基础面层须一次浇筑成型且强度大于C25;
2. 混凝土基础面层采取抹平机抹平收光;
3. 底楼混凝土基础必需铺设防水防潮层,且此层应铺设于混凝土夹层中间;
4. 混凝土基础须充足干燥,夏天干燥时间通常为28天。
负载描述:
关键用于办公场所。
贵方要求:
1、采取环氧树脂自流平工艺施工;
2、鲜艳亮丽外观,易清洁、通道做彩色区分;
3、强度高,使用寿命较长;
4、无尘工作环境;
5、地坪平均厚度分别为2mm。
二、工程施工工艺及质量确保方法
环氧地坪工程成功是否,不仅取决于涂料产品品质、施工工艺,还和基体情况有着不可分割关系,具体到本工程以下:
(一)、基层
基底质量是确保地坪涂料施工质量关键和基础,所以依据《建筑地面工程施工规范及验收规范》(GB50209—95)要求,提出基层抹灰质量验收标准,以确保地坪涂料施工在合格基层上,从而确保涂料长久使用效果,降低涂料维护工作。
地面施工应符合下列要求,基层质量验收具体标准以下:
、基底强度:
水泥混泥土面层强度不应小于C25。需要强调是基底强度假如不符合要求话,环氧树脂地坪固化后产生应力会拉开基面,造成剥离,涂层越厚应力越大,对地面强度求越大。验收时可用铁锤敲打地面,看是否有脱层、空鼓,面层爆灰和裂缝等缺点。
检验方法:锤轻击和观察检验。
、基底干燥程度:
基层必需做防潮、防水层处理。混泥土施工过程中含有大量水分,地面涂装时必需待到基底达成所要干燥程度。通常要求新混泥土最少固化28天,地面含水率小于6%可施工。
检验方法:用测试仪测试或薄膜测试。
、基底清洁要求:
经过表面处理后,地面要达成无油污,无松浮物,无显著灰尘。
检验方法:观察检验。
、基底平整性:
进行涂装地面要求平整,无凹凸不平,不然会影响涂料膜整体美观程度。依据 《建筑地面工程施工规范及验收规范》(GB50209—95)要求,水泥混泥土面平整性用2米靠尺检验。
检验方法:用靠尺检验。
、基底粗糙度
基层有没有适宜粗糙度会影响成膜物质和基层之间附着力。通常较薄涂层需要较细粗糙度,越厚涂层要求越大粗糙度。
检验方法:观察检验。
(二)、基层处理工艺
1、基层处理目标
基层处理是地坪涂装工程基础,是环氧地坪施工中极为关键一个步骤,处理好坏直接影响到涂层附着力和使用寿命,应对地面表面处理和清洁给予足够重视,不然达不到预期涂装效果,影响工程质量。
2、基层处理内容
清除基层表面上灰尘、油污、疏松物;
减轻或消除表面缺点(比如对显著凹处进行批环氧砂浆处理);
改善基层表面物理或化学性能使地坪基层平整,有细小毛粗面。
3、基层处理施工步骤方法
基层混泥土:基面含水率在10%以下,PH值在10以下,平整度、强度等达成地坪涂装要求,有一定细小毛粗面。
除去浮浆和附着杂物、油污、养护剂硬化剂:用大型砂磨机进行砂磨;再用铲刀或钢丝刷除去浮浆和附着杂物、养护剂、硬化剂。清扫洁净灰尘,使地坪面平整齐净。
混泥土地面修补:地面受到破损或显著小凹陷,在涂装之前可做修补,以达成涂装要求。可采取环氧树脂加石英砂进行修补,也可用于地面找平。
混泥土地面裂缝修补:对于较粗裂缝可用修补材料直接修补,对于较细裂纹需先用电动切割机沿裂缝切开约0.3公分宽缝,然后用环氧砂浆灌浆修补。
严重破损地面修补:对于严重破损地面,需采取高强度聚合物水泥或环氧腻子加石英砂浆修补。修补时先清理修补面,确保干燥、无油污、无松脱物,然后用封闭底涂料封闭,最终在用修补材料进行修补。
经过基层处理,使原来不好基层表面细腻度和强度极大改善,地面含有地坪面层施工条件。
(三)、环氧自流平地坪施工工艺
1、施工机具配置
涂装工具: 辊筒、毛刷、镘刀,大型喷涂机等;
工具和材料: 薄膜胶带、遮挡板、遮盖纸、手套、工作服 ;
辅助设备: 大型研磨机、手提式电动搅拌机、抹平机、塑料桶、钢卷尺、手提精磨机。
2、底涂施工
在处理好地坪面上,辊涂渗透底涂料。使用高性能低粘度树脂作为底涂料,该底涂料有一定渗透性。
将全部组份材料混合,采取慢速搅拌机均匀搅拌合适。底涂料要严格按百分比混合,不得随意改变配比,不然会改变涂料使用功效。用搅拌机搅拌均匀,以达成熟化程度。
在底涂料熟化后并在使用期内(可施工时间为30分钟),将底涂料均匀地刮(滚)涂于基层面上。对于较难施工边角,可采取刷子刷涂,能使边角均匀涂刷底涂料。基层情况对涂布率影响最大,基层疏松则底涂料用量变大。
底涂料刮涂时因基层对底涂料吸收速度不一致,轻易造成“不均”情况,所以底涂料整体施工后次日,应逐一对地坪排查,对基层吸收过干区域应补打底涂料。
3、环氧石英砂砂浆层施工
在渗透涂料辊涂完全干透完后,再采取涂料配合石英砂和少许其它辅助粉料施工石英砂砂浆层。
施工环氧砂浆层层,将环氧树脂底涂料及固化剂先行混合,用慢速搅拌机开始搅拌,然后边搅拌边倒入优质石英砂和相关填料,均匀搅拌合适后,用平板刀或抹平机均匀批刮到底涂层上。并在整个施工过程中封闭进出口。
4、环氧腻子层施工
待环氧砂浆层充足干燥后,将施工环氧腻子层,此层可有效填补石英砂砂浆层在批刮过程中遗留有凹凸和不密实局部区域。
将环氧材料和相关粉料按一定配比混合,并充足搅拌后。采取平板刀均匀批刮于砂浆层之上。
5、整体砂磨清理
经过以上工序施工后,地坪形象已初现端倪。但仍有部分凸出地方未得到修整。此时应采取大型研磨机配合细砂片进行砂磨处理。除去地坪表面凸出部分和刮腻子遗留“泪珠”和施工埂子。砂磨后,根本清洁洁净。
6、环氧中涂层施工
该层仍采取批刮方法,材料颜色和面涂料颜色一致,方可确保自流平面层无漏底、发花。该层为面涂施工准备层,该层施工完成后,要对施工地块进行全封闭处理,预防外物进入,包含汇成和蚊子苍蝇等昆虫。
7、自流平面层施工
在经过以上工序以后,目前地坪已达成表面致密,无显著施工工具痕迹,无虫癍、塑孔,表面平整,方可进行自流平面层施工。施工自流平表面时,工人师傅须穿着专用自流平施工服装、头戴专用帽子,鞋底用专用鞋套包裹。并时时保持配料间和入口处清洁卫生,不许可无关人员在门口探望、走动。
8、施工清理
、清除装饰分格处胶带及分色处胶带。
、清除施工保护材料。
、清除施工产生垃圾等。
9、成品保护方法
工程施工过程中需尤其注意重保护方法,尤其是刚施工地面因为未干透真正成膜,涂料易受到交叉污染,在保护方面首先加强现场监督力度,其次可采取主动有效保护方法,封闭各出入口。
10、安全、健康及环境保护
· 环氧树脂涂装施工时,必需使用适宜劳动保护装备,如佩戴适宜过滤式呼吸面具或口罩,避免吸入涂料雾。严格遵守相关工作安全条例。
· 合理组织施工,注意施工环境卫生。施工场所严禁使用烟火及进行打磨、切割处理,不可使用非防爆电气及BP机、手机。
· 假如树脂不慎溅入眼、鼻、嘴里,立即用大量洁净温热清水冲洗。
· 不慎泄漏或倾倒于地面油涂料应使用砂石、木屑混合后依据国家环境保护法律法规正确处理。
· 使用多出已混合涂料应待其固化后正确处理,切不可倾倒入下水道,以免发生堵塞,污染环境。
总而言之,环氧自流平施工步骤:
混凝土垫层上作防潮处理→随混凝土基层浇筑,机械镘抹光处理→涂刷环氧底油→刮涂环氧砂浆中涂层→环氧腻子找补层,表面砂光→涂刷环氧面漆两道→成品保护
三、技术方法
1、大面积施工自流平,施工管理和操作工人经验全部会直接影响工程最终止果。对此,我们准备采取以下确保方法:
每批材料在进入工地库房前,皆做小样检测;并在正式施工采取前,再在现场进行小范围试用,以确保万无一失。
每道工序完工,进入下一道工序施工前,由项目经理汇同技术
人员检验并签字确定。
2、和甲方接收基面时关键检测内容:地面含水率及干燥时间;平整度;地面分割缝顺直程度。
3、地面空鼓及裂缝数量。
4、由专员进行材料调配,确保整个工程用料一致性。
四、施工协调
1、施工前技术准备:
、认真查看现场,对地坪施工面积认真收方,提前参与现场协调会,仔细分析影响本工程涂料施工各方面不利原因,提前做好预案,补充到施工方案中去。
、提前和甲方接触,依据工程实际情况,会同各方对工作面进行检验,提出影响环氧地坪施工各方面问题,协调处理。
2、进场前施工条件:
施工期间请甲方委派专员负责对我方管理、指导及联络工作。
五、人员安排及施工进度控制
(1)、人员安排
为切实做好工程管理工作,确保施工工程中不出现质量安全事故,我企业特成立工程项目部。
1、 本项目实施工程部统一领导下项目经理负责制;
2、 本工程部负责督导本项目标各项施工管理方案和计划实施,并主持项目部工作,确保工程项目标正常运作;
3、 设置现场项目办公,项目经理负责处理日常工作,和甲方保持亲密工作联络;
4、 工程技术员对各个施工部位,各工序之间进行全方面质量检验,如有质量问题,一定要找出问题症结,并进行整改,直至达成质量要求;
5、 安全员负责在现场立即排除安全隐患,避免安全事故发生;
6、 施工队长负责实施项目部施工计划实施,对工人进行管理;
7、岗位职责明确以下:
A.项目经理:负责协调企业、项目部、各相关部门相关事宜、拟订施工方案、施工指导书及工作预案,对工程进度、质量、成本负责。主持项目标正常动作,总抓质量、进度、后勤、安全、核实、统计、作报表、工程资料整理及结算,对项目全方面负责。
B.工程技术负责员:主抓质量、进度、安全、检验及初验、签发材料、统计每日工程量、用工量、各项方法统计、提交材料计划。对工程施工质量负有直接责任。负责工前技术交底和工前技术培训,负责每日施工质量全方面细致检验工作,并对每日检验内容形成书面文件报送项目经理或备查,同时检验日常施工是否按技术交底实施,对违返技术要求任何个人和事件,提出书面处理意见报送项目经理,由项目经理审批后给予实施。
C.材料员、安全员:对工地材料使用、保管、统计负有直接责任。负责预算内工程材料入场(退场)登记、存放,每日每只施工队用料配料、发放登记和每日余料回库管理工作,每日以书面形式统计备查。同时对工地施工安全负有直接责任,负责天天施工安全检验工作,对天天检验工作以书面形式统计存档,对每日材料使用情况每七天以周报表形式上报项目经理。对有违犯材料使用要求和违犯安全交底任何个人和事件,以书面形式提出处理意见报送项目经理审批后给予实施。
D.施工队长:负责实施项目组施工计划实施,对工人进行管理。
8、依据自流平项目面积特初拟以下人员安排:
项目经理1人
工程技术负责员1人
总工长1人
材料安全员1人
技术工人若干人
后期依据工地工期进展情况对应增减施工人员。
2、施工进度控制 (依据实际工期调整)
序号
工 序
施工天数
备注
1
施工队伍进场施工准备及地面基层检验
如遇停电和甲方造成停工,工期对应顺延。
2
打磨、清理基底、混泥土地面修补
3
底涂施工
4
环氧砂浆层施工
5
环氧腻子层施工
6
砂磨清洁
7
中涂层施工
8
自流平面层施工
累计
六、质量确保方法
作为一家专业于环氧地坪施工企业,我们一直以来全部是遵照ISO 9002质量管理体系,严格实施三级质量管理体系。
质量管理程序:
施工队实施,工地主管监督反馈实施
1、工序质量验收单
2、工程进度款申请
3、材料报验单
4、工地签证申请单
5、工作联络函
6、施工日志
1、 进场通知单
2、 进场收方
3、施工组织设计
4、开工汇报
5、材料报验单
6、工作联络函
1、工序验收标准和结果
2、阶段进度统计
3、阶段进度计划
4、工程进度款申请
1、阶段进度成本统计估计
2、工程进度款回款
3、施工队进度款发放
1、质量统计
2、决算资料
1、评审统计
2、改善方法统计
服务终止/售后服务
资料存档
成本核实
施工过程程序
仓库管理程序
施工进场程序
完工决算程序
管理评审
工序交接检验程序图:
返修
工序施工完成
我工程部自检、专职检、初检
甲方验收
监理、甲方会检
监理、甲方签署合格意见
进行下道工序
(1) 材料控制和管理
A、材料领用时必需仔细检验其颜色、批号、合格证或相关准用证实。
B、检验合格或经监理方确定后,方可入我企业仓库使用。
C、材料堆放必需实施《搬运储存包装防护和交付程序》
D、施工过程中,必需有专员配料、发料、指导施工。施工人员应严格遵守“仓库管理制度”。
E、施工完后,应将现场剩下材料回收入仓库存放,以免造成浪费和施工场地污染。
(2)工程资料控制:
确保资料:材料合格证、复检汇报等。
① 评定资料:地坪涂饰分项工程质量评定。
② 综合管理资料:进场通知书、基层检验汇报、开工汇报、施工日志、施工协议、工程联络单、工序报验单等。
七、现场安全文明施工及确保方法
(一)文明施工确保方法
根据相关法规要求,使施工现场和临时占地范围内秩序井然,文明安全。
文明现场标准为:
1、建筑涂装材料、周转材料堆放整齐、机具设备放置整齐。
2、不漏水、不漏电、不漏油。
3、施工现场、机具设备、办公室宿舍及仓库内外等场所保持清洁。
在现场文明施工及环境保护方面,我们提供以下确保方法:
1. 施工过程中,应做好防护,预防涂料飞溅,污染环境。
2. 材料调配、发放由专员负责,严格控制材料流向。
3. 每日施工完成,各施工人员将多出材料全部带离施工现场,并派专员巡视,确保无遗漏。
4. 做好环境保护。施工完余料,冲洗工作桶和工具残液均应专门回收。立即清场转移:施工活动结束后,应立即组织清场,将临时设施拆除,剩下物资退场,做到“工完料净场地清” 。组织向新工程区域转移,方便整改计划场地,恢复临时占用土地,不留后患。
5. 实施全员安全施工。
6. 设专职安全员,巡视施工现场,对安全隐患立即纠正。
(二)现场安全施工确保方法
1、建立以项目经理为首安全管理体系,严格实施《项目安全生产确保体系》。
2、制订入场教育制度、项目安全交底制度;
3、建立日常安全检验制度。
4、施工现场用电,应严格根据用电安全管理要求办事,加强施工现场用电,包含施工动力电,照明电,确保线路完整,无漏电,确保用电安全,预防电器伤人事件发生。
八、现场相关制度
1、每日早晚召开碰头会,协调施工很多事宜。
2、每日作好各项施工统计:包含用工、用料、覆盖率、质量、大面积返工原因分析、和甲方配合情况、发觉偏差及异常情况处理方案和落实情况、企业关键文件传达及落实情况、和甲方监理往来函件统计等。
3、施工前对工人进行技术、安全交底。
4、工地各岗位人员配置必需 通信联络工具,保持各项指令立即下达。
5、文明施工,遵守工地各项规章制度,服从管理,不得滋事。
