收藏 分销(赏)

临汾路东住宅小区施工组织设计(砖混).doc

上传人:w****8 文档编号:24262 上传时间:2020-08-10 格式:DOC 页数:42 大小:201KB
下载 相关 举报
临汾路东住宅小区施工组织设计(砖混).doc_第1页
第1页 / 共42页
临汾路东住宅小区施工组织设计(砖混).doc_第2页
第2页 / 共42页
临汾路东住宅小区施工组织设计(砖混).doc_第3页
第3页 / 共42页
临汾路东住宅小区施工组织设计(砖混).doc_第4页
第4页 / 共42页
临汾路东住宅小区施工组织设计(砖混).doc_第5页
第5页 / 共42页
点击查看更多>>
资源描述

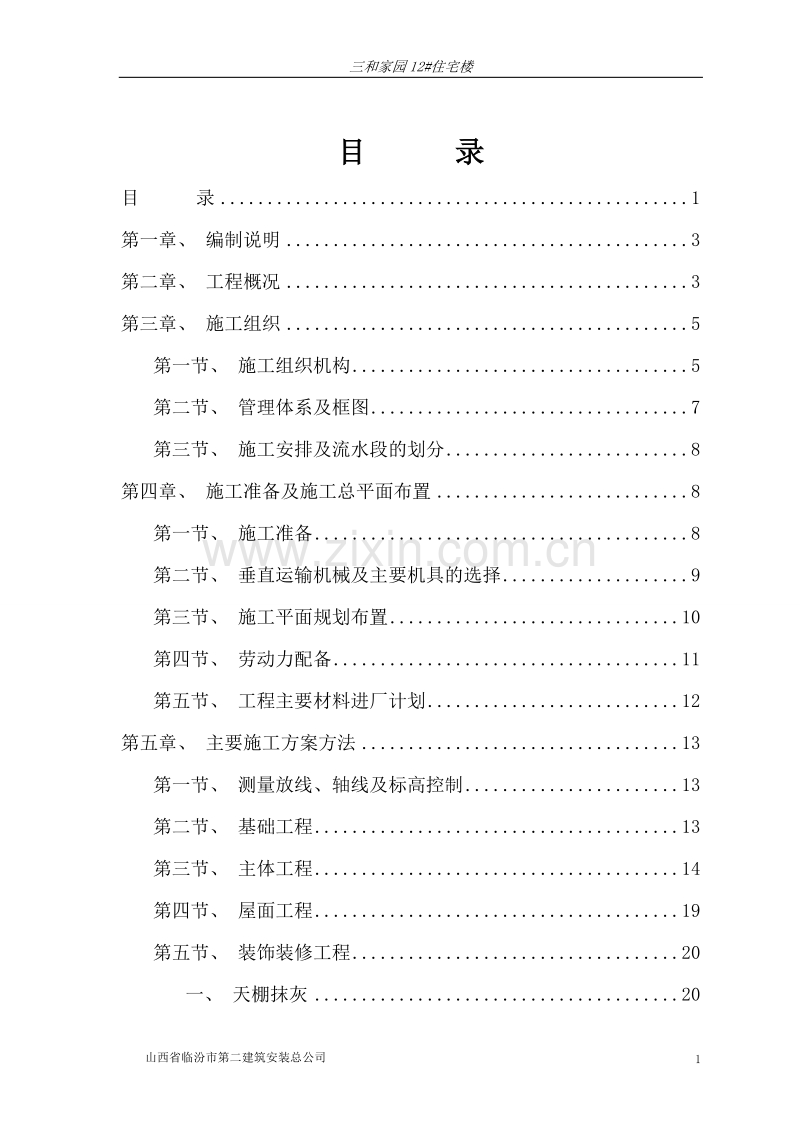

1、三和家园12#住宅楼目 录目 录1第一章、 编制说明3第二章、 工程概况3第三章、 施工组织5第一节、 施工组织机构5第二节、 管理体系及框图7第三节、 施工安排及流水段的划分8第四章、 施工准备及施工总平面布置8第一节、 施工准备8第二节、 垂直运输机械及主要机具的选择9第三节、 施工平面规划布置10第四节、 劳动力配备11第五节、 工程主要材料进厂计划12第五章、 主要施工方案方法13第一节、 测量放线、轴线及标高控制13第二节、 基础工程13第三节、 主体工程14第四节、 屋面工程19第五节、 装饰装修工程20一、 天棚抹灰20二、 内墙面抹灰21三、 楼地面工程22四、 外墙饰面23五

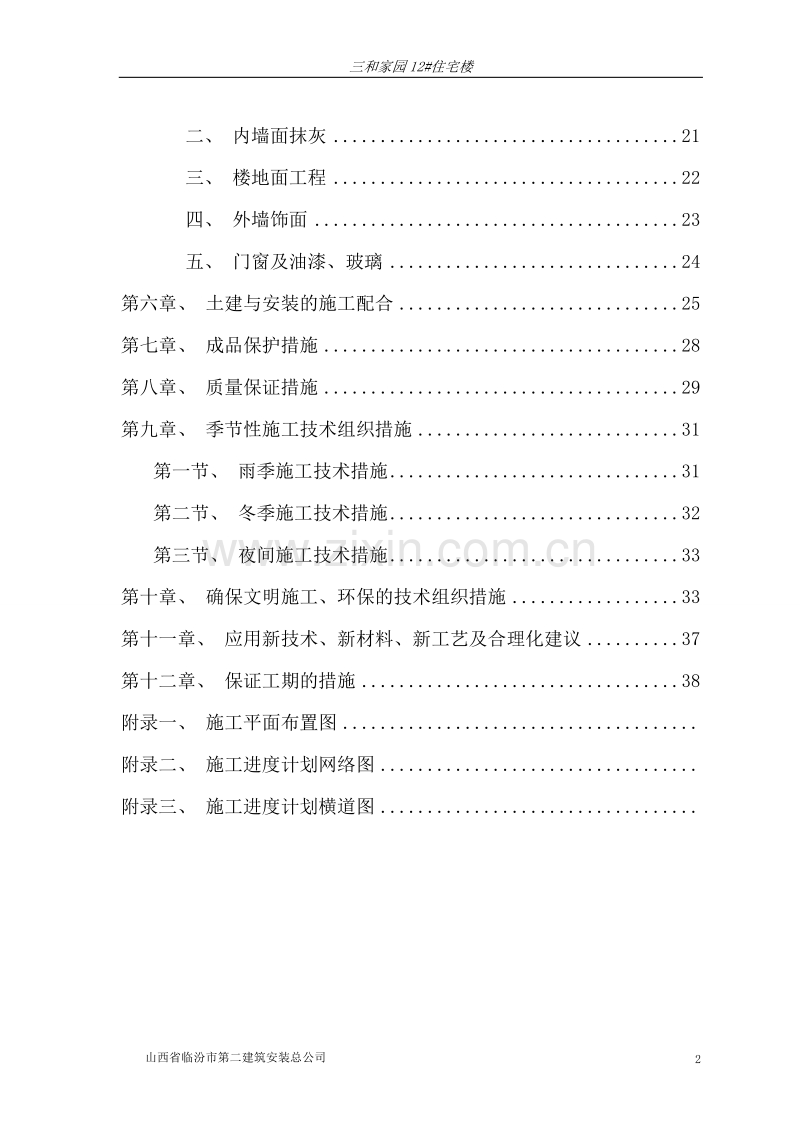

2、、 门窗及油漆、玻璃24第六章、 土建与安装的施工配合25第七章、 成品保护措施28第八章、 质量保证措施29第九章、 季节性施工技术组织措施31第一节、 雨季施工技术措施31第二节、 冬季施工技术措施32第三节、 夜间施工技术措施33第十章、 确保文明施工、环保的技术组织措施33第十一章、 应用新技术、新材料、新工艺及合理化建议37第十二章、 保证工期的措施38附录一、 施工平面布置图附录二、 施工进度计划网络图附录三、 施工进度计划横道图第一章、 编制说明一、编制依据1、三和家园12#楼工程招标文件及施工图纸。3、国家及省市颁布的有关建筑施工验收规范、质量评定标准、安全法规、文明施工条例等

3、。4、本公司数十年来施工组团建筑的经验及多次创优的成功经验总结推广。5、国家和行业现行的施工及验收规范。二、编制说明及内容1、本投标施工组织设计严格按照工程招标范围和招标文件对施工组织设计的要求进行编制。在人员、机械、材料调配、质量要求、进度安排等方面统一部署的原则下,由土建、安装及装修几大专业有机组成。2、根据本工程的特点、功能要求,本着对业主资金合理利用,对工程质量的高度责任感,我们的编制原则是“经济、合理、优质、高效”。3、本投标施工组织设计的编制,受到了我公司的高度重视和大力支持,公司专门成立该工程投标方案小组,采用“对比优化、博采众长”的编制思路,以使本方案重点突出,有较强针对性和可

4、操作性。4、本工程施工组织设计包括土建和安装工程两部分。第二章、 工程概况一、工程概况三和家园12#楼由临汾市建筑勘察设计院设计。建筑面积为6304.93m2,四个单元。地下一层,层高2.20米;地上六层,一层为商店,层高3.3米;二至六层层高2.9米。建筑总高度17.80米。主体为砖混结构,基础为混凝土片筏基础。工程概况见下表:建设单位临汾市鸿基房地产开发有限公司工程名称三和家园12#住宅楼设计单位临汾市建筑勘察设计院建筑特征 建筑面积6304.93m2结构特征基础类型砼片筏基础层 数地下1层,地上6层层 高地下室:2.2M,一层3.3M二六层:2.9M结构类型砖混结构总 高17.8M 装饰

5、装修一览表楼地面地下室为水泥地面,一层为大理石楼面;卫生间、厨房、客厅、卧室地面均为全瓷地板砖。内墙面架空层,管道井内壁为水泥砂浆墙面。卫生间、厨房墙面为贴瓷砖墙面,其余房间为混合砂浆墙面。外墙面胶粉聚苯颗粒保温外墙面。顶 棚卫生间、厨房顶棚为水泥砂浆天棚,架空层顶棚为聚苯板保温顶棚。其余房间为混合砂浆天棚。门 窗木门、塑钢窗。 屋 面 工 程采用60厚聚苯板保温层,SBS改性沥青卷材防水层。二、工程特点及施工难点1、本工程为住宅,厨房、卫生间及阳台较多,故要特别注意“三间一台”的施工质量。2、砖砌体分项工程为本工程的最重要的分项,施工时一定要注意门窗厚度洞口的尺寸,作好皮数杆的标注工作。4、

6、本工程外墙为胶粉聚苯颗粒保温,要严格控制施工质量。5、本工程屋面防水采用厚型卷材防水材料,施工时要注意粘贴质量。第三章、 施工组织第一节、 施工组织机构一、施工组织机构的建立我公司在本工程施工中严格实行“项目法”施工,由公司优秀的项目经理组建的项目经理部来负责此工程的具体施工管理。同时向业主郑重承诺:针对该工程项目,我公司推选的项目班子一律持证上岗。实行项目经理责任制,项目经理将对质量、工期、安全、成本及文明施工全面负责。各施工管理职能部门在项目经理部的指导下做到有计划的组织施工,确保本工程质量、工期、安全等方面达到目标要求。该项目经理部采用老、中、青相结合的方式,把老同志的丰富经验、中年同志

7、的稳重干练、年轻同志的开拓进取精神有机结合,形成强有力的项目班子。其项目经理部主要人员均来自施工生产管理第一线的骨干力量,年富力强、精力充沛,而且个人素质较高,专业技术水平强。二、施工组织机构的启动与高效运作1、根据本工程的情况及特点,有针对性的组建项目班子,并且入选一旦经过甲、乙双方确认,全班人马将处于启动状态,未经甲方同意中途变换人选,我公司愿意接受处罚。2、根据项目经理部的工作实际,具体明确每个项目管理人员的责、权、利,使全体管理人员有条不紊、忙且有绪地开展工作,从而较大幅度地提高项目经理部的工作效率。3、以已制定的各项管理制度来指导、督促、规范每个管理人员的工作质量、效率。变“人管理人

8、”、“人盯人”为“制度管理人”,做到项目管理“有章可循、执法必严、违章必纠”,这样形成赏罚分明的先进管理模式。4、在劳动力调配上,由项目经理部会同公司劳动力调配部门,组织优秀施工班组,具有丰实检经验和施工技术水平的操作人员。在物力上,公司的材料分公司将优先供应和串换现场需要的各种材料,公司的机械化分公司在塔机,砼、砂浆机具,发电设备等机械器具上优先解决,专人负责,确保机械器具的正常运转和使用。在财力上,建设单位拔付的工程款在银行成立专门帐户,专款专用,当建设单位的资金暂时不到位时由公司内部通过资金结算中心等部门调集资金,保证工程正常施工。5、我公司项目管理看重经济效益,但更看重社会效益,将项目

9、职业道德作为专项考核制度,并在项目管理中大力提倡和推广,收到了良好的效果和较多老客户和新任务的回报。有口皆碑的质量,为我公司发展赢得了一个又一个的新老朋友,而优秀的管理和真诚的服务又为我公司知名度的提高起到了锦上添花的作用。三、施工组织机构高效运作保障措施1、组织强有力的项目班子,选派思想好、业务精、能力强、善合作、服务好的管理人员进入项目管理班子。2、建立健全项目经理、工长、内业、材料、机械、劳资等岗位责任制,由工程领导小组定期对各专业进行考核。3、强化激励与约束机制,制定业绩评比,奖罚分明,定时组织项目经理部管理人员会议,检查工作质量。4、建立工程领导小组现场办公制,每半月召开一次现场办公

10、会,重点帮助解决项目的资金、质量、进度等难题,以确保资金为前提,带动项目各项工作的高效运转。5、每天下午召开由项目经理主持的班后碰头会,对次日的工作进行协调安排。6、质安、动力等部门及监理公司驻现场代表、项目部主要管理人员及分包单位主管参加,例会重点解决质量、进度、施工技术等难点。明确各项问题的解决办法及时间,并形成会议纪要。7、实行劳动用工管理,选派组织能力强、技术水平高,能打硬仗的作业队伍,发扬连续作战的精神,确保工期的按时和提前完成。第二节、 管理体系及框图一、管理体系:本工程采用项目法施工,在其原项目班子的基础上,在公司范围内抽调各类精干人员充实到项目中,组成强有力的项目经理部。 项目

11、经理部机构成员职责框图职 别职 责 内 容项目经理全面负责工程项目施工管理、生产经营活动技术负责人负责工程技术管理工作,参与经营决策,协调各专业技术施工的交叉作业。责任工长按图纸、规范、施工方案组织施工,保证工期和质量、管理各专业工长和现场劳动力的使用。模板工长负责模板配板、支模工作管理、工程进度和质量。钢筋工长负责钢筋放样、制作、绑扎工种管理、工程进度和质量。装饰工长负责抹灰、地坪、墙地砖、天棚、油漆等工种管理、工程进度和质量。测量员负责建筑物及楼面的测量放线、定位抄平工作。内业技术员工程结算;工程技术档案管理;技术核定。技改、计量员推广应用十项新技术;计量管理微机管理员微机应用及操作员质量

12、检查员落实各项质量控制措施,工程质量监督、检查安全员落实各项安全生产措施,工程安全生产监督、检查二、质量保证体系:在全面熟悉施工图,充分领会设计意图的前提下,建立以公司总经理、总工程师为首的质量保证体系,全面控制施工项目的工程质量。三、技术保证体系:公司坚决贯彻“百年大计、质量第一”的方针,牢固树立“预防为主”的思想。在施工过程中,通过认真学习、严格执行技术交底制度,精心组织、精心施工,确保工程质量达到优良。第三节、 施工安排及流水段的划分整个工程施工原则为:先地下后地上,先基础后主体,充分利用平面、空间和时间,组织平面立体流水交叉作业,为及早插入装修和各专业施工创造条件,做到科学管理均衡施工

13、。本工程施工时以施工缝为界分为两个流水段,按自下而上的顺序进行平面小流水作业。主体施工基本程序为:砖砌体构造柱圈梁砼板砼砖砌体。主体三层以下验收一次,随后插入抹灰工程和楼地面等工程,屋面工程在主体完成后进行,外墙饰面与室内装修可以和屋面工程同时穿插进行,门、窗柜安装与外墙饰面同时完成,安装工程的预埋预设按设计要求随土建工程的进度进行。第四章、 施工准备及施工总平面布置第一节、 施工准备一、技术准备1、组织学习图纸,进行会审通过学习图纸,熟悉图纸内容,了解设计要求和施工达到的标准,明确工艺流程,掌握和了解设计图纸细节。由建设单位、设计单位、土建、安装单位共同进行图纸会审,彻底将施工图纸所存在的问

14、题消除在施工之前。2、编制施工方案、预算、加工计划、进度计划、资金使用计划施工方案是统筹规划该工程进行施工准备和正常施工的全面性技术经济文件,同时也是编制施工图预算以保证施工顺利进行的先行技术文件之一,是施工交叉搭接、流水顺畅进行的先决步骤,作好施工前的预算、加工、进度计划步骤安排,方可保证原材料、半成品、成品构件等按时进场待用。二、组织准备该工程采取公司领导下的项目法施工的组织形式,由公司所属优秀一级项目经理、具有宿舍施工丰富经验的项目经理领导班子承担施工,施工项目组织系统施工组织机构详附图。项目班子职能部门齐全,包括技术、现场工长管理、质量、安全、材料、预算、财务、劳资、机械、治安、后勤等

15、,对工程施工进行全面全过程的系统管理。第二节、 垂直运输机械及主要机具的选择本工程垂直运输机械,主体施工时采用QTZ4008型塔机一台;装饰装修阶段在现场布置龙门架,具体位置详“施工总平面布置图”。本工程为一般砖混结构住宅,装修无特殊要求。主体阶段,各种材料垂直运输量很大,抹灰工程量也大,为保证按期竣工,除各项材料构件等应按照计划及时供应外,应在施工中做好各项施工项目的互相交叉配合,组织流水施工,土建与安装间协调配合施工,避免返工修补,减少二次用工。本工程主要施工机械及机具的选择详见下表:主要施工机械机具一览表序号 机械名称 规 格单位数量 功率(单台)备 注P1(KW)P2(KVA) 1龙门

16、架座1 2塔式起重机QTZ4008台1 3强制式搅拌机JDY350台2 4挖掘机台1 5钢筋切断机WJ40-2台2 6电焊机台3 7 钢筋弯曲机WJ40-1台1 8钢筋调直机QJJ4/8台1 9蛙式打夯机H201D台210园盘锯M3Y-200台1 11压路机台112插入式振动器HZ-50台6 13平板振动器台2 第三节、 施工平面规划布置一、平面布置本工程在施工现场内沿围墙塔设办公用房、民工宿舍及食堂。所有临时设施均采用砖墙石棉瓦屋顶结构。临时公厕内满铺地砖,墙裙采用1.5m高白瓷砖,自动水箱冲洗。食堂、公厕污水经临时化粪池处理后经300砼管排入建设单位指定的排污点。木工房、钢筋房为钢管扣件石

17、棉瓦结构,主体断水后改作门窗等装修材料库房。施工现场总平面布置详总平面布置图(附后)。二、临时用电施工最高峰阶段的最大用电量为准进行计算,其中照明用电量按施工机械及动力设备用电量的10%计,则 P=80KVA照明及生活用电为:P%=8KVA导线截面选择三相五线制BLX I=0.7156.841000/1.7323800.75=219.6A故下杆主线选用BLX:S=70mm2,支线用50mm2,25mm2。电线采用明架和暗埋相结合的方式,暗埋线采用绝缘电缆穿管。具体见施工现场临时用水用电平面布置图。三、临时用水由建设单位指定水源引入,为满足施工消防、生活、机械用水,经综合考虑要求,供水主管径(进

18、场水管径)100,场内支管线用50即可满足需求。水头布置详见总平面布置图。第四节、 劳动力配备公司将根据工程及施工进度,劳动力需用计划,随各阶段施工的用工情况,随时调整、配备、满足工程的需要,形成严密的动态管理。施工阶段所需劳动力配备情况列于下表。劳动力需用计划序号 工 种 人 数 进场 时 间工 作 内 容 1 钢 筋 工 15 根 据 工 程 进 度 需 要 进 退 场 2 木 工 15 3 砖 工 25 4 砼 工 25 5 架 工 6 6 抹 灰 工 40 7 油漆涂料工 208 电 焊 工 39 机 修 工 310 普 工 2011 水 电 工 1512 其 它 10本劳动力需用表人

19、员数量为动态管理,人员高峰时约110人左右。第五节、 工程主要材料进厂计划序号材料名称单位数量1钢筋T1202红砖千块9003水泥T11004中粗砂M38505门窗锯材M3146生石灰T407碎石M310508水洗中粗砂M3850第五章、 主要施工方案方法第一节、 测量放线、轴线及标高控制一、定位放线进行定位放线前,应对场地进行平整。根据甲方提供的放线基点及平面图上12#住宅楼与原有4#楼关系放线,确定轴线的位置。根据建筑平面图上各轴线的位置关系放线得到其它各轴线的位置。用直角座标法放线测出各定位轴线桩及各轴线的交点桩后,用白灰放出各桩位线。在施工中必须层层分中弹线,浇筑完基础及各层现浇板后,

20、应及时校对轴线和标高,使其偏差在允许范围内,同时控制建筑物的竖向高差在1/1000以内,总高差不大于20mm。二、标高控制将设计给定的高程引至施工现场进行控制,将引出的标高引至永久性物体上并作好标记,标记点均匀分布,且每栋不少于4个,标出0.00标高,用卷尺控制水平线,向上引测点,测点不少于3处,并用精密仪对引上来的标高进行闭合检查。第二节、 基础工程基础工程施工工艺流程如下:土方开挖地基处理砼垫层筏板基础扎筋、支模、浇混凝土基础砖砌体土方回填。一、土方开挖及回填夯实土方开挖采用机械大开挖,开挖时选用一台挖掘机,结合装载机,留够回填用土量后,余土用5t自卸式汽车运至建设单位指定弃土点。基础回填

21、土采用分层填筑夯实法,回填次序从下而上,从低至高分层铺筑。每层厚度控制在30cm内,夯击34遍。基础边50cm范围须人工夯实,墙基两侧必须夯填密实。填土严禁使用生活垃圾、有机质含量过高的耕作土等不符合要求的土,回填土密实度严格按施工规范要求进行抽样检查,以保证达到设计要求。二、筏板基础的施工检底验槽浇筑砼垫层弹线、复核垫层标高扎基础钢筋支模浇砼。地基处理完毕,经质监站验收认可后进行基础施工。首先进行测量放线,定出基础及地梁的位置。垫层施工完毕后应复核检查垫层标高,然后再在垫层上弹出基础及地梁模板位置线,经检查模板位置线准确无误后再绑扎基础钢筋,钢筋绑扎完毕,经校核、检查合格后进行基础支模工作,

22、支模完毕经现场自检合格后应会同建设单位、质监站进行检查验收,验收合格后方能浇筑砼。砼浇筑完毕应立即进行养护。四、地下室墙体砌筑工程本工程砌体采用MU10机砖M10水泥砂浆砌筑。基础变形缝两侧砌体应分开砌筑,不得搭接和咬槎,先砌的一侧将灰头刮平,后砌的一侧,其灰缝略微缩进砖口变形缝,上下均匀,缝中严禁落入灰浆、碎砖等杂物。砖墙转角处同时砌筑,不得留槎,在砖基础的交槎处难以同时砌筑时,应留斜槎,槎口高低差不得大于1.2m。第三节、 主体工程一、主体结构施工工艺流程主体结构工程的施工顺序:弹线、抄平、立皮数杆扎构造柱钢筋砌主体砖墙支模板、扎板筋、梁筋安装预埋预留件浇构造柱、圈梁、现浇楼板砼上层循环。

23、二、砌体工程本工程所用粘土砖均为MU10。砂浆:0.00以下为M10水泥砂浆,0.00以上一至五层为M10混合砂浆浆砌筑,五层为M7.5混合砂浆浆砌筑,六层及以上砌体为M5.0混合砂浆浆砌筑。砖进场后按规定随机抽样送检,砌筑砂浆所用水泥,进场必须有材质证明,且按规定抽样送检,所有砂子进场必须及时送检,砂浆搅拌采用JDY350型砼搅拌机搅拌,配合比由实验室根据试配通知单和现场搅拌机容量算出每盘材料用量,书写在悬挂于搅拌台显著部位的小黑板上,并派专人监盘,严格控制执行配合比。砖在上墙前应派专人湿润,严禁干砖上墙,淋在雨中或浸泡在水里的砖不应立即使用。砖砌体砌筑采用匹数杆,严格将灰缝厚度控制在812

24、mm以内,砌筑时采用一顺一丁挤浆法,避免垂直通缝,以保证砂浆饱满度,转角和内外墙交接处应同时咬槎砌筑;对不能同时砌筑的地方,应砌成斜槎,且斜槎长度不应小于高度的2/3,如临时间断处留斜槎确有困难,除转角外,也可作成阳槎;沿墙高每500mm配26.5墙体拉结筋,每边伸入墙体长度不得小于1000mm,接槎处灰缝应密实通顺。砖墙与构造柱交接处必须留大马牙槎,且每层需先退后进,进出必须整齐,以保护构造柱断面。对于构造柱四面均是墙体的,特别应注意成品保护,以免杂物掉入,增加清理难度。在砌砖墙时,不得在半砖墙、砖过梁上与过梁成60的三角形范围内、宽度小于1m的窗间墙、梁或梁垫下及其左右各50cm的范围内、

25、窗洞口两侧18cm和转角处43cm的范围内留置脚手眼。三、模板工程本工程现浇部分较多,构造柱采用组合钢模板,钢管柱箍(间距600mm)控制其断面尺寸,圈梁采用预先制作好的木模,楼板底模采用竹胶合模板,下垫50mm的木枋,并在其背面用红油漆编号,为防止竹胶板浸水脱胶,可在使用前采用合成树脂将边缘封闭。本工程模板支撑系统一般采用80100cm水平横杆每层加三道(或中间加一道斜槽),钢管立管支承在地面上时,地面应填平夯实,并加垫50mm厚垫木,钢管平直,其垂直允许偏差不大于1200。模板和支撑必须保证结构和构件各部分形状尺寸及相互位置的正确性,且具有足够的刚度、强度和稳定性,竖向模板和支撑部分应有足

26、够的支撑面,在安装过程中,应临时固定好,以防倾覆。模板拆除一律按各部位模板的受力情况、混凝土强度达到的时间及拆模顺序进行拆模,构造柱、圈梁等现浇构件侧模在砼浇筑后三天内拆模,悬挑构件及现浇板,由于其上承力,故均要其强度达到100%后方可拆去底模。拆除钢模时严禁乱抛掷,应集中放置并及时修整,涂刷隔离剂,拆除胶合板和木模时,应先撬开一角,然后用木枋推移尽量减少损耗,拆下来的模板清理,修补刷上隔离剂后在规定的地方堆放整齐待用。四、钢筋工程钢筋制作采用集中制作,现场人工绑扎,其绑扎质量必须符合砼结构工程施工及验收规范的要求,构造柱做法符合GB329(一)的要求。当钢筋品种、规格不齐需代换时,应先征得设

27、计单位同意,并办理技术核定资料后,方可代换,钢筋进入现场首先必须对出厂合格证进行检验,看是否符合要求,同时现场按规定对其抽样送检,经检验后方可使用。制作好的成型钢筋必须分部位进行挂牌堆放,钢筋焊接必须严格按照焊接规范由持证上岗的焊工进行操作,在施焊前必须进行试焊,经检验合格后方可进行正式焊接,焊接接头也必须按规定抽样送检。钢筋保护层厚度的控制,采用12水泥砂浆制成2020与钢筋保护层等厚度的垫块,垫块上埋有铅丝,铅丝与板或梁下部筋绑扎牢固,呈梅花状均匀布置。现浇板的负弯矩钢筋为防止踩踏变形,应采用板凳筋作架立筋,板凳筋间距为1m,直径为18,下脚与下部钢筋绑牢。构造柱钢筋绑扎易移位变形,钢筋骨

28、架在绑扎完成后即采用临时钢管支撑定位。对于跨度较大的梁,同时为防止钢筋骨架变形,应先将梁底模支好。再绑扎钢筋骨架。墙体拉接筋按规定留设。厨卫现浇板均有管道穿过,管道要预留孔洞,孔洞穿过钢筋处,不可将钢筋截断,因洞口不大,可将钢筋弯曲以绕过洞口,为保证日后砼施工质量,在管道预留洞口均设2道18的管道箍筋,管道箍筋与上下板筋绑扎牢固。在钢筋混凝土结构施工时应按建筑布置图中所示的位置及详图所示埋件要求预埋好铁件。钢筋铁件绑扎预埋完毕后,经质量监督部门及建设单位现场代表和公司有关部门检查验收后,方可浇筑混凝土。五、脚手架工程在建筑施工中,脚手架占有较重要的地位,它是建筑施工技术措施中的重要环节。本工程

29、采用普通钢管脚手架。搭设外脚手架时,必须满足其使用要求和安全要求:1、立杆基础要夯实找平,立杆应垂直在金属底座或垫木上,扫地杆应紧贴地面的立杆端部。2、架子必须在高度每高4m,水平每隔7m时,脚手架必须同建筑物连接牢固。3、架子外侧,斜道和平台要设1m高的防护栏杆和钉18cm的挡脚板或防护网。4、脚手架铺设宽度不得小于1.2m,脚手架必须满铺,离墙不得大于20cm,不得有空隙和探头板,脚手架搭接不得小于20cm,对头搭接时应架设双排小横杆,间距不得大于20cm。5、架子两端转角处每隔67根立杆应设剪刀撑和支杆与地面的角度应不大于60。6、钢管脚手架立杆间距不得大于1.21.8m,钢管脚手架大横

30、杆间距不得大于1.2m,小横杆间距不得大于1.5m。7、脚手架负荷每平方米不能超过270kg,钢管立杆横杆扣件联结牢固。8、钢管脚手架,凡架管有锈蚀、弯曲、压扁、裂纹等情况时均不得使用。六、混凝土工程本工程属一般砖混结构住宅,采用现场搅拌砼。水泥进场必须有合格证,且必须随机抽样送检,经检验符合要求后方可使用,现场搅拌的砼的配合比,必须由现场将水泥、砂石随机抽样到实验室试配,由实验室出具由现场先试配而出的配合比试验单。施工现场按实验室出具的配合比,根据现场搅拌机容量换算出每盘用量,写于悬挂于搅拌台侧的小黑板上,严格按分盘用量称量,雨季材料含水率过大,应测定砂、石含水率,并从水量中扣除,以保证砼质

31、量,当砂、石来料中含泥量过高超过规范中规定要求时,应适当冲洗,以确保砼质量。浇筑砼前,必须一次备齐工程材料,以免停工待料,浇筑前应先清除模内垃圾等杂物,检查模板缝隙及孔洞是否堵严,在浇筑期间,要保证水、电、照明不中断,为防备临时停电停水,事先应在浇筑地点储备一定数量的原材料以及人工拌扣捣固用的工具,以防止出现意外的施工停歇缝。构造柱浇筑前底部应先填以510cm厚与砼成分相同的水泥砂浆,此工程由于柱高均未超过3m,可从柱顶直接下灰浇筑,砼振捣时,下面也要有人随时敲打模板,浇筑梁的砼时,应由一端开始用“赶浆法”根据梁高分层浇筑,浇捣时必须紧密配合,每层下料均应振实后再下料。挑梁、构造柱结点钢筋较密

32、,浇筑此处砼时宜用细石子同强度等级砼浇筑,并用小直径振动棒振捣。浇筑板时,可用平板振动器或用振动棒顺浇筑方向拖拉振捣,并用铁插尺检查砼厚度,振捣完毕后,用长木抹子抹平,振捣砼构件时,振动棒或平板振动器不能直接接触钢筋或预埋铁件。砼浇筑完毕后,应在12小时后加以覆盖和浇水,每日浇水至少三次,使砼有足够的润湿状态,养护期不小于7昼夜。第四节、 屋面工程本工程屋面采用SBS改性沥青防水卷材防水层,有组织排水。屋面施工顺序为:1:8水泥膨胀珍珠岩找坡,i=2%60厚聚苯板保温层20厚13水泥砂浆找平层4厚SBS卷材防水层。屋面工程是房屋建筑中的一项重要分部工程,其施工质量的好坏不仅关系到建筑物的使用寿

33、命,而且也将直接影响业主的生活和使用。为此,在施工中,应着重解决好以下几项问题: (1)板上的垃圾、杂物、浮灰应清理干净后方可进行施工。 (2)找平层要留分格缝,缝宽20mm,分格缝的留设其纵横向最大间距不应超过6m,可防止屋面的收缩裂纹,分格缝可兼作屋面排气道。分格缝用防水油膏嵌实。 (3)在作找坡层以前,应按屋顶平面图所示坡向用水平仪找坡打巴子,巴子间距1518m,并将屋面打扫干净,铲除砼浮渣,浇水湿润,将准备好的找坡材料沿坡度向上找坡,直到最高点。在找坡过程中,一定要用靠尺将标高巴子之间坡度刮好,压空拍平,水落管口附近坡度加大5%。 (4)在找坡层上作找平层以前,将基层清扫干净,洒水润湿

34、,刷上107胶水泥浆一道,随刷随抹12水泥砂浆找平层,要求抹平压实,在分格缝处嵌上木分格条,找平层具有相当强度后,再取出分格木条,分格缝纵横间距不大于6m。 (5)将分格缝清扫干净 ,用皮老虎吹去浮灰,用防水油膏嵌缝,将缝挤密压实,油膏面稍高出找平层23mm。 (6)待找平层基本干燥后,将其清扫干净,刷冷底子油二道,要求涂刷均匀,无漏刷。 (7)防水层施工时,在分格缝出层面管道和阴阳角、出水口处应加铺二道防水加强层,防水层周边也要卷入女儿墙的泛水槽内,防水层卷包管道高度应比屋面高出250mm。 (8)防水层施工完毕后要进行关水试验,蓄水24小时不漏水即为合格,方可进行隐蔽。第五节、 装饰装修工

35、程一、 天棚抹灰一、工艺程序基层处理弹天棚水平线喷水润湿刷素水泥浆抹底层糙灰抹中层糙灰找平层检验抹罩面灰。二、施工要点1、基层处理:楼板底面凡有突出的砂浆或砼,均应剔平,表面光滑的应凿毛,表面的凹坑,应清洗后用1:2水泥砂浆分层补平。2、天棚抹灰(1)在靠近天棚的墙面上弹出水平线,作为抹灰厚度和阴角平直的控制线,同时拉线检查楼板底面平整度情况,对凹面较大的应划上记号作为刮糙灰重点加厚的目标,加厚层应分层找平,每层厚度不宜超过7mm。(2)抹灰前一天将板面浇水湿透。(3)抹灰前,先用喷雾器喷水湿润板面,待板面无明水时,刷素水泥浆一遍,紧接着抹1:1水泥砂浆底糙灰,抹底糙要用力抹压,养护23d后抹

36、找平层糙灰。(4)抹中层糙灰(找平层糙灰):抹灰前用喷雾器喷水润湿表面,接着用混合砂浆补局部低凹不平之处,隔一夜再用混合砂浆找平层,先用软刮尺刮平,再用木抹子搓平表面,梁和天棚的阴阳角处,应用阴阳角尺通直,使楞角方正、整齐、角度一致。(5)找平层砂浆凝固后,用喷雾器喷水润湿,接着抹水泥砂浆罩面灰。二、 内墙面抹灰一、内墙抹灰(一)工艺流程基层处理打巴出柱抹护角润湿墙面抹底糙灰插入天棚、地面施工湿润墙面抹罩面灰。(二)施工要点1、基层处理:首先将基体表面的灰尘、污垢和油渍等清除干净并洒水湿润,用沥青麻刀将门窗框与墙的间缝填塞严密,并用水泥砂浆嵌补密实,同时将脚手眼及水电暗管安装后的孔槽分层填实补

37、平,将砼表面洗刷或凿毛。2、检查墙体表面的平整度和垂直度,并用与抹灰层相同成分的砂浆打巴以控制抹灰厚度。打巴从房间的四角起吊垂线进行打巴,每隔1.21.5m打一个巴子,巴子砂浆凝固后进行出柱,柱两侧应割整齐,巴柱的上表面和找平层相平,随后用水泥砂浆做门口阴角和墙、柱转角的护角。护角高度在2m以上,每侧宽度取50mm。护角为在遍成活,即两遍糙灰,一遍罩面灰。3、抹底糙灰:抹灰前洒水润湿墙面,事先用混合砂浆勾缝和修补缺楞掉角。抹灰时要用力抹压,将砂浆挤入墙缝中,达到糙灰和基层紧密结合的目的。4、抹中层糙灰:待底层糙灰凝固后抹中层糙灰,采用分层填抹,用长刮尺赶平,阴阳角处用阴阳角尺通直,然后用木抹子

38、搓平表面,做到表面毛、墙面平、棱角直。做完墙面糙灰以后,进行局部修改,经检验合格后再做罩面灰及罩面。5、不同材料交界部位抹灰处钉钢丝网,每边不小于200mm。二、内墙瓷砖内墙瓷砖施工流程:基层处理贴饼冲筋抹底层砂浆抹中层砂浆排砖、弹线、安垫尺镶贴理缝、擦缝清洗表面。瓷砖应镶贴平整,接缝宽度一致,填嵌密实。室内卫生洁具的支承、门窗上口等,应使用整砖套割吻合,不得使用碎砖挤凑镶贴。瓷砖应提前浸水润湿,以防空鼓发生。三、涂料施工流程:基层清扫填补缝隙、局部刮腻子磨平第一道满刮腻子磨平第二道满刮腻子磨平涂乳胶漆。基层清扫时,应将基层表面的尘土、脏物事先清扫或铲除,基层含水率不得大于10%。刮腻子时随用

39、随调,一次调配的数量最多不得超过2天,在找补腻子时,对孔缝深的应分二次或三次补平,待腻子干透后,用砂纸打磨光滑即可刷涂料。三、 楼地面工程本工程厨房、卫生间楼地面为防滑地砖,地下室、楼梯间为水泥楼地面,其余楼面做至找平层。楼地面工程施工前应进行全面的抄平测量,并在距地面500mm高地方的墙体上弹出水平基准通线,施工前一天应对地面喷水润湿,在作找平层时表面必须无明水,且要刷水灰比为10.4水泥砂浆一道,涂刷均匀,随即铺找平层砂浆。水泥必须采用同品种大厂425#早强普通硅酸盐水泥,安定性必须符合要求,且在施工中要严格控制水灰比。一、水泥砂浆楼地面1、施工工艺流程清理、润湿基层做找平层打巴、出柱刷水

40、泥砂浆结合层铺水泥砂浆第一遍抹压第二遍抹压养护。2、施工要点将找平层清理干净,并洒水润湿,刷纯水泥浆一道,随刷随铺1:2水泥水泥砂浆,水泥砂浆的配合比不宜低于1:2,其稠度不应大于35mm。抹平工作应在初凝前完成,压光工作应在终凝前完成。水泥砂浆完工后第二天要及时浇水或用湿锯沫履盖进行养护,养护时间不应小于7d,养护期间不准上人走动。四、 外墙饰面1、工艺流程基层处理润湿墙面打巴出柱抹底层砂浆抹中层砂浆弹线、贴分格条抹面层灰启条勾缝做滴水线质量自检养护。2、基层处理:应清除表面的尘土、砂浆,填补孔洞,对凸出墙面过多的部位应先剔平,过多凹洼处应使用水泥混合砂浆分层填补。并应在抹灰前一天将墙面浇水

41、润湿。3、抹底层砂浆:为增强抹灰层与基体的粘结力,在抹底层砂浆前,先刷107胶水泥浆一遍。抹底层砂浆时为粘结牢固应在操作时用力涂抹,并应按墙面的平整度和垂直情况,大致进行找平,此时应随手抹成粗糙表面。4、打巴出柱:根据抹灰厚度,先应从墙面顶角两边1520cm处做出巴子接着应以上巴子为准吊线做出下巴子,对外墙的阴阳角、门窗上下口、腰线、阳台角等处,沿、尚应吊通线打巴。5、抹中层砂浆:待底层砂浆凝结后抹中层砂浆。砂浆抹上后应使用木枋沿柱面刮平,并应再用木砂板压实搓毛,以达到平整密实而又粗糙。中层砂浆抹完后,应检查墙面平整度和阴阳角垂直度,并应及时进行修整。中层砂浆凝结后,应适当喷水养护,保持墙面润

42、湿。6、粘贴分格条:应按设计分格尺寸,在中层砂浆上弹线;并根据所弹墨线使用水泥砂浆粘贴分格条。木质分格条在粘贴前必须充分浸水湿透,以免抹灰后吸水膨胀,造成启条困难。分格条逗接处必须对整接齐,不得错位。7、抹面层灰:面层砂浆应在中层砂浆凝结后开始涂抹,中层灰表面应保持适当湿润,罩面时应先作铁板压实,接着使用硬尺枋刮平。最后根据墙面干湿情况,一手用茅草刷洒水,一手用铁板轻重一致槎抹。应将铁板上下来回抹压收光,不得显露抹痕。8、启条勾缝:在面层灰抹完后,应及时将各分格条取出,并应使用灰浆进行修整。必须使分格缝深浅宽窄一致,底面光滑平直,不得缺楞掉角。9、做滴水线:雨棚、阳台、窗台线、突出墙面的腰线底

43、面,应使用与罩面灰相同的砂浆做滴水线,槽的深度和宽度及滴水线的鹰嘴高度均不应小于10mm,并应整齐一致,光滑整齐。不得在抹灰面上以钉子划线代替滴水线。10、养护:墙面抹灰做完后,应根据气温情况进行适当养护。五、 门窗及油漆、玻璃一、门、窗安装门窗安装流程为:弹水平控制线门窗框固定检查校正、钉牢框周嵌固安装门窗扇及小五金。门窗安装时,门窗框位置必须符合设计规定,钉要牢固、平直、无锤印,与墙间空隙应用沥青麻刀灰填塞密实,并不得污染框面。禁止用水泥砂浆填缝,不允许出现门窗框被水泥砂浆咬合现象,且窗台抹灰时应内高外低防止返坡。安装门窗扇应裁口顺直,刨面平整光洁,并开启灵活,稳定无自关现象。小五金应位置

44、合适,槽深一致,边缘整齐,尺寸规格型号准确,配套安设,插销开启灵活方便。木材、型材应按相应等级要求达到优等品,保证安装后的门窗质量。各类门窗应出具合格证。二、木门油漆施工油漆施工流程:清扫、起钉、除油污去脂、修复平整打磨节疤处点漆片打油底局部刮腻、磨光腻子处油漆第一遍油漆补腻子磨光第二遍油漆。油漆施工时,木质制品含水率应不高于18%。油漆工程施工应在抹灰、木装修、楼地面及外墙面、水电安装等工程完后进行。施工前应按设计要求先做样板,经设计、建设单位认可后,方能大面积施工。第六章、 土建与安装的施工配合本工程属多层住宅建筑,其施工的总体安排分为四个阶段,即:基础施工阶段主体施工阶段装饰装修施工阶段室外总平、安装调试、竣工收尾阶段。各段施工工序约束严格,程序固定化,每道工序的质量工期均影响工程的整个效果,所以对工序质量时间控制作为管理重点。主体施工按两幢组织平行流水作业,各段工序熟练,施工速度、质量相对稳定,但因工作面头绪增多,安装管理应及时插入,组织立体交叉流水作业,在此阶段应对设备订货送型,在装饰装修施工阶段,由于两施工段先后进入装饰装修,且由于工序多,各工序管理的松散性及相互交叉影响是整个工程质量、工期成败的关键。所以我公司在总结多年多层建筑施工经验基础上,对装饰装修策划及

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
