1、装饰施工工艺步骤罩面类墙面装饰工艺步骤2玻璃砖分隔墙施工工艺步骤3厨房设备施工工艺步骤4地面工程施工工艺步骤7地毯铺设工艺步骤8电路施工工艺步骤10格栅吊顶施工工艺步骤11管路改造工程施工工艺12镜面玻璃墙面施工工艺步骤15木材油漆施工工艺步骤16木窗帘盒施工工艺步骤18木工工程施工工艺步骤19木龙骨隔断墙施工工艺步骤21木门窗施工工艺步骤22暖气罩施工工艺步骤24铺贴陶瓷地面砖基础工艺步骤25墙纸、墙布装饰施工工艺步骤26石材类墙面装饰工艺步骤28塑料地板铺贴工艺步骤29贴面类墙面装饰工艺步骤30涂刷乳胶漆工艺步骤31卫浴洁具安装工艺步骤32悬吊式顶棚装饰工艺步骤35藻井吊顶施工工艺步骤37

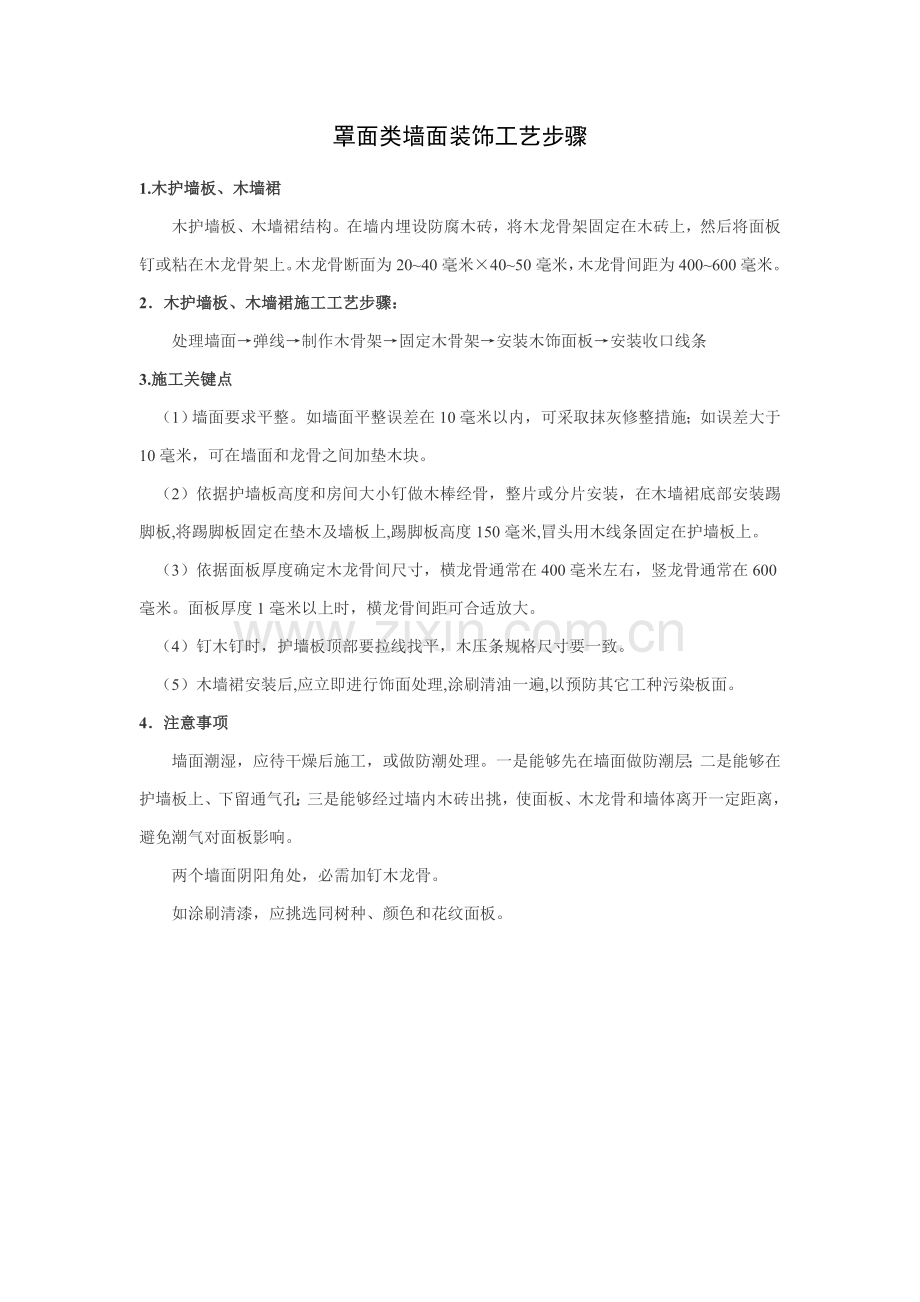

2、罩面类墙面装饰工艺步骤1.木护墙板、木墙裙 木护墙板、木墙裙结构。在墙内埋设防腐木砖,将木龙骨架固定在木砖上,然后将面板钉或粘在木龙骨架上。木龙骨断面为2040毫米4050毫米,木龙骨间距为400600毫米。 2木护墙板、木墙裙施工工艺步骤: 处理墙面弹线制作木骨架固定木骨架安装木饰面板安装收口线条 3.施工关键点 (1)墙面要求平整。如墙面平整误差在10毫米以内,可采取抹灰修整措施;如误差大于10毫米,可在墙面和龙骨之间加垫木块。 (2)依据护墙板高度和房间大小钉做木棒经骨,整片或分片安装,在木墙裙底部安装踢脚板,将踢脚板固定在垫木及墙板上,踢脚板高度150毫米,冒头用木线条固定在护墙板上。

3、 (3)依据面板厚度确定木龙骨间尺寸,横龙骨通常在400毫米左右,竖龙骨通常在600毫米。面板厚度1毫米以上时,横龙骨间距可合适放大。 (4)钉木钉时,护墙板顶部要拉线找平,木压条规格尺寸要一致。 (5)木墙裙安装后,应立即进行饰面处理,涂刷清油一遍,以预防其它工种污染板面。 4注意事项 墙面潮湿,应待干燥后施工,或做防潮处理。一是能够先在墙面做防潮层;二是能够在护墙板上、下留通气孔;三是能够经过墙内木砖出挑,使面板、木龙骨和墙体离开一定距离,避免潮气对面板影响。 两个墙面阴阳角处,必需加钉木龙骨。 如涂刷清漆,应挑选同树种、颜色和花纹面板。 玻璃砖分隔墙施工工艺步骤玻璃砖分隔墙施工关键点:

4、玻璃砖应砌筑在配有两根f6f8钢筋增强基础上。基础高度不应大于150mm,宽度应大于玻璃砖厚度20mm以上。 玻璃砖分隔墙顶部和两端应用金属型材,其糟口宽度应大于砖厚度1018mm以上。 当隔断长度或高度大于1500mm时,在垂直方向每二层设置一根钢筋(当长度、高度均超出1500mm时,设置二根钢筋);在水平方向每隔三个垂直缝设置一根钢筋。钢筋伸入槽口大于35mm。用钢筋增强玻璃砖隔断高度不得超出4m。 玻璃分隔墙两端和金属型材两翼应留有宽度大于4mm滑缝,缝内用油毡填充;玻璃分隔板和型材腹面应留有宽度大于10mm胀缝,以免玻璃砖分隔墙损坏。 玻璃砖最上面一层砖应伸入顶部金属型材槽口1025m

5、m,以免玻璃砖因受刚性挤压而破碎。 玻璃砖之间接缝不得小于10mm,且小于30mm。 玻璃砖和型材、型材和建筑物结合部,应用弹性密封胶密封。 厨房设备施工工艺步骤厨房设备安装(一)施工工艺步骤墙、地面基层处理安装产品检验安装吊柜安装底柜接通调试给、排水安装配套电器测试调整清理。(二)施工要领厨房设备安装前检验。吊柜安装应依据不一样墙体采取不一样固定方法。底柜安装应先调整水平旋钮,确保各柜体台面、前脸均在一个水平面上,两柜连接使用木螺丝钉,后背板通管线、表、阀门等应在背板划线打孔。安装洗物柜底板下水孔处要加塑料圆垫,下水管连接处应确保不漏水、不渗水,不得使用各类胶粘剂连接接口部分。安装不锈钢水槽

6、时,确保水槽和台面连接缝隙均匀,不渗水。安装水龙头,要求安装牢靠,上水连接不能出现渗水现象。抽油烟机安装,注意吊柜和抽油烟机罩尺寸配合,应达成协调统一。安装灶台,不得出现漏气现象,安装后用肥皂沫检验是否安装完好。室内煤气管道安装标准室内煤气管道应以明敷为主。煤气管道应沿非燃材料墙面敷设,当和其它管道相遇时,应符合下列要求:(1)水平平行敷设时,净距不宜小于150mm;(2)竖向平行敷设时,净距不宜小于100mm,并应在其它管道外侧;(3)交叉敷设时,净距不宜小于50mm。气管道和电线、电气设备间距,应符合下表要求。煤气管道和电线、电气设备间距(mm)电线或电气设备名称最小间距煤气管道电线明敷(

7、无保护管)100电线(有保护管)50熔丝盒、电插座、电源开关150电表、配电器300电线交叉20 特殊情况室内煤气管道必需穿越浴室、厕所、吊平顶(垂直穿)和客厅时,管道应无接口。室内煤气管不宜穿越水斗下方。当必需穿越时,应加设套管,套管管径应比煤气管管径大二档,煤气管和套管均应无接口,管套两端应伸出水斗侧边2020mm。煤气管道安装完成后应作严密性试验,试验压力为300mm水柱,3分钟内压力不下降为合格。燃具和电表、电器设备应错位设置,其水平净距不得小于500mm。当无法错位时,应有隔热防护方法。燃具设置部位墙面,为木质或其它易燃材料时,必需采取防火方法。各类燃具侧边应和墙、水斗、门框等相隔距

8、离及燃具和燃具间距离均不得小于200mm。当两台燃具或一台燃具及水斗成直角部署时,其两侧进离墙之和不得小于1.2m。燃具靠窗口设置时,燃具面应低于窗口,且大于200mm。煤气快速热水器应设置在通风良好厕房、单独房间或通风良好过道里。房间高度应大于2.5m并满足下列要求1.直接排气式热水器严禁安装在浴室或卫生间内; 烟道式(强制式)和平衡式热水器可安装在浴室内,但安装烟道式热水器浴室,其容积不应小于热水器小时额定耗气量3.5倍。2.热水器应设置在操作、检修方便又不易被碰撞部位。热水器前空间宽度宜大于800mm,侧边离墙距离应大于100mm。3. 热水器应安装在坚固耐火墙面上,当设置在非耐火墙面时

9、,应在热水器后背衬垫隔热耐火材料,其厚度大于10mm,每边超出热水器外壳在100mm以 上。 热水器供气管道宜采取金属管道(包含金属软管)连接。 热水器上部不得有明敷电线、电器设备,热水器其它侧边和电器设备水平净距应大于300mm。当无法做到时,应采取隔热方法。4.热水器和木质门、窗等可燃物间距应大于200mm。当无法做到时,应采取隔热阻燃方法。5.热水器安装高度,宜满足观火孔离地1500mm要求。热水器排烟方法应依据热水器排烟特征正确选择。(1)直接排气式热水器装有直接排气式热水器房间,上部应有净面积大于10cm2/MJ排气窗,门下部应有2.5m2/MJ进风口;宜采取排风扇排风,风量不应小于

10、10m3/MJ。(2)烟道式热水器装有烟道式热水器房间,上部及下部进风口设置要求同直接排气式。 (3)平衡式热水器平衡式热水器进、排风口应完全露出墙外。穿越墙壁时,在进、排气口外壁和墙间隙用非燃材料填塞。地面工程施工工艺步骤一、石材地面装饰结构: 室内地面所用石材通常为磨光板材,板厚20毫米左右,现在也有薄板,厚度在10毫米左右,适于家庭装饰用。每块大小在300毫米300毫米500毫米500毫米。可使用薄板和1:2水泥砂浆掺107胶铺贴。 二、石材地面装饰基础工艺步骤:清扫整理基层地面水泥砂浆找平定标高、弹线选料板材浸水湿润安装标准块摊铺水泥砂浆铺贴石材灌缝清洁养护交工。 三、施工关键点: 基

11、层处理要洁净,高低不平处要先凿平和修补, 基层应清洁,不能有砂浆、尤其是白灰砂浆灰、油渍等,并用水湿润地面。 铺装石材、瓷质砖时必需安放标准块,标准块应安放在十字线交点,对角安装。 铺装操作时要每行依次挂线,石材必需浸水湿润,阴干后擦净后面。 石材、瓷质砖地面铺装后养护十分关键,安装二十四小时后必需洒水养护, 铺巾完后覆盖锯末养护。 四、注意事项。 (1)铺贴前将板材进行试拼,对花、对色、编号,以入铺设出地面花色一致。 (2)石材必需浸水阴干。以免影响其凝结硬化,发生空鼓、起壳等问题。 (3)铺贴完成后,23天内不得上人。 地毯铺设工艺步骤 铺设方法:地毯有块毯和卷材地毯两种形式,采取不一样铺

12、设方法和铺设位置。 活动式铺设: 是指将地毯明摆浮搁在基层上,不需将地毯和基层固定。 固定式铺设: 固定式铺设有两种固定方法,一个是卡条式固定,使用倒刺板拉住地毯;一个是粘接法固定,使用胶粘剂把地毯粘贴在地板上。 地毯地面装饰基础工艺(1) 卡条式固定方法: 基层清扫处理地毯裁割钉倒刺板铺垫层接缝张平固定地毯收边修理地毯面清扫。 (2) 粘贴法固定方法: 基层地面处理实量放线裁割地毯刮胶晾置铺设银压清理、保护。 施工关键点: 在铺装前必需进行实量,测量墙角是否规方,正确统计各角角度。依据计算下料尺寸在地毯后面弹线、裁割。 倒刺板固定式铺设沿墙边钉倒刺板,倒刺板距踢脚板8毫米。 接缝处应用胶带在

13、地毯后面将两块地毯粘贴在一起,要先将接缝处不齐绒毛修齐,并反复揉搓接缝处绒毛,至表面看不出接缝痕迹为至。 粘结铺设时刮胶后晾置510分钟,待胶液变得干粘时铺设。 地毯铺设后,用撑子针地毯拉紧、张平,挂在倒刺板上。用胶粘贴,地毯铺平后用毡辊压出气泡。 多出地毯边裁去,清理拉掉纤维。 裁割地毯时应沿地毯经纱裁割,只割断纬纱,不割经纱,对于有背衬地毯,应从正面分开绒毛,找出经纱、纬纱后裁割。 注意事项:注意成品保护,用胶粘贴地毯,二十四小时内不许随意踩踏。 地毯铺装对基层地面要求较高,地面必需平整、洁净,含水率不得大于8%,并已安装好踢脚板,踢脚板下沿至地面间隙应比地毯厚度大23毫米。 正确测量房间

14、尺寸和计算下料尺寸,以免造成浪费。 地毯铺设后务必拉紧、张平、固定,预防以后发生变形。 电路施工工艺步骤电路改造施工:1.电路改造工艺步骤确定线路终端插座位置墙面标画出正确位置和尺寸就近同类插座引线2.电路改造施工关键点假如插座在墙上部,在墙面垂直向上开槽,至墙顶部安装装饰角线安装线内;假如是在墙下部,垂直向下开槽,至安装踢脚板底部。开槽深度应一致,槽线及顶直,应先在墙面弹出控制线后,再用云石机切割墙面,人工开槽。线路安装时必需加护线套管,套管连接应紧密、平顺,直角拐角处应将角内侧切开,切口一侧切圆弧形接口后,折弯安装。导线装入套管后,应使用导线固定夹子,先固定在墙内及墙面后,再抹灰隐蔽或用踢

15、脚板、装饰角线隐蔽。正确安装灯具:灯具安装要领是:灯具安装最基础要求是必需牢靠。室内安装壁灯、床头灯、台灯、落地灯、镜前灯等灯具时,高度低于24m及以下,灯具金属外壳均应接地可靠,以确保使用安全。卫生间及厨房装矮脚灯头时,宜采取瓷螺口矮脚灯头。螺口灯头接线、相线(开关线)应接在中心触点端子上,零线接在螺纹端子上。台灯等带开关灯头,为了安全,开头手柄不应有裸露金属部分。装饰吊平顶安装各类灯具时,应按灯具安装说明要求进行安装。灯具重量大于3kg时,应采取预埋吊钩或从屋顶用膨胀螺栓直接固定支吊架安装(不能用吊平顶吊龙骨支架安装灯具)。从灯头箱盒引出导线应用软管保护至灯位,预防导线裸露在平顶内。吊顶或

16、护墙板内暗线必需有阻燃套管保护。格栅吊顶施工工艺步骤1.木格栅吊顶作用 木格栅吊顶是家庭装修走廊、玄关、餐厅及有较大顶梁等空间常常使用方法。 2.木格栅吊顶施工工艺 正确测量龙骨精加工表面刨光开半槽搭接阻燃剂涂刷清油涂刷安装磨砂玻璃3. 施工关键点 木格栅骨架制作应在正确测量顶棚尺寸。 龙骨应进行精加工,表面刨光,接口处开棒,横、竖龙骨交接处应开半槽搭接,并应进行阻燃剂涂刷处理。 管路改造工程施工工艺(一)施工工艺步骤穿管孔洞预先开凿水管量尺下料管口套丝管路支托架安装预埋件预埋预装检验正式连接安装。(二)施工要决管路连接通常采取螺纹连接方法。首先应依据管路改造设计要求,在墙面标出穿墙孔洞中心位

17、置,用十字线标识在墙面上,用冲击钻打洞孔,洞孔中心线应和穿墙管道中心线吻合,洞孔应打平直。管口套丝是确保安装质量关键步骤,预防套丝出现斜纹。管子安装前,应先清理管内,使其内部清洁无杂物。安装时,注意接口质量,同时找准各甩头管件位置和朝向,以确保安装后连接各用水设备位置正确。管线安装完成,应清理管路,涂刷防腐涂料后,涂刷银粉膏。(三)镀锌管道敷设安装方法(1)管道嵌墙暗装时,墙体开槽深度和宽度应大于管材外径加20mm,管道试压合格后墙槽应用1:3水泥砂浆填补密实。(2)管道暗敷在地坪面层内或吊平顶内,均应在试压合格后做好隐蔽工程验收统计工作。(3)明装管道单根冷水管道距墙表面应为1520mm,冷

18、热水上下平行时热水在上冷水在下;冷热水水平平行时,热水管应在冷水管里档。(4)明装热水管穿墙体时应设置套管,套管两端应和墙面持平。(5)热水管穿越楼层时,应设置钢套管,套管上部高出50mm,下部和板底持平,套管应大于管道两档,并有防水方法。(6)管接口和设备受水口位置应正确。(7)在卫生器具上安装冷热水龙头时,热水龙头应安装在面向左侧。(8)镀锌管道应采取螺纹连接,管子螺纹应规整,如有断丝或缺丝,不得大于螺纹全扣数10。连接后应露出23扣余留螺纹,被破坏镀锌层表面及管螺纹露出部分,应做防腐处理。(9)住宅室内明装给水管道管径 通常全部在(1520)之间。对给水管道固定管卡安装,应该做到位置统一

19、,整齐美观,不能随意性、盲目性,依据上海相关要求,(20及以下给水管道固定管卡设置位置应在转角、小水表、水龙头或三角阀及管道终端100mm处。(10)现在大多数操作人员在固定管卡位置需打孔时全部来用冲击电钻。使用冲击电钻打孔安装管卡时通常应注意以下几点:1)最好安装是选择带膨胀螺丝管卡。2)钻孔大小应和管卡固定直径相适宜,不能过大或偏小,深度通常大于60mm。管卡开脚部位埋入孔中后应先用水泥砂浆塞入管卡四面,然后用细石块塞入并敲打紧密,最终在四面用水泥砂浆抹平。3)严禁使用木样塞入孔中固定管卡。4)不得使用混合砂浆固定管卡。(11)管道安装完成后,在隐蔽前应进行水压试验,试验方法同前塑料给水管

20、道。试验层大于0.6MPa。(12)给水管道系统在验收前应进行通水冲洗。冲洗时应不留死角,每个配水点龙头应打开,系统最低点应设放水口,清洗时间控制在冲洗出口处排水水质和进水相当为止。(四)塑料给水管道敷设安装要领(1)管道嵌墙暗敷时,对墙体开槽深度和宽度应大于管材直径加20mm,且槽房平整不得有尖角突出物,管道试压合格后,墙槽应用1:2水泥砂浆填补密实。(2)管道暗敷在地坪面层内或吊平顶内均应在试压合格后做好隐蔽工程验收统计工作。(3)明装热水管道穿墙壁时,应设置钢套管,套管两端应和墙面持平;冷水管穿越墙时,可预留洞,洞口尺寸比穿越管道外径大50mm。(4)管材和管件连接端面应去除毛边和毛刺,

21、必需清洁、干燥、无油。(5)管道安装时必需按不一样管径和要求设置管卡或吊架,位置应正确,埋设要平整,管卡和管道接触应紧密,但不得损伤管理表面。(6)采取金属管卡或吊架时,金属管卡和管道之间采取塑料带或橡胶等软物隔垫。(7)立管和横管支吊架间距不得大于下面表中要求。表1冷水管支吊架最大间距(mm)公称外径De20、25、32、40、50、63横管 、650 、800 、950 、1100 、1250 、1400立管 、1000 、1200 、1500 、1700 、1800 、表2 热水管吊架最大间距(mm)公称外径De 、20 、25 、32 、40 、50 、63横管 、500 、600 、

22、700 、800 、900 、1000立管 900 、1000 、1200 、1400 、1600 、1700镜面玻璃墙面施工工艺步骤1 镜面玻璃墙面结构玻璃固定方法: (1) 在玻璃上钻孔,用镀铬螺钉、铜螺钉把玻璃固定在木骨架和衬板上。(2) 用硬木、塑料、金属等材料压条压住玻璃。 (3) 用环氧树脂把玻璃粘在衬板上。 2. 镜面玻璃安装工艺:清理基层钉木龙骨架钉衬板固定玻璃。 3 注意事项: (1) 匀面玻璃厚度应为58毫米。 (2) 安装时严禁锤击和撬动,不适宜时取下重安。 木材油漆施工工艺步骤1 关键施工工艺 (1) 清漆施工工艺: 清理木器表面磨砂纸打光上润泊粉打磨砂纸满刮第一遍腻子

23、,砂纸磨光满刮第二遍腻子,细砂纸磨光涂刷油色刷第一遍清漆拼找颜色,复补腻子,细砂纸磨光刷第二遍清漆,细砂纸磨光刷第三遍清漆、磨光水砂纸打磨退光,打蜡,擦亮。 (2) 混色油漆施工工艺: 首先清扫基层表面灰尘,修补基层用磨砂纸打平 节疤处打漆片打底刮腻子涂干性油第一遍满刮腻子磨光涂刷底层涂料底层涂料干硬涂刷面层复补腻子进行修补磨光擦净第三遍面漆涂刷第二遍涂料磨光第三遍面漆抛光打蜡。 2 施工关键点 清油涂刷施工规范 打磨基层是涂刷清漆关键工序,应首先将木器表面尘灰、油污等杂质清除洁净。 上润油粉也是清漆涂刷关键工序,施工时用棉丝蘸油粉涂抹在木器表面上,用手往返揉擦,将油粉擦入到木材察眼内。 涂刷

24、清油时,手握油刷要轻松自然,手指轻轻用力,以移动时不松动、不掉刷为准。 涂刷时要根据蘸次要多、每次少蘸油、操作时勤,顺刷要求,依据先上后下、先难后易、先左后右、先里后外次序和横刷竖顺操作方法施工。 木质表面混油施工规范 基层处理时,除清理基层杂物外,还应进行局部腻子嵌补,打砂纸时应顺着木纹打磨。 在涂刷面层前,应用漆片(虫胶漆)对有较大色差和木脂节疤处进行封底。应在基层涂干性油或清泊,涂刷干性油层要全部部位均匀刷遍,不能漏刷。 底子油干透后,满刮第一遍腻子,干后以手工砂纸打磨,然后补高强度腻子,腻子以挑丝不倒为准。涂刷面层油漆时,应先用细砂纸打磨。 3 注意事项 (1) 基层处理要按要求施工,

25、以确保表面油漆涂刷不会失败。 (2) 清理周围环境,预防尘土飞扬。 (3) 因为油漆全部有一定毒性,对呼吸道有较强刺激作用,施工中一定要注意做好通风。木窗帘盒施工工艺步骤1.施工内容 窗帘盒有两种形式: 一个是房间有吊顶,窗帘盒应隐蔽在吊顶内,在做顶部吊顶时就一同完成 另一个是房间未吊顶,窗帘盒固定在墙上,和窗框套成为一个整体。 2.施工关键点 窗帘盒规格为高100毫米左右,单杆宽度为120毫米,双杆宽度为150毫米以上,长度最短应超出窗口宽度300毫米,窗口两侧各超出150毫米,最长可和墙体通长。 制作窗帘盒使用大芯板,如饰面为清油涂刷,应做和窗框套同材质饰面板粘贴,粘贴面为窗帘盒外侧面及底

26、面。 贯通式窗帘盒可直接固定在两侧墙面及顶面上,非贯通式窗帘应使用金属支架,为确保窗帘盒安装平整,两侧距窗洞口长度相等,安装前应先弹线木工工程施工工艺步骤 一、木地板装饰做法 粘贴式木地板: 在混凝土结构层上用15毫米厚1:3水泥砂浆找平,现在大多采取不着高分子粘结剂,将木地板直接粘贴在地面上。实铺式木地板: 实铺式木地板基层采取梯形截面木搁栅(俗称木楞),木搁栅间距通常为400毫米,中间可填部分轻质材料,以减低人行走时空鼓声、并改善保温隔热效果。为增强整体性,木搁栅之上铺钉毛地板,最终在毛地板能上能下打接或粘接木地板。 在木地板一墙交接处,要用踢脚板压盖。为散发潮气,可在踢脚板上开孔通风。

27、架空式木地板: 架空式木地板是在地面先砌地垄墙,然后安装木搁栅、毛地板、面层地板。因家庭居室高度较低,这种架空式木地板极少在家庭装饰中使用。二、木地板装饰基础工艺步骤 粘贴法施工工艺为: 基层清理涂刷底胶弹线、找平钻孔、安装预埋件安装毛地板、找平、刨平钉术地板、找平、刨平钉踢脚板刨光、打磨油漆上蜡。 强化复合地板施工工艺: 清理基层铺设塑料薄膜地垫粘贴复合地板安装踢脚板。 实铺法施工工艺为: 基层清理弹线钻孔安装预埋件地面防潮、防水处理安装木龙骨垫保温层弹线、钉装毛地板找平、刨平钉木地板、找平、刨平装踢脚板刨光、打磨油漆上蜡。 三、木地板施工要领 实铺地板要先安装地龙骨,然后再进行木地板铺装。

28、 龙骨安装方法:应先在地面做预埋件,以固定木龙骨,预埋件为螺栓及铅丝,预埋件间距为800毫米,从地面钻孔下入。 木地板安装方法:实铺实木地板应有基面板,基面板使用大芯板。 地板铺装完成后,先用刨子将表面刨平刨光,将地板表面清扫洁净后涂刷地板漆,进行抛光上蜡处理。 全部木地板运到施工安装现场后,应拆包在室内存放一个星期以上,使木地板和居室温度、湿度相适应后才能使用。 木地板安装前应进行挑选,剔除有显著质量缺点不合格品。将颜色花纹一致铺在同一房间,有轻微质量缺欠但不影响使用,可摆放在床、柜等家俱底部使用,同一房间板厚必需一致。购置时应按实际铺装面积增加10%损耗一次购置齐备。 铺装木地板龙骨应使用

29、松木、杉木等不易变形树种,木龙骨、踢脚板后面均应进行防腐处理。 铺装实木地板应避免在大雨、阴雨等气候条件下施工。施工中最好能够保持室内温度、湿度稳定。 同一房间木地板应一次铺装完,所以要备有充足辅料,并要立即做好成品保护,严防油溃、果汁等污染表面。安装时挤出胶液要立即擦掉 。 四、注意事项 木地板粘贴式铺贴要确保水泥砂浆地面不起砂、不空裂,基层必需清理洁净。 基层不平整应用水泥砂浆找平后再铺贴木地板。基层含水率小于15%。 粘贴木地板涂胶时,要薄且均匀。相临两块木地板高差不超出1毫米。 木龙骨隔断墙施工工艺步骤1.木龙骨隔断墙施工程序 清理基层地面弹线、找规矩在地面用砖、水泥砂浆做地枕带(又称

30、踢脚座)弹线,返线至顶棚及主体结构墙上立边框墙筋安装沿地、沿顶术楞立隔断立龙骨钉横龙骨封罩面板,预留插座位置并设加强垫木罩面板处理。 2.木龙骨隔断墙施工关键点 木龙骨架应使用规格为40毫米70毫米红、白松木。立龙骨间距通常在450600毫米之间。 安装沿地、沿顶木楞时,应将术楞两端伸入砖墙内最少l20毫米,以确保隔断墙和原结构墙连接牢靠。 木门窗施工工艺步骤1.施工内容 木门窗关键可分为平开门窗及推拉门窗两大类。 对原门窗改造关键有以下三种方法: 第一是对原门窗进行更换,拆去原门窗,定购或现场制作新门。 第二种是原门、框不动,进行装修改造,在原门扇上加贴优质饰面材料并做装饰造型,原框保留加包

31、门套及门口。 第三种方法是加门窗,即在无门空间加作新隔断门,在原窗不动条件下在内侧加装饰性强窗户,以提升密封性。 2.施工工艺 (1)平开木门窗:安装平开木门窗安装程序以下: 确定安装位置弹出安装位置线将门窗框就位,摆正临时固定用线坠、水平尺将门窗框校正、找直将门窗框固定于预埋在墙内将门窗扇靠在框上按门口划出高低、宽窄尺寸后刨修合页槽位置应正确。 (2)悬挂式推拉木门窗安装程序以下: 确定安装位置固定门顶部侧框板固定吊挂件套在工字钢滑轨上工字钢滑轨固定固定下导轨装入门扇上冒头顶上专用孔内把门顺下导轨垫平悬挂螺栓和挂件固定检验门边和侧框板吻合后固定门安装贴脸。 (3)下承式推拉窗安装程序以下:

32、确定安装位置下框板固定侧框板固定上框板固定剔修出和钢皮厚度相等木槽钢皮滑槽粘在木槽内专用轮盒粘在窗扇下端预留孔里将窗扇装上轨道检验窗边和侧框板缝隙调整安上贴脸。 3.施工关键点 在木门窗套施工中,首先应在基层墙面内打孔,下木模。木模上下间距小于300毫米,每行间距小于150毫米。 然后按设计门窗贴脸宽度及门口宽度锯切大芯板,用圆钉固定在墙面及门洞口,圆钉要钉在木模子上。检验底层垫板牢靠安全后,可做防火阻燃涂料涂刷处理。 门窗套饰面板应选择图案花纹美观、表面平整胶合板,胶合板树种应符合设计要求。 裁切饰面板时,应先按门洞口及贴脸宽度弹出裁切线,用锋利裁刀裁开,对缝处刨45角,后面刷乳胶液后贴于底

33、板上,表层用射钉枪钉入无帽直钉加固。 门洞口及墙面接口处接缝要求平直,45角对缝。饰面板粘贴安装后用木角线封边收口,角线横竖接口处刨45角接缝处理。 暖气罩施工工艺步骤1.施工内容 暖气罩就是将暖气散热片做隐蔽包装设施。最常见处理方法就是制作暖气罩,将暖气散热片做隐蔽处理,再在暖气罩饰面进行装修装饰处理,以提升居室装修效果。常见暖气罩有固定式和活动式两种。2.施工工艺 确定暖气罩位置打孔下木模制作术龙骨架木龙骨架固定散热罩框架应刨光、平正暖气罩框架外侧刷乳胶面饰板对固定。 3.施工要领 暖气罩施工应在室内顶棚、墙体已做完基层处理后开始,基层墙面应平整。 饰面板应加工尺寸正确,表面光滑平整,线条

34、顺通,嵌合严密,无明棒、挂胶、外露钉帽和污染等缺点。 暖气罩木工制作完成后,应立即进行饰面处理,涂刷一遍清油后方可进行其它作业。 确保散热片散热良好,罩体遇热不变形,表面造型美观、安全,便于检验维修暖气散热片。 暖气罩长度应比散热片长100毫米,高度应在窗台以下或和窗台接平,厚度应比暖气宽10毫米以上,散热罩面积应占散热片面积80%以上。 活动式暖气罩应视为家俱制作,依据散热片长、宽、高尺寸,按长度大于100毫米、高度大于50毫米、宽度大于15毫米尺寸即可。 铺贴陶瓷地面砖基础工艺步骤1、铺贴彩色釉面砖类: 处理基层弹线瓷砖浸水湿润摊铺水泥砂浆安装标准块铺贴地面砖勾缝清洁养护。 2、铺贴陶瓷锦

35、砖(马赛克)类: 处理基层弹线、标筋摊铺水泥砂浆铺贴拍实洒水、揭纸拨缝、灌缝清洁养护。 铺贴陶瓷地砖施工关键点 1、混凝土地面应将基层凿毛,凿毛深度510毫米,凿毛痕间距为30毫米左右。以后,清净浮灰,砂浆、油渍,产散水刷少将地面。 2、铺贴前应弹好线,在地面弹出和门道口成直角基准线,弹线应从门口开始,以确保进口处为整砖,非整砖置于阴角或家俱下面,弹线应弹出纵横定位控制线。3、铺贴陶瓷地面砖前,应先将陶瓷地面砖浸泡阴干。 4、铺贴时,水泥砂浆应饱满地抹在陶瓷地面砖后面,铺贴后用橡皮棰敲实。同时,用水平尺检验校正,擦净表面水泥砂浆。 5、铺贴完23小时后,用白水泥擦缝,用水泥、砂子=1:1(体积

36、比)水泥砂浆,缝要填充密实,平整光滑。再用棉丝将表面擦净。 6、注意事项。 (1)基层必需处理合格,不得有浮土、浮灰。 (2)陶瓷地面砖必需浸泡后阴干。经免影响其凝结硬化,发生空鼓、起壳等问题。 (3)铺贴完成后,23小时内不得上人。陶瓷锦砖应养护45天才可上人。 墙纸、墙布装饰施工工艺步骤裱糊类墙面指用墙纸、墙布等裱糊墙面。 (一)裱糊类墙面结构 墙体上用水泥石灰浆打底,使墙面平整。干燥后满刮腻子,并用砂纸磨平,然后用107胶或其它胶粘剂粘贴墙纸。 (二)裱贴墙纸、墙布关键工艺步骤 清扫基层、填补缝隙石膏板面接缝处贴接缝带、补腻子、磨砂纸满刮腻子、磨平涂刷防潮剂涂刷底胶墙面弹线壁纸浸水壁纸、

37、基层涂刷粘结剂墙纸裁纸、刷胶上墙裱贴、拼缝、搭接、对花赶压胶粘剂气泡擦净胶水修整。 (三)裱贴墙纸、墙布施工关键点 1基层处理时,必需清理洁净、平整、光滑,防潮涂料应涂刷均匀,不宜太厚。 (1) 混凝土和抹灰基层:墙面清扫洁净,将表面裂缝、坑洼不平处用腻子找平。再满刮腻子,打磨平。依据需要决定刮腻子遍数。 (2) 木基层:木基层应刨平,无毛刺、戗茬,无外露钉头。接缝、钉眼用腻子补平。满刮腻子,打磨平整。 (3) 石膏板基层:石膏板接缝用嵌缝腻子处理,并用接缝带贴牢。表面刮腻子。 涂刷底胶通常使用107胶,底胶一遍成活,但不能有遗漏。 2为预防墙纸、墙布受潮脱落,可涂刷一层防潮涂料。 3弹垂直线

38、和水平线,以确保墙纸、墙布横平竖直、图案正确依据。 4塑料墙纸遇水呀胶水会膨胀,所以要用水润纸,使塑料墙纸充足膨胀,玻璃纤维基材壁纸、墙布等,遇水无伸缩,无需润纸。复合纸壁纸和纺织纤维壁纸也不宜闷水。 5粘贴后,赶压墙纸胶粘剂,不能留有气泡,挤出胶要立即揩净。 (四)注意事项 1 墙面基层含水率应小于8%。 2 墙面平整度达成用2米靠尺检验,高低差不超出2毫米。 3 拼缝时先对图案、后拼缝,使上下图案吻合。 4 严禁在阳角处拼缝,墙纸要裹过阳角20毫米以上。 5 裱贴玻璃纤维墙布和无纺墙布时,后面不能刷胶粘剂,中俑将胶粘剂刷在基层上。因为墙布有细小孔隙,胶粘剂会印透表面而出现胶痕,影响美观。

39、石材类墙面装饰工艺步骤(一)天然花岗岩、大理石墙面结构和施工工艺 .天然花岗岩、大理石板材墙面结构: 天然石材较重,为确保安全,通常采取双保险措施,即板材和基层用铜丝绑扎连接,再灌水泥砂浆。饰面板材和结构墙间隔35厘米,作为灌浆缝,灌交时每次灌入高度20厘米左右,实凝后继续灌注。 2天然花岗岩、大理石板材墙面施工工艺: 基层处理安装基层钢筋网板材钻孔绑扎板材灌浆嵌缝抛光。 (二)青石板墙面结构和施工工艺 青石板墙面结构和施工工艺可采取和釉面砖类似方法粘贴。青石板吸水率高,粘贴前要用水浸透。 家庭装饰中局部使用小规格石材和人造石材均可参考釉面砖粘贴方法。密封胶密封。 塑料地板铺贴工艺步骤1 铺设

40、塑料地板关键施工工艺步骤。 (1)半硬质塑料地板块: 基层处理弹线塑料地板脱脂除蜡预铺刮胶粘巾滚压养护。 (2)软质塑料地板块: 基层处理弹线塑料地板脱脂除蜡预铺坡口下料刮胶粘贴焊接滚压养护。 (3)卷材塑料地板: 裁切基层处理弹线刮胶粘贴滚压养护。 2 施工关键点。 基层应达成表面不起砂、不起皮、不起灰、不空鼓,无油渍。手摸无粗糙感。不符合要求,应先处理地面。 弹出相互垂直定位线,并依拼花图案预铺。 基层和塑料地板块后面同时涂胶,胶面不粘手时即可铺贴。 块材每贴一块后,将挤出余胶要立即用棉丝清理洁净。 铺装完成,要立即清理地板表面,使用水性胶粘剂时可用湿布擦净,使用溶剂型胶粘剂时,应用松节油

41、或汽油擦除胶痕 地板块在铺装前应进行脱脂、脱蜡处理。 3 注意事项 (1)对于相邻两房间铺设不一样颜色、图案塑料地板,分隔线应在门框踩口线外,使门口地板对称。 (2)铺贴时,要用橡皮棰从中间向四面敲击,将气泡赶净 。 (3)铺贴后3天不得上人。 (4)PVC地面卷材应在铺贴前36天进行裁切,并留有0.5%余量,因为塑料在切割后有一定收缩。 贴面类墙面装饰工艺步骤 1粘贴釉面砖: 基层清扫处理抹底子灰选砖浸泡排砖弹线粘贴标准点粘贴瓷砖勾缝擦缝清理。 2粘贴陶瓷锦砖: 清理基层抹底子灰排砖弹线粘贴揭纸擦缝。 3.施工关键点 基层处理时,应全部清理墙面上各类污物,并提前一天浇水湿润。混凝土墙面应凿除

42、凸起部分,将基层凿毛,清净浮灰。或用107胶水泥砂浆拉毛。抹底子灰后,底层67成干时,进行排砖弹线。 正式粘贴前必需粘贴标准点,用以控制粘贴表面平整度,操作时应随时用靠尺检验平整度,不平、不直,要取下重粘。 瓷砖粘贴前必需在清水中浸泡两小时以上,以砖体不冒泡为准,取出晾干待用。 铺粘时碰到管线、灯具开关、卫生间设备支承件等,必需用整砖套割吻合。 镶贴完,用棉丝将表面擦净,然后用白水泥浆擦缝。 4.注意事项 1基层必需清理洁净,不得有浮土、浮灰。旧墙面要将原灰浆表层清净。 2瓷砖必需浸泡后阴干。因为干燥板铺贴后,砂浆水分会很快被板块吸走,造成水泥砂浆脱水,影响其凝结硬化,发生空鼓、起壳等问题。涂

43、刷乳胶漆工艺步骤1 关键施工工艺 清扫基层填补腻子,局部刮腻子,磨平第一遍满刮腻子,磨平第二遍满刮腻子,磨平涂刷封固底漆涂刷第一遍涂料复补腻子,磨平涂刷第二遍涂料磨光交活。 2 施工关键点 基层处理是确保施工质量关键步骤,其中确保墙体完全干透是最基础条件,通常应放置10天以上。墙面必需平整,最少应满刮两遍腻子,至满足标准要求。 乳胶漆涂刷施工方法能够采取手刷、滚涂和喷涂。涂刷时应连续快速操作,一次刷完。 涂刷乳胶漆时应均匀,不能有漏刷、流附等现象。涂刷一遍,打磨一遍。通常应两遍以上。 3 注意事项 (1) 腻子应和涂料性能配套,坚实牢靠,不得粉化、起皮、裂纹。卫生间等潮湿处使用耐水腻子。 (2

44、) 涂液要充足搅匀,粘度太大可合适加不,粘度小可加增稠剂。 (3) 施工温度高于10摄氏度。室内不能有大量灰尘。最好避开雨天。卫浴洁具安装工艺步骤卫生间装饰关键:一是墙砖。二是卫生洁具。(一)施工工艺步骤镶贴墙砖吊顶铺设地砖安装大便器、洗脸盆、浴盆安装连接给排水管安装灯具、插座、镜子安装毛巾杆等五金配件。1.坐便器工艺步骤检验地面下水口管对准管口放平找正画好印记打孔洞抹上油灰套好胶皮垫拧上螺母,水箱后面两个边孔画印记, 打孔插入螺栓捻牢背水箱挂放平找正拧上螺母安装背水箱下水弯头装好八字门把娘灯叉弯好插入漂子门和八字门拧紧螺母。2.洗脸盆工艺步骤膨胀螺栓插入捻牢盆管架挂好把脸盆放在架上找平整下水

45、连接:脸盆调直上水连接。3.浴盆工艺步骤浴盆安装: 下水安装油灰封闭严密上水安装试平找正4.淋浴器工艺步骤冷、热水管口用试管找平整量出短节尺寸装在管口上淋浴器铜进水口抹铅油,缠螺母拧紧固定在墙上上部铜管安装在三通口木螺丝固定在墙上。5.净身器工艺步骤混合开关、冷热水门门盖和螺母调平正, 水门装好喷嘴转芯门装好冷热水门出口螺母拧紧混合开关上螺母拧紧装好三个水门门盖磁盆安装好安装喷嘴时安装下水口安装手提拉杆时调正定位。(二)施工要领1洗涤盆安装施工要领:(1)洗涤盆产品应平整无损裂。排水栓应有大于8mm直径溢流孔。(2)排水栓和洗涤盆让接时排水栓溢流孔应尽可能对准洗涤盆溢流孔以确保溢流部位通畅,镶接后排水栓上端面应低于洗涤盆底。(3)托架固定螺栓可采取大于6mm镀锌开脚螺栓或镀锌金属膨胀螺栓(如墙体是多孔砖,则严禁使用膨胀螺栓)。(4)洗涤盆和排水管连接后应牢靠密实,且便于拆卸,连接处不得敞口。洗涤盆和墙面接触部应用硅膏嵌缝。(5)如洗涤盆排水存水弯和水龙头是镀络产品,在安装时不得损坏镀层。2浴盆安装要领:

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 考试专区 > 中考

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
