收藏 分销(赏)

成品半成品的保护措施.doc

上传人:a199****6536 文档编号:2394439 上传时间:2024-05-29 格式:DOC 页数:6 大小:23.01KB
下载 相关 举报
成品半成品的保护措施.doc_第1页
第1页 / 共6页
成品半成品的保护措施.doc_第2页
第2页 / 共6页
成品半成品的保护措施.doc_第3页
第3页 / 共6页
成品半成品的保护措施.doc_第4页
第4页 / 共6页
成品半成品的保护措施.doc_第5页
第5页 / 共6页
点击查看更多>>
资源描述

1、成品半成品的保护措施做好成品保护工作,能节约投资,减少浪费,否则会加大成本,影响工期,因此加强成品保护意义重大。一、成品保护方案1、合理安排施工顺序,避免工序间的损伤和污染,凡下道工序对上道工序会产生损伤和污染的,必须先采取有效的保护措施,否则,不允许进入下道工序施工。2、在基层班组设成品保护员,负责成品、半成品的保护工作,发现问题及时上报并果断处理,并定期对职工进行成品保护教育。3、对成品保护采取护、包、盖、封等措施,即视不同情况,分别对成品进行栏杆隔离保护,用塑料布、纸包裹覆盖,或对已完工部位进行局部封闭。4、现场的钢材、水泥、防水材料等半成品及原材料须放置于有盖仓库内,并加以支垫,防止雨

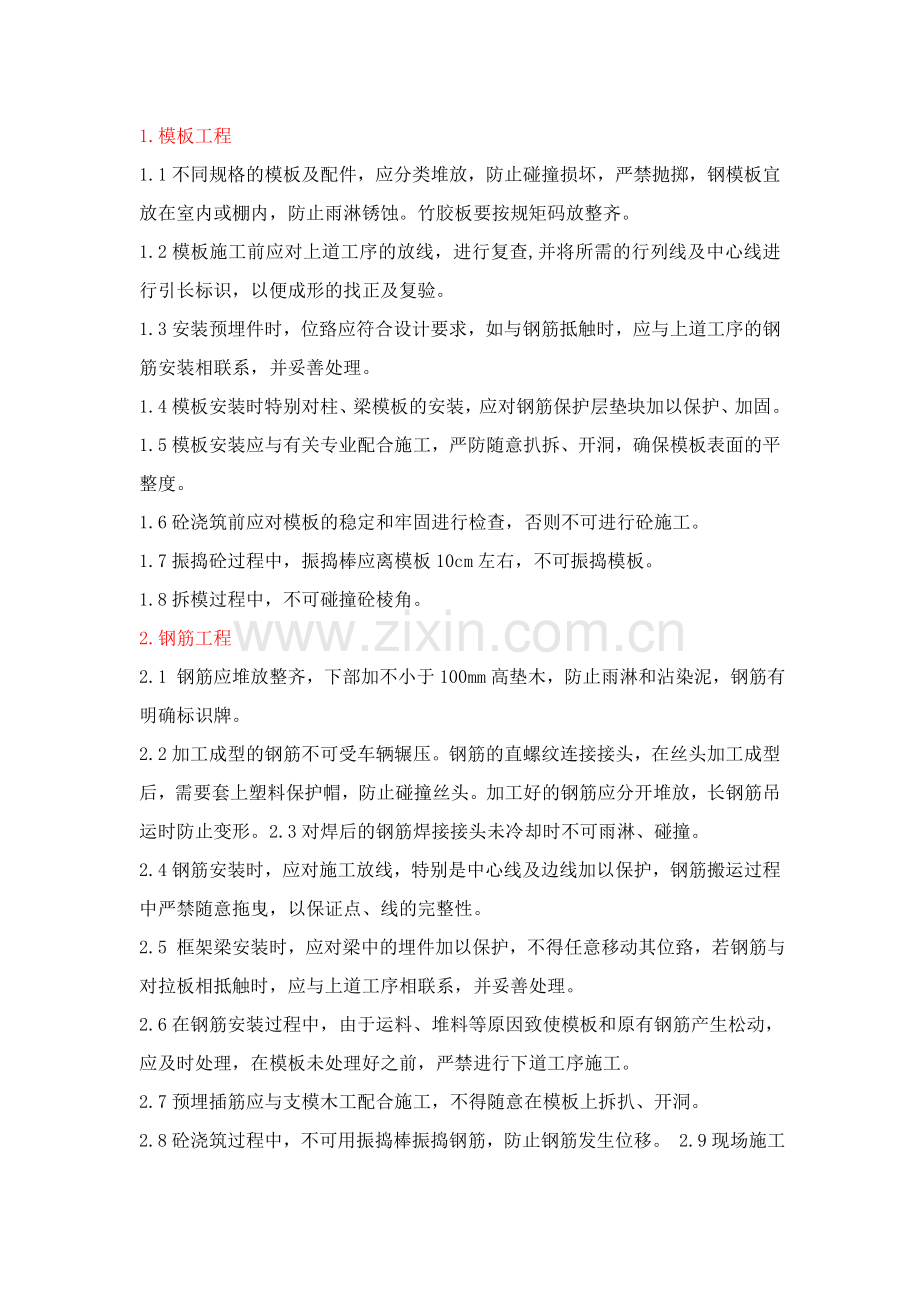

2、淋、暴晒及受潮。1.模板工程 1.1不同规格的模板及配件 ,应分类堆放,防止碰撞损坏,严禁抛掷,钢模板宜放在室内或棚内,防止雨淋锈蚀。竹胶板要按规矩码放整齐。 1.2模板施工前应对上道工序的放线,进行复查,并将所需的行列线及中心线进行引长标识,以便成形的找正及复验。 1.3安装预埋件时,位臵应符合设计要求,如与钢筋抵触时,应与上道工序的钢筋安装相联系,并妥善处理。 1.4模板安装时特别对柱、梁模板的安装,应对钢筋保护层垫块加以保护、加固。 1.5模板安装应与有关专业配合施工,严防随意扒拆、开洞,确保模板表面的平整度。 1.6砼浇筑前应对模板的稳定和牢固进行检查,否则不可进行砼施工。 1.7振捣

3、砼过程中,振捣棒应离模板10cm左右,不可振捣模板。 1.8拆模过程中,不可碰撞砼棱角。 2.钢筋工程 2.1 钢筋应堆放整齐,下部加不小于100mm高垫木,防止雨淋和沾染泥,钢筋有明确标识牌。 2.2加工成型的钢筋不可受车辆辗压。钢筋的直螺纹连接接头,在丝头加工成型后,需要套上塑料保护帽,防止碰撞丝头。加工好的钢筋应分开堆放,长钢筋吊运时防止变形。2.3对焊后的钢筋焊接接头未冷却时不可雨淋、碰撞。 2.4钢筋安装时,应对施工放线,特别是中心线及边线加以保护,钢筋搬运过程中严禁随意拖曳,以保证点、线的完整性。 2.5 框架梁安装时,应对梁中的埋件加以保护,不得任意移动其位臵,若钢筋与对拉板相抵

4、触时,应与上道工序相联系,并妥善处理。 2.6在钢筋安装过程中,由于运料、堆料等原因致使模板和原有钢筋产生松动,应及时处理,在模板未处理好之前,严禁进行下道工序施工。 2.7预埋插筋应与支模木工配合施工,不得随意在模板上拆扒、开洞。 2.8砼浇筑过程中,不可用振捣棒振捣钢筋,防止钢筋发生位移。 2.9现场施工完的钢筋,应及时进行保护避免在下道工序施工时将绑扎完毕的钢筋破坏。尤其对现场绑扎完毕的负弯矩钢筋,应加设钢筋马凳,严禁上人踩踏,需要踩踏的部位应铺设跳板。3.砼工程 3.1 砼运输时确保砼搅拌均匀不离析,保证混凝土质量,到现场后及时浇筑。砼浇灌时,应对模板及钢筋上的控制高程点、控制线加以保

5、护,确保符合设计要求。 3.2用拖式泵送砼用湿草帘对送砼管道加以覆盖,以降低输送泵管的温度,减小混凝土的坍落度损失,保证砼输送畅通。 3.3砼浇灌时,应对预留孔洞、预埋铁件加以保护,振捣时应特别精心,浇筑砼要有程序,严防用砼的一侧挤压或振捣使预埋件偏位及脱落。 3.4浇筑楼板,砼运输管道不得直接铺于钢筋之上,应采用马蹬架设,以防上层钢筋下沉。 3.5由于操作人员踩踏变形的钢筋,应及时矫正。3.6框架柱及剪力墙施工时,砼施工完毕后,应将钢筋留槎上的砼及时清除,并将墙柱根部的混凝土凿毛,以便施工接槎。 3.7砼施工完后,12小时内浇水养护,在强度未达到1.2Mpa时不可上人踩踏、施工。 3.8施工

6、完的框架柱四角应用窄木条、铅丝进行保护。1、砌筑抹灰及地面工程 1.1砌筑抹灰 1.进场的水泥、建筑胶以及其他辅材应存放在库房内,加气块、砂、石料钢筋有专门堆放场地。 2. 砌筑工程施工过程中,内墙体为混凝土加气块砌体,墙体砌筑完的部位,在搬运材料过程中应防止碰撞墙面。砌筑用的脚手架严禁在墙体上开孔。构造柱及圈梁支设模板过程中严禁在墙体上凿洞。 3.墙体砌筑完毕,构造柱、圈梁浇筑混凝土时应对墙面进行保护,防止混凝土污染墙面。墙面上有流淌灰浆的部位,在墙体砌筑完及时进行清理。 4.专业填充墙内的管线,管线需要做防腐的部位,应对墙面采取保护措施,防止油、脂等污染墙面。 5.墙面面层抹灰完毕,专业在

7、进行安装过程中,应采取适当的防碰撞措施,避免因管线安装进行二次返修而导致墙面开裂。 6.墙面剔凿应在抹水泥墙面之前进行,以防剔凿造成墙面空鼓,轻质墙体必须项目部同意后,方可用切割机,切割、剔改。 7.墙面磁砖贴完后应加强保护和养护,墙角门窗口处应加木板防护以防碰撞。 8.墙面瓷砖贴好后,严禁在墙上或附近剔凿,防止破坏磁砖与墙面的粘结。 9.墙面磁砖贴好后应进行养护严禁用色笔在墙上乱画或用硬质物品敲击。 10.涂料墙面不得雨淋、水泡,其它工种施工时不得碰撞,阳角和墙面。 11.严禁有一切污染物污染涂料墙面,严禁在刮白的涂料墙面上乱写乱画。 12.墙体涂料涂刷完,室内应避免安装工程施工,无法避免时

8、应采取一定措施对墙面进行保护。 1.2地面工程 1.地面抹好后,进行洒水养护七天内不得进行下一道工序操作。 2.运输通道处的地面,养护完毕后铺设保护层保护地面。 3.做好的地面,不允许有污染物落洒在地面上如:机油、油漆、油污、胶或粘结剂,更不能在水泥地面上拌合砂浆。 4.其他工种的操作工具如高凳、梯子及小车腿等都要用胶皮包好,以防磕碰地面。 5.在水泥地面上堆放金属或其他重物时,应垫木板以免划伤地面。 6.铺好的地砖4-5天后方可上人。 7.新铺的花岗岩地面房间应临时进行封闭,操作人员和检查人员进入房间踩踏时,一定要穿软底鞋,并要轻踏在一块木板上。 8.花岗岩地面完工后,房间应封闭,粘贴完达到

9、强度后,其它工种插入作业时,应在表面加覆盖保护措施。 9.地砖贴好后应进行养护严禁用色笔在墙上乱画或用硬质物品敲击。 10.其它工种插入施工时,不得有金属物体和其它材料堆积压在地砖上。3、吊顶工程 1.吊顶所需材料,如板材、龙骨等,不可在其上面坐、踩、行走、休息和堆放其他物品。 2.己安装好主龙骨架的大厅、走道、卫生间、电梯厅、如其他项目需调整、交差作业时,应提前通知项目部,由项目部派人员进行配合施工,其他项目施工人员应戴好洁净手套,并注意不能弄弯吊杆、主龙骨架。 3.在吊顶作业安装封面板前,其他项目应将各自己该干的活干完,封完面板后,不可再揭开施工,如确需不可,需要专业施工人员配合施工。4、

10、其它 1.外墙装饰工程:所有进场材料要做好防潮、防雨、防火措施,各工序之间要做好成品保护措施,并且防止损坏窗户。屋面的吊栏搭设时要对已施工完的屋面、女儿墙做好保护。 2.对已安装上的电器设备,应加以保护,派专人负责,防止丢失或损坏。 3.水泥、焊条、焊剂等物品应放在通风、干燥的地方,防止雨淋和受潮。 4.土建专业与消防、空调、水电各专业做好配合,协调好工序穿插,防止互相破坏对方成品与半成品。 5.在装修工程施工时,对已施工完的工程,进行下道工序施工时,应注意对成品的保护,避免进行二次返工。 6.每月对工程防护情况进行检查,并作检查记录。检查记录分材料、质检、安全三方面内容。 7.工程竣工后,但未交付业主使用前,设专人保护。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
