收藏 分销(赏)

公路景观工程施工组织设计.doc

上传人:j****y 文档编号:238601 上传时间:2023-04-18 格式:DOC 页数:33 大小:173.50KB
下载 相关 举报
公路景观工程施工组织设计.doc_第1页
第1页 / 共33页
公路景观工程施工组织设计.doc_第2页
第2页 / 共33页
公路景观工程施工组织设计.doc_第3页
第3页 / 共33页
公路景观工程施工组织设计.doc_第4页
第4页 / 共33页
公路景观工程施工组织设计.doc_第5页
第5页 / 共33页
点击查看更多>>
资源描述

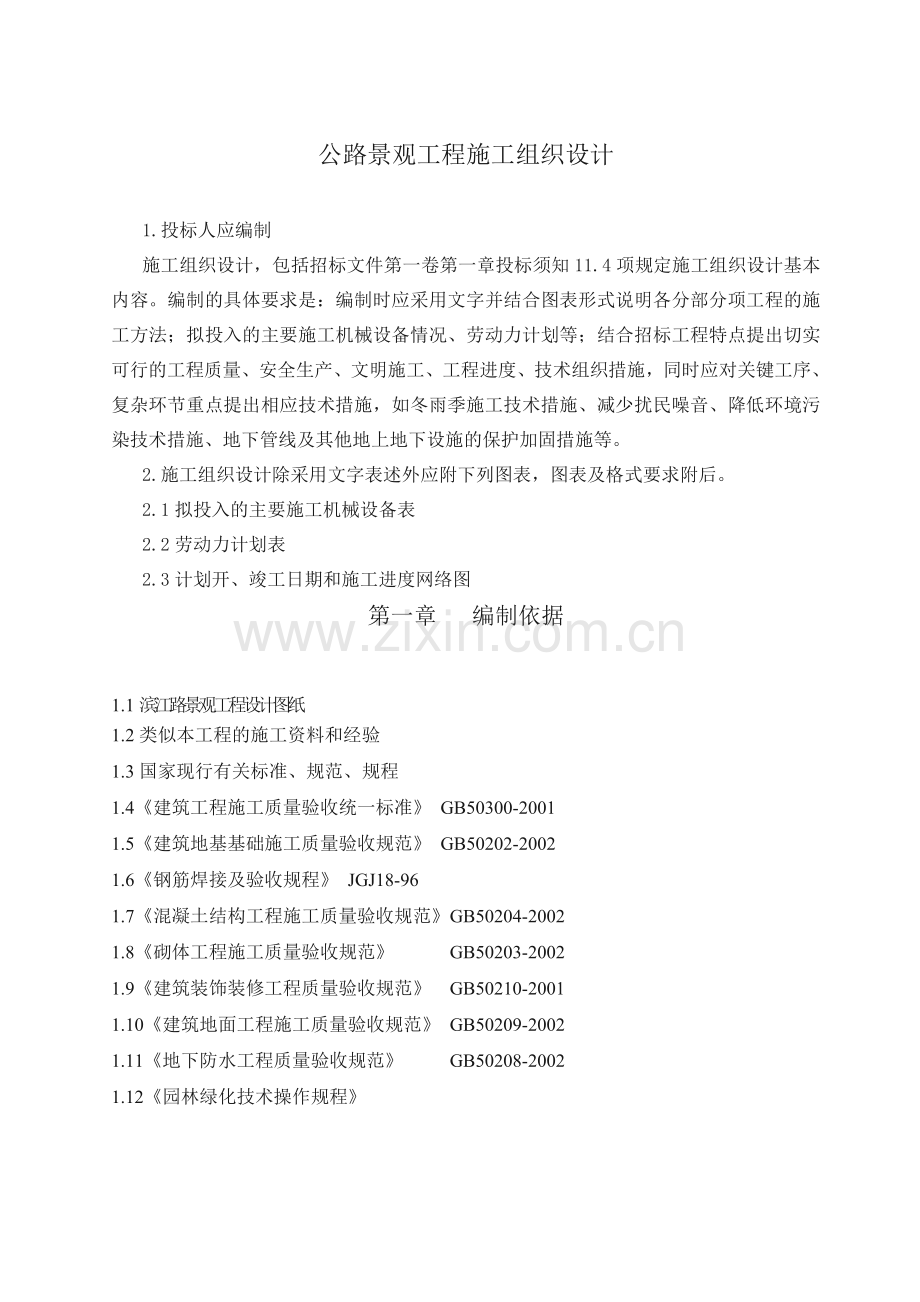

1、公路景观工程施工组织设计1.投标人应编制施工组织设计,包括招标文件第一卷第一章投标须知11.4项规定施工组织设计基本内容。编制的具体要求是:编制时应采用文字并结合图表形式说明各分部分项工程的施工方法;拟投入的主要施工机械设备情况、劳动力计划等;结合招标工程特点提出切实可行的工程质量、安全生产、文明施工、工程进度、技术组织措施,同时应对关键工序、复杂环节重点提出相应技术措施,如冬雨季施工技术措施、减少扰民噪音、降低环境污染技术措施、地下管线及其他地上地下设施的保护加固措施等。2.施工组织设计除采用文字表述外应附下列图表,图表及格式要求附后。2.1拟投入的主要施工机械设备表 2.2劳动力计划表2.

2、3计划开、竣工日期和施工进度网络图第一章 编制依据 1.1滨江路景观工程设计图纸1.2类似本工程的施工资料和经验1.3国家现行有关标准、规范、规程1.4建筑工程施工质量验收统一标准 GB50300-20011.5建筑地基基础施工质量验收规范 GB50202-20021.6钢筋焊接及验收规程 JGJ18-961.7混凝土结构工程施工质量验收规范GB50204-20021.8砌体工程施工质量验收规范 GB50203-20021.9建筑装饰装修工程质量验收规范 GB50210-20011.10建筑地面工程施工质量验收规范 GB50209-20021.11地下防水工程质量验收规范 GB50208-20

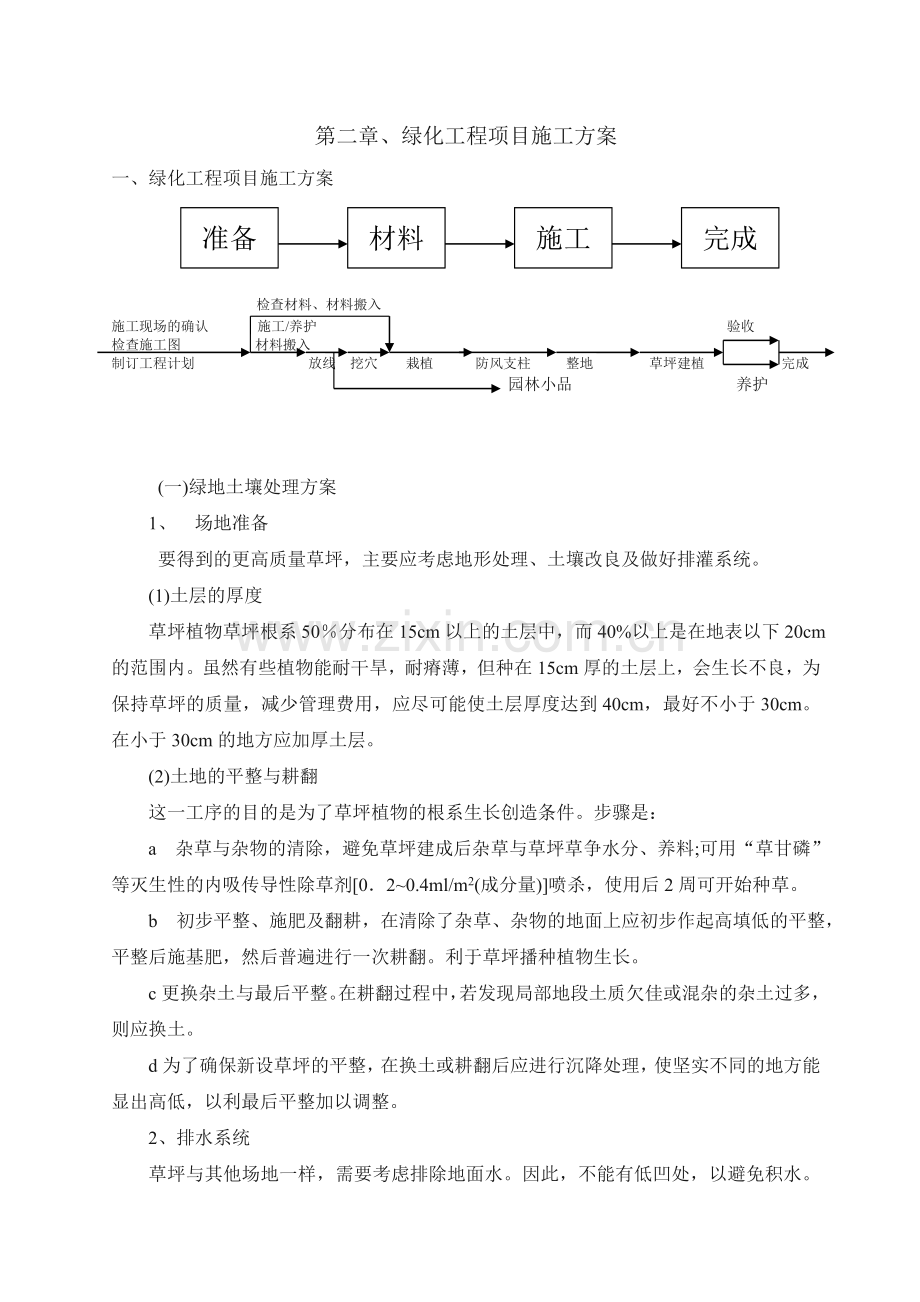

3、021.12园林绿化技术操作规程第二章、绿化工程项目施工方案一、绿化工程项目施工方案 施工材料准备完成检查材料、材料搬入施工现场的确认 施工/养护 验收检查施工图材料搬入制订工程计划放线 挖穴 栽植 防风支柱 整地 草坪建植 完成园林小品养护 (一)绿地土壤处理方案 1、 场地准备要得到的更高质量草坪,主要应考虑地形处理、土壤改良及做好排灌系统。 (1)土层的厚度 草坪植物草坪根系50分布在15cm以上的土层中,而40%以上是在地表以下20cm的范围内。虽然有些植物能耐干旱,耐瘠薄,但种在15cm厚的土层上,会生长不良,为保持草坪的质量,减少管理费用,应尽可能使土层厚度达到40cm,最好不小于

4、30cm。在小于30cm的地方应加厚土层。 (2)土地的平整与耕翻 这一工序的目的是为了草坪植物的根系生长创造条件。步骤是: a 杂草与杂物的清除,避免草坪建成后杂草与草坪草争水分、养料;可用“草甘磷”等灭生性的内吸传导性除草剂020.4ml/m2(成分量)喷杀,使用后2周可开始种草。 b 初步平整、施肥及翻耕,在清除了杂草、杂物的地面上应初步作起高填低的平整,平整后施基肥,然后普遍进行一次耕翻。利于草坪播种植物生长。c更换杂土与最后平整。在耕翻过程中,若发现局部地段土质欠佳或混杂的杂土过多,则应换土。d为了确保新设草坪的平整,在换土或耕翻后应进行沉降处理,使坚实不同的地方能显出高低,以利最后

5、平整加以调整。 2、排水系统 草坪与其他场地一样,需要考虑排除地面水。因此,不能有低凹处,以避免积水。在一定面积内修一条缓坡的沟道,其最低下的一端可设雨水口引出地面水,并经地下管道排走,或以沟直接与湖池相联。理想的平坦草坪的表面应是中部稍高,逐渐向四周或边缘倾斜。 (二)大树移植施工方案 1、移植法 大树移植无论是常绿或落叶大树,均采用带土移植法。 2、大树移植的准备工作 (1)按设计要求的品种、规格及选苗及号苗。并将树木品种、规格(高度、干径、分枝点、冠幅)分别登记。 (2)对所选大树的土质、周围环境等进行详细的调查,以确定是否有条件按规格标准崛起土球,是否具备安全运送到栽植现场的条件。 (

6、3)移植前准备各种工具、材料、机械、运输、安全标志及通行证。 (5)移植前进行第二次修剪,修剪量控制在三分之一左右。 (6)修剪完后,要用麻绳将树冠收拢,绳索着力点要衬垫软物,以免擦伤树皮。 (7)要栽植的大树,若有倾斜,在挖掘前应用毛竹杆将树支撑,以防倒伏。 (8)挖掘前应用草绳将树干卷围,草绳间不留缝隙,卷干高度从地茎到分枝点。 (1) 以树干为中心比土球规格大35厘米划一圆圈,土球大小为胸径的5一8倍,灌木为树高的三分之一。然后按圆圈线进行挖掘。 (2)挖沟修球遇到树根时,直径在3公分以下的树根用手剪或锋利的花撬断根,3厘米以上的树根用手锯断根。当切断第一层根系后,即修削土球,呈外低内高

7、的斜面,并将土球边缘修成圆弧角,当土球挖至二分之一深度后,逐渐向内收缩,最后收底。土球挖成“炸弹形”。 (3)土球修好后,采用桔子包法进行包扎,用花扣将横坚草绳连接起来。土球直径在1.5米以上的,用麻绳包扎。 (4)包扎完毕后,在倒向一侧下挖20厘米左右,并用花撬将底部坐根斩断。同时以土球深度为依据加宽倒向一侧的沟漕,使土球能倒平在坑内。浅根性大树,直立坑内不放倒待吊。 (5)倒树用花撬插底,背向树干用力将树推倒,倒树后修平底土,用草袋,栓紧封底。 4、 人工装卸 (1)土球直径在10米以下,难以使用吊车的情况下,进行人工装卸。 (2) 人工抬运,抬绳不许用双股活扣栓系在土球上,不得栓树干茎部

8、。检查设备是否牢固。 (3) 起坑前,应在前进方向挖一斜坡,宽度大于土球直径60厘米。抬平树干,缓缓出坑。 (4) 人工装车须使用跳板,跳板厚度不小于6厘米,宽度不小于30厘米,长度不小于4米。跳板安放要稳固,上端与车的接头不能少于1O厘米。两个跳扳之间的宽度为土球的直径。上跳板时,树干要抬正,并向上用力推进。上车后。土球转向车头方向,待树干转顺后下肩安放。 (5) 人工卸车与装车相同,但应注意下跳板时前扛要有人掺扶,抬树干的要往后带力,使前冲力不能过大。 5、吊装 (2) 吊装用带钩钢丝绳或双股大绳捆土球,避免勒破土球。钢丝绳应套在土球由下而上五分之三的位置上,活钩的位置应视树身重量而确定,

9、以起吊后树梢稍向上斜为度。若树身特重,还应在树干上拴一根大绳与钢丝绳一起套在吊钩上面“三角形”起吊。在树干分枝点处应系一根导向绳,控制土球在空中的转动方向,吊装时要有专人指挥,起重臂下不准站人。 (2)装车时,土球向前、树身向后,后车厢板要垫草袋或其他软材料,土球放稳后两侧要塞垫木块卡紧,并用绳索将土球与车厢固定起来,若树身较重或使用平扳车运输时,应用码凳代替后车厢板放置树干。 (3)装车后,如树冠超宽太多,应用绳索再次收拢桠枝上悬挂红色标志,若树梢过长拖地时,应用绳索吊稳在两侧车厢板上。 6、 运输、卸车 (1)运输大树时,有专人在车厢上押运,随车携带支举电线用竹竿两根,并随时注意行车情况,

10、如发现捆绑不牢、土球晃动、树梢拖地和有障碍物时,应立即通知驾驶员停车处理。 (2)行车要稳,车速要慢(3040km/h),路面不好、情况复杂、障碍物较多的路段,车速还要降低。 (3)卸车时,吊车应停放在紧靠树坑的适当位置,支稳脚架。起吊前应解开固定绳索,收紧钢丝绳或大绳。收短树干吊绳,缓缓起吊,当土球吊离车厢后,卡车应立即开走,然后下降土球离地至50厘米左右,才能开始转动吊臂至坑位下落。 7、 栽植 (1)栽植前,应根据设计要求定好位置,测定标高、编好坑号,以便栽植时对号入座。 (2)栽植坑的规格,比土球直径大60150厘米、深度大于球高30厘米,在下坑前应先检查树坑是否符合标准,栽植前坑底应

11、填土成“包子形”,栽植深度以土球表面低于地面5厘米为准。 (3)吊装入坑时应转动树冠,使最佳形态的方向朝向主要观赏面,然后吊入坑内,安放在坑的中央,吊装角度要尽量使树身直立,入坑后不能使树身横倒地面,使用吊车将树扶正,填土垫实后才能松钩。 (4)树木吊正后,要尽量取完包扎材料(实在难取的可剪断后压入坑底沟漕中),修剪断根,破根,再分层填土夯实,填土深度为球深度的五分之四。 (5)夯实后要用树杆支撑,绑扎处用软材料衬垫,同时放开树冠,进行二次修剪整形。 (6)定根水分两次浇灌。第一次在支柱、修剪完毕后满淹水至坑面,经检查确定浸透后覆土回填至地平,并筑水围,高30cm,再进行第二次浇水,直至围堰满

12、水不浸为止。 (7)大树的浇水量,树坑直径为150厘米、200厘米、250厘米、300厘米的浇水量分别为600千克、700千克、800千克、1000千克。 (三)苗木栽植及支撑施工方案 1、选苗 选移植过的树木 移植过的树木其细根都集中在根蔸部位,树木再移植时所受影响较小,成活率较高。 采用假植的苗木 假植一段时间以后的苗木,开始长出新根,根的活动比较旺盛,比较容易成活。 选土球最大的苗木 从苗圃挖出的树苗,根系越完整,栽植易成功。裸根的苗木,也要求带有心土。 按设计要求的规格,选择生长旺盛、枝叶浓密、树干通直、树冠完整、根系发达、无病虫害的苗木,做到苗木规格整齐,并在起苗前3天浇透水。 2、

13、整穴 根据树木规格大小、树穴直径及深度,树穴挖成“U”形,所有的树穴均换用种植土回填,每穴按2kg施入腐熟有机肥。 3、起苗 要求乔木土球直径为胸径的58倍,灌木土球直径为植株高度的1/3至1/2,土球要求完整无损,并用草绳包扎树干和土球。 4、整形 苗木初步整形要求剪去内堂枝、丛生枝、徒长枝及病虫枝等。 5、运输及装卸 开挖和运输一般在阴天或下午进行。装车时应将土球向前,树冠向后码放整齐。在运输过程当中,尽量避免颠簸,为防止枝条损伤,装卸时应轻拿轻放。 6、挖种植穴及回填 要求种植穴圆形平底,种植裸根树木的种植穴应将种植穴底填土呈半圆土堆。种土球树木的种植穴必须踏实穴底土层。 7、植株整形

14、在施工时对苗木要进行二次整形,去掉破损根系及断裂枝条。去掉枯枝、病虫枝、生长衰弱枝、过密的轮生枝和下垂枝保证苗木成活。疏枝以不影响树形为原则。8、栽植 取掉包装物,回填土至土球表面(或根颈部)略高于地表5cm为佳,将苗木轻放于穴内,扶正,将树冠最佳面调向主要观赏方位,分层回填土壤并踏实。 9、筑堰浇水 苗木栽植后在周围筑15cm高的灌水堰,堰的内径要求略大于种植穴直径。及时灌水,4天后进行第二次灌水,l0天后进行第三次灌水,以后根据需要适时灌水,灌水要求每次灌足,并且防止急注冲根,及时扶正苗木和培土,每次灌水渗干后要用细土封堰。 10、支柱保护 大乔木支柱用木杆,小乔木用竹竿作支架,支点高度1

15、.5,支架角度500,支点处用轻质垫物防止磨损树皮,支架要整齐、美观,不影响交通。(四)草坪施工方案l、场地准备 (1)场地清理:清除杂物,平整场地,喷洒杀菌杀虫剂、除草剂。 (2)改良土壤:将掺和有机改良物(腐解锯末)等施用于草坪床土中,要求均匀适中,提高土壤的持水性和改善土壤养分状况。与平整场地和施加底肥同时进行。 2、草种种植 草种直播,将种子均匀撒在经过细整的种床上,并把种子混入6mm深的表土层中。 3、覆盖 播种后用极细的干土或锯末轻轻洒播于种床表层,使之形成一极薄土层将种子固定在种床上。 4、喷水 种子下播后用极细的雾状喷头喷水,多次少量,保证种子吸水充分。 5、除杂草 种子未播种

16、前,对种床全面除杂。播种后,夏季杂草出现后施用非选择内吸型除草剂(草苷膦),减少杂草的竞争。 (五)绿化管护方案 1、浇水 为补充土壤水分不足,要及时浇水灌溉。浇水根据不同园林植物、季节、土壤干湿程度确定浇水量及浇水次数,做到适时浇灌,每次浇水要浇足浇透。 2、施肥 定期对所栽乔木、灌木、草坪进行施肥。树木施肥采用环状沟施法,施用有机肥;草坪施肥将肥料均匀撒于草坪表面。新栽树木在受伤根系未愈合前不施肥;草坪修剪一周后施肥,并与松土、浇水结合进行。 3、松土、除草在浇水或雨后地面板结时进行松土。用锄头在树冠投影范围内进行,深度58cm;草坪用钉耙挖松,半月松土一次,松土时不翻动草茎。除草掌握“除

17、早、除小、除了”的原则,草坪每周除草一次。 4、修剪 根据树种习性、设计意图、养护季节、景观效果来进行修剪,包括剥芽、去薜、疏枝、短截粗枝、整形、等技术。一般乔木的修剪按照“多疏少截”的原则,修剪不宜过重,须保持其自然树形,灌木的养护性修剪保持内高外低自然丰满的树形。 5、扶正、支柱 对倾斜度超过l0度的树木,进行扶正,扶正前先疏剪部分枝桠,对生长过高、花朵较大、易倒伏、折断的植物,进行立柱,材料用旧竹竿,用“一茎一绳”也可用多根支柱连接固定,支柱杆不得高出植株,不影响美观。 6、补栽 乔木、灌木、绿篱因自然枯死、人为损害等原因的缺株,须进行补栽。回收死树,做到不留桩砍断。补栽后作好标记,以便

18、浇水时辨认。 7、围栏 人行道及其他通道与绿化地带相交处,用临时材料加以围栏。 8、堵洞 堵洞先刮除腐烂木质、清除树洞内的朽木、虫粪,然后用填充法,用砂浆填空洞与表层木质部相平,一周后补严用防水剂涂刷。 9、防护守护措施 栽植完成后,在养护期内定员、定时巡视施工现场,24小时不问段巡查;灌木及草坪栽填完成后,设置围栏进行围护,并于道路上间段设置警示标牌,提示过往车辆及行人注意,确保所栽植物健壮、安全度过养护期。第三章、园林景观土建项目施工方案(一)施工用钢筋、砼施工方案 l、模板: 主要采用组合式小钢模,局部采用木模(八字角、预留洞口侧模、止水带等处)。小钢模竖向拼接,钢管脚手架作内外连杆。为

19、便于钢筋绑扎,模板的支设应分仓进行。顶模板用100*100方木作楞,间距1M,下部用可调式钢管支撑。为保证支撑的稳定,需设两道以上水平拉杆,每隔两排支撑设剪力撑。 2、砼: 梁柱用C25-C30砼,为保证强度,应提前进行试配。(二)普通钢筋砼结构施工要点: 1、钢筋工程 (1)对现场的钢材严格把好质量关,每批进场的钢筋必须有出厂资料合格证明书,并按规格抽样试验合格后,方可使用。 (2)进场的每批钢筋用完后,钢筋专业工长、试验人员必须在试验报告合格证明书上注明该批钢筋所用的部位,以便今后备查,以确保工程质量。 (3)钢筋现在储运堆放时,必须挂标牌,并按级别、品种分规格堆放整齐,钢筋与地面之间应支

20、垫不低于200mm的底垫或搭设钢管架。 (4)钢筋的加工制作 a 施工现场设置钢筋加工房,钢筋的加工制作在钢筋加工房内进行。 b应认真全面熟悉图纸,在施工前应按图放大样,经核对无误后方可批量加工生产。 c 所有加工钢筋尺寸必须满足设计图纸和施工规范要求,箍筋弯钩为135。弯钩且平直长度10d和图纸要求,箍筋制作弯心应大于主筋直径。(5)安全技术交底 a制作前应由技术负责人、工长分别向班组长、操作工人交底。 b 交底的主要内容应是对机械的安全操作、拉伸钢筋等方面应注意的事项。 (6)钢筋安装绑扎 a钢筋绑扎必须按图进行,其质量必须满足(砼结构工程旌工及验收规范)和有关规定。 b钢筋保护层都采用与

21、砼强度等级相同的细石砼垫块来保证,起间距梁、柱不大于1000mm,板不大于l 2001200mm梅花型均匀布置。 c为防止在浇筑时施工人员对钢筋的踩塌,搭设活动跑道,随操作面移动,同时派钢筋工值班,以便随时修正钢筋。 (7)钢筋的验收 a根据设计图纸检查钢筋的型号、直径、根数、间距是否正确。特别是检查支座负筋的位置及长度。 b检查钢筋接头的位置及搭接长度是否符合规定。 c检查钢筋保护层厚度是否符合要求。 d检查钢筋绑扎是否牢固,有无松动现象。 e检查钢筋是否清洁。 2、砼工程: (1)砼工在浇筑砼前同样要熟悉图纸有关资料,以便了解各种构件的几何尺寸,对模板及钢筋进行必要的检查,在发现有问题时应

22、及时提出,通过各部门协商与核查,进行合理的纠正。 所有砂、石,在每批进场后进行原材料检查,水泥做试验,严格按照设计标号和试验站试配结果进行配料。在搅拌机边分别设定好砂、石专用的计量用磅称,磅称由专人进行计量或自动计量,对磅称应定期进行检修和核对,以保持计量的准确,搅拌机附近应设置砼配合比标志板。 加料顺序为;先倒沙子、水泥、再倒石子,最后加水,掺外加剂时,应按计量与水同时加入,砼的搅拌时间不应小于1.5分钟。 (2)砼浇筑:A、 浇筑砼时,浇筑与振捣必须紧密配合,振捣时不要触动钢筋及预埋件。 B、 梁柱结点钢筋较密时,浇筑此处砼时宜用细石子同强度等级砼浇筑,并用小直径振捣棒振捣。 C、 浇筑砼

23、的虚铺厚度应略大于实铺厚度,用平板振捣器垂直浇筑方向来回振捣,振捣完毕后用长木抹子抹平,施工缝处或有预埋件及插盘处用术抹子抹平,浇筑砼时 不允许用振捣棒铺摊砼。 砼浇完后,应在12小时内加以覆盖或浇水养护,浇水次数应保护砼有足够的润湿状态,养护时间一般不小于七昼夜。 (三)砼地面垫层施工要点: 本工程硬质地面和道路铺地面积大,因此砼的量也就很大,一定做到一丝不苟,精心施工。砼垫层的质量好坏直接影响面层的质量,同时直接导致工程质量的好坏。 砼施工技术要点: l、砼的拌制 砼配料应采用重量比严格计量。材料的配合比允许偏差:水泥:2%;砂、石:3%;水:2%。 砂、石应常测定含水率并随时调整配合比。

24、 机械搅拌时向料斗中装料顺序是:先加石子,后加水泥,最后加砂和水。 砼搅拌时间要达到规范要求的规定。 2、砼的运输 砼在运输中,应保持其均匀性,做到不分层、不离淅、不漏浆,砼运至浇筑地点,如发现离淅,需二次搅拌。 砼运输应尽量减少转载次数和运输时间,从搅拌机卸出到浇灌完毕的延续时间应符合施工规范规定。 3、砼的浇筑 砼浇筑前,应对构件的几何尺寸、模板、支架、钢筋等进行细致检查,并作自检和工序交接记录。 砼应连续浇筑,以保证良好的整体性,如必须间歇,间歇时间应符合规定。 砼浇筑后应用振动棒(表面振动器)振捣密实。 振捣方法应正确,不得出现蜂窝麻面。人工养护,每天专入养护,养护时间大于7d。 4、

25、砼的质量检验 检查拌制硷所用原材料的品种、规格和数量,每一工作班至少两次。 检查砼在浇筑砼的坍落度,每一工作班至少两次。 在每一工作班内,当砼配合比由于外界影响有变动时,应及时检查。应随机抽样:每次取样应至少留置一组标准试件,同条件养护试件的留置组数,可根据实际需要确定。(四)路基及管沟回填施工方案 1、土方施工前的准备工作 施工现场应按建筑景观设计总平面图提供的范围高程,进行平整,做好挖填土方平衡。 清除地表影响工程质量的软土、腐植士、垃圾、草皮等,对不宜作填料或地基土的稻田淤泥,应分别采取挖除或设排水沟疏干,抛填片石、砂、砾等方法进行妥善处理。 2、做好排水设施工作 本工程施工正好在秋雨季

26、节,施工时,在施工区域内设置临时排水沟,将地表面水排到城市排水系统内,排水沟坡度不小于2,保证场地内不积水。 3、设置测量控制标志 根据甲方提供的水准点,按建筑总平的要求,在施工区域内设置测量控制网,包括控制基线、水平基准点,控制网尽量避开土方机械操作及运输路线,并有保护标志,场地整平采用1010的方格网,在网点上做控制桩,并测出各标桩的自然标高、设计标高,作为计算挖填方量和施工控制的依据。 4、填土压实的方法及质量检验 填土压实应控制土的含水率在最佳含水率内,土料含水率一般以手捏成团、落地开花为宜。 填方应从最低处开始,由下向上分层铺填碾压(夯实)。 人工夯实的方法: 人力打夯前应将填土初步

27、整平,打夯应按一定的方向进行,一夯压半夯,夯夯相接。两遍纵横交又,分层夯打。 用蛙式打夯机夯实时,一般填土厚度不得大于25cm,打夯前对填土部分应初步整平,打夯机依次夯打,均匀分布,不留间隙。 回填管沟时,应用人工在管子围回填夯实,并在管子两边同时进行,直至管0.5米以上,在不损坏管子的情况下,可采用机械回填和压实。 为保证填土夯实的均匀性及密实性,宜先用机械初压,之后,再用压路机静压后,振压。 压实排水要求: 填土区如有地下水或滞水时,在四周设置排水沟和集水井,将水位降低。 已填好的土如遭水浸,应把稀泥铲除,方进行下道施工工序。 填土区应保持一定横坡,或中间稍高两边稍低以利排水,当天填土,应

28、在当天压实。 对回填土方要进行密实度检测,对每层回填土的质量进行检验,一般采用环刀取样法来检测土的干密度:或用小型轻便触探仪通过锤击数来检验干密度或密实度。 填土压实后的干密度,应有90%要求,其余l0%最低值与设计值之差,不得大于0.08g/cm3,且不应集中。第四章、地面铺装施工方案 l、地面施工方法: 铺贴前,由施工单位选送样品或作样板间经建设方,设计单位认可后方可订货及大面积施工。 (1) 基层处理:地面工程必须在地面的砼基层已施工完,并经检验合格,工序交接后进行。基层施工完,在四周确定标高线。 (2) 将基层表面清净干净,如局部凹凸过大,应将凸处凿平,凹处用水泥砂浆找平。对于光滑的地

29、面还应进行凿毛处理。 (3)弹线预铺:在找平上弹出定位十字中线,按设计图案预铺设块材,缝预留2mm,按预铺的位置用墨线弹出块材四边边线,再在边线上画出每行块材的分界点。非整块材用于边角处。 (4) 铺贴块材:铺贴应先铺好亭子地面的3个面工框,留出一面作出入口,铺完后再沿面框缝依次挂线,然后按行列线铺砌,从亭子开始,逐行逐块向亭口倒退,为了严格控制铺贴块材缝隙,宜用尼龙线挂线。 (5) 铺贴时,先刷l:0.4素水泥浆一道,随刷随铺,将干硬性水泥砂浆平铺于基层,铺设的砂浆应比标高线高出35mm,然后用木板刮平、拍实,用木抹子找平,再在结合层上试铺,铺贴时四角要同时平稳下落,横竖缝对准,铺好后用橡皮

30、锤轻轻敲实,使之达到平面 标高位置,并用水平尺找平。敲打时如发现有空鼓则应及时补浆。在铺贴施工过程中,如出现非整块材时用切割机切割。 (6)填缝养护:地砖全部铺完12d后,用水泥浆进行填缝,面层上溢出的砂浆在凝结前用锯末扫干净。待缝隙内的水泥砂浆凝结后,再将面层清洗干净。完工24h后浇水养护。 (7)铺贴完成后要设标志,严禁在完工34d内上踩踏造成空鼓。铺贴完后,面层洁净、平整、缝直。地砖地面面层的允许偏差和检验方法项 次项 目允许偏差(mm)检验方法1表面平整3用2m靠尺和楔形塞尺检查2缝格平直3拉5m线,不足5m拉通线和尺量检查3接缝高低差0.5尺量和楔形塞心检查4灰缝宽度2.0尺量检查第

31、五章、施工进度计划及保证措施一、施工进度计划 因工程任务重,工期时间紧,合理制定施工计划是非常关键的一环。我们对施工设计做了深入的分析和细致研究,制定了工程进度表 为了高质量、高速度按期完成本标段施工任务,项目部拟定了科学的施工配合措施: 1、配备强有力的项目经理部和施工队伍组织,阵容强大、技术力量雄厚的施工队伍,高效优质按时完成任务。 2、科学统筹,齐头并进,多开作业面,平行作业。 我公司安排阵容强大的施工队伍,管理层、技术指导层、操作层配置合理,具备交叉作业的必要条件,统筹安排,交叉作业,多项工艺并举,力保工程进度。 施工前,认真编制好科学的施工进度网络图,设计好人力调配计划;施工中加强现

32、场指挥调度,合理安排调整人力、物力、财力、调度各工序、工艺、工种的协调一致,避免任何形式的窝工浪费,最大限度发挥各种资源效益。 3、充分利用机械施工,提高效率。 我公司为本标段工程配集全套先进施工机具,人机配合施工,保证质量,加快施工进度,力保在标段工期内如期或提前顺利完工。 4、材料供应、施工一线、后勤保障密切配合。 原材料提前按需进场,保证施工需要;植物提前准备,保证施工随要随到; 公司配合项目部做好行政后勤服务,解除一线施工人员一切后顾之忧,全力以赴保工期、保质量。公司和项目部做到物供、施工、后勤三条线条条畅通,协同配合,打好总体战。 附表: 施工总平面图临时用地表 工程进度表二、工期保

33、证措施(一)根据气候条件、合理统筹进度 1、掌握城区天气预报、合理统筹进度 本工程,工期240历天,日历时段应该是12、1、2、3、4、5、6、7八个月,正是夏、秋雨季,将会给施工造成很多意想不到的困难。因此,把握好这段时期天气变化,合理统筹施工进度,保证工程质量和施工顺利进行,显得十分重要。 (1)天气情况分析 宝轮天气的两个特点: a、气温特点 开工时间为第四季度末期,气温较低, 7月份平均气温较常年略偏高,其中上半月偏高,下半月略偏低;5月份较常年接近,其中上半月偏高,下半月略偏低。 b、冰雪天气、霜冻及降雨过程 工程开工为第四季度末期,气温较低,很容易受到冰雪及霜冻天气的影响,施工难度

34、较大,平均霜冻时间为22-25天左右,灾害性天气过程5天左右。以12月份及1月份为最重,期间适逢传统节日春节,对施工影响较大。5、6、7月份均为降雨比较集中的时节,平均月降水量约2l0毫米左右,降雨过程每月总天数约l0天,其中大雨过程约5天左右,大到暴雨的灾害性天气过程三天左右。3、4月份降雨量较平常偏少23成,总降雨量约7080毫米,降雨过程总天数约7天左右,多为小到中雨,可能发生的大暴雨过程约3天左右。但总体上看,2、3、4月份的天气影响比5、6、7月份小,利于施工。(2)把握天气,保证工期措施a 防冻防寒措施依据天气预报和对以往天气情况的掌握,我们对冬季施工将会遇到的冰雪天气及霜冻天气做

35、好充分的准备工作和制定预防措施时十分必要的合理调整作息时间自开工进场后逐渐延后上班时间,缩短午休时间,尽量在天气暖和的午间时候进行施工作业。保证开水供应安排专人烧水,保证施工人员饮用,抵御寒冷天气,必要时熬制姜糖开水,预防冻伤和受凉感冒。加强医疗保健 工地上设医疗保健机构,保证职工发生受凉感冒或有其他病痛能及时得到治疗。 b、防暑降温措施 根据天气预报,我们确知了自5月份下半月至7月份上半月是夏季高温酷暑时期,在施工中我们拟定了防暑降温措施。 合理调整作息时间 自5月下旬起,适当延长中午休息时间,避开中午高温酷暑的大热时段,预防中暑。 保证清凉饮料供应 工地上安排专人熬制中药清凉解暑大锅汤和绿

36、豆汤等,满足职工饮用,解除暑热,保证工程进度。 加强医疗保健 工地上设医疗保健机构,保证职工发生中暑或有其他病痛能及时得到治疗。 c、科学调度,保证工期 工序和工艺安排避开灾害性天气 管沟开挖、砼浇筑、叠山磊石、大树移植等工艺安排,要尽可能避开大到暴雨等灾害性天气,以免在建工程损毁和人员事故。 安排“两班制”作业抢回雨班工期 合理安排两班制作业,人员休息,工作面不休息;掌握工程进度,雨班耽误的工作要通过两班制作业保质保量抢回来。 把握好2、3、4月份 2、3、4月份虽然预报下雨过程7天,但以小到中雨为主,气温也不很高,从工程进度看,又正是进度关键时期,充分利用“两班制”作业,下雨不停,确保时度

37、。(二)、雨天施工保证措施 (1)现场的排水系统要处于良好状态,保证排水畅通使场内雨后不陷、不滑、不积水。 (2)提前准备好覆盖薄膜、雨衣、雨鞋等防雨物资,一旦大雨来临,能够立即发放使用。 (3)铺装工程:要了解近日天气预报,尽量避开大雨施工。刚铺完的成品要用塑料薄膜覆盖。 (4)秋雨季节应随时测定砂石含水率,掌握其变化幅度,及时调整配合比。 (5)乔木运输需包扎好土团,确保土壤不因雨淋而松散。 (6)所有栽植的乔木都必须支撑,避免在风雨中倒伏。 (7)做好水泥和易潮物品的堆放管理工作。 (8)对新做的工作面,派专人守候。 (9)施工时,用电应随时检查以防淋湿、受潮造成漏电,确保人身安全。(三

38、)夜间施工保证措施 本工程时间紧、任务重。为确保工程进度,安排了两班制作业,夜间施工就成为工程期的正常工作制形式,要切实抓好。夜间施工按进度计划和工程质量标准严格管理,充分注重人员、机具的施工安全。其具体措施如下: l、夜班作业是施工期间工作制度,不是突击行为,管理干部坚持现场带班,坚守在施工现场。各项工艺、各道工序严格做好夜间施工记录:干什么事?部位、工种、参加人数、气候、机具、照明状况等;交接班要有交接班记录。工人同样,分为两班或三班施工,班班有领班人,实行工作面不停的轮流施工。 2、夜间作业人比较疲倦,容易出现不安全因素,要安排好足够的照明,设置好标志物作引导,交通道路要保证畅通,无任何

39、障碍。园林工程高空作业比较少,但机器操作上和用电管理方面易出问题。大型机械施工,设置规定的施工范围,安排专人现场指挥;施工用电线路严禁私拉私接,杜绝裸接线和拖地线,线路架设高度合乎安全规范,落实专人负责,并且与经济责任直接挂钩,确保万无一失。 3、质量把关。一切分项工程施工都按规范进行,特别是夜间作业,必须层层把关,从配料到成品派专人负责,做到夜间作业与白天操作一个样。 4、夜间作业尽量将机械、人为噪声减少到最低限度,除不可推迟的工作外,一般夜间作业不超出晚12:00,尽量把有噪音的工作调整到白天安排。(四)交叉施工保证措施 本工程包括水景、广场、园林建筑、艺术构筑、园林道路、植物绿化等多道工

40、艺和工序,交叉作业是在所难免的。各道工序容易相互干扰,影响施工进度,为解决这个问题,采取以下保证措施: 1、完善工程施工调度指挥系统,用电脑进行进度分析和调度分析,用工程进度调度表反映作业情况,统一调度各工序和协调统筹交叉施工作业面。对各工序和作业面实行分片、分段责任制。定时、定责、定任务,把责任和任务包括操作程序直接落实到各班组,实行分片、分项作业,统一指挥。 2、交叉作业千头万绪、相互干扰太大,除责任和任务安排到位外,关键一点,在时间上限死,上道工序的人完成了立即退场,又投入第二段作业,下道工序的人接手完成接手工序,形成交叉作业规律,自然摆脱相互干扰、杂而不乱。 3、在交叉作业的同时,各班

41、组必须保护好成品或半成品,谁损坏谁负责。退场时做到工完清场,使整个工地既紧张又有绪。 4交叉作业每一道工序(分项、分部位工程)必须派专人负责抓好工程质量,做到成活一个地方,检查一个地方,作好记录和签证。 5、交叉作业、安全生产同步进行。每个班组除了签定责任制外,领班者和管理人员必须蹲点现场,与工人一道做好配合和交叉作业工作。出现问题及时解决,使交叉作业有效起到保证工程进度的作用。(五)统筹配合抢工期措施 l、科学统筹,齐头并进,多开作业面,平行作业。 本工程场地开阔、作业面宽、交通便利、为施工展开创造了有利条件;我公司安排阵容强大的施工队伍,管理层、技术指导层、操作层配置合理,具备交叉作业的必

42、要条件,统筹安排,交叉作业,多项工艺并举,力保工程进度。 施工前,认真编制好科学的施工进度网络图,设计好人力调配计划;施工中加强现场指挥调度,合理安排调整人力、物力、财力、调度各工序、工艺、工种的协调一致,避免任何形式的窝工浪费,最大限度发挥各种资源效益。 2、充分利用机械施工,提高效率。 我公司为本工程配集全套先进施工机具,人机配合施工,保证质量,加快施工进度,力保在标段工期内如期或提前顺利完工。 3、材料供应、施工一线、后勤保障密切配合。 原材料提前按需进场,保证施工需要;植物提前准备,保证施工随要随到。 公司配合项目部做好行政后勤服务,解除一线施工人员一切后顾之忧,全力以赴保工期、保质量

43、。 公司和项目部做到物供、施工、后勤三条线条条畅通,协同配合,打好总体战。第六章、工程质量保证措施 (一)、工程质量管理措施 “百年大计,质量第一”。质量就是效益,质量是企业生存的根本。为了达到目标,具体保证措施如下: l、凡涉及到本工程所需要主要材料如:红砖、水泥、钢筋、及水电器材等,必须通过质检部门检测合格后才组织进场使用,做到不合格材料不准进场,不准使用,哪个环节出现了问题,追究哪个环节的责任。 2、在工程操作方面,从开工定位放线到竣工验收,做到层层把关,并让专人负责工程质量检验工作。 3、本工程回填土量大,除搞好土质级配外,按国家规范,我们每30cm厚一层夯实无缝窝眼,保证层层过关。

44、4、在基础砌砖方面,除按设计拌好砂灰外,砖体一定保证垂直,灰缝一致,砂桨饱满,无倾斜墙。 5、严格把好砼、垫层、砂浆配合比,对分期、分段浇筑的砼作试压块检测,做到万无一失。 6、对钢筋制作,严格按照设计翻样。绑扎时,保证搭接倍数符合国家规范,生筋及结构部位须焊接的地方,必须焊接饱满,锈饰钢筋,除锈后才用。 7、支模方面,作好技术交底,严格控制标高尺寸,包括梁板、梁和柱的几何尺寸必须符合设计要求,做到板板平整,接缝口密实,支撑牢固可靠。 8、浇筑砼时,除按比例拌料外,做好先清理、吃水(浇水),打底灰,再上砼料,进行振捣密实,做到无裂缝,不露筋。 9、铺装方面,除了作好基础处理外,首先选好面材饰料,按设计的配

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
