收藏 分销(赏)

建造合同核算的流程.doc

上传人:精*** 文档编号:2382200 上传时间:2024-05-29 格式:DOC 页数:2 大小:66.50KB
下载 相关 举报

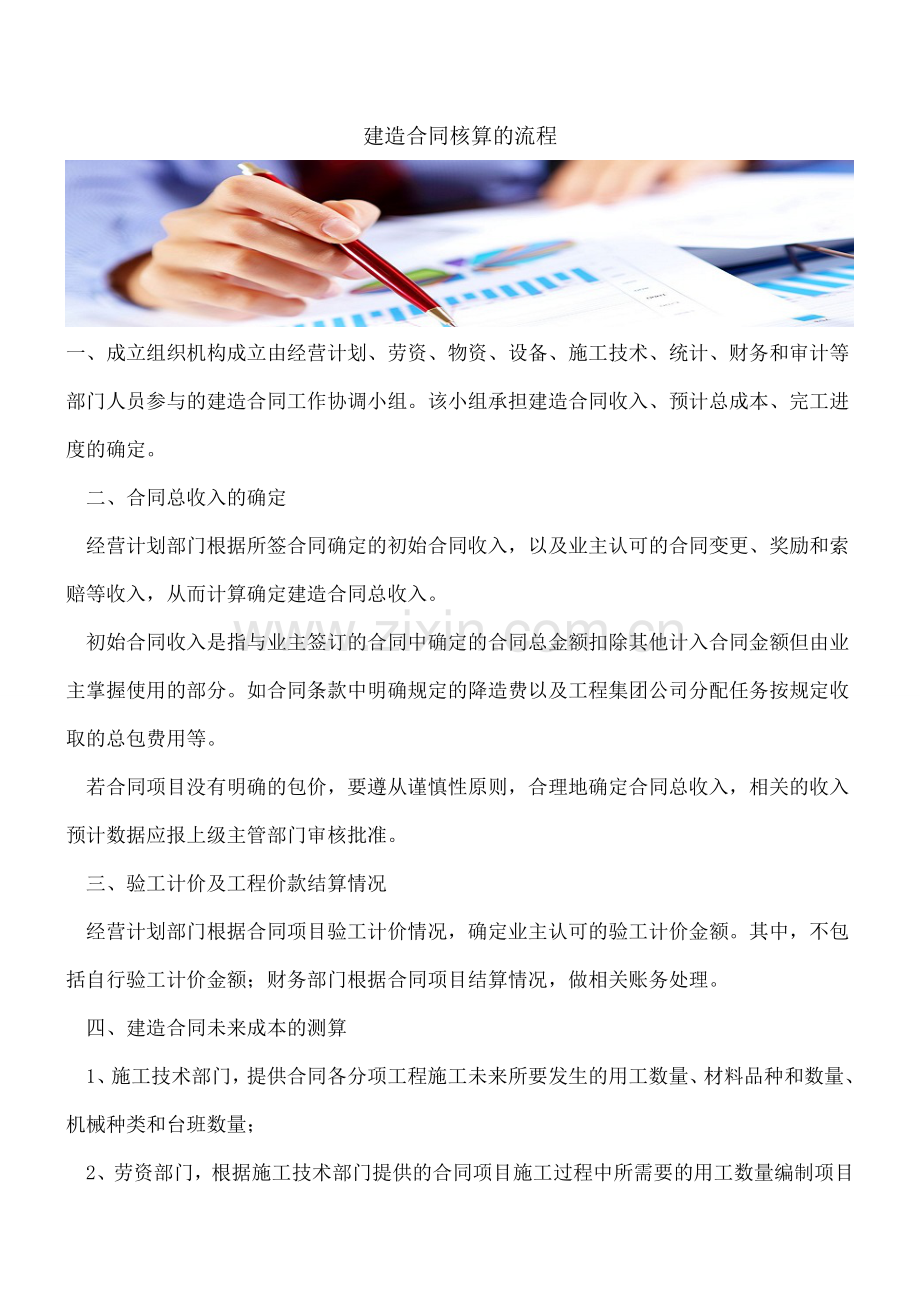

建造合同核算的流程.doc_第1页
第1页 / 共2页
建造合同核算的流程.doc_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

1、建造合同核算的流程一、成立组织机构成立由经营计划、劳资、物资、设备、施工技术、统计、财务和审计等部门人员参与的建造合同工作协调小组。该小组承担建造合同收入、预计总成本、完工进度的确定。二、合同总收入的确定经营计划部门根据所签合同确定的初始合同收入,以及业主认可的合同变更、奖励和索赔等收入,从而计算确定建造合同总收入。初始合同收入是指与业主签订的合同中确定的合同总金额扣除其他计入合同金额但由业主掌握使用的部分。如合同条款中明确规定的降造费以及工程集团公司分配任务按规定收取的总包费用等。若合同项目没有明确的包价,要遵从谨慎性原则,合理地确定合同总收入,相关的收入预计数据应报上级主管部门审核批准。三

2、、验工计价及工程价款结算情况经营计划部门根据合同项目验工计价情况,确定业主认可的验工计价金额。其中,不包括自行验工计价金额;财务部门根据合同项目结算情况,做相关账务处理。四、建造合同未来成本的测算1、施工技术部门,提供合同各分项工程施工未来所要发生的用工数量、材料品种和数量、机械种类和台班数量;2、劳资部门,根据施工技术部门提供的合同项目施工过程中所需要的用工数量编制项目的直接人工费预算(包括作业工人工资支出预算及民工工资支出预算),根据预计的项目管理人员数量、工资收入水平、合同工期等计算编制管理人员工资支出预算并及时将这些工费预算提供给财务部门以便确认预计合同总成本;3、物资供应部门,根据施

3、工技术部门提供的合同项目施工过程中所需要的材料品种和数量,详细调查当地各种材料的供应价格,编制材料价目表并据此编制项目的直接材料费预算提供给财务部门;4、设备管理部门,按照施工技术部门提供的合同项目施工过程中所需要的机械种类和台班数量,根据施工机械配置、机械使用状况及台班消耗定额结合当地电力、燃油料价格、工日单价、实际折旧情况、预计修理支出等分析机械费用开支,确定台班单价并编制机械使用费预算提供给财务部门;5、财务部门,根据工资预算表按国家规定的标准预测未来计提的职工福利费;根据施工人员数量、合同工期编制办公费、差旅费、折旧费、修理费、管理工具用具等间接性费用的开支预算。根据相关业务部门提供的预算资料,计算确定合同项目未来成本,并报经理办公会议批准。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 管理财经 > 财经会计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
