收藏 分销(赏)

移动公司综合楼室内装修工程投标文件模板.doc

上传人:精*** 文档编号:2367332 上传时间:2024-05-28 格式:DOC 页数:39 大小:113.04KB
下载 相关 举报
移动公司综合楼室内装修工程投标文件模板.doc_第1页
第1页 / 共39页
移动公司综合楼室内装修工程投标文件模板.doc_第2页
第2页 / 共39页
移动公司综合楼室内装修工程投标文件模板.doc_第3页
第3页 / 共39页
移动公司综合楼室内装修工程投标文件模板.doc_第4页
第4页 / 共39页
移动公司综合楼室内装修工程投标文件模板.doc_第5页
第5页 / 共39页
点击查看更多>>
资源描述

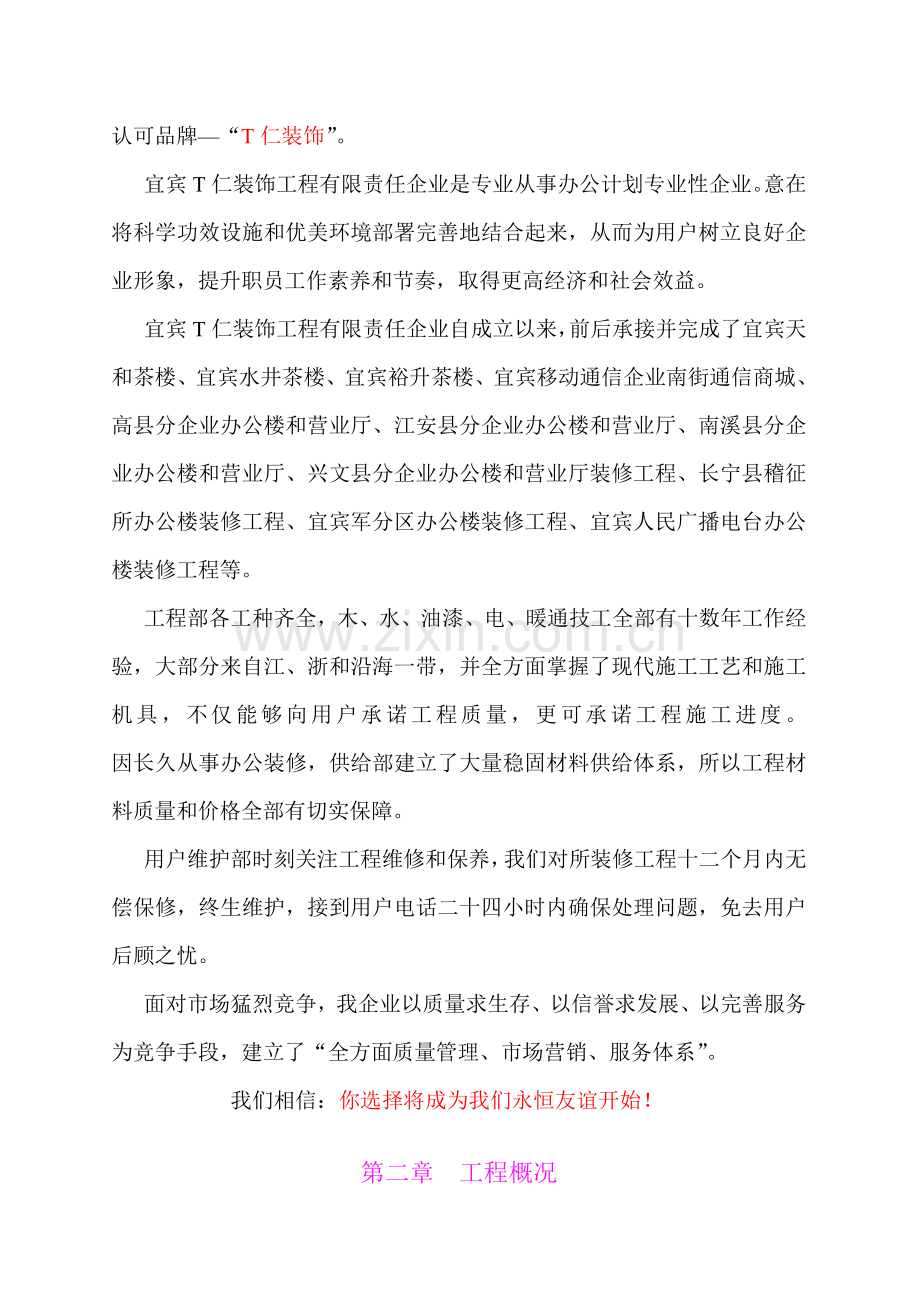

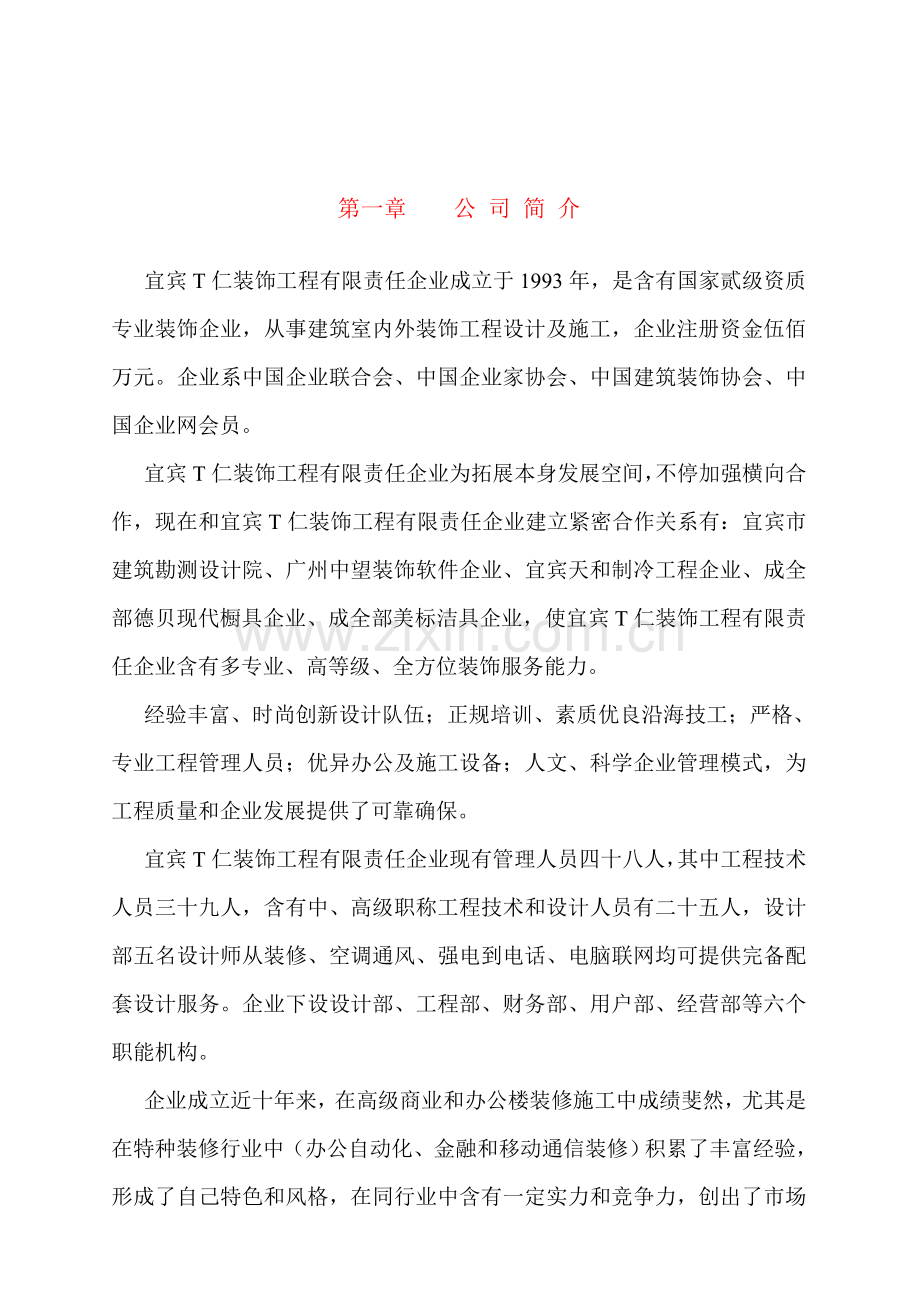

1、第一章 公 司 简 介宜宾T仁装饰工程有限责任企业成立于1993年,是含有国家贰级资质专业装饰企业,从事建筑室内外装饰工程设计及施工,企业注册资金伍佰万元。企业系中国企业联合会、中国企业家协会、中国建筑装饰协会、中国企业网会员。宜宾T仁装饰工程有限责任企业为拓展本身发展空间,不停加强横向合作,现在和宜宾T仁装饰工程有限责任企业建立紧密合作关系有:宜宾市建筑勘测设计院、广州中望装饰软件企业、宜宾天和制冷工程企业、成全部德贝现代橱具企业、成全部美标洁具企业,使宜宾T仁装饰工程有限责任企业含有多专业、高等级、全方位装饰服务能力。经验丰富、时尚创新设计队伍;正规培训、素质优良沿海技工;严格、专业工程管

2、理人员;优异办公及施工设备;人文、科学企业管理模式,为工程质量和企业发展提供了可靠确保。宜宾T仁装饰工程有限责任企业现有管理人员四十八人,其中工程技术人员三十九人,含有中、高级职称工程技术和设计人员有二十五人,设计部五名设计师从装修、空调通风、强电到电话、电脑联网均可提供完备配套设计服务。企业下设设计部、工程部、财务部、用户部、经营部等六个职能机构。企业成立近十年来,在高级商业和办公楼装修施工中成绩斐然,尤其是在特种装修行业中(办公自动化、金融和移动通信装修)积累了丰富经验,形成了自己特色和风格,在同行业中含有一定实力和竞争力,创出了市场认可品牌“T仁装饰”。宜宾T仁装饰工程有限责任企业是专业

3、从事办公计划专业性企业。意在将科学功效设施和优美环境部署完善地结合起来,从而为用户树立良好企业形象,提升职员工作素养和节奏,取得更高经济和社会效益。宜宾T仁装饰工程有限责任企业自成立以来,前后承接并完成了宜宾天和茶楼、宜宾水井茶楼、宜宾裕升茶楼、宜宾移动通信企业南街通信商城、高县分企业办公楼和营业厅、江安县分企业办公楼和营业厅、南溪县分企业办公楼和营业厅、兴文县分企业办公楼和营业厅装修工程、长宁县稽征所办公楼装修工程、宜宾军分区办公楼装修工程、宜宾人民广播电台办公楼装修工程等。工程部各工种齐全,木、水、油漆、电、暖通技工全部有十数年工作经验,大部分来自江、浙和沿海一带,并全方面掌握了现代施工工

4、艺和施工机具,不仅能够向用户承诺工程质量,更可承诺工程施工进度。 因长久从事办公装修,供给部建立了大量稳固材料供给体系,所以工程材料质量和价格全部有切实保障。用户维护部时刻关注工程维修和保养,我们对所装修工程十二个月内无偿保修,终生维护,接到用户电话二十四小时内确保处理问题,免去用户后顾之忧。面对市场猛烈竞争,我企业以质量求生存、以信誉求发展、以完善服务为竞争手段,建立了“全方面质量管理、市场营销、服务体系”。我们相信:你选择将成为我们永恒友谊开始!第二章 工程概况第一节 工程建设概况四川移动通信有限责任企业长宁分企业综合楼,在长宁县城竹全部大道,总建筑面积为1140m2,其中营业大厅为380

5、 m2,生产机房为250 m2,办公用房为510 m2。营业大厅装修标准为:根据移动CI标识手册要求,花岗岩地面、铝塑板墙面、乳胶漆吊顶。包含营业柜台、形象牌、门窗工程和电气工程。办公室装修标准为:人造花岗岩地面、钢化涂料墙面、矿棉板吊顶;会议室吊灯、简易隔音材料墙体、形象牌。机房装修标准为:钢化涂料墙面天棚卫生间装修标准为:地砖地面、瓷砖墙面和涂料天棚。 第二节 工程施工内容此次招标室内装修施工工程内容:一、营业大厅:1、门窗工程:-轴线、-轴线 安装落地宣传橱窗;-轴线、-轴线安装不锈钢地弹门;-轴线、-轴线待出租门面铝合金卷帘门;半不锈钢立柱;-轴铝合金卷帘门。2、地面地面安装“灰白麻”

6、花岗岩。3、墙面根据CI标识手册要求:铝塑板墙体4、天棚工程轻钢龙骨纸面石膏板吊顶,面色饰乳胶漆。5、形象牌和门招工程根据CI标识手册要求制作,上加装射灯。二、办公区1、地面:人造花岗岩2、矿棉板吊顶3、钢化涂料墙面4、除财务室为防盗门其它均为实木门并包门套5、会议室:A-B轴墙面为形象牌,其它墙面安装简易隔音材料。三、机房全部钢化涂料,地面暂不处理。四、卫生间1、地面:防滑地砖,墙面暗花瓷砖2、男卫生间安装小便器二个3、各层前室安装洗手盆、整容镜。4、吸顶灯。第三节 工程施工特点土建施工已经结束,施工水电接驳点已经预留,现场已经含有装修施工条件,且交通便利。第四节 施工水源、电源情况1、水源

7、:由城市自来水管网引入2、电源:由城市电网引入第三章 施工组织管理企业本着“以人为本、科学管理、老实守信、服务敬业”企业精神,一直禀承着“以质量求生存,以信誉求发展”经营理念,把“用户满意是评价我们工作唯一标准。”采取项目法施工管理,制订项目方针,实施目标管理,以协议为依据,项目为中心组织施工。合理组织科学管理,以实现该项目标目标。工期:12月10日至1月25日,累计50天,准期完成,努力争取提前,绝不拖后。质量:工程施工质量达成优良。安全生产:严格按国家安全标准,安全操作规程,高处作业技术规范,作到目标落实,规范施工确保安全。文明施工:根据建设部十二条文明施工标准施工。一、企业组织布署现在我

8、企业已为四川移动通信有限责任企业长宁分企业综合楼二装工程组织了一支优良装修施工队伍,包含项目经理和助理项目经理,在得到贵企业中标通知以后,能够立即安排工程施工。二、施工组织管理机构1、四川移动通信有限责任企业长宁分企业综合楼二装工程我企业将以建设单位要求为标准,快速、优质完成装修工程,为此,我企业将选派技术好、素质高、能力强、装修经验丰富管理人员进驻工地。2、为强化管理,项目经理部下设:计划调度、工程技术、质量监督、安全监督。施工管理机构和职能划分:1、项目经理部由企业管理人员和技术人员组成,全方面负责工地组织管理工作,协调企业和建设单位关系,处理工地现场出现全部问题。2、项目经理负责和建设单

9、位进行工程总协调,对工程人、财、物进行总安排和调度。3、现场管理项目经理长驻工地,对工地人、财、物、施工质量、施工进度、施工安全进行总管和监督,组织检验工程质量和进度,发觉安全问题立即处理,发觉工程质量问题立即处理,问题得四处理后才能进行后续施工。4、工程技术管理装饰工程技术人员负责泥工、木工、漆工等工种技术交底,电气工程技术人员负责电工技术交底。对工程质量和进度负责。5、材料管理负责材料采购和验收;材料出入库管理,按要求确保货物质量和供货时间和货物安全。第四章 施工方案第一节施工进度计划和管理1、根据建设单位公布工期要求,重新编制一份装修工程进度计划表,并在每个月底编制下个月施工进度计划,以

10、监督施工进度。2、制订出施工进度计划后,假如没有其它原因影响,必需按进度计划要求监督施工进度,由工地项目经理派出工程技术人员巡视检验工程装修进度,发觉有工期拖延现象,立即组织安排增加力量,抢回工期。3、每七天向建设单位提供一份汇报,具体说明装修进度情况。第二节 施工流水段划分四川移动通信有限责任企业长宁分企业综合楼二装工程,依据现场条件、装修工程量、工期和劳动力等方面原因,为了确保在要求工期内完成工程施工任务,合理排定施工次序和施工流水方向,降低穿插,避免相互制约,使各工种形成一条单线式流水施工,所以本方案本着先深后浅标准,分一个流水线,先电气后装修。自上而下采取立体交叉作业流水施工方法,避免

11、劳动力高低峰,原材料进出场不平衡,最大程度利用机械设备等手段使工程在宏观控制下,处于均衡、连续、有节奏施工中。宏观调控灵活搭配、交叉穿插,集中歼灭手段,确保流水施工顺利进行。第三节 计划工期管理为了愈加好把握住装修全过程,以期顺利地实现预定工期目标,必需加强施工计划管理,做到人尽其力,物尽其用,以优质、低耗,高速取得最好经济和社会效益,本工程建立工期计划动态管理模式,以业主指令计划为目标,控制关键工序,经过信息反馈,掌握工程进度动态,立即制订追赶计划,做到日保旬、旬保月调度,工期倒安排,确保计划衔接稳定和均衡,对计划实施全过程实施系统性有效控制,使工期按时达成目标。 第四节 劳动力安排1、本工

12、程精装修,工期短,质量要求高,为确保工程工期实现目标,合理布署施工人力,经测算施工高峰需120人,其中木工40人,泥水工40人,油漆20人,其它工种20人。 2、精装修施工力量具体安排,选派负担过关键工程优异管理人员和优良施工队伍负责施工,对材料管理控制立即到位以方便劳动力平衡 第五章 施工准备第一节 技术准备 、认真学习施工图纸,了解设计意图,配合业主绘制施工图大样, 消除错、漏、碰、缺等问题,处理施工技术和施工工艺之间矛盾。 、编制施工组织设计时要兼顾全方面、突出关键、以施工图,施工规范,质量标准,操作规程作为组织施工指导文件。 、计算分项工程工程量,疏通材料供给渠道,分析劳动力和技术 力

13、量,建立施工技术管理机构,组织质量安全体系和施工计划。 第二节 施工条件准备 为了充足利用工时提升工效,避免开工后造成无须要停工窝工等现场,应备以下条件: 、依据中标或意向书相关条款施工; 、属供给材料立即定货并有条件按进度要求陆续进场; 、材料需加工订货成品,半成品依据施工进度计划逐项落实。 、建安工程基础完成各类管件调试,如:消防、给排水空调、强弱电系统均调试完成,屋面及室外装饰工程已基础完成使内装饰工程可满足封闭施工。 第三节 施工用水用电 (一)施工用水 、本工程在精装修期间关键用水有:砂浆搅拌机,装修拌合砂浆,在施工区域内接通,建设单位提供支管线。 (二)施工用电量 由建设单位提供我

14、精装修电源 ()总配电容量:总线容量:300KW*3。 ()配电终端电柜、分布情况 一层: 3只电柜 二层: 2只电柜 三层 2只电柜 每只最大容量为6.6*3KW ()现场施工用地拖,行灯配制数量 行灯:300条 地拖:300条 第六章 关键分部分项工程施工方法第一节 花岗岩地面安装一、施工准备 (一)材料 1.花岗石块(由花岗石厂加工成品)品种、规格、质量应符合设计和施工规范要求。 2.水泥:425号以上一般硅酸盐水泥或矿渣硅酸盐水泥,并准备适量擦缝用白水泥。 3.砂:中砂或粗砂。 4.矿物颜料(擦缝用)、蜡、草酸。 (二)作业条件 1、花岗石板块进场后应堆放在室内,侧立堆放,底下应加垫木

15、方。并具体查对品种、规格、数量、质量等是否符合设计要求,有裂纹、缺棱掉角不得使用。 2、设加工棚,安装好台钻及砂轮锯,并接通水电源。需要切割钻孔板,在安装前加工好。 3、室内抹灰、水电设备管线等均已完成。 4、房内四面墙上弹好+50cm水平线。 5、施工前应放出铺设花岗石地面施工大样图。 二、操作工艺 1、熟悉图纸:以施工图和加工单为依据,熟悉了解各部位尺寸和作法,搞清洞口、边角等部位之间关系。 2、试拼:在正式铺设前,对每一房间花岗石板块;应按图案、颜色、纹理试拼。试拼后按两个方向编号排列,然后按编号码放整齐。 3、弹线:在房间关键部位弹出相互垂直控制十字线,用以检验和控制花岗石板块位置,十

16、字线能够弹在混凝土垫层上,并引至墙面底部。 4、试排:在房内两个相互垂直方向,铺两条干砂,其宽度大于板块,厚度大于3cm。依据图纸要求把花岗石板块排好,方便检验板块之间缝隙 ,查对板块和墙面、柱、洞口等相对位置。 5、基层自理:在铺砌花岗石板之前将混凝土垫层清扫洁净(包含试排用干砂及大理石块),然后洒水湿润,扫一遍素水泥浆。 6、铺砂浆:依据水平线,定出地面找平层厚度,拉十字线,铺找平层水泥砂浆(找平层通常采取1:3干硬性水泥砂浆,干硬程度以手捍成团不松散为宜)。砂浆从里往门口处摊铺,铺好后刮大杠、拍实,用抹子找平,其厚度合适高出依据水平线定找平层厚度。 7、铺花岗石:通常房间应先里后外进行铺

17、设,即先从远离门口一边开始,根据试拼编号,依次铺砌,逐步退至门口。铺前将板块预先浸湿阴干后备用, 在铺好干硬性水泥砂浆上先试铺适宜后,翻开石板,在水泥砂浆上浇一层水灰比 0.5素水泥浆,然后正式镶铺。安放时四角同时往下落,用橡皮锤或木锤轻击木垫板(不得用木锤直接敲击花岗石板),依据水平线用铁水平尺找平,铺完第一块向两侧和后退方向次序镶铺,如发觉空隙应将石板掀起用砂浆补实再行安装。花岗石板块之间,接缝要严,通常不留缝隙。 8、灌浆、擦缝:在铺砌后昼夜进行灌浆擦缝。依据大理石颜色选择相同颜色矿物颜料和水泥拌合均匀调成:稀水泥浆 ,用浆壶渐渐灌入花岗石板块之间缝隙,并用小木条把流出水泥浆向缝隙内喂灰

18、。灌浆后,用棉丝轩蘸原稀水泥浆擦缝,和地面擦平,同时将板面上水泥浆擦净。然后面层加以覆盖保护。 9、打蜡:当各工序完工不再上人时可打蜡达成光滑洁亮。 10、贴花岗石踢脚板: (1)粘贴法:依据墙抹灰厚度,用:水泥砂浆打底找平并在面层划纹,干硬后再把湿润阴干大理石踢脚板后面,刮抹一层厚素水泥浆(宜加左右胶)后,往底灰上粘贴,并用木锤敲实依据水平线找平找直。24h后用同色水泥浆擦缝,将余浆擦净,和地面同时打蜡。 (2)灌浆法:在墙两端先各镶贴一块踢脚板,其上楞高度在同一水平线内,出墙厚度应一致。然后沿二块踢脚板上楞拉通线,逐块依次序安装,随装随时检验踢脚板平直和垂直。相邻两声之间及踢脚板和地面、墙

19、面之间用石膏稳牢,然后灌1:2稀水泥砂浆,并随时把溢出砂浆擦洁净,待灌入水泥砂浆终凝后,把石膏铲掉。踢脚板擦缝做法同地面。踢脚线面层打蜡同地面一起进行。踢脚板之间缝宜和地面花岗石板对缝贴。 1、冬期施工铺设时,气温不应低于5,并保持其强度达成大于设计要求50%。 三、质量标准(一)确保项目 花岗石品种、规格、质量必需符合设计要求,面层和基层结合(粘结)必需牢靠、无空鼓(脱胶)。 (二)基础项目 1、花岗石表面洁净,图案清楚,光亮光滑,色泽一致,接缝均匀,周围顺直,板块无裂纹、掉角和缺楞等现象。碎拼大理石颜色协调,间隙适宜,磨光一致,无裂缝、坑洼和磨伤。 2、地漏坡度符合设计要求,不倒泛水,无积

20、水,和地漏结合处严密牢靠,无渗漏。 3、踢脚线表面洁净,接缝平整均匀,高度一致;结合牢靠,出墙厚度适宜,基础一致。 镶边用料及尺寸符合设计要求和施工规范要求,边角整齐、光滑。 第二节 玻璃橱窗安装一、施工准备 (一)材料 玻璃橱窗所用之玻璃品种和厚度按设计要求选择。常见有清水平玻璃。(二)操作工艺 、施工时,先按图纸尺寸在墙上弹出垂线,并在地面及顶棚上弹出隔墙位置线。 、依据已弹出位置线,根据设计要求下部做法(砌砖、板条、罩面板)完成下半部,并和两端砖墙锚固。 、做上部玻璃隔墙时,先检验木砖是否已按要求埋设。然后按弹线先立靠墙立筋,并用钉子和墙上木砖钉牢;再钉上、下楹及中间楞木。第三节 铝塑板

21、墙面施工一、施工准备 (一)材料 、铝塑板:表面光滑,色调一致,不能有锯毛,啃头 痕迹。 、木方:30*40红松或白松木方条,含水率应小于15%,并不能有腐朽、节疤、劈裂、扭曲等弊病。 、衬板:915MM胶合板,表面平整、光滑。 、硬木压条:30*50MM方条,不能有腐朽、节疤、劈裂等毛病。 、其它:圆钉、万能胶、射钉等。 、施工工具:电锯、割刀、锣木机、电钻、射钉枪、锺子等。 二、操作工艺 (一)施工关键点: 、砌砖墙时,在设计要求木墙裙位置上,预埋入经过防腐处理木砖。 、木栅格用30*40MM木方条,分格档距以300*300MM为宜。 、木栅格直接和每一块木砖钉牢,每一块木砖钉两枚钉子,钉

22、子以上下斜角错开,这么不轻易出现松动现象。 、装饰铝塑板面层如需拼缝、裁口时,应按设计进行。 (二)操作方法 、安设墙裙面时,先在墙上弹线分档,木栅格墙筋用圆钉和木砖钉牢。 、墙面钉上木栅格墙筋时,横向设标筋拉通线拉平,竖向吊线找直。根部和转角处用方尺找规矩,所楔木垫块必需和木栅格钉牢。 、用915MM厚胶合板作底层,好面向外,底板和木栅格接触面涂胶后钉在木栅格上。外露钉帽必需钉入板中2MM。 、墙面木栅格在阴阳角转角处两面墙面300MM范围内必需加钉木楞。 、装饰防火胶板后面应均匀涂刷一道薄木胶液,然后紧密粘贴,板子上口应平齐。并用小木条加钉小圆钉临时固定,待胶液固化后,拔除圆钉和木条。 第

23、四节 门及门套面油漆施工一、施工工艺 木质表面油漆分混色油漆和清漆。木质表面关键是指门窗、家俱、木装修(如墙裙、隔断、挂镜线、顶棚等)。通常松木等软材类木质表面,以采取调合漆或清漆面一般或中级油漆较多;硬材类木质表面则多采取漆片、蜡克面清漆,属于高级油漆。 、清油、铅油、调合漆面 ()施工程序:刷清油嵌批腻子刷铅油刷调合漆。 ()涂饰方法:为确保质量,每道工序应按以下操作方法进行。 、刷清油:清油通常配合比以1:2.5(熟桐油:松香水)为好。这种清油较稀,帮能渗透入木材内部,起到预防木材受潮变形、增强防腐作用,并使后道嵌批腻子、刷铅油等能很好地和基层粘结。刷清油要求不宜过厚,薄而均匀。 、嵌批

24、腻子:清油干后应即进行嵌批腻子。全部洞眼、裂缝、榫头处和门心板边上缝隙也全部要嵌批整齐。腻子干后,应用木砂纸打磨,要求表面平整清洁,利于涂刷。打磨后应清扫洁净。 、刷铅油:可使用刷过清油油刷操作。要顺木纹刷,不能横刷乱涂,线角处不能刷得过厚,以免产生皱纹。里外分色及裹楞分界线要刷齐直。铅油干后(通常需24H),用细砂纸轻轻打磨至表面光洁为止,要注意不能磨掉铅油而露木质。磨后要清扫洁净,如还有部分需找补腻子时,可用加色腻子找嵌并修补铅油。 、刷调合漆:可使用刷过铅油油刷操作,用新油刷反而不好,易留刷痕。刷调合漆时,刷行不能过长或过短,如刷毛过长,油漆不易刷匀,轻易产生皱纹、流坠现象;刷毛过短,漆

25、膜上会产生刷痕和漏底等缺点。调合漆粘度较大,涂饰时要多刷多理,还要注意保持环境卫生,预防污物、灰砂沾污油漆面。 、润粉、漆片、硝基清漆面(蜡光面) ()施工程序:润粉嵌腻子刷、理漆片刷理蜡光打蜡。 ()涂饰方法:为了确保质量,各道工序必需按以下方法施工。 、润粉:类似腻子有油粉、水粉两种。油粉是用大白粉、颜料、熟桐油、松香水配成,操作方法是用棉纱团蘸油粉往返数次揩擦物面,有棕眼地方要注意擦潢棕眼。水粉是大白粉、颜料和水胶配成,操作 方法和油粉一样,但水粉是用具色颜料配成。品色颜料着色力较强,操作时要仔细,对细小部位要随涂随擦,大面积处要涂快、涂匀,尢其在接头重合处勿因涂粉不匀而造成颜色深浅不一

26、。 、嵌腻子:通常,做蜡克上光木质表面质量要求较高,不许可有较多损坏处,如损坏不多,可在刷过23遍漆片后,用大白粉加漆片配成腻子嵌补;如损坏较多,可用加色石膏油腻子嵌补,腻子颜色要和油粉色相同,切忌太深或太浅。嵌腻子努力争取疤小,干后用细砂纸磨光多出腻子。 、刷漆片:这是最关键一道工序,要达成颜色一致,必需在这道工序中调整。刷漆片前先将漆片溶解。溶解干漆片通常采取百分比是5:1(酒精:干漆片),经过24H后干漆片才能溶解。使用时,还要用酒精兑稀到合适稠度才可涂刷。 两遍漆片干后,用大白粉、漆片调成腻子找嵌小裂缝及损坏处。腻子干后用砂纸磨平,再刷第遍漆片。 、理漆片:先用白布包棉花蘸漆片,再用手

27、挤出多出漆片,顺木纹揩擦几遍,再在面积较大打圈揩擦。 、刷理腊克:将腊克用香蕉水稀释,用刷过漆片后洗净排笔涂刷。但应注意腊克和香蕉水渗透力全部很强,如在一个地方多刷、多揩,轻易把底层漆膜泡软而翻起,所以只能刷一个往返而不能多刷。通常刷45遍即可。第1遍腊克能够较稠些,以后几遍要用倍香蕉水兑稀腊克来涂刷。每遍之间应用旧砂纸轻磨遍。理平揩理遍数通常为遍有时更多,依据腊克情况而定,做到漆膜丰满,表面平整光滑即可。 、打蜡:先上砂蜡。在砂蜡内加入少许煤油,再用洁净棉纱或纱布蘸蜡在物面上涂擦。 二、施工注意事项 、油漆涂饰前,应将木料表面上灰尘、污垢等清涂洁净。木材表面缝隙、毛刺、棱角和脂囊修整后,要用

28、腻子填补,并将腻子磨光。较大脂囊应用木纹相同材料如胶镶嵌。节疤处应点漆片遍。 、溶剂性混色高级油漆做磨退时,宜用醇酸树脂油漆涂饰,并依据涂膜厚度增加遍油漆和磨退、打砂蜡、打油蜡、擦亮工序。 、涂饰门窗扇时,不冒头顶面和下冒头底面不得漏饰油漆。 、木地(楼)板涂饰油漆不得不少于三遍。 第五节 吊顶工程()施工准备1检验结构施工情况吊顶施工前,应对照吊顶设计图,检验结构尺寸是否同建筑设计相符。除复核结构空间尺寸外,尤其要注意结构是否有需要处理质量问题。如钢筋混凝土蜂窝麻面,有没有超出规范所要求要进行处理裂缝等结构上所遗漏问题。如这些问题不处理,则将对吊顶施工产生一定影响。2检验设备安装情况吊顶施工

29、前,检验设备管道是否安装完成,假如是交叉施工,对于一些部位,要进行妥善安排,也是能够。但对绝大多数工程来说,这种大面积交叉施工,是不宜提倡。3编制施工组织设计依据工程具体情况,编制分部工程施工组织设计。(二)施工程序安装铝合金吊顶龙骨施工程序:弹线定位固定悬吊体系安装和调平龙骨。1弹线定位放线关键是弹标高线和龙骨部署线。(1)依据设计图纸,结合具体情况,将龙骨及吊点位置弹到楼板底面上。假如吊顶设计要求含有一定造型或图案,应先弹出顶棚对称轴线,龙骨及吊点位置应对称部署。龙骨和吊杆间距、主龙骨间距是影响吊顶高度关键原因。不一样龙骨断面及吊点间距,全部有可能影响主龙骨之间距离。多种吊顶、龙骨间距和吊

30、杆间距通常全部控制在1012m以内。弹线应清楚,位置正确。铝合金饭吊顶,假如是将板条卡在龙骨之上,龙骨应和板成垂直;如用螺钉固定,则要看板条形状,和设计上要求而具体掌握。(2)确定吊顶标高:将设计标高线弹到四面墙面或柱面上;假如吊顶有不一样标高,那么应将变截面位置弹到楼板上。然后,再将角铝或其它封口材料固定在墙面或往面,封口材料底面和标高线重合。角铝常见规格为25 x25mm,铝合金板吊顶角铝应同板色彩一致。角铝多用高强水泥钉固定,亦可用射钉固定。2固定悬吊体系(l)悬吊形式:采取简易吊杆悬吊有三种形式。镀锌铁丝悬吊因为活动式装配吊顶通常不做上人考虑,所以在悬吊体系方面也比较简单。现在用得最多

31、是用射钉将镀锌铁丝固定在结构上,另一端同主龙骨圆形孔绑牢。镀锌铁丝不宜太细,如若单股使用,不宜用小于14号铅丝。伸缩式吊杆悬吊伸缩式吊杆形式较多,用得较为普遍是将8号铅丝调直,用一个带孔弹簧钢片将两根铅丝连起来,调整和固定关键是靠弹簧钢片。当用力压弹簧钢片时,将弹簧钢片两端孔中心重合,吊杆就可伸缩自由。当手松开后,孔中心错位,和吊杆产生剪力,将吊杆固定。操作很方便,其形状图423所表示。铝合金板吊顶,假如选择将板条卡到龙骨上、龙骨和板条配套使用龙骨断面,宜薄用伸缩式吊杆。龙骨侧面有间距相等孔眼,悬吊时,在两侧面孔眼上用铁丝挂一个圈常见一块小角钢,角钢一条边用射钉固定,另一条边钻一个5mm左右孔

32、,然后再将吊杆穿过孔将其悬挂。悬吊宜沿主龙骨方向,间距不宜大于12m。在主龙骨端部或接优点,需加设吊杆式悬挂铅丝。如若选择镀锌铁丝悬吊,不应绑在吊顶上部设备管道上,因为管道变形或局部维修,对吊顶面平整度带来影响。假如用角钢一类材料做吊杯,则龙骨也大部分采取一般型钢,应用冲击钻固定胀管螺栓,然后将吊杆焊在螺栓上。吊杆和龙骨固定,能够采取焊接或钻孔用螺栓固定。3安装和调平龙骨主、次龙骨宜从同一方向同时安装,其施工程序:就位调平调直边龙骨固定主龙骨接长。(1)就位:安装时,依据已确定主龙骨(大龙骨)位置及确定标高线,先大致将其基础就位。次龙骨(中、小龙骨)应紧贴主龙骨安装就位。(2)调平调直:龙骨就

33、位后,然后再满拉纵横控制标高线(十字中心线),从一端开始,一边安装,一边调整,最终再精调一遍,直到龙骨调平和调直为止。假如面积较大,在中间还应考虑水平线合适起拱度。调平时应注意一定要从一端调向另一端,要做到纵横平直。尤其对于铝合金吊顶,龙骨调平调直是施工工序比较麻烦一道,龙骨是否调平,也是板条吊顶质量控制关键。因为只有龙骨调平,才能使板条饰面达成理想装饰效果,不然,波浪式吊顶表面,宏观看上去很不顺眼。(3)边龙骨固定:边龙骨宜沿墙面或柱面标高线钉牢。固定时,通常常见高强水泥钉,钉间距不宜大于50cm。假如基层材料强度较低,紧固力不好,应采取对应方法,改用胀管螺栓或加大钉长度等措施。边龙骨通常不

34、承重,只趄封口作用。(4)主龙骨接长;通常选择连接件接长。连接件可用铝合金,亦可用镀锌钢板,其表面冲成倒刺,和主龙骨方孔相连。全方面校正主、次龙骨位置及水平度,连接件应错位安装。或钢卡子,吊杆下弯钩吊在圈上或钢卡上。(二)施工准备1检验结构施工情况吊顶施工前,应检验结构尺寸、校核空间尺寸及结构需要处理质量问题。2检验设备安装情况吊顶施工前,检验设备管道安装情况,有没有交叉施工,并进行妥善安排。(三)施工程序龙骨安装次序:在墙上弹出标高线固定吊杆安装大龙骨按标高线调整大龙骨大龙骨底部弹线固定中、小龙骨固定异形龙骨装模撑龙骨。1放线放线关键是弹好吊顶标高线,龙骨部署线和吊杆悬挂点。(1)吊顶标高线

35、:通常是弹到墙面或往面上。(2)龙骨部署线:通常必需弹到楼板下底面上。(3)吊杆位置线:吊杆间距是依据龙骨断面及使用荷载综合确定。龙骨断面大,刚度好,那么吊杆间距可对应大部分。假如在实际工程中使用非标准龙骨配件,那么龙骨断面及吊杆,均应经过受力计算后方能确定。吊杆位置线和龙骨一样同时弹在楼板下底面上。2固定吊杆吊杆选择,应依据吊顶形式灵活处理。可用钢筋,也可用型钢一类型材。假如选择不是标准图集构件,那么,吊杆大小及连接结构,应经过设计和计算,看其抗拉强度度否满足安全要求。假如选择标准图集,吊杆规格及固定方法已经计算,只要按标准图集所标注尺寸规格选择即可。选择和设计吊杆,关键是安全问题,其次是悬

36、吊方便,调整灵活。只有这么,才能做到安全、实用。在隐蔽式装配吊顶中,吊顶本身质量大小,是否上人或有其包活荷载,是决定吊顶结构关键原因。本身质量大,再有定检修荷载,在固定方法上,以起码承受使用荷载为准则。吊杆施工,关键包含和结构固定、断面选择、吊杆和龙骨连接。(1)吊杆和结构固定:和结构固定方法,基础上有三种形式。板或梁上预留吊钧或预埋件。吊杆直接解在预埋件上,或用螺栓固定。在吊点位置,用冲击钻打胀管螺栓,然后将胀管螺栓同吊杆焊接。此种方法可省去预埋件,比较灵活。用射钉枪固定射钉,假如选择尾部带孔射钉,将吊杆穿过尾部孔即可。假如选择不带孔射钉,宜先将一个小角钢固定在楼板上,另一条边钻孔,将吊杯穿

37、过角钢孔即可固定,(2)吊杯和龙骨连接:能够来用焊接,也有采取吊挂件。吊挂件分上人吊挂件和不上人吊挂件。焊接焊接当然很牢靠,但维修或更换时较麻烦。吊挂件吊挂件则不然,它是工厂成品随龙骨配套供给,安装通常比较简单牢靠,如上面提到两种吊挂件,安装时已经定型化套住即可。吊挂件型式关键是依据龙骨断面来设计,不一样龙骨断面,需不一样吊挂件,安装措施也有所差异。上人吊顶和不上人吊顶在悬挂系统上也有区分。便是上人吊顶悬挂,既要挂住龙骨,同时也要阻止龙骨摆动,所以,用一个吊环将龙骨箍住。图个个12所表示不上人吊顶悬挂,用一个尤其挂件卡在龙骨槽中,使之达成悬挂目标。3龙骨安装和调平(1)龙骨安装:在龙骨安装程序

38、上,因为主龙骨在上,所以,吊挂件同主龙骨相连,在主龙骨底部弹线,然后再用连接件将次龙骨和主龙骨固。在主、次龙骨安装程序上,可先将主龙骨和命杆安装完成,然后再依次安装中龙骨、小龙骨。也能够主、次龙骨一齐安装,二者同时进行。至于采取哪些形式,关键视不一样部位、所吊面积大小来决定。大房间安装大龙骨,依据设计要求中间部分应起拱,通常为短跨以1/200,主、次龙骨(大、中、小龙骨)长度方向可用接插件连接,接头处要错开。龙骨安装,通常是根据预先弹好位置,从一端依次安装到另一端。假如有高低跨,常现做法是先安装高跨部分,然后再安装低跨。对于检修孔、上人孔、通风蓖子等部位,在安装龙骨同时,应将尺寸及位置留出,将

39、封边横撑龙骨安装完成。假如在吊顶下部是挂大型灯饰,龙骨和吊杆在此方面全部应做好配合,有些龙骨还需断开,那么,在结构上还应采取对应加固方法。如若大型灯饰,悬挂最好同龙骨脱开,方便安全使用。如若通常灯具,对于隐蔽式装配吊顶来说,能够将灯具直接固定在龙骨上。(2)龙骨调平:在安装龙骨前,因为已经拉好标高控制线,依据标局控制线,使龙骨就位,所以龙骨调平和安装直在同一时间完成。调平关键是调整主龙骨,只要主龙骨标高正确,中、小龙骨通常不会发生什么问题。(3)面板安装施工1安装固定方法装饰石膏板安装可依据材料情况采取搁置平放,螺钉固定及胶粘剂粘结等安装方法。(1)搁置平放法:当采取T型铝合金龙骨或轻钢龙骨时

40、,可将装饰石膏板搁置在由T型龙骨组成各格栅框内,即完成吊顶施工。(2)螺钉固定安装法:当采取U型轻钢龙骨时,装饰石膏板可用镀锌目攻螺钉和U型中、小龙骨固定。针眼用腻于我平,再用和板面颜色相同色浆修补。当采取水龙骨时,装饰石膏板可用镀锌元钉或螺钉和木龙骨钉牢。钉子和板边距离应大于15mm,钉子间距以150170mm为宜均匀部署,并和板面垂直。针头嵌入石膏板深度以0510mm为宜,钉帽应涂刷防锈涂料。针眼用腻子找平,再用和板面颜色相同色浆修补。木龙骨底宽要求大于60mm,厚大于40mm。安装螺钉宜用2025mm木螺钉,亦可采取铝压条或托花修饰。(3)粘结安装法:当施工轻钢龙骨(UC型)组成隐蔽人装

41、配吊顶时,亦可采取胶粘剂将装饰石膏板直接粘贴到龙骨上。胶粘剂应涂抹均匀,不得漏涂,粘实粘牢。2注意事项(1)石膏制品怕水,不得在露天存放,要有防水、防潮方法。(2)装饰石膏板在运输安装时,要轻拿轻放(以集装箱运为宜),注意洁净。如石膏板被污染,安装后要求涂刷一次白色或其它要求色调或涂料。(3)安装前要对其型号、尺寸、方正、厚度、表面平整度进行全方面检验,不符合要求者,要立即修整和调换。(4)为预防石膏板结构位移,安装时板和板之间要留一定空隙。(5)装饰石膏板吊顶存在最大问题是变形较大,究其原因关键是空间湿气不散,通风问题还未处理。所以,装饰石膏板应贴放于通风干燥室内,以预防受潮而变形。()纸面

42、石膏板铺设1固定方法纸面石膏板铺设,关键是板固定,依据龙骨断面,饰面板边处理及板材类型,常分为三种固定方法。(l)石膏板(包含基层板和饰面板)用螺钉固定在龙骨上。金属龙骨大多采取自攻螺钉,木龙骨采取木螺丝。(2)用胶粘剂将石膏板(指饰面板)粘到龙骨上。(3)将石膏板(指饰面板)加工成企口暗缝形式,龙骨两条肢插入暗缝内,不用针,也不用胶,靠两条肢将板担住。一般纸面石膏板和防火纸面石膏板为基层板,纸面石膏装饰吸声板为饰面板,通常全部以采取螺钉固定安装法为好。2罩面板饰面处理设计中假如考虑选择是基层板,要想取得满意装饰效果,那么必需在其它表面饰以其它装饰材料。3施工注意事项(1)吊顶用纸面石膏板,通

43、常采取9mm厚纸面石膏板。(2)板材应在无应力状态下进行固定,预防出现弯棱、凸鼓现象。(3)纸面石膏板长边(即包村边)应沿纵向次龙骨铺设。(4)自攻螺钉和纸面石膏板边距离:面纸包封板边以 10 15mm为官;切割板边以1520mm为宜。( 5)固定石膏板次龙骨间距通常不应大于 600mm,在南方潮湿地域,间距应合适降低,以300mm为宜。( 6)钉距以150170mm为宜,螺钉应和板面垂直。弯曲、变形螺钉应际会,开在相隔50mm部值另钉螺钉。(7)安装双层石膏板时,面层板和基层板接缝应错开,不许可在同一根龙骨上接缝。(8)石膏板对接缝,应按产品要求进行板缝处理。(9)纸面石膏板和龙骨固定,应从

44、一块板中部向板四边固定,不允很多点同时作业。(10)钉子埋置深度以螺钉头表面略埋入极面,并不使纸面破坏为宜。针眼应除锈,并用石膏腻子抹平。(11)拌制石膏腻于,必需用清洁水和清洁容器。(二)配套材料及施工机具在安装铺设纸面石膏板过程中,应该使用专门配套材料和机具、工具,以避免影响工程质量。如纸面石膏板嵌缝石膏及嵌缝纸带,有不少单位在购置石膏板时不是一同配套采购。施工时用其它材料替换,再加之操作不认真,就出现前面提到拼板处裂缝问题。(三)质量要求()外观要求(1)石膏板表面应平整,不得有污染、折裂、缺棱掉角、锤伤等缺点,接缝应均匀一致。(2)搁置安装石膏板不得有漏、透、翘角现象。(3)穿孔板孔距

45、应排整齐,穿孔应垂直干板面,桂边形状为直角形板材,侧面应和板面成直角。(4)装饰石膏板正面不应有影响装饰效果气孔、污痕、裂纹、缺角、色彩不均匀和图案不完整等缺点。(5)纸面石膏板面应平整,对于波纹、沟槽、污痕和划伤等缺点,按要求方法检验时,应符合表4312要求。(6)吸声穿孔石膏板不应有影,向使用和装饰效果缺点,对以纸面石膏板为基板板材不应有破损、划伤、污痕、凹凸、纸面剥落等缺点;对以装饰石膏板为基板板材不应有裂纹、污痕、气孔、缺角、色彩不匀等缺点。暗装吸声材料应有防散落方法。(7)嵌装式装饰石膏板正面不得有影响装饰效果气孔、污痕、裂纹、缺角第六节 涂料工程施工涂料前,应将基层表面上灰尘、污垢

46、等清除洁净,表面若高低不平,有小洞或缺点处,要批嵌后再施涂,在喷涂过大白浆墙面时,应先铲除洁净后方可施涂,以免产生起壳、翘皮等缺点。涂料工程使用腻子,应坚实牢靠,不得粉化、起皮和裂纹,腻子干燥后,应打磨平整光滑,并清洁洁净。施涂时,后一遍涂料必需在前一遍涂料表干后进行,每一遍涂料应该施涂均匀,各层结合牢靠。(1) 涂料工程所用涂料和半成品,均应在其使用期内使用。(2) 涂料工程所用腻子塑性和易涂性应满足施工要求,干燥后应牢靠。采取滑石粉腻子时应掺入适量白水泥或白乳胶,以增加其强度和粘结性。(3) 基层缺棱掉角处用1:3水泥砂浆修补;表面麻面及缝隙应用腻子填补齐平。(4) 基层表面上灰尘、污垢、原墙面上多种涂料应清除洁净,泛碱部位宜使用酸性溶液中和清洗。 (5) 腻子干燥后,应打磨平整光滑、并清理洁净。(6) 涂料表面应颜色一致,不得有掉粉、起皮、透底、漏刷、泛碱、收色、流坠、疙瘩等现象。(7)涂涂料不得污染门窗、灯具、墙裙、踢脚板、木

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 项目管理/招投标

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
