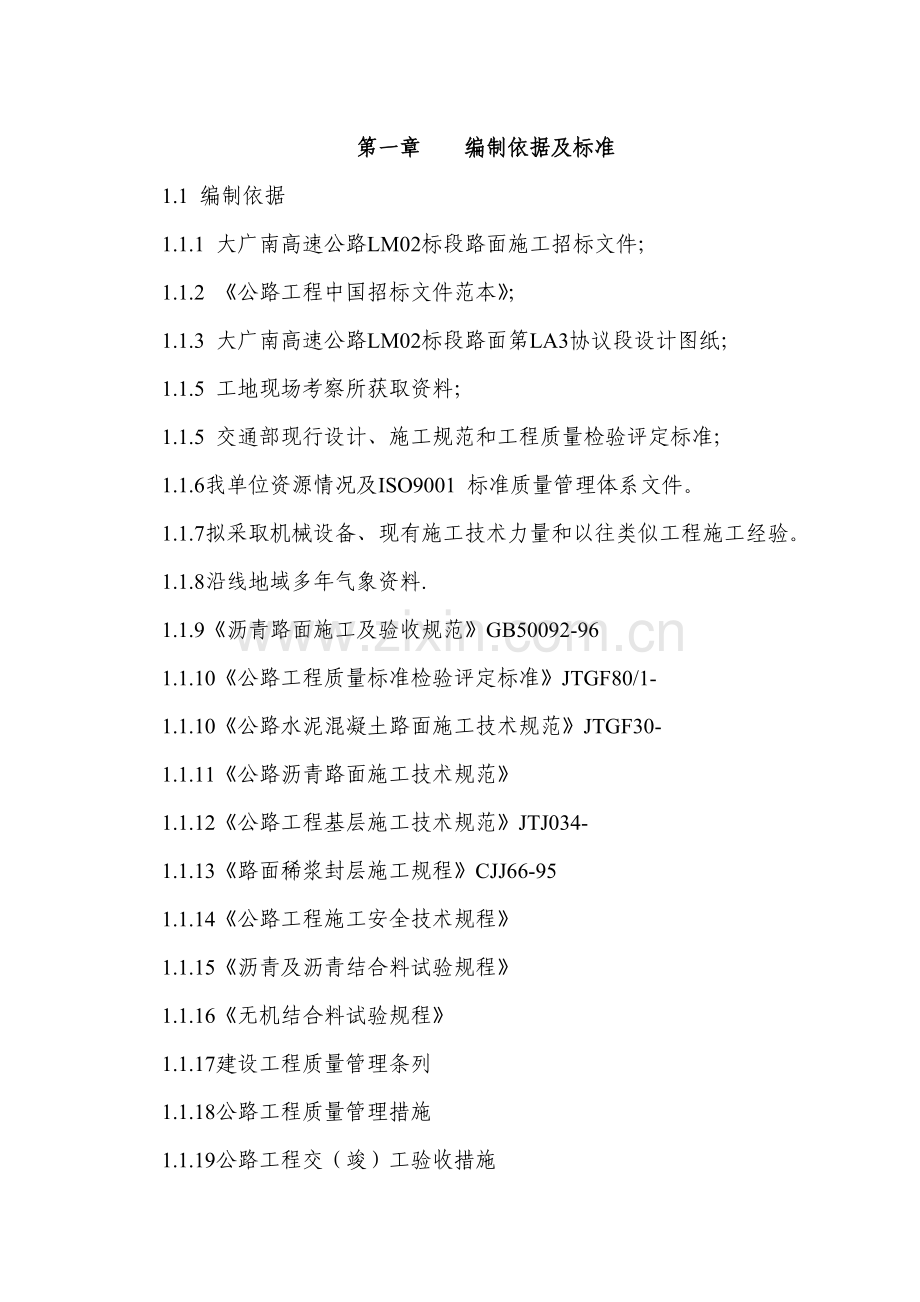

1、第一章 编制依据及标准1.1 编制依据1.1.1 大广南高速公路LM02标段路面施工招标文件;1.1.2 公路工程中国招标文件范本;1.1.3 大广南高速公路LM02标段路面第LA3协议段设计图纸;1.1.5 工地现场考察所获取资料;1.1.5 交通部现行设计、施工规范和工程质量检验评定标准;1.1.6我单位资源情况及ISO9001 标准质量管理体系文件。1.1.7拟采取机械设备、现有施工技术力量和以往类似工程施工经验。1.1.8沿线地域多年气象资料.1.1.9沥青路面施工及验收规范GB50092-961.1.10公路工程质量标准检验评定标准JTGF80/1-1.1.10公路水泥混凝土路面施工

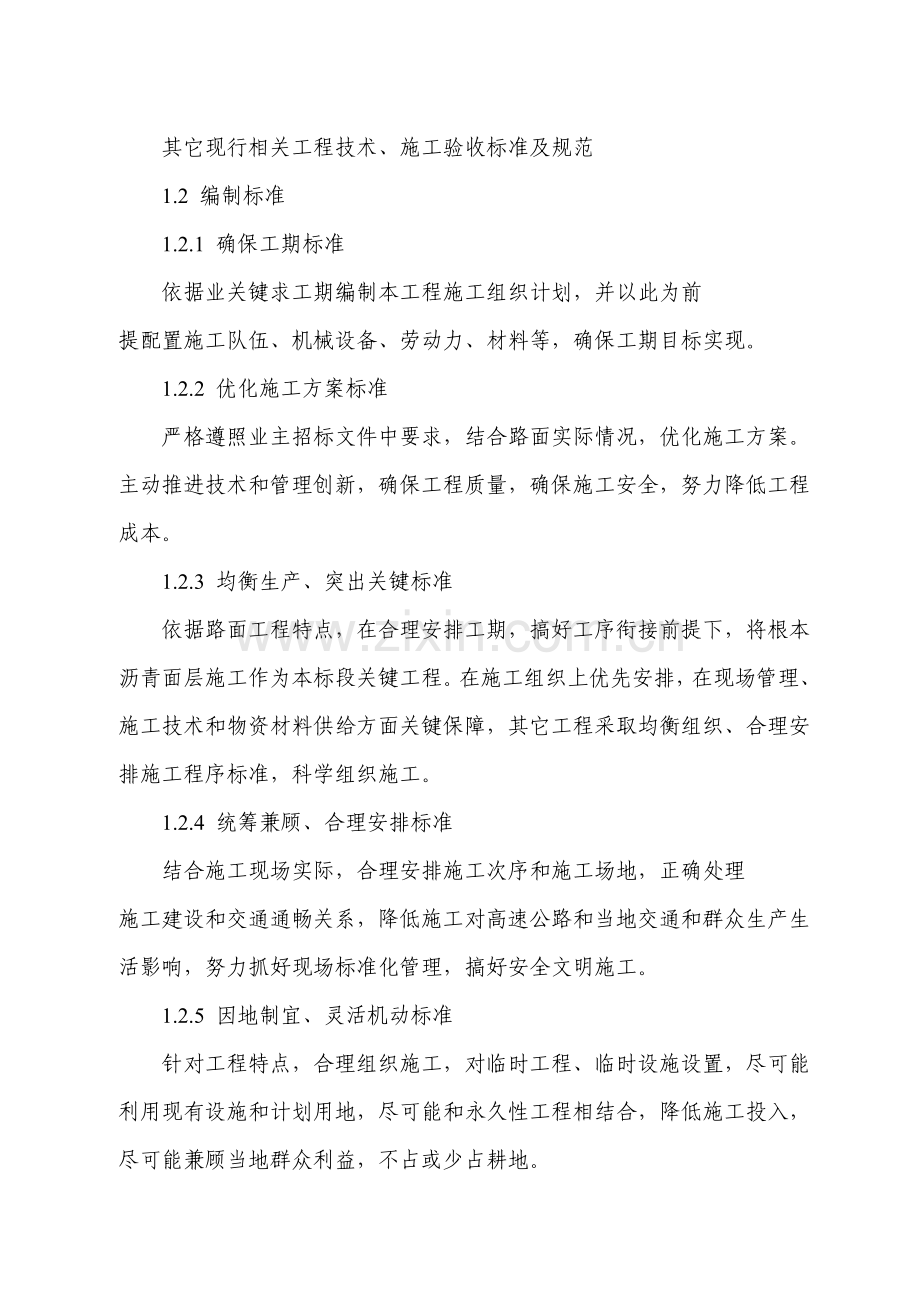

2、技术规范JTGF30-1.1.11公路沥青路面施工技术规范1.1.12公路工程基层施工技术规范JTJ034-1.1.13路面稀浆封层施工规程CJJ66-951.1.14公路工程施工安全技术规程1.1.15沥青及沥青结合料试验规程1.1.16无机结合料试验规程1.1.17建设工程质量管理条列1.1.18公路工程质量管理措施1.1.19公路工程交(竣)工验收措施其它现行相关工程技术、施工验收标准及规范1.2 编制标准1.2.1 确保工期标准依据业关键求工期编制本工程施工组织计划,并以此为前提配置施工队伍、机械设备、劳动力、材料等,确保工期目标实现。1.2.2 优化施工方案标准严格遵照业主招标文件中
3、要求,结合路面实际情况,优化施工方案。主动推进技术和管理创新,确保工程质量,确保施工安全,努力降低工程成本。1.2.3 均衡生产、突出关键标准依据路面工程特点,在合理安排工期,搞好工序衔接前提下,将根本沥青面层施工作为本标段关键工程。在施工组织上优先安排,在现场管理、施工技术和物资材料供给方面关键保障,其它工程采取均衡组织、合理安排施工程序标准,科学组织施工。1.2.4 统筹兼顾、合理安排标准结合施工现场实际,合理安排施工次序和施工场地,正确处理施工建设和交通通畅关系,降低施工对高速公路和当地交通和群众生产生活影响,努力抓好现场标准化管理,搞好安全文明施工。1.2.5 因地制宜、灵活机动标准针
4、对工程特点,合理组织施工,对临时工程、临时设施设置,尽可能利用现有设施和计划用地,尽可能和永久性工程相结合,降低施工投入,尽可能兼顾当地群众利益,不占或少占耕地。1.2.6 专业化施工标准投入专业化队伍施工,以确保工期和质量。1.2.7 确保施工安全标准制订切实可行技术方案和工艺安全方法,定人定岗定职责,确保施工安全和人身安全。1.2.8 环境保护和施工相同关键标准坚持“改造自然、保护自然、建设公路、环境保护同行”标准,施工和环境保护同考虑、同安排、同落实,二者并举,同期进行,达成修路、环境保护双成功,双满意。第二章 工程概况2.1 工程介绍大广南高速公路LM02标段工程按四车道高速公路标准建
5、设,设计时速100km/h,路基宽度26m;桥涵设计汽车荷载等级采取公路-I级。由我企业承建第LA3协议段路基长8公里(K7+000K15+000),路面长16.2公里(K0+800K17+000)。施工关键内容包含:路基土石方工程,沥青砼路面工程,桥涵工程(其中:北张大桥935m箱梁/一座、分离立交1座、天桥1座、涵洞通道18道)、北垣互通工程、防护及交通安全设施工程等。2.2 工程自然地理情况:本项目区所在闻喜县属于温带大陆性气候,气候温和,年平均气温13,一月-3.2,七月27,气候特征显著,四季分明,冬长夏短,季风强盛。十二个月四季气温改变较大,春季干燥多风,夏季炎热多雨,冬季少雪严寒
6、。降水集中而改变大,通常集中于7、8、9三个月。我路面施工段K0+800K7+500段属于黄土丘陵区,总体上地形复杂,沟壁陡峭,冲沟切割猛烈;K+700K17+000段属于黄土台塬区,总体上地势平坦,地形起伏不大。2.3 路面工程关键工程数量表:编号项目名称单位数量1水泥稳定碎石基层厚150mmm222472水泥稳定碎石基层厚200mmm285213水泥稳定碎石基层厚300mmm297264水泥稳定碎石基层厚340mmm293220.855水泥稳定碎石基层厚380mmm23580246水泥稳定碎石底基层厚200mmm23946457级配碎石路面厚150m27242.728透层m2429156.
7、569改性粘层m281551910粘层m212807.811封层m2429461.5612细粒式沥青砼厚40mmm271438.113中粒式沥青砼厚60mmm2341851.814粗粒式沥青砼厚70mmm233522515沥青表面处治层40mmm22322.316厚40mm细粒式改性沥青砼m241032317厚60mm细粒式改性沥青砼m2117587第三章 总体施工部署3.1 施工场地安排:3.1.1 施工总体部署(见附图1)3.1.2拌合站、料场、仓库部署(见附图2)3.2 施工次序:3.2.1 首先,主动开始进行施工准备,安排人员、机械设备到场及临建建设,征用料场并硬化场地,拌和设备安装调
8、试,大量贮备各类原材料,做好各类原材料试验及配比选定,总体施工组织设计及进度计划报批,点桩复核等技术准备工作。按业主安排完成施工备料计划。3.2.2 优先安排路基先交接段落路面底基层施工。3.2.3 路缘石安装工作已在进场前落实好施工队伍。3.2.4 基层完成足够长度而且有连续段落时安排透层油洒布、下封层,沥青底面层施工。3.2.5 沥青总面层及上面层依据沥青底面层实际施工情况,适时安排施工。3.2.6 路面主体项目施工同时,依据实际情况安排路缘石、挡护、排水等配套工程同时施工,但不得对主体工程造成影响,也不得污染路面。3.3 施工进度计划(见附表1)3.4 劳动力配置计划施工劳务层是贯穿整个
9、施工过程实际操作人员,是施工质量、进度、安全生产、文明施工最直接确保者。我标段劳务人员关键来自于我企业长久雇佣劳务人员,及部分由当地民政部门介绍人员。3.4.1基层施工共分为二个施工队,总共劳务人员数量:工种人数机操工38机修工4焊工2试验工6测量工8路面铺装工60砌石工30辅助工(普工)50累计1783.4.2 基层施工劳动力配置同底基层3.4.3 沥青面层施工劳动力配置工种人数机操工26机修工4焊工2试验工4测量工6路面铺装工30砌石工30辅助工(普工)30累计1323.5 施工机械配置计划我项目部计划配置水稳基层施工机械以下表:设备名称型 号不少于以下台数水稳拌合站600型2全自动沥青撒
10、布车(稀浆封层机)徐工6000L1平地机天津190型1推土机山推130型1压路机徐工220振动4压路机路通320振动2压路机徐工胶轮2614自卸车25T40水车10T6摊铺机RP9512装载机徐工5415散装水泥罐50t4个储水池100m32个我项目部计划配置沥青面层施工机械以下表:序号机械配置型号数量1沥青拌和楼4000型1套2沥青脱桶10T1套3摊铺机ABG5252台4压路机DD1302台5压路机DD1101台6胶轮压路机25T2台7装载机FL956F/ZL504台8发电机500KW1套9自卸车20T30辆3.6 原材料供给计划(见第四章)第四章 关键工程项目标施工方案、方法和技术方法4.
11、1 水泥稳定碎石底基层施工方案、方法及技术方法 本协议段水泥稳定碎石底基层厚 20 cm,单层施工。4.1.1 施工准备工作4.1.1.1 施工材料 所用原材料在进料前具体调查料场地质情况和材料属性,多种材料均由工地试验室按规范标准严格检验,合格后报监理审批,方可进场。如有不合格材料,一律不准进场,进场后发觉不合格立即清除。(1)水泥采取42.5硅酸盐水泥,水泥磨出后存放七天以上再使用,进罐时测定水泥温度,小于60以下方许可进罐。水泥进行胶砂强度、初终凝时间、安定性、剂量等检验,技术指标见下表:试验项目技术要求试验方法频度细度(80um筛筛余)(%)10GB/T1345-同厂家、同品种、同批号
12、袋装200t,散装500t为一批,每批抽检一个样品标准稠度用水量(%)GB/T1346-凝结时间初凝(h)4 终凝(h)6且10安定性合格胶砂强度(Mpa)水泥品种抗折强度抗压强度GB/T17671-19993d28d3d28d矿渣32.5级2.55.510.032.5矿渣42.5级3.56.515.042.5普硅32.5级2.55.511.032.5普硅42.5级3.56.516.042.5(2)石料选择天然碎石,由施工单位自行使用破碎机对碎石进行加工处理,石料技术指标:试验项目技术要求试验方法频度筛分符合级配要求T0302-每m32个样品毛体积堆积密度、吸水率(%)T0304-每 m32个
13、样品,如有疑异随时取样试验压碎值(%)30T0316-每 m32个样品液限、塑限液限小于28%塑性指数9T0118-每 m32个样品(3)拌合所使用水为通常饮用水。(4)水泥稳定碎石混合料粗、细集料应洁净、坚硬、耐久,其品质应符合水泥砼路面施工及验收规范GBJ97要求要求。经确定砼配合比粗、细集料合成级配满足下表要求后再使用:筛孔尺寸(mm)经过下列筛孔(mm)质量百分率(%)37.531.5199.54.752.360.60.075水稳碎石底基层10093-10075-9050-7029-5015-356-200-5水泥稳定碎石混合料7天无侧限抗压强度:底基层大于2.5 Mpa,压实度不低于
14、97%。4.1.1.2 材料贮存及堆放:(1)依据配合比计算出多种材料用量,根据工程进度计划定出每个月材料用量及进场时间,确保多种材料立即供给。为预防天气等意外情况,在料场存放最少可供30天生产量材料数量。(2)多种材料进行明确标识,严格根据贯标程序进行,确保材料可追溯性。堆放时采取红砖砌筑隔墙隔开,以免混淆。对于细集料等轻易吸水材料堆高并准备防雨油布,以备在下雨时遮盖,避免因材料含水量过大,降低正常使用效果而造成无须要浪费,影响正常施工。4.1.1.3 铺筑试验段在水泥稳定碎石基层正式施工之前,选定长度为单幅300m左右且经验收合格下承层上进行试铺。试铺时采取两种以上碾压方案,每一个方案均试
15、铺150m,经过试验段确定正式施工以下控制指标:(1)验证用于施工混合料配合比。(2)确定铺筑松铺厚度和松铺系数(经验值 约为1.30)。(3)确定标准施工方法,包含:a混合料配比控制方法;b混合料摊铺方法和适用机具(包含摊铺机行进速度、摊铺厚度控制方法、梯队作业时摊铺机间隔距离); c含水量增加和控制方法;d压实机械选择和组合,压实次序,速度和遍数;e拌和、运输、摊铺和碾压机械高效率协调和配合。(4)确定每一作业段适宜长度。(5)严密组织拌和、运输、碾压等工序,缩短延迟时间。(6)确定大纵坡段落摊铺、碾压工艺。试铺段检验频率应是标准中要求生产路面23倍。试铺结束后编写试验段施工总结,经监理审
16、批后可作为申报正式开工汇报依据。 4.1.1.4施工机具 (1)施工机具配置项目经理部将按工程量和工期要求,投入配置齐全机具和必需零配件,确保拌合楼实际出料能力(生产量80%)超出实际摊铺能力1015%,以确保工程按期优质完成。并联络部分当地运输车辆,以备施工中混合料运输车辆不足。我项目部拟配置施工机械明细表:设备名称型 号不少于以下台数水稳拌合站600型2全自动沥青撒布车徐工6000L1平地机天津190型1推土机山推130型1压路机徐工220振动4压路机路通320振动2压路机徐工胶轮2614自卸车25T40水车10T6摊铺机RP9512装载机徐工5415散装水泥罐50t4个储水池100m32
17、个 (2)设备维护和管理 a认真做好设备维护、保养和试机工作,提升设备完好率、利用率,确保施工顺利进行。 b项目经理部将统一配置较强修理力量,确保机具一旦出现故障,能立即修复,从而不影响施工进度。 c对机械设备立即保养、检修,消除隐患,保持设备清洁,使设备处于良好状态,随时确保工程正常施工。 d机械部及安全部负责对设备进行定时和不定时检验,立即了解机械设备技术情况,制订严格上岗制度,并落实到每个操作手。 e全部机械设备必需经过检修,确定完好后,才能投入使用。 4.1.1.5施工便道 利用现有路基便道做为临时便道,并负责对路基便道维护和修复,保持全线通畅,确保材料运输和施工车辆通行要求。4.1.
18、1.6总体测量放样路基完成后,项目经理部质检科组织测量人员已对全线导线点和水准点进行复查,剔除已移动或已破坏点位。在通视条件不好地点增设、加密测量点位,然后对全线全部点位进行复测和闭合,并将结果上报总监办。对路基压实度、中线偏位、顶面高程、宽度、横坡度、平整度等进行检验。4.1.2水泥稳定碎石底基层施工 4.1.2.1 水稳底基层施工步骤:测量放线-摊铺机就位-混合料运输-摊铺-碾压-养生-检测。4.1.2.2混合料拌合及检测(1)采取集中厂拌法,依据试验段得出配合比参数由试验人员指导拌和站进行拌合,在拌合过程中严格按操作规程进行,装载机在上料时要确保立即、连续,确保集料数量供给。(2)现场试
19、验人员依据原材料含水量及配合比调整原材料进料数量,使混合料中含水量略大于最好含水量2%左右。目测混合料拌和均匀性,使出厂混合料色泽均匀,无离析现象。(3)试验人员随时检测混合料级配组成,水泥剂量及含水量。4.1.2.3混合料运输经过拌和混合料,装料时应前后移动分三次装料,用大吨位自卸汽车运至施工现场,运输车备覆盖毡布,避免混合料因阳光照射失水或雨淋,降低混合料质量。自卸车卸料时,注意卸料速度、数量和摊铺厚度及宽度相适应,控制好各料堆间距。4.1.2.4混合料摊铺(1)摊铺前一天进行测量放样,首先恢复中线,依据中线确定出结构层设计宽度,每10m设一边桩,进行水平测量,在桩上注明桩号并用红漆划出标
20、高,依据此标高外加操作高度和摊铺宽度在钢丝支架上挂出钢丝(钢丝要求施工前要拉紧,挠度小于1.0mm),作为摊铺机施工时自动调整基准线。(2)摊铺开始前将下承层洒水湿润。(3)依据施工段开始端两个桩位高程进行就位,将熨平板放置在垫木上,摊铺机两侧自动找平触头放置在铝合金型材上,调整垫木厚度使熨平板抬起高度包含水稳碎石底基层虚铺厚度约为26cm。(4)水泥稳定碎石混合料摊铺采取2台摊铺机梯队作业,前后间距不超出20m,摊铺时确保速度一致、摊铺厚度一致、松铺系数一致、路拱坡度一致、摊铺平整度一致、振动频率一致等,两机摊铺接缝平整。摊铺机保持连续作业,摊铺机螺旋布料器不少于三分之二埋入混合料中。(5)
21、为确保结构层边缘压实度,设置用方木或型钢模板支撑,设 0.05 m超宽。摊铺机后面设专员消除粗细集料离析现象。摊铺过程中发觉离析、骨科聚积时,在碾压前立即挖除用新拌混合料填补,严禁在骨料聚积地方筛洒细料。4.1.2.5 碾 压采取两机摊铺,一次碾压成型,一次碾压长度由试铺段确定,每日工作缝接头做到横缝对齐。碾压次序为:初压-复压-终压。碾压段落层次分明,设有初压、复压、终压阶段界面标志牌,有监理旁站。初压:220振动压路机,紧跟摊铺机阶梯行驶,静压2遍,时速1.5km/h-2.0km/h,压路机碾压时错轮应重合1/3-1/2,压实度达成90%。复压:220振动压路机,振动碾压34遍,时速2km
22、/h3km/h,依据现场压实度检测情况,不足时用路通320加振2遍。终压:261胶轮压路机,静压12遍,时速1.5km/h2.0km/h。压实时,遵照稳压(遍数适中,压实度达成90%)振动碾压胶轮稳压程序,压至无轮迹为止。4.1.2.6养生及交通管制(1)每一段碾压完成并经压实度检验合格后即可开始洒水养生并采取透水土工布进行覆盖。天天洒水数次,应视当地天气情况而定。在一周内,应使底基层表面保持潮湿状态。保持潮湿程度,不宜过湿或或干或湿。(2)洒水养生时,应使喷出水成雾状,不得将水直接喷射或冲击水泥结构层表面,将表面冲成松散状态或产生新集料窝(带)。(3)养生期间应安排专员对养生路段进行交通管理
23、,严禁重车及社会车辆行驶,施工车辆可慢速通行(30km/h);实施交通管制路段,设置限制车辆行驶路线标志牌。4.1.3 水泥稳定碎石底基层质量标准及检测方法:检验项目质量要求检验要求备注要求值或许可误差质量要求最低频率方 法压实度()代表值大于97,极值大于93符合技术规范要求2处/200米/车道用灌砂法检验/平整度(mm)12平整、无起伏2处/200米用三米直尺连续量10尺,每尺取最大间隙/纵断高程(mm)5,-15平整顺适1断面/20米每断面4点水准仪测量/厚度(mm)代表值-10均匀一致1处/200米/车道挖坑测量/合格值-25宽度(mm)大于设计边缘线整齐,顺适,无曲折4处/200米用
24、皮尺丈量/横坡度()0.3/4个断面/200米用水准仪测量/水泥剂量()0.5/每m21次,1次6个以上样品EDTA滴定及总量校核拌和机拌和后取样级配符合设计要求符合控制范围每m21次水洗筛分拌和机拌和后取样强度(MPa)大于2.0Mpa,小于2.5 Mpa,/1组天天/1台拌和楼7天浸水抗压强度拌和后取样芯样完整性芯样完整基础无松散每施工500m2点钻芯取样外观要求表面平整密实,无坑洼,无显著离析;无显著压路机轮迹,施工接茬平整稳定。4.2、水泥稳定碎石基层施工 本标段根本路面基层采取38cm水泥稳定碎石,分2层施工。匝道采取 34cm水泥稳定碎石,分2层施工。;基层大于4.5Mpa,压实度
25、不低于98%。4.2.1施工准备工作 4.2.1.1施工材料 (1)水泥、外掺剂、水同底基层一致。 (2)碎石采取石质坚硬、清洁、不含风化颗粒集料,技术指标见下表。试验项目技术要求试验方法频度筛分符合级配要求T0302-每m32个样品毛体积堆积密度、吸水率(%)T0304-每 m32个样品如有疑异随时取样试验压碎值(%)25T0316-每 m32个样品液限、塑限塑性指数9T0118-每 m32个样品水泥稳定碎石级配:筛孔尺寸(mm)经过下列筛孔(mm)质量百分率(%)37.531.5199.54.752.360.60.075水稳碎石基层10068-8638-5822-3216-288-150-
26、3在正式施工前为达成要求级配要求,经过试验段来确定粉煤灰掺量。4.2.1.2、机械设备配置同底基层一致。4.2.1.3、施工便道同底基层一致。4.2.1.4总体测量放样同底基层一致。4.2.2、水泥稳定碎石基层施工工艺4.2.2.1混合料拌和(1)料场备料应能满足15天摊铺用料,天天开始拌和前,应检验场内各处集料含水量,计算当日施工配合比,外加水和天然含水量总和要比最好含水量略高。同时,在充足估量施工富余强度时要从缩小施工偏差入手,不得以提升水泥用量方法提升路面基层强度。(2)天天开始搅拌以后,按要求取混合料试样检验级配和水泥剂量,随时检验配比、含水量是否改变,混合料颜色须均匀。混合料拌和用水
27、量应以最好含水量+(1%2%)控制,使碾压成型后表面保持湿润。夏季高温蒸发量大,早晚和中午含水量要有区分,要依据温度改变立即调整,但加水量不得超出最好含水量+2%。(3)拌和机出料不许可采取自由跌落式落地成堆、装载机装料运输措施。一定要配置带活门漏斗料仓,成品混合料先装入料仓内,由漏斗出料装车运输。4.2.2.2混合料运输运输车辆数量应能满足拌和混合料立即运出和摊铺机连续作业。运输车辆在天天开工前,要检验其完好情况,装料前应将车厢清洗洁净。为避免混合料离析,车辆在拌和机出料口装料时,应前后移动分三次装料。应立即将拌成混合料运输到铺筑现场。车上混合料应用篷布覆盖,降低水分损失。若车内混合料不能在
28、水泥初凝时间内运到工地摊铺压实时,必需给予废弃。4.2.2.3、混合料摊铺(1)开始摊铺前一天要进行测量放样,首先恢复中线,依据中线确定出结构层设计宽度,每20m设一边桩,进行水平测量,在桩上注明桩号并用红漆划出标高,依据此标高外加操作高度和摊铺宽度在钢丝支架上挂出钢丝(钢丝要求施工前要拉紧,挠度小于1.0mm),作为摊铺机施工时自动调整基准线。采取前进方向10m一个断面。每个断面设右1.5m、右7.375m、右13.25m三点控制高程。在右0.24m和右14.70m处钉50cm长钢钎,挂钢丝线分别控制右1.5m和右13.25m点高程。因为采取两台摊铺机阶梯铺筑,使在靠中分带一侧一台摊铺机先行
29、。为确保运料车进出不影响高程点控制,在右8.0m处采取带托槽支架控制右7.375m处高程。在托槽支架上使用6m长铝合金型材,型材为10044mm。摊铺机传感器放在铝合金型材上面前进,关键控制型材上表面高程。松铺系数经过试铺段确定确定为1.30。在摊铺机铺完段落上,由测量组对铺筑后高程立即进行复测,待碾压完成后,再次进行复测。(2)底基层施工结束7天后即可进行基层施工,两层水泥稳定碎石施工间隔不得超出30天。施工前应确保作业面表面无浮土、积水等,并在作业面表面洒水保持湿润。基层摊铺前应将底基层洒水湿润 ,在底基层表面喷洒水泥净浆,洒布均匀,长度应小于摊铺机前30m40m。(3)水泥稳定碎石混合料
30、摊铺宜采取2台摊铺机梯队作业,摊铺时应确保其速度一致、摊铺厚度一致、松铺系数一致、路拱坡度一致、摊铺平整度一致、振动频率一致等,摊铺前应检验摊铺机各部分运转情况,严格控制基层厚度和高程。摊铺机保持连续作业,摊铺时应保持匀速行驶,通常控制在1m-3m/min左右摊铺时两机前后间距不宜超出20m。摊铺机螺旋布料器不少于三分之二埋入混合料中。(4)为确保结构层边缘压实度,设置用方木或型钢模板支撑,设 0.05 m超宽。4.2.2.4 碾 压采取两机摊铺,一次碾压成型,一次碾压长度由试验段确定,碾压工艺为:初压:220振动压路机,紧跟摊铺机阶梯行驶静压2遍,时速1.5km/h2.0km/h,一次碾压长
31、度通常为50m80m,压路机碾压时错轮应重合1/3-1/2。 复压:220振动压路机,振动碾压34遍,时速2km/h3km/h。终压:260胶轮压路机,静压12遍,时速1.5km/h2.0km/h。碾压段落必需层次分明,设置显著分界标志,有监理旁站。碾压完成后用灌砂法立即检测压实度,不满足要求在水泥终凝时间内立即补压,同时目测没有显著轮迹。自检合格后报请监理工程师认可,监理工程师抽检合格后方可进行下一工序施工。4.2.3.5横缝设置摊铺如因故中止时间超出2h,必需设横缝,天天收工以后,第二天开工接头断面也要设置横缝,设置方法: (1)碾压完成,摊铺机驶离混合料末端。(2)将压路机沿斜面开到前一
32、天施工结构层上,用三米直尺纵向放在接缝处,定出结构层面离开三米直尺点作为接缝位置,沿横向断面挖除坡下部分混合料,清理洁净后,摊铺机从接缝处起步摊铺。(3)压路机沿接缝横向碾压,由前一天压实层上逐步推向新铺层,碾压完成再纵向正常碾压。4.2.3.6纵缝设置在不能避免纵向接缝情况下,前半幅铺筑100m150m(试验段确定)后应返回铺筑后半幅,纵缝必需垂直相接,严禁斜接,接缝处应一次碾压成型,同时人工清除纵向接缝处离析骨料,洒水湿润。后半幅施工时,摊铺机在纵向接缝处要搭接前半幅10cm15cm,纵接缝两侧30cm宽度范围内人工摊铺厚度略高出松铺厚度。 4.2.3.6养生及交通管制工地气温低于5时,不
33、应进行施工。雨季施工,应尤其注意天气改变,勿使水泥和混合料受雨淋。降雨时应停止施工,已摊铺混合料应在雨前立即碾压密实。每一段碾压完成以后应立即进行质量检验,并开始养生作业。(1)将透水无纺土工布湿润,然后人工覆盖在碾压完成结构层顶面。覆盖后,再用洒水车洒水,7天内正常养护。用洒水车洒水养生时,洒水车喷头要用喷雾式,不得用高压式喷管,以免破坏底基层、基层结构,天天洒水次数应视气候而定,整个养生期间应一直保持水泥稳定碎石层表面湿润。(2)养生期间应安排专员对养生路段进行交通管理,严禁重车及社会车辆行驶,施工车辆可慢速通行(30km/h);实施交通管制路段,设置限制车辆行驶路线标志牌。4.2.4 水
34、泥稳定碎石基层质量要求和检测方法:检验项目质量要求检验要求备注许可误差质量要求最低频率方法压实度()代表值大于98,极值大于94符合技术规范要求2处/200米/车道用灌砂法检验/平整度(mm)8平整、无起伏2处/200米三米直尺连续量10尺,每尺取最大间隙/纵横高程(mm)5,-10平整顺适1断面/20米每断面35点用水准仪测量/厚度(mm)代表值-8均匀一致1处/200米/车道挖坑丈量/合格值-15宽度(mm)大于设计边缘线整齐,顺适,无曲折1处/40米用皮尺丈量/横坡度()0.3/3个断面/100米用水准仪测量/水泥剂量()0.5/每m21次,1次6个以上样品EDTA滴定及总量校核拌和机拌
35、和后取样级配符合设计要求符合控制范围要求每m21次水洗筛分拌和机拌和后取样强度(MPa)大于3.5 Mpa,但小于4.0Mpa/1组天天/1台拌和楼7天浸水抗压强度拌和机拌和后取样含水量()0+1最好含水量随时烘干法芯样完整性芯样完整基础无松散每施工段每500m2点钻芯取样外观要求 面平整密实,无浮石,弹簧现象;无显著压路机轮迹。全部试验结果,均报监理工程师审批合格后方可进行下一道工序。4.3 沥青面层施工方案、方法及技术方法4.3.1 透层油施工4.3.1.1 材料透层油采取乳化沥青,用量1.21.4kg/m2,喷洒渗透深度大于3mm,技术指标见下表:试验项目单位技术要求试验方法破乳速度慢裂
36、或中裂T 0658离子电荷阳离子(+)T 0653筛上残留物(1.18mm筛)小于%0.1T 0652粘度恩格拉粘度计 E252-30T 0622道路标准粘度计 C25.3s10-60T 0621蒸发残留物残留份含量,大于%55T 0651溶解度,大于%97.5T 0607针入度(25)0.1mm45-150T 0604延度(15),大于cm40T 0605和粗、细粒式集料拌和试验均匀T 0659常温贮存稳定性1d,小于%1T 06555d,小于%5所需原材料为沥青、水、乳化剂和稳定剂。沥青和中、下面层选择同一型号沥青,且针入度范围控制在100-200之间。原材料配置用量为:沥青55-70%,
37、水30-45%,乳化剂和稳定剂为5%。4.3.1.2、施工方法(1)准备工作施工前,对路面基层进行根本清扫,清除表面浮尘和泥浆,使基层顶面集料颗粒部分外露。(2)喷 洒a采取全自动沥青洒布机均匀喷洒,喷洒前进行试喷,确定沥青洒布量、洒布温度及洒布面积。b透层油紧接在基层施工结束表面稍干后进行喷洒,先洒布靠中央分隔带车道,由内向外,一个车道接一个车道喷洒。在沥青洒布机喷洒不到地方采取人工洒布机进行喷洒。c喷洒完一个车道后必需用油槽接住排油管滴下沥青,预防局部乳化沥青过多。(3)喷洒后均匀洒布0-5mm石屑,用量2-3kg/m2,并用18T轮胎压路机碾压1-2遍。4.3.2封层施工4.3.2.1、
38、材 料采取固化物含量为50%乳化沥青,技术指标同透层油。集料采取坚硬、粗糙、耐磨、洁净石灰岩石料级配见下表:筛孔尺寸(mm)经过各筛孔百分率(%)9.51004.7570-902.3645-701.1828-500.619-340.312-250.1517-180.0755-15封层采取稀浆封层,技术要求应符合下表要求:项 目单位技术要求试验方法可拌合时间s120机械搅拌稠度cm2-3T 0751粘聚力试验30min(初凝时间)600min(开放交通时间)NmNm1.22.0T 0754湿轮磨耗试验磨耗值浸水1h浸水6dg/m2g/m2800-T 07524.3.2.2、施工方法(1)放样放线
39、依据路幅宽度调整摊铺箱,使施工车程次数为整数。(2)摊 铺a施工前对下承层采取强力清刷机进行清扫。天气过于干燥气温又很高时,对原路面进行洒水,量控制以路面无积水为宜,洒水后可立即摊铺。b将装好料摊铺机对准走向控制线,并调整摊铺箱厚度和拱度,使摊铺箱周围和原路面贴紧;c施工员再次确定各料门高度或宽度;d开动发动机,接合拌和缸离合器,使搅拌轴正常运转,并开启摊铺箱螺旋分料器;打开各料门控制开关,使矿料、填料、水几乎同时进入拌和缸,并当预湿混合料推移至乳液喷出口时,乳液喷出;e调整稀浆在分向器上流向,使稀浆能均匀地流向摊铺箱左右;f调整水量,使稀浆稠度适中;g当稀浆混合料均匀分布在摊铺箱全宽范围内时
40、开始摊铺,通常前进速度为2kmh,混合料摊铺后,立即进行人工找平,找平关键是:起点,终点,纵向接缝,过厚,过薄或不平处,尤其对超大粒径矿料产生纵向刮痕,立即清除并填平;h当摊铺机上任何一个材料用完时,立即关闭全部材料输送控制开关,让搅拌缸中混合料搅拌均匀,并送入摊铺箱摊铺完后停止摊铺。重新装料后继续摊铺。i在施工过程中要尽可能降低横缝数量,提升接缝施工水平。首先是在起点处,当摊铺箱全宽度上全部布有稀浆时,就能够低速缓慢前移,这么能够降低箱内积料过多而产生过厚起拱现象,并对起点进行人工找平。两次摊铺衔接处,下一车从上一车终点倒回35m距离开始下一车摊铺,使机械运行线形,和上一车相吻合。当该路段进
41、行最终一车施工时,其终点处理要采取人工整平,并做出一条直线。(3)碾 压在沥青破乳后立即进行碾压,碾压采取18T轮胎压路机从路中心向外侧碾压,碾压时轮胎压力约3个大气压,碾压速度控制在6km/h。(4)养 护施工完成后封闭交通养生1天,如交叉口等确需立即开放交通,必需进行撒砂保护。养生完成后,视情况可开放交通。(5)质量控制a施工前必需提供材料试验汇报,在确定符合要求后,方可使用。b施工前必需提供混合料试验汇报,在确定材料没有发生改变和符合要求后,方可施工。c施工中应对稀浆混合料性能进行抽样检测。d稀浆封层施工外观质量应符合下列要求:表面平整,密实,无松散,无轮迹;纵、横缝衔接平顺,外观色泽均
42、匀一致;和其它结构物衔接平顺,无污染;摊铺范围以外无流出稀浆混合料;表面粗糙,无光滑现象。4.3.3粘层油施工4.3.3.1、材 料粘层油采取SBS改性乳化沥青,用量0.30.5L/m2;桥面砼路面层上撒布量为0.60.8L/m2;技术指标见下表:SBS改性沥青标号和技术指标和路面面层SBS改性沥青一致。试验项目技术要求试验方法破乳速度中裂、快裂T0658-1993粒子电荷阳离子()T0653-1993粘度恩格拉粘度 E251-10T0622-1993沥青标准粘度 C25,38-25T0621-1993筛上剩下量(1.18mm)(%) 小于0.8T0652-1993和矿料粘附性,裹覆面积 大于
43、2/3T0654-1993蒸发残留物含量()大于50T0651-1993针入度(100g ,25,5s)(0.1mm)61T0604-软化点() 大于60T0606-延度(5)(5cm/min)(cm) 大于20T0605-1993溶解度 大于97.5T0607-1993贮存稳定性1d(%) 小于1T0655-19935d(%) 小于54.3.3.2、施工方法同透层油施工,宜在沥青层铺筑前1d2d洒布,若当日喷洒,需待乳化沥青破乳、水分完全蒸发后,方可铺筑沥青混合料。4.3.4沥青混凝土面层施工4.3.4.1 施工材料(1)矿 料矿料由粗集料、细集料和填料组成。AC-13:10mm15mm、5mm10mm、0mm5mm、机制砂及矿粉;AC-20C:10mm20mm、5mm10mm、0mm5mm、机
