资源描述
XX县污水处理厂及配套管网工程
XX县污水处理厂及配套管网工程
监 理 规 划
编制:
审核:
批准:
云南xxxxxxxxx有限公司
年 月 日

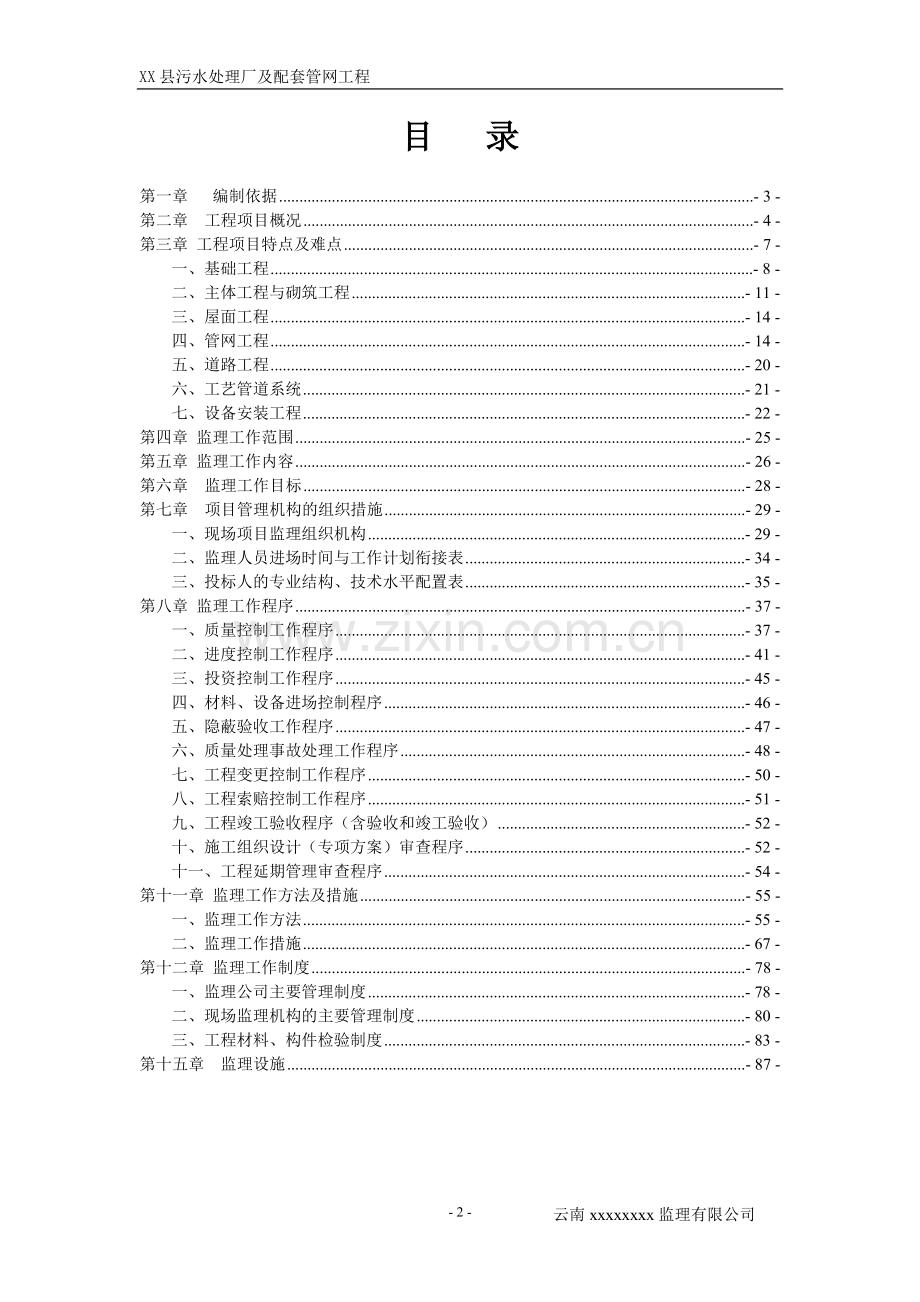

目 录
第一章 编制依据 - 3 -
第二章 工程项目概况 - 4 -
第三章 工程项目特点及难点 - 7 -
一、基础工程 - 8 -
二、主体工程与砌筑工程 - 11 -
三、屋面工程 - 14 -
四、管网工程 - 14 -
五、道路工程 - 20 -
六、工艺管道系统 - 21 -
七、设备安装工程 - 22 -
第四章 监理工作范围 - 25 -
第五章 监理工作内容 - 26 -
第六章 监理工作目标 - 28 -
第七章 项目管理机构的组织措施 - 29 -
一、现场项目监理组织机构 - 29 -
二、监理人员进场时间与工作计划衔接表 - 34 -
三、投标人的专业结构、技术水平配置表 - 35 -
第八章 监理工作程序 - 37 -
一、质量控制工作程序 - 37 -
二、进度控制工作程序 - 41 -
三、投资控制工作程序 - 45 -
四、材料、设备进场控制程序 - 46 -
五、隐蔽验收工作程序 - 47 -
六、质量处理事故处理工作程序 - 48 -
七、工程变更控制工作程序 - 50 -
八、工程索赔控制工作程序 - 51 -
九、工程竣工验收程序(含验收和竣工验收) - 52 -
十、施工组织设计(专项方案)审查程序 - 52 -
十一、工程延期管理审查程序 - 54 -
第十一章 监理工作方法及措施 - 55 -
一、监理工作方法 - 55 -
二、监理工作措施 - 67 -
第十二章 监理工作制度 - 78 -
一、监理公司主要管理制度 - 78 -
二、现场监理机构的主要管理制度 - 80 -
三、工程材料、构件检验制度 - 83 -
第十五章 监理设施 - 87 -
第一章 编制依据
一、设计文件、施工图纸;
二、有关的法律、法规、规章:
(1)中华人民共和国建筑法;
(2)中华人民共和国合同法;
(4)建设工程质量管理条例;
(5)建设工程安全管理条例;
(7)工程建设标准强制性条文;
(8)工程建设监理规范(GB50319-2000);
三、施工验收标准和规范:
(1)地基与基础工程施工及验收规范(GB50202-2002)
(2)给水排水构筑物施工及验收规范(GB50141-2008)
(3)给水排水管道施工及验收规范(GB50268-2008)
(4)混凝土工程施工及验收规范(GB50204-92)
(5)砌体工程施工及验收规范(GB50203-2002)
(6)建筑工程施工质量验收统一标准(GB50300-2001)
(7)城市道路施工质量与验收规程
四、监理大纲:
五、建设工程委托监理合同;
六、建设工程施工合同、协议;
第二章 工程项目概况
工程名称:XX县污水处理厂及配套管网工程
工程建设地点:屏山镇掌鸠河与崇德小河交汇处西侧
建设规模:日处理污水0.6万立方米,污水管网22.144公里,雨水管网29.5公里
建设单位:彝族苗族自治县县城供排水工程建设指挥部
工程概况:本工程项目是以污水处理厂为主的市政建设项目,以污、雨、排水管网自四周辐射汇集到污水厂进行污水处理。因而地域广阔,点多面广,路线长、施工难度大、施工组织复杂。
污水厂由粗格栅栏及提升泵房、ICEAS反应池,D型滤池、鼓风机房,污泥脱水机房组成。
主要工程项目及技术经济指标
一、总用地面积
1.23114ha
二、建筑总面积
1327.86m2
其中
名称
层数
建筑面积
综合楼
3
414m2
鼓风机房配电间
1
266m2
污泥脱水机房
2
346m2
机房,仓库
1
72m2
值班室
1
17.86m2
D型滤池
1
212m2
三、建构筑物占地面积
一期 2369.16m2
二期 941.64m2
四、道路、广场占地面积
2951.43m2
五、绿化面积
4818.03m2
六、绿地率
31.13%
七、建筑密度
26.89%
八、围墙
438.4m(砖砌2.5m高)
九、一期场地填方工程量
36506.56m3
污水设备安装一览表
序号
名称
规格
单位
数量
1
潜水泵
Q=20m3/h,H=10m,N=1.5kw
台
2-5
2
潜水泵
Q=250m3/h,H=185m,N=15kw
台
3-5
3
砂水分离器
SF260
台
1
4
撑拌器
R=12~20r/min,N=1.1m
台
1
5
电动葫芦
CD1-9、CD3-6D
台
2-4
6
转鼓式格栅除污机
GSZG-8W,e=5mm
台
2
7
无轴螺旋输送机
WLS260,N=0.75mm
台
2
8
反捞式格栅除污机
FHQ-0.8-5.5 b=120mm
台
2
9
螺旋输送压榨一体机
LYZ200,N=1.5kw
台
1
10
侧墙式轴流风机
Q=8000m3/h 全压300pa 0.75kw
台
2
11
LX型动力单梁悬挂起重机
L=6.5m T=10t H=9m N=2*0.8kw+13kw
台
1
12
空气过滤器
Q=2400m3/h
台
2
13
多级低速离心风机
D40-1.6 Q=40m3/min P=58.8kpa,N=75kw
台
2
14
潜水搅拌机
Ф165
台
2
15
滤水器
XPS-500
台
1
16
空气加热机
N=30kw
台
1
17
热风搅拌型干燥机
N=5.5kw
台
1
18
螺旋输送机
LYX20
台
2
19
滤带冲洗泵
12m3/h
台
2
20
一体化头药机
4kw
台
2
21
污泥螺旋泵
3-15m3/h
台
2
22
带式污泥浓缩脱水机
10m3/h
台
1
管道工程项目主要内容
序号
名称
工程项目
规格
单位
数量
1
污水
管线
新建管道
D400-800
米
29500
检查井
Φ1000-1250
米
831
2
雨水管线
新建管道
D400-1400
米
15475
改建管道
DN500-1200
米
6669
检查井
Φ1000-1.9×2.5m
座
738
溢流井
1.3×1.1m
座
25
雨水管道口
座
25
小计
管线总长
米
22144
工程概算价:7277.52万
第三章 工程项目特点及难点
我公司通过现场收集到的资料,以丰富的专业监理经验,对本工程的技术难点及监理对策做如下阐述。
本工程组织监理、施工技术监理的难点、重点、关键点及其监理对策:
组织难点及其组织对策:
1、本工程项目是以污水处理为主的市政建设项目,以污、雨、集排水管网自四周辐射汇至污水厂。因而地域广阔,点多面广,路线长施工难度大、施工组织复杂。工程内外协调难度大。
2、本工程是XX县近期开工工程项目,是列入昆明市市委督办项目,时间紧、任务重。
3、根据设计要求及施工现场具体情况,针对监理工作重点难点、关键点 ,监理对策主要为:
(1)选派最优秀的工程技术人员组成强有力的项目监理部,根据本工程项目施工质量、进度的要求,动态地安排人力,保证在每个施工点都有监理工程师驻守,每道工序都有专业监理工程师把关、控制。严格做到“过程控制,终端把关”;
(2)认真审核施工图纸,要求承包单位细化、深化施工组织设计,十分重视不同分部分项的工程特点,对各个分部分项施工方要做专门方案经审批后实施,一次成功,避免返工;
(3)积极主动协助业主做好工程系统内外协调工作。
技术难点、重点、关键点及其监理对策:
一、基础工程
1、施工技术监理难点、重点、关键点
污水厂厂房基础类型多,结构复杂,施工不便
(1)粗细格栅为人工挖孔桩,直径800×深3000-9000,
钢筋混凝土承台;
(2)ICEAS反应池为筏板基础:
持力层粉质粘土加粘土层,承载力>130Kpa,因而有换填部分,换填部分深度2m左右。
(3)换填部分用4:6级配砂石换填,级配砂石垫层干容重20KN/m3,压实系数大于0.95;
(4)提升泵房最深达到10.25m,抗渗要求等级S6;
(5)其他为独立基础,设地梁连接。
2、地基与基础工程对策
(1)地基与基础工程施工前,必须具备下列资料:
1)施工区域内建筑场地的工程地质勘察报告;
2)地基与基础的施工图纸,并应附有原有地下管线和其他障碍物的资料;
3)施工组织设计或施工方案;
4)必要的试验资料。
注:施工时如发现实际情况与工程地质勘察报告不符时,应通知有关单位处理。
(2)地基与基础工程所使用的材料、制品等的品种、规格、标号和强度,应符合设计要求;
(3)地基与基础工程,必须在完成准备工作及所需施工机械设备和管线安装妥善,并经试运转正常后,方可施工;
(4)地基与基础工程施工的轴线定位点和水准基点,经复核后,应妥善保护,并经常复测;
(5)地基与基础工程施工中,对隐蔽工程应进行中间验收,合格后,方能进行下一工序的施工。完工后,应按相关规范的规定进行验收;
(6)砂和砂石地基所用的材料,宜采用中砂、粗砂、砾砂、碎(卵)石、石屑或其他工业废粒料;
(7)砂和砂石材料,不得含有草根垃圾等有机杂物。用作排水固结地基的材料除应符合上列要求外,含泥量不宜超过3%。碎石或卵石最大粒径不宜大于40毫米;
(8)在地下水位高于基坑(槽)底面施工时,应采取排水或降低地下水位的措施,使基坑(槽)保持无积水状态;
(9)铺筑前,应先行验槽。浮土应清除,边坡必须稳定,防止塌土。基坑(槽)两侧附近如有低于地基的孔洞、沟、井、墓穴等,应在未做地基前,加以填实。地基范围内不应留有孔洞;
(10)砂和砂石地基底面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步或斜坡搭接。搭接处应注意捣实,施工应按先深后浅的顺序进行;
(11)人工级配的砂石地基,应将砂石拌和均匀后,再行铺填捣实。
(12)挖孔桩采用逆作法施工,边挖边作防护护壁,护壁自上而下分段浇注钢筋混凝土护壁,分段立模采用定型模板,模板厚度不大于1000mm,混凝土厚度不小于150mm;当挖到地下水位以下时,防止流沙出现,建议施工方要有防止流沙涌入的防护措施,并编制专项施工方案,聘请专家论证后严格监督实施,确保万无一失;井内照明采用安全电压(小于36伏),具体建议与安全管理保持一致。
(13)地基基础施工工艺流程与控制图
养
护
浇注混凝土
钢筋制安
模板安装
垫
层
组
织基础验槽
控制配合比塌落度
控制养护期
控制强制性标准
控制刚度稳定性
控制标高及防塌方
二、主体工程与砌筑工程
1、主体工程与砌筑工程施工技术监理难点、重点、关键点:
厂房主体工程多为钢筋混凝土框架结构,混凝土分别为C20、C30。
围护墙体多为200空心砖墙。
2、主体工程对策:
(1)混凝土结构施工现场质量管理要有针对性的措施、建立健全质量管理体系、施工质量控制和质量检验制度。混凝土结构施工项目应严格审查施工组织设计和施工技术方案,并经审查批准;
(2)可根据与施工方式相一致且便于控制施工质量的原则,按工作班、楼层结构、施工缝或施工段划分为若干检验批;
(3)对混凝土结构分部工程的质量验收,应在钢筋、混凝土、现浇结构等相关分项工程验收合格的基础上,进行质量控制资料检查及观感质量验收,并应对涉及结构安全的材料、试件、施工工艺和结构的重要部位进行见证检测或实体检验;
(4)检验批的质量验收应包括如下内容:
1)对原材料、构配件和器具等产品的进场复验,应按进场的批次和产品的抽样检验方案执行;
2)对混凝土强度、预制构件结构性能等,应按国家现行有关标准规定的抽样检验方案执行;
3)对采用计数检验的项目,应按抽查总点数的合格点率进行检查;
4)资料检查,包括原材料、构配件和器具等的产品合格证(中文质量合格证明文件、规格、型号及性能检测报告等)及进场复验报告、施工过程中重要工序的自检和交接检记录、抽样检验报告、见证检测报告、隐蔽工程验收记录等。
(5)模板及其支架应根据工程结构形式、荷载大小、地基土类别、施工设备和材料供应等条件进行设计。模板及其支架应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载,施工前施工单位须申报模板专项施工方案,批准后实施;
(6)在浇筑混凝土之前,应对模板工程进行验收,模板安装和浇筑混凝土时,应对模板及其支架进行观察和维护,发生异常情况时,应按施工技术方案及时进行处理;
模板及其支架拆除的顺序及安全措施应按批准的施工技术方案执行;
(7)在浇筑混凝土之前,应进行钢筋隐蔽工程验收包括:
1)纵向受力钢筋的品种、规格、数量、位置等;
2)连接方式、接头位置、接头数量、接头面积百分率等;
3)横向钢筋的品种、规格、数量、间距等;
4)件的规格、数量、位置等;
5)构件的混凝土强度,应按现行国家标准《混凝土强度检验评定标准》GBJ107-87;
6)混凝土试件强度评定不合格时,由施工单位提出试验方案报送法定检验机构试压,试压合格后将试验资料及检测报告报送监理、业主审批后作为验收依据;
7)混凝土的强度等级必须符合设计要求,用于检查结构构件混凝土强度的试件,应在混凝土的浇筑地点随机抽取。每次取样应至少留置一组标准养护试件,同条件养护试件的留置组数应根据实际需要确定但不少于两组;
8)抗渗要求的混凝土结构,其混凝土试件应在浇筑地点随机取样,同一工程、同一配合比的混凝土,取样不应少于一次,留置组数可根据实际需要确定但不少于两组。
(8)主体工程施工工艺流程与控制图
主体施工准备
养
护
浇注混凝土
钢筋制安
模板安装
控制刚度稳定性整体性平整度
控制配合比塌落度
控制养护期
控制强制性标准
三、屋面工程
1、屋面工程施工技术监理难点、重点、关键点:
(1)陶粒混凝土保温层;
(2)SBS防水卷材。
2、屋面工程对策
(1)屋面工程施工前应对前项分部工程进行验收,施工中应根据工程顺序进行分项工程检查并作好记录,隐蔽工程应经验收后方可继续施工;
(2)各种原材料、制品和配件应符合设计要求,并须符合现行的国家标准或部颁标准的规定。使用前应具有质量证明文件,并应在施工过程中进行检验,作好记录;
(3)各种拌合物的配合成份和调制方法,应符合设计要求,当下一工序或相邻工程施工时,对屋面工程已完成的部分,应妥善保护,防止损坏。
四、管网工程
1、管网工程施工技术监理难点、重点、关键点:
(1)主干管最大管径为ND1400,工程的主、次干管管径规格多;
(2)管线位置沿线地形、地质复杂,高低不平,施工条件困难,涉及到占道施工,影响城镇居民的日常生活,协调工作难度较大;
(3)跨越河道设计倒虹吸双排钢管过河,跨越河道最长达28米,施工难度大;
(4)若干条支、次干管铺设时与其他市政管线相邻或交叉多,协调工作量大。
2、管网施工监理对策
(1)测量放线的纠偏问题
针对管道埋设最容易发生测量放线的偏差问题应采取以下纠偏措施:
1)临时水准点和管道轴线控制桩的设置应便于观测且必须牢固,并应采取保护措施;
2)开槽铺设管道的沿线临时水准点,每150m不宜少于1个;
3)临时水准点、管道轴线控制桩、高程桩,应经过复核方可使用,并应经常校核;
4)已建管道、构筑物等与本工程衔接的平面位置和高程,开工前应校测;
施工测量的允许偏差,应符合表1的规定。
施工测量允许偏差 表1
(2)回填土的夯实问题:
1)砖、石、木块等杂物应清除干净;
2)回填土或其他回填材料运入槽内时不得损伤管节及其接口,并应符合下列规定:
根据一层虚铺厚度的用量将回填材料运至槽内,且不得在影响压实的范围内堆料;
管道两侧和管顶以上50cm范围内的回填材料,应由沟槽两侧对称运入槽内,不得直接扔在管道上;回填其他部位时,应均匀运入槽内,不得集中推入;
需要拌和的回填材料,应在运入槽内前拌和均匀,不得在槽内拌和;
3)沟槽回填土或其他材料的压实,应符合下列规定:
回填压实应逐层进行,且不得损伤管道;
管道两侧和管顶以上50cm范围内,应采用轻夯压实,管道两侧压实面的高差不应超过30cm;
分段回填压实时,相邻段的接茬应呈接梯形,且不得漏夯;
采用木夯、蛙式夯等压实工具时,应夯夯相连;采用压路机时,碾压的重叠宽度不得小于20cm。
4)管道沟槽位于路基范围内时,管顶以上50cm范围内回填土表层的压实度不小于90%;
5)管道还土:管道胸腔部位还土的密实度不得小于90%,其它部位还土的密实度不得小于85%;
(3)管道埋设的沉陷问题
为了预防管道的沉陷、变形、扭转应采取以下措施:
1)为便于阀门井的排水,阀门井底应设DN100mm长约500mm的盲管,以排出雨天阀门井内的积水;
2)开槽以后原土不得扰动,挖至设计标高后立即埋管,若埋不了管的时候,预留200mm的原土层,以保护槽底不扰动;
3)按设计管底不做垫层,为了使管道不沉陷,每隔3—5m做混凝土支墩,具体支墩大小视现场情况而定;
(4)承插口的漏水问题:
1)污水、雨水管道的管材应根据设计覆土厚度和压力等级选用符合要求的产品,管材应具有相应的质量保证书。填料填塞或石棉水泥填塞,套管长度大于500mm;
2)管道的安装应符合GB50268-97《给排水管道工程施工及验收规范》及其它有关的设计、施工验收规范;
3)管道的连接承插口采用高强柔性橡胶套圈止水带。
(6)混凝土防水抗渗问题:
1)砂严格按照《普通混凝土用砂的质量标准及检验方法》执行,含泥量控制在1.5%范围以内;
2)石子最大粒径不超过40mm,吸水率不大于1.5%;
3)水:不含有害物质的洁净水;
4)防水混凝土的配合比严格按试验选定,选定配合比时,按设计要求的抗渗等级提高一个等级<或0.2MPa>;
5)每立方米混凝土的水泥用量不少于350kg,砂率控制在35%-40%,灰砂比为1.5-2.5;
6)水灰比不大于0.6,坍落度不大于5cm;
7)防水混凝土严格用强制式混凝土搅拌机搅拌,搅拌时间每盘不少于2min,并用机械振捣密实;
8)板对拉连接件必须采取止水措施,预埋件及套管都必须事先预埋,并采取止水措施;
9)底板混凝土必须连续浇筑,不得留施工缝,需留施工缝时,应在底板到墙体200mm以上,并加4mm钢板止水带;
10)防水混凝土加强养护,养护时间不少于14d。
(7)检查井施工问题:
1)严格按施工顺序施工、禁止违反操作规程的错误作业法;
2)检查井接入圆管的管口与井壁间空隙应封堵严密,当接入管径大于300mm时,应砌砖圈加固;
3)井内外壁粉刷必须严格按设计要求进行,井外壁用1:2防水水泥砂浆粉刷,厚度2cm;内外壁粉刷必须在回填土之前进行,且在排干井筒内积水后一次粉刷到底;
4)现浇砼或砌体水泥砂浆的强度应达到设计规定强度后方允许回填,严禁与砌井体同步回填;
5)井室周围的回填,应与管道沟槽的回填同时进行,当井室周围的回填与管道沟槽的回填难以同时进行时,应留台阶形接茬;
6)按设计图纸施工检查井井圈,固定螺栓,安装加固钢筋,安装成品井盖座,仔细调整井盖顶面至路面标高后用螺母固死,一次性调整到位;
(8)倒虹吸双排钢管过河问题:
跨越河道倒虹吸双排钢管过河施工,为了安全起见,建议施工采用机械牵引施工,并要求施工方做出专项施工方案,经严格审批后方可执行。
(9)管道闭水实验
1)闭水实验监理工作流程:
三方确认闭水实验是否合格
施工方
闭水实验申请单
现场三方检验闭水实验
三方签证交工验收证书
转入下道工序
2)管道闭水实验质量监理要点:
审查施工方闭水实验的方案、措施、准备工作是否满足进行闭水实验的要求;
检查试管段堵口封闭质量,管道井身有无因明显缺陷而形成的漏水或渗水的部位;
监测闭水实验全过程是否按规定程序进行闭水实验。评定深水量是否满足检验评定标准。
(9)铺设管道施工工艺流程控制图
转入下道工序
闭水实验
检查井
管道安装
垫层关座
开挖沟槽
测量放线
继续进行控制
一次验收合格
控制密实度
控制接口漏水
控制地下水
控制中线与高程
控制塌方滑移
五、道路工程
1、道路工程施工技术监理难点、重点、关键点
(1)道路施工缩缝、胀缝多;施工道路每隔4-5m设一道缩缝,每隔24-48m设一道胀缝;
(2)填缝采取热作业;
用100:15:12:1:15的煤焦油,聚氯乙烯树脂,苯上甲酸二辛脂,三盐基硫酸铅、滑石粉热涂胶合板嵌缝。
(3)路基密实度不小于92%;基层100厚碎石碾压密室,200厚水稳层,200厚C25混凝土面层;
(4)人行道路用块石,级配碎石,C15混凝土,1:3水泥砂浆找平,彩色人行道小块铺面;
2、道路工程监理对策
(1)施工前,应对道路中线控制桩、边桩及高程控制桩等进行复核,确认无误后方可施工;
(2)路基压实应在土壤含水量接近最佳含水量值时进行。其含水量偏差幅度经试验确定;
(3)基层、路面材料控制对策;
1)应选用初凝时间大于3h、终凝时间不小于6h的P.S32.5、P.S42.5普通硅酸盐水泥、矿渣硅酸盐。水泥应有出厂合格证与审查日期,复验合格后方可使用;
2)基层粒料最大粒径不宜超过37.5;
3)碎石压实值应不大于30%;
4)水泥稳定层混合料配合比应符合要求,计量准确;含水量应符合施工要求,并搅拌均匀。水泥稳定土类材料运输时,应采取措施防止水分流失。水泥土压实系数宜为1.53-1.58;
六、工艺管道系统
1、工艺管道系统安装技术监理难点、重点、关键点
工艺管道使用管材的材质多,不同材质的管材连接多,按不同工作压力使用不同的压力管材,要求操作技术高,而且严格。
2、工艺管道系统安装技术监理对策
(1)管道焊接质量应符合《建筑与安装工程施工及验收技术规范》的规定,填缝金属一般还应高出管皮1-3mm,焊接表面须光滑,不得有裂纹、气孔、砂眼和其它缺陷;,压力管道须按规范进行压力实验,从业人员需持证上岗。
(2)弯头的制作,在施工放线后(或称放样),按实际角度进行制作。管道安装中,管线如必须弯曲时,其弯曲角应按照管子每一承口容许弯折的角度进行,一般2°以内;
(3)管道连接:无缝钢管采用焊接;PE管采用热熔连接;管道与阀门连接采用法兰连接。
七、设备安装工程
1、设备安装技术监理难点、重点、关键点
污水厂设备为中小型设备,数量大,规格多,施工组织繁杂。
2、设备安装工程施工技术监理对策
(1)根据市场准入原则,用于本工程污水厂的设备,必须是在云南省城镇污水生活垃圾处理设施建设领导小组办公室即“省两污办”进行过备案,才允许进厂安装;
(2)督促施工单位做好施工安装计划,有条不紊地组织设备安装计划进厂,以便组织安装;
(3)针对设备数量大,规格多,协助业主做好设备的询价、筛选,购置工作;
(4)严格按照有业主、施工单位、监理单位三方在场的开箱验货,把好质量关。所有机电设备必须通过3C认证;
(5)严密监督土建施工时各种预埋、预留,减少漏埋、少留、埋偏等施工通病,做好事前控制,防止事后补救;
(6)设备的动力电缆、控制电缆要安装牢固,电缆终端头、接头要安装牢固,电缆的固定、弯曲半径、间距的金属保护层的接线等应符合设计要求;
(7)设备的安装严格按照《城市污水处理厂工程质量验收规范》GB50334-2002中第11条中“机电设备安装工程”规定去安装。
(8)机电设备安装工程验收应检查下列文件:
设备安装说明、电路原理图和接线图
设备使用说明书,运行和保养手册;
防护及油漆标准
产品出厂合格证书,性能检测报告,材质证明书;
设备开箱验收记录;
设备试运转记录;
中间交验记录;
施工记录和监理检验记录。
(9)施工验收严格按照单机试车→联动试车→联动试生产的程序进行组织验收,交付给业主满意的产品。
污水设备安装一览表
序号
名称
规格
单位
数量
1
潜水泵
Q=20m3/h,H=10m,N=1.5kw
台
2-5
2
潜水泵
Q=250m3/h,H=185m,N=15kw
台
3-5
3
砂水分离器
SF260
台
1
4
撑拌器
R=12~20r/min,N=1.1m
台
1
5
电动葫芦
CD1-9、CD3-6D
台
2-4
6
转鼓式格栅除污机
GSZG-8W,e=5mm
台
2
7
无轴螺旋输送机
WLS260,N=0.75mm
台
2
8
反捞式格栅除污机
FHQ-0.8-5.5 b=120mm
台
2
9
螺旋输送压榨一体机
LYZ200,N=1.5kw
台
1
10
侧墙式轴流风机
Q=8000m3/h 全压300pa 0.75kw
台
2
11
LX型动力单梁悬挂起重机
L=6.5m T=10t H=9m N=2*0.8kw+13kw
台
1
12
空气过滤器
Q=2400m3/h
台
2
13
多级低速离心风机
D40-1.6Q=40m3/min P=58.8kpa,N=75kw
台
2
14
潜水搅拌机
Ф165
台
2
15
滤水器
XPS-500
台
1
16
空气加热机
N=30kw
台
1
17
热风搅拌型干燥机
N=5.5kw
台
1
18
螺旋输送机
LYX20
台
2
19
滤带冲洗泵
12m3/h
台
2
20
一体化头药机
4kw
台
2
21
污泥螺旋泵
3-15m3/h
台
2
22
带式污泥浓缩脱水机
10m3/h
台
1
第四章 监理工作范围
1、监理范围:施工图所包括的全部工程施工及保修阶段的全过程监理及相关后续服务。
2、核查并签发施工图,发现问题向委托人反映,重大问题向委托人做专题报告。
3、主持或与委托人联合主持设计技术交底会议,编写会议纪要。
4、协助委托人会同设计人对重大技术问题和优化设计进行专题讨论。
5、审核承包单位对施工图的意见和建议,协助委托人会同设计人进行研究。
7、协助委托人对进场的永久工程设备进行质量检验与到货验收。
8、协助委托人进行工程施工招标和签订工程施工合同。
9、全面管理工程施工合同,审查承包单位选择的分包单位,并报委托人批准。
10、督促委托人按工程施工合同的约定,落实必须提供的施工条件,检查承包单位的开工准备工作。
11、审核按工程施工合同文件约定应由承包单位提交的设计文件。
12、审查承包单位提交的施工组织设计、施工进度计划、施工措施计划;审核工艺试验成果等。
第五章 监理工作内容
1、检查确认进场的工程材料、构配件、设备质量证明文件、出厂合格证、化验报告单是否齐全、合格、按相关规定比例进行见证取样、送样、检查复查结果,符合质量要求,允许投入使用到工程中,检验不合格,要求运出施工现场,重新进货接受检验,并不定期检查材料存放,保管情况,保证存放质量。
2、对施工单位人员在自检,专检工作合格基础上工程施工过程质量,监理工程师根据现行的工程施工质量验收规范、施工图纸及有关文件、标准、从外观,几何尺寸、质量控制资料,以及内在的质量划分检验批的主控项目,一般项目的质量进行检查验收,并签署验收结论。
3、对于隐蔽工程,关键工序的施工质量,监理工程师对施工过程进行经常的,有目的的巡视检查、检测。
4、监理工程师对施工单位报送的分项工程质量评定资料进行审查,符合要求予以签认,报总监审核。
5、监督施工单位严格按照施工规范,设计图纸要求进行施工,处理施工中发生的一般质量事故,做好监理记录。
6、编制一级网络计划,审查施工单位总进度计划、月(季)或周进度计划,检查计划执行情况,提出调整建议;
一、质量控制
二、进度控制
三、投资控制
四、合同管理
五、信息、资料管理
六、组织协调
七、安全监理
第六章 监理工作目标
工作目标:以优质有效的监理服务,全面履行监理合同,实现四大控制目标:
1、工期目标:以业主与承包单位签订合同中约定的工期为目标;
2、质量目标:一次性验收合格,力争优良;
3、投资目标:以业主与承包单位签订的合同价为投资控制目标,按合同中规定的工程款支付方式,认真审核工程款的支付申请,确保不出现提前或超额支付工程款的情况,对增、减的工程计量和计价严格审核,严格控制不合理费用的支出;
4、安全生产、文明施工、环境保护目标:无重大伤亡事故,施工安全达标,文明施工不扰民、生态环境不破坏,空气不污染、道路不堵塞。
第七章 项目管理机构的组织措施
一、现场项目监理组织机构
监理机构组织及人员配备
为有利于分层管理和统一领导,便于协调,保证优质高效完成监理工作任务,根据所监理工程施工桩号多、专业交叉多的实际情况和监理工作内容,我公司将采用以下直线型监理机构组织形式。
监理公司
业 主
XX县县城供水改扩建工程监理部
总监1人
近外层协调
远外层协调
土建监理工程师 2 人
造价监理工程师
1
人
给排水工程师
1
人
设备安装程师
1
人
安全监理工程师 1人
测量监理工程师 1 人
为了及时做好导线点、水准点复测、施工放样复核、工序验收测量、施工控制测量复核等各项测量工作及对工程各部位试验、检测和平行抽检工作,以及合同管理和工程统计、计价、资料管理工作,监理部下设技术管理室。监理部设总监一人,全权负责行使监理合同赋予的职权。监理部设于施工现场旁。
1、项目监理组织机构明细如下:
公司对该项目的负责人:普昆玲
技术总负责人:王金汉
总监理工程师:周杰
常驻现场监理人员名单:王继怀、鲍宏兴、许永刚、杨与雄、安剑锋、杨伟、殷进涛、任子科、张镇、杨泽涛
2、项目监理人员岗位职责:
(1)公司对本项目的负责人岗位职责
公司对本项目负责人:普昆玲
1)确定工程项目监理组织机构,制定监理方针和基本流程;
2)审查批准项目监理规划;
3)每月至少到现场一次,对项目监理机构的工作进行检查,对业务、技术等工作及时给予指导、支持,与业主保持密切联系;
(2)技术总负责人岗位职责
公司对本项目的技术总负责人:王金汉
1)根据工程情况不定期到现场,对项目监理机构在施工质量、进度及施工技术等全面检查、指导;
2)参与并指导全面审查设计文件,提出书面审查意见,消除设计中可能存在的不安全隐患;
3)审查、批准项目监理机构提出的质量控制与检验计划及监理实施细则,参与重大技术方案论证与主持处理工程中的重大技术问题;
4)指导项目监理机构,根据目标工期要求,编制工程进度控制计划;
(3)总监理工程师岗位职责
本项目总监:周杰
1)负责项目监理机构日常工作及人员分工、岗位职责的检查、监督等工作;
2)组织编写项目监理规划,审批项目监理实施细则;
3)审查分包单位的资质,提出审查意见;
4)根据工程施工进展情况适当进行人员调配,对不称职的人员应及时批评教育直至调换等工作;
5)主持监理工作会议,签发项目监理机构的文件和指令;
6)审定施工方提交的开工报告,施工组织设计、技术方案、进度计划;
7)审查签署施工方的各类申请及支付凭证和竣工结算;
8)审查、处理工程变更;
9)主持或参与工程质量事故的调查;
10)调解业主与施工方的合同争议,处理索赔、审批工程延期;
11)组织编写并签发监理月报,工作阶段报告,专题报告,监理工作总结及其工程质量评定报告等;
12)审核签认分部工程,单位工程质量检验评定资料,审查施工方的竣工申请,组织监理人员对待验工程项目进行质量检查,组织工程竣工初验,参加工程项目竣工验收;
13)组织整理项目的监理资料,向业主提交项目竣工的完整监理资料;
14)组织参建各方召开的工作例会,月会,及时解决工程中存在的质量、进度、投资及工程协调等问题;
15)保持与业主的密切联系,并听取业主对整个项目监理工作的意见和要求,及时调整监理工作中出现的各种问题;
16)管理好监理机构的印章及委托监理合同(或复印件),待完成委托监理合同约定的全部工作后一并交回公司。
(4)专业监理工程师岗位职责
1)编制本专业监理工作的具体实施细则并具体实施;
2)审查施工方提交的涉及本专业的计划,方案、申请、变更、并向总监理工程师提出报告;
3)深入本专业施工部位的现场对施工过程进行检查,发现问题及时解决;
4)复查进场材料,设备,构配件原始凭证,检验报告等质量证明文件与质量情况,按有关规定进行现场抽样检查,坚持见证取样送检,并监督其检验和试验情况,对进口材料、设备尚应查验海关报验情况等文件;
5)负责本专业分项分部工程,隐蔽工程的验收,签认相应工程的检验单,审核工程计量及数据,原始凭证;
6)负责本专业监理资料的收集,汇总及整理,建立监理台帐,填报专业监理工程师月报,参与编写监理周报,月报等;
7)经常检查施工方投入项目的资源(人、物、材等主要设备)情况及其使用、运行状态,并作好检查记录;
8)定期向总监理工程师提交本专业监理工作实施情况报告,对重大问题及时向总监理工程师汇报、请示。
(5)投资控制监理工程师岗位职责
1)熟悉图纸,领会和掌握国家和省、市有关定额的规定,充分了解市场材料、设备价格动态;
2)深入实际,掌握工程进度及工程数量完成情况,审核每月施工方报送的验工月报,提出审查意见,并报业
展开阅读全文
