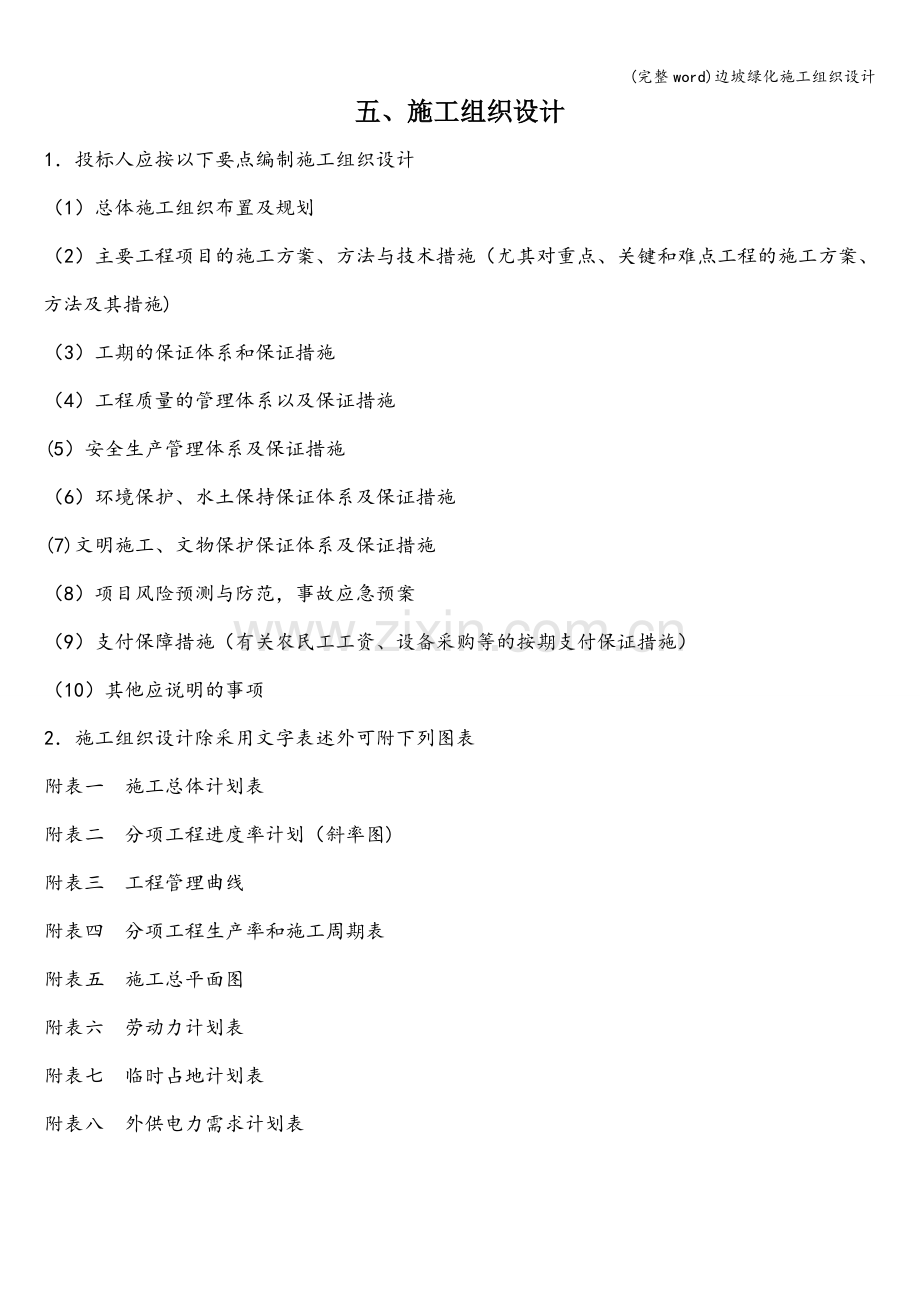

1、(完整word)边坡绿化施工组织设计五、施工组织设计1投标人应按以下要点编制施工组织设计(1)总体施工组织布置及规划(2)主要工程项目的施工方案、方法与技术措施(尤其对重点、关键和难点工程的施工方案、方法及其措施)(3)工期的保证体系和保证措施(4)工程质量的管理体系以及保证措施(5)安全生产管理体系及保证措施(6)环境保护、水土保持保证体系及保证措施(7)文明施工、文物保护保证体系及保证措施(8)项目风险预测与防范,事故应急预案(9)支付保障措施(有关农民工工资、设备采购等的按期支付保证措施)(10)其他应说明的事项2施工组织设计除采用文字表述外可附下列图表附表一 施工总体计划表附表二 分项

2、工程进度率计划(斜率图)附表三 工程管理曲线附表四 分项工程生产率和施工周期表附表五 施工总平面图附表六 劳动力计划表附表七 临时占地计划表附表八 外供电力需求计划表 第一章 总体施工组织布置及规划一、工程概况本项目为国家高速公路网中北京至新疆高速公路(编号G7)内蒙古境内的一段,起于晋蒙界韩家营村南,与京新高速山西段对接,止于乌兰察布市察哈尔右翼前旗巴音塔拉乡刘家村东,接京新高速集宁至呼和浩特段高速公路,起讫桩号K0+105。258K72+050,全长70.666公里,采用新建双向车道高速公路建设标准.设兴和连接线18。416公里,二级公路标准。 道路主体位于兴和县境内,兴和县丘陵、平原、山

3、地镶嵌分布。土壤以黄绵土、黑垆土、栗钙土为主。道路周边为禾草、半灌木草原,植物建群种为克氏针茅、冰草、冷蒿、绣线菊等,植被覆盖度约为50%左右。河谷平原的土壤为暗栗钙土,丘陵的土壤为灰褐土,厚度为10cm左右。道路边坡为挖掘所形成,原有自然土壤A-B层即植物根系生长发育层完全丧失,其下部的母质层裸露出来,母质层质地坚硬,由沙砾岩的风化物构成,大部分为砂粒和砾石,砾石直径在35cm以上,不仅没有团粒结构,而且养分含量极差,有机质含量不及当地自然土壤1/3。氮、磷、钾含量也远远低于自然土壤,如果不采取技术措施,予以人工干预,靠现有边坡土壤无法恢复植被。 二、编制原则: 在此次施工组织设计编制过程中

4、,我公司遵循的总的原则是“充分遵照和响应内蒙古高等级公路建设开发有限责任公司公路建设工程项目管理第三分公司京新高速公路内蒙古自治区韩家营(晋蒙界)至呼和浩特公路韩家营至集宁段路堑边坡生态防护工程施工招标文件中各条款的要求”。同时,还注意遵循如下原则:(一)坚持“实事求是”,以科学合理、技术工艺先进可行而又经济适用为原则,做到科学组织、合理安排、均衡生产,确保能够优质高效的履行合同。(二)“实行全面质量管理、严格贯彻安全第一的原则。(三)实施项目法施工的管理模式,通过对技术、方案、劳务、设备、材料、资金、信息、时间与空间条件的优化处置,实现工期、成本、质量及社会信誉的预期目标效果。(四)坚持专业

5、化组织施工的原则,安排具有丰富边坡整治施工经验的专业队伍承担。(五)根据公路养护技术规范及公路养护安全作业规程(JTG H30-2004)的要求,以及京新高速实际交通情况进行交通布控确保安全规范施工。三、总体部署 一、工程特点 我们将制定针对性的施工方案,采取针对性的工期保障措施,保证本工程的顺利进行。 二、施工组织机构安排根据实际情况,本工程拟投入土方、绿化、土建及养护专业施工作业队,每个作业队下设施工作业班组。计划平均投入劳动力为76人,高峰期为98人。我公司将选择具有丰富综合园林施工经验的项目经理为本投标工程的项目经理、实施项目经理负责制,组织好各施工班组之间的分工协调工作.建立专家指导

6、小组,事先对坡面植被生理特性进行分析,采取针对性质保措施。质量管理部门严格按专家方案认真检查每一工序.三、施工工艺安排1本工程严格遵循“先地下,后地上;先地形,后种植的施工原则,首先进行坡面基础稳定的施工,待基础大致完成后进行“厚层基质挂网喷附,基质层厚度为10cm。 2为尽量减少土方的二次搬运,在土方开挖前合理确定土方挖填调配区,做到边挖边填。四、编制目的及要点:在满足建设单位各项要求条件的前提下,力争工程施工质量达到全优,确保项目按期完工,把施工对周边环境的破坏和干扰控制在规定要求范围内,具体编制要点:(一)以确保项目总体质量、工期及成本控制为目标,充分考虑各工序、关键线路的时间要求。加强

7、与建设单位、监理单位的协调配合。(二)对于关键施工工艺提出切实可行的施工方案,强调工艺的合理性和工艺的可实施性.(三)注重施工方案的深度及广度,力争做到指导施工的全过程。五、综合管理目标施工中,我公司按照ISO9001质量体系、GB/T28001职业健康安全体系和ISO14001环境管理体系认证标准及公司“诚信守约、顾客满意、节能降耗、保护环境、以人为本、安全健康、持续改进、行业领先”的整合型管理体系要求,建立综合管理责任制,明确各部门、各责任人的责任,明确施工过程中的控制点,制定相应的控制措施。(1)质量管理目标:全部工程达到国家现行的工程质量验收标准,工程一次验收合格率100%,优良率95

8、,确保达到优良工程。(2)安全管理目标:各类重、特大事故为零;工伤死亡事故为零;轻伤、重伤、负伤事故率控制在1以下。(3)文明施工目标:全面开展文明工地创建活动;严格执行文明施工的各项规章制度.(3)环境保护目标:施工中废水、废液、扬尘、噪音符合国家及施工现场地方政府规定;无爆炸、火灾、泄漏等影响环境的事故发生,节能降耗,降低废弃物污染;施工弃渣按要求堆放处理,自行处理时要符合国家及施工现场地方政府规定。六、主要工程施工工期及计划安排本合同段计划工期为107天,计划2014年4月5日开工,2014年7月20日完工。为了保证施工期间的交通的安全、畅通,根据对施工现场的实地考察结合上述任务,具体工

9、程进度安排如下:1、施工准备:2014年4月5日2014年4月15日;2、稳定坡面:2014年4月15日2014年5月5日3、固定锚杆:2014年5月1日2014年5月18日;4、SNS防护网:2014年5月6日2014年5月31日;5、基层喷附:2014年5月18日2014年6月12日;6、喷播草籽:2014年5月27日2014年6月30日;7、回填清表土:2014年6月19日2014年7月5日;8、浅梯形边沟:2014年6月1日2014年7月10日;9、竣工验收及清退场:2014年7月10日2014年7月18日;六、项目组织机构:项目经理负责组织以其为首的项目班子,并对项目的一切工作进行管

10、理,并代表我公司和项目部与建设单位、设计单位、监理单位及其他相关方进行协调,解决工程项目中出现的相关事宜。同时负责协调、管理、监督、检查各有关人员的岗位责任制的执行情况。(一)各科室职责1、总工室:负责施工组织设计的编制,与专家组一起制定关键工序的技术控制及施工工艺;组织编写分项工程施工方案、施工计划;组织图纸会审,及时发现并处理技术难题,做好技术交底工作;组织各分项工程的验收工作,并对现场出现的问题及时予以协调解决;组织分项工程质量检查及评定。2、工程部:主要负责方案及计划制定,图纸的复核与落实,质量标准落实,工程质量的监督、检查及落实,工程计量支付、计划统计,竣工资料的收集及编制。3、质检

11、部:主要负责工程施工阶段工序质量的控制。质检科下设一个工程测量组,负责全合同段测量定线、施工放样及施工测量控制.4、计划统计部:负责项目材料与机械设备的采购、租赁及质量控制。5、财务部:项目财务管理。6、安全保卫部:主要负责工程施工过程中安全措施的落实、检查,消除安全隐患,做到工程无重大安全事故。7、综合办公室:负责项目日常行政管理、协调及车辆管理等。(二)生产任务划分 1、边坡第一施工队:负责本项目坡面稳定、嵌补和锚杆框架混凝土浇筑的施工. 2、边坡第二施工队:负责本项目SNS防护网施工。3、边坡第三施工队:负责本项目锚杆框架及锚喷支护的预应力锚杆、喷砼和喷播草籽施工。4、边坡第四施工队:负

12、责本项目边沟的开挖及浆砌施工。 施工组织机构框图后附七、施工进场和准备(一)施工进场 我单位从事边坡治理项目施工多年,技术力量雄厚,施工队伍专业性强,边坡治理经验丰富.若有幸中标,我单位拟以参加过边坡治理工程项目的施工主力为基础骨干力量,同时拟聘请我公司曾参与相关边坡治理的高级工程师以及专业人士组成专家顾问指导小组,作为该工程项目的技术支持,在此基础上,组建“京新高速公路内蒙古自治区韩家营(晋蒙界)至呼和浩特公路韩家营至集宁段路堑边坡生态防护工程项目经理部。 1、项目经理、项目总工、各部门负责人在中标后3天内到达施工现场,着手组建项目经理部、筹建临时设施;测量、试验仪器设备在中标后7天内到位。

13、2、其他项目管理人员、施工设备按照招标文件要求及我公司投标文件承诺准时进场。进场后立即进行施工场地建设、施组优化设计、外协单位联系及筛选施工准备工作,及时与外委试验检测单位联系,材料取样,及早进行各种材料试验及砼配合比设计,确保在业主指定时间内顺利开工.3、劳动力及施工队伍:根据本工程的工程规模及工程特点,组建四个专业施工队,各施工处根据工程量及特点下设施工作业队由项目部综合调配施工力量,使各作业班组之间互相协调配合施工.各施工处拟投入的人数见施工人力计划表:施工组织机构框图京新高速公路内蒙古自治区韩家营(晋蒙界)至呼和浩特公路韩家营至集宁段路堑边坡生态防护工程项目经理部总工室工程部质检部计划

14、统计部财务部安全保障部综合办公室边坡第一施工队边坡第三施工队边坡第二施工队边坡第四施工队施工人力计划表序号部门或施工队名称投入人数备 注1项目经理部101、 根据工程施工需要,各施工处的人员可灵活调配.2、如因特殊原因需赶工期,可随时增加人员投入.2边坡第一施工队153边坡第二施工队304边坡第三施工队205边坡第四施工队15(二)、施工准备中标后,我公司快速组建项目经理部、快速调集人员和机械设备进场、快速完成施工准备工作;施工保质量、保安全、保进度;在施工中做到管理科学化、施工机械化、作业平行化。1、施工前期技术准备(1)立即组织项目部,选派有丰富技术经验的管理人员参加。(2)认真学习施工招

15、标文件,全面理解设计意图,找出本合同的工作施工内容、工作难点及重点。(3)组织人员到现场勘察,详细了解施工现场地形,做好记录。(4)组织编写详细的实施性组织设计和分项工程进度计划,计算详细的材料用量和资金用量计划。(5)召集公司内外专家进一步研讨完善施工组织设计,就施工顺序、结构安全、受力分析、工期安排等问题进行详细研究和编排,制定出安全、可行、快速且易于操作和落实的施工组织设计方案.(6)组织有关人员进驻现场,对所有待进场的施工机械进行保养及调试工作。2、施工现场准备(1)组织有关人员认真学习招标文件,全面理解设计意图,发现问题及时上报监理工程师。(2)积极参加业主和监理工程师组织的技术交底

16、。(3)组织有关人员进驻现场.(4)制定岗位职责,建立健全各项规章制度,建立层层负责的岗位责任制,层层签订目标责任状。(5)考察工程材料、取样进行试验并与供料商签订供料协议。(6)对所有待进场的施工机械进行保养及调试工作。3、施工材料、机具的准备(1)根据施工图纸和招标文件要求,材料采购均使用国内大型知名企业所生产的产品.列出材料总需量表,根据进度计划调配进出场时间,提前做好机械设备的检查保养、标定工作。(2)按照设计要求选定好的品牌材料,选择质量可靠、性能优越的材料.(3)做好施工前各种材料的送检工作,并及时将送检报告呈报业主和监理。(4)准备性能、状态良好的工具车辆,随时供现场调配使用。4

17、、施工协调的准备(1)安排专门的人员负责与所在片区行政部门和主管单位协调生活、交通、用水用电等方面的工作。(2)安排项目部管理人员与业主、路政、监理单位取得联系,做好工程开工所需的各项手续,确保各项工作的顺利进行.(三)主要投入机械设备及人员进场计划1、设备进场计划如果我单位中标,我单位在接到中标通知书后,将立即按照投标书承诺托运机械设备进入现场,所有机械设备在规定时间前到齐,确保按时开工。附:拟投入本标段的主要施工机械表和拟投入本标段的主要设备表2人员进场计划项目经理、项目总工以及各部门负责人在我单位接到中标通知书后3天内全部到达施工现场,着手组建项目经理部、施工处等临时设施等,做好准备工作

18、;施工技术员、试验、质检人员、施工队伍在接到中标通知书5天内全部到位。 第二章 主要工程项目的施工方案、方法及技术措施一、主要施工内容本工程主要内容为浅梯形边沟、稳定坡面、边坡挂网喷播植草、SNS防护网、锚杆框架、锚喷支护等。二、 主要工程项目的施工方案、方法与技术措施 1、浅梯形边沟施工 1)施工工艺流程:排水设施的施工,采用C20砼浇筑,具体施工工艺流程如下:质量控制和验收水泥施工放样沟槽开挖基础夯实或换填安装模板浇筑混凝土水泥砂浆抹面施工准备 2)施工技术方案 A.施工准备:施工管理人员、工人、施工设备进场,数量须满足施工要求;用于施工的材料如水泥、片石进场,并检验合格,数量满足施工要求

19、,配合比试验报监理工程师批准;砂浆拌和场地平整、硬化;技术准备工作,首先进行图纸会审和技术交底工作,后进行施工放样;施工技术交底须落实到每个工人,用于指导施工。B.施工放样:根据现场实际情况排水设施需要分段施工,分段放样,放样一般以两个结构物之间的长度为一个单元,以确保水沟与结构物的进出水口顺畅连接;并且根据路基宽度和边沟流水高程放出边沟中线,线位设好以后请监理检测,符合要求后再进行下道工序。C。沟槽开挖:放好排水设施内外轮廓线,并用白灰在地上画出,利用人工修开挖至设计尺寸,不能扰动沟底及坡面原土层,不允许欠挖。基槽开挖后,需进行沟底高程复测,以保证排水良好。基坑开挖土方可均匀铺在沟槽两侧边坡

20、上。开挖清理完毕后,请监理检验合格后进行下道工序.D。基础夯实或换填:基础不能放置在浮土上,如基础松散应进行人工夯实或者换填处理。E。安装模板:根据图纸尺寸,安装模板,须注意的是,急流槽沿高每2米设置防滑台一个。 F.浇筑混凝土:混凝土采用现场拌制,振捣棒振捣.G。水泥砂浆抹面:待混凝土硬实后,洒水养护,并按要求在洒水、表面清理后,进行水泥砂浆抹面.H。质量控制和验收:做好现场施工记录及内业资料,报监理验收. 2、边坡挂网喷播植草施工A、施工方法:粘合剂长效肥 绿化保水剂增稠物木纤维或砂土当地腐质土草炭土施工准备稳定坡面挂网施工锚钉锚固喷附基材喷面层基材覆面层基材养 护验 收 拌 和种 子肥

21、料 覆盖物 木纤维 拌 和1)工艺流程:2)施工工序:清理边坡坡面:爆破后的边坡一般都是凹凸不平,且悬挂有许多松石,必须采用人工进行清理,由于边坡较陡,施工人员应佩带安全带、悬挂安全绳,清理工作自上而下,将松动的浮石、浮土逐一清理干净,尽量使坡面平整,对大的孤石不会松动可以保留,对较深的空洞有条件的必须补平,最后将清理下来的土石清运出现场。放样钻锚杆孔:锚杆布孔要根据坡比和岩石破碎程度确定孔距和孔深,这项工作进场后我们将根据实际情况进行设计确定并报监理工程师批准。布点放样后采用风钻进行打孔,深孔1米,要根据岩石稳定程度确定,孔径要大于锚杆直径一倍以上,钻孔方向要与坡面成垂直角,孔钻完要用风管将

22、孔吹洗干净。本工程原设计锚杆间距根据边坡坡度分1:0.75纵向间距2。0米,横向为2。0米,1:1纵向间距4。0米,横向为2.0米,上下交叉布置。安装锚杆:本工程挂网锚杆采用12及16的螺纹钢制作,长度为1。0m,然后按垂直坡面方向安装到孔内(注意安装前钻孔必须清理干净),锚杆伸出坡面部分为68cm。锚杆采用20号水泥砂浆压浆固定,施工时采用挤浆机将砂浆挤进孔内,注意在灌浆时要使锚杆保持在孔的中央,灌浆必须饱满密实,通过养护砂浆固结后锚杆能够承受一定的拉力。挂植生带:在挂铁丝网前应先在坡面沿纵向每间隔1米,横向布置一条植生带,植生带是由土工布、锯糠(屑)、细砂组成.作用是起到蓄水和导水的功效,

23、可以缓解岩石边坡在干旱时期植物生长缺水的问题。挂网:将镀锌铁丝网(为四边形孔目55cm的2.0mm镀锌铁丝编织网)从坡顶沿边坡面缓缓铺下,固定在坡顶的宽度不小于50cm,置于坡顶浆砌截水沟底下,尽可能使整卷铁丝直铺到坡底,并压入平台20cm,铺时拉紧网,平顺地挂在锚杆上,用连接件或铁丝将网和锚杆固紧。网与网之间的搭接宽度不少于10cm,为了保持网与坡面保有35cm的空间,挂网时可用事先预制好的混凝土垫块(厚度按需要确定)隔离铁丝网。完成挂网工作后,要认真检查网与锚杆连接的牢固性,确保挂网与坡面形成稳固的整体.喷射有机基材:有机基材是由适合植物生长的沙壤土、水泥、锯屑或稻草、有机肥和复合肥搭配组

24、成。有机基材混合配好后,通过喷射机将混合均匀的有机基材喷到挂网的坡面,喷射应从正面进行,要注意喷射必须覆盖整个坡面,不留死角,1:0。75边坡厚度不少于8cm , 1:1边坡厚度不少于7cm ,应保证在铁丝网表面基材的厚度达到35cm,才能保证有机基材能够提供草坪等植物生长所需的养分及水分。喷播草籽:喷播草籽为最后一道工序,施工方法详见第一部分“高压喷播植草”施工方法。但要注意掌握喷播草种的时机,对喷射了基材层的坡面应在基材层自然风干412小时左右实施播种较为理想。为了提高草坪附着力,在配草种时可以适当增加一些灌木类种子,如榆树、胡枝子,还可加入少量特别能在岩缝中生长的等种子,促使根系深入岩缝

25、,提高绿化防护效果.养护管理:a。定期浇水养护,加快草坪成形;b.草势基本长齐,及时揭去无纺布;c。适时施肥、促进草坪生长;d。及时喷撒农药,防止病虫害;e.定期清除杂草。3)机械设备类型及其最佳组合机械设备类型及其最佳组合方式机 械规 格数 量水 泵1。8m3/h3 台喷播机80千瓦1 台空压机1。8m3/h2 台运输机解 放1 台养护水车JAC1 台手风钻红五环3 台4)混合料配合比、各类有机料各附加剂的单位用量客土:当地腐质土经粉碎风干过1-2cm筛,加入草炭土混合,加入草炭土主要是为了改良土壤特性,客土材料的配合比比例为 草炭土:当的腐质土:水=2:1:2.粘合剂 :使用法国爱森粘合剂

26、,能将客土、纤维、肥料、种子等紧密连接,由于我标段以砂质土为主,应加入一定比例的粘合剂使基质形成一定厚度的喷播层,并与坡面粘接在一起而不下滑流失。根据试验段施工,粘合剂用量为:3g/m2。(以1cm厚度计)保水剂 :根据法国爱森保水剂,吸水能力是自身的400倍,大大提高植物存活生长的能力,提高水肥的利有效率。因为当地地质以砂土为主,保水性能差,根据试验段施工,保水剂用量为5g/m2。(以1cm厚度计)木纤维 :采用成口木纤维(粗长),它对改变表层土壤的团粒和增加有机质成分,以及对植物种子的覆盖作用意义重大.用量多少和质量优劣直接影响到植物种子的出生率和存活率.以增加联结的强度,使喷播层稳定性增

27、强。根据试验段施工,木纤维用量为1.25kg/m2。肥料 :采用复合肥,增加瘠边坡肥力,提供植物生长所需营养。根据试验段施工,肥料用量为30g/m2.水:喷播用水,选择无污染水源,就近吸取。B、湿法喷播:本工程湿法喷播计划采用高压喷播植草:喷播草籽是目前广泛采用的较为先进的大面积绿化方法,用于公路边坡绿化尤为方便,本工程采用高压喷播植草的有路堤土质边坡,和挂网喷播的路堑边坡。根据当地气候条件和水文情况,可以选用具有较强抗旱性和抗逆性的冷暖型草籽配方:做到生长期、根系、抗旱、抗逆性及覆盖率等方面优势互补,能够确保草坪旺盛常绿。 下面按施工工序分述施工方法:处理坡面:施工前应对路基边坡进行全面检查

28、,并进行平整清理,尽可能清除不利草籽生长的石块和建筑垃圾等杂物,对较坚硬的土质边坡还要适当将表层刨松(即刻槽深度5cm左右)为喷播作业做好准备.种籽配置:按事先确定的配种方案和一次施工面积将所需草籽,根据不同种子习性和施工的需要分别采用冷水浸种、层积催芽,升温催芽,化学药浸泡等处理,促使种子提早发芽,提高发芽率。喷播前要做好机械、人员、材料准备:每个喷播点准备一台60马力以上,扬程在50100米范围内的液压喷播机,如采用电力为动力还应事先将电源接到现场,同时配备相应的管道接通水源(如无水源应用水车运水),确保能够一次将计划面积播完。每台机大约配置10名施工人员.材料准备除种子外应将土壤稳定剂、

29、土壤固着剂(防止侵蚀剂)、纸浆、胶粉(保湿剂)、复合肥、无纺布等材料准备齐全.喷播:将经过处理的种子和土壤改良剂、纸浆纤维、复合肥料、保湿剂混入一定比例的清水,溶于喷播机内经过机械充分搅拌,形成均匀的混合液,然后利用水流原理,通过高压泵的作用,将混合液高速均匀地喷播到已处理好的坡面上,形成均匀的覆盖物保护下的草种层,多余的水渗入土中,纤维、胶体形成半透明的保湿表层.覆盖无纺布:草种播完后立即覆盖无纺布.无纺布搭接处(不少于15cm)及每片无纺布的头尾均用铁丝丁或竹签加以固定,并撒上少量的细砂或细土压边。无纺布的主要作用是减少坡面水分蒸发,改善种子发芽生长环境,防止鸟禽啄食种子,同时还可以减轻强

30、降水(大雨)对种子的冲刷.大约过15天左右,当草苗长至35厘米时应趁阴天或下午3时以后,及时掀去无纺布,经一夜露水提苗,使幼苗能尽快适应大自然的气候环境。无纺布不能过早掀开,早了因草苗幼嫩经不起阳光暴晒和恶劣气候影响,过晚掀开会造成草苗生长畸形。前期养护:出苗15天后,为了促进草坪生长,应施氮肥(5克/m2)一次,再过10天施复合肥(15克/m2)一次.并根据气候情况适当浇水,就可以达到绿化边坡的效果。其他应注意事项:1.草种的选择应符合以下要求:对土质适应性强,耐酸耐碱;对环境适应性强,耐旱耐涝和耐寒;出芽迅速、生长快,根系长而发育,价格适宜。具有稳定边坡、抵抗病害虫的能力,且易于管理,能与

31、附件的植被和景观相协调.且必须适当混合当地矮灌木种子,灌木可根据其种类采用喷播或插栽的办法;水泥标号不得低于42。5;网条采用2。6机编高镀锌铁丝网,网目尺寸812cm,其抗拉强度不低于380kPa。 3、主动防护网施工 1)施工工艺流程:具体施工工艺流程如下:钻孔注浆并插入锚杆安装钢丝绳网坡面处理 2)施工技术方案A.坡面处理:对坡面防护区域的松土及落石进行清除.B.测量放样:从防护区域下沿中部开始向上和两侧放线测量确定锚杆孔位,并在每一孔位处凿一深度不小于锚杆外露环套长度的凹坑,尺寸为20cm*20cm,深15cm。C。钻孔:按设计深度转凿锚杆孔并清除孔内粉尘,孔深应比设计锚杆长20cm以

32、上,孔径不小于45;当受凿岩设备限制时,构成每根锚杆的两股钢绳可分别锚入两个孔径不小于35的锚孔内,形字型锚杆,两股钢绳间夹角为1532,以达到同样的锚固效果;D.注浆并插入锚杆:灌注前必须清孔,如有碎石渣等必须清除干净,检查孔深是否满足设计要求(2m、3m),注浆并插入锚杆,采用标号不低于M40的水泥砂浆,水灰比0.400.50的水泥砂浆,水泥宜用425号普通硅酸盐水泥,优先选用粒径不大于3mm的中细砂,确保浆液饱满,注胶材料中需加入聚丙烯腈纤维(pan),掺入量为每方1.82。0KG(纤维抗拉强度不小于700MPa),在进行下一道工序前注浆体养护不少于3天。E。安装钢丝绳网:安装纵横向支撑

33、绳,张拉紧后两端各用两个绳卡与锚杆外露环套固定连接;从上向下铺挂格栅网,格栅网间重叠宽度不小于5cm,两张格栅网的缝合,格栅网与支撑绳间用1.2铁丝按1m间距进行扎结; 从上向下铺设钢绳网缝合,缝合绳为8钢绳,每张钢绳网均用一根长33。5m的缝合绳与四周支撑绳进行缝合并预张拉,缝合绳的两端各用两个绳卡进行固定连结;用1。2铁丝对钢绳网和格栅网间进行相互扎结,扎结点纵横间距1.0m左右。 3)其他注意事项:1、严格按照工程师放线位置钻孔施工;2、主动防护网采用1.0m、2m、3m钻杆施工,不能一次采用3m钻杆,严防卡钻、断杆现象;3、如钻孔位置处于松散岩层,必须通知工程师或主管人员,重新确定钻孔

34、位置,不能随意施工;4、张拉时必须各就各位,张拉前端禁止站人,以防发生意外事故.张拉时用力均匀,不可盲目操作,听从主管人员的指挥.4、 被动防护网施工 1)施工工艺流程:具体施工工艺流程如下:钢绳网安装下支撑绳安装上支撑绳安装减压环布置侧拉锚绳安装基座和钢柱安装锚杆基础施工基坑开挖测量放样 2)施工技术方案A。测量放样:施工前按设计并结合现场地形对钢柱和锚杆基础进行测量定位.B。 基坑开挖(对覆盖层不厚的地方,当开挖至基岩而尚末达到设计深度时,则在基坑内的锚孔位置处钻凿杆孔,待锚杆插入基岩并注浆后才灌注上基础砼)。C.预埋锚杆并灌注基础性砼(对岩石基础,2、3工序向为钻凿锚杆安装)对砼基础亦可

35、在灌注基础砼后钻孔安装锚杆。D.基座和钢柱安装:将基座套入地脚螺栓并用螺帽拧紧;将钢柱顺坡向上放置并使钢柱底部位于基座处;将上拉锚绳的挂环挂于钢柱顶端挂座上,然后将拉锚杆的另一端与对应的上拉锚杆套连接并用绳卡暂时固定(设置中间加固和下拉锚绳时,同上拉锚绳一起安装或待上拉锚绳安装好后再安装均可);将钢柱缓慢抬起并基座,然后将钢柱底部插入基座中,最后插入连接螺杆并拧紧;通过上拉锚绳来按设计对准方位调整好钢柱的方位,拉紧上拉锚绳并用绳卡固定。E。16侧拉锚绳的安装:安装方法同上拉锚绳,只是在上拉锚绳安装好后进行。F. 减压环的布置:减压环分布于上拉锚绳及两根上支撑绳与两根底部支撑绳上;减压环在上支撑

36、绳及底部支撑绳上每跨网之间为两个分布.G。16上支撑绳安装:将第一根支撑绳的挂环端暂时固定于端柱(分段安装时为每一段的起始钢柱)的底部,然后沿平行于系统走向的方向上调直支撑绳并放置于基座的下侧,并将减压环调节就位(距钢柱约50cm,同一根支撑绳上每一跨的减压环相对于钢柱对称布置);将该支撑绳的挂环挂于端柱的顶部挂座上;(仅用30%标准固力);在第三根钢柱处将支撑绳放在挂座内恻;如此相同安装支撑绳在基座的外侧和内侧,直到本段最后一根钢柱并向下统至该钢柱基座的挂座上,再用绳卡暂时固定;再次调整减压环位置,当确信减压环全部正确就位后拉紧支撑绳并用绳卡固定;第二根上部支撑绳和第一根的安装方法相同,只不

37、过是从第一根的最后一根钢柱向第二根钢柱的方向反向安装而已,且减压环位于同一跨的另侧(有减压环时);在距减压环约为40cm处用一个绳卡将两根上部支撑绳相互联结(仅用30%标准固力).H。 16底部支撑绳安装:将第一根支撑绳的挂环挂于端柱基座的挂座上,然后沿平行于系统走向的方向上,调直支撑绳并放置于基座的下侧,并将减压环调节就位(距钢柱约为50cm,同一根支撑绳上每一跨的减压环相对于钢柱对称布置:当每跨为单减压环时,应与上部支撑绳的减压环呈对角关系);在第二个基座处,用绳卡将支撑绳固定于挂座的外侧(仅用30%标准固力);在第二个基座处,将支撑绳放在挂座内下侧;如此相同安装支撑绳在基座的外侧和内下侧

38、,直到本段最后一个基座并将支撑绳缠绕在该基座的挂座上,再用绳卡暂时固定;检查确定减压环全部正确就位后拉紧支撑绳并用绳卡固定;按上述步骤安装第二根支撑绳,但反方向安装,且减压环位于同一跨的另一侧;在距减压环约40cm处用一个绳卡将两根底部支撑绳相互联结(仅用30标准固力),如此在同一挂座处形成内下侧和外侧两根交错的双支撑绳结构.I. 钢绳网安装:钢绳网按组编号,并在钢柱之间按照对应的位置展开;用一根多余的起吊钢绳穿过钢绳网上缘网孔(同一跨内两张网同时起吊),一端固定 在一根临近钢柱的顶端,另一端通过另一根钢柱座绕到其基座并暂时固定;用紧绳器将起吊绳拉紧,直到钢绳网上升到支撑绳的水平为止,再用多余

39、的绳卡将网与上支撑绳暂时进行松动联结,同时也可将网与下支撑绳暂时联结以确保缝合时的更为安全,此后起吊绳可以松开抽出;重复上述步骤直到全部钢绳网暂时挂到上支撑绳上为止,并侧向移动钢绳网使其位于正确位置;将8缝合绳按单张网周边长的1。3倍截断,并在其中点作上标志;钢绳网的缝合:从系统的一端开始,先将缝合绳中点固定在每一张网的上缘中点。从 中点开始用一半缝合绳向左逐步将网与两根支撑绳缠绕在一起,直到用绳卡将两根支撑绳联结在一起的地方之后,用8缝合绳将网与不带减压环的一根支撑绳缠绕在一起,当到达柱顶挂座时,将缝合绳从挂座的前侧穿地,并继续转向右缠绕不带减压环的一根支撑绳,直到联结两根支撑绳的绳卡之后.

40、从这里开始用缝合绳将网与两根支撑绳缠绕在一起,直到跨越钢绳网下缘中点1m为止,最后用绳卡将缝合绳与钢绳网固定在一起,绳卡应放在离缝合末端约0.5m的地方;缝合绳的另一半从网上缘中点开始向右缝合,直到与另一张网交界的地方转向下起,最后使左右侧的缝合端头重叠1m.3)其他应注意事项:a.当基础位置处地层基岩裸露或覆盖层很薄时,直接钻凿锚杆孔;钢柱砼基础地脚螺栓锚杆孔径不小于45,基础顶面用薄层C20细石砼或M20水泥砂浆抹平;拉锚绳锚杆孔径不小于45;当基础位置地层为厚度小于砼基础深度的覆盖层时,覆盖层部分用砼置换,下部直接钻凿锚杆孔,形成复合基础;砼基础采用人工开挖,禁止爆破作业;砼基础顶面与S

41、NS系统走向中心线处地面齐平;钢柱砼基础侧壁外露高度超过30cm时,需采用C20钢筋砼,钢筋笼采用16螺纹钢筋制作,钢筋保护层厚度不小于20mm,对地面以下的埋入式钢柱基础和各拉锚绳锚杆基础为C20素砼;钻孔注浆锚杆采用M20水泥砂浆或纯水泥砂浆;地脚螺栓锚杆由32螺纹钢筋加工制作,总长L=1。0m,顶端丝口M28100,并配相应垫片和螺母。5、 拦石网施工 1)。施工工艺流程:具体施工工艺流程如下:格栅网安装支承绳安装侧拉锚绳安装预埋基础施工基坑开挖测量放样 2)施工技术方案A。测量放样:施工前按设计并结合现场地形对钢柱和地锚栓基础进行测量定位.B.基坑开挖:(对覆盖层不厚的地方,当开挖至基

42、岩而尚末达到设计深度时,则在基坑内的锚孔位置处钻凿杆孔,待锚杆插入基岩并注浆后才灌注上基础砼).C.预埋基础施工:预埋锚杆和钢柱并灌注基础砼(对岩石基础,2、3工序向为钻凿锚杆安装),对砼基础亦可在灌注基础砼后钻孔安装锚杆,16钢绳锚杆植入混凝土1.5m,钢柱植入混凝土0。3m。D.16侧拉锚绳的安装:将侧拉锚绳的挂环挂于钢柱法兰钩上,然后将拉锚杆的另一端与对应的侧拉锚杆套连接拉紧并用绳卡固定,由下至上依次施工。E.16支承绳安装:方法同侧拉锚绳,完成一跨,再进行下一跨安装。F。格栅网的安装:格栅网铺挂在支承绳的内侧;先用6缝合绳将格栅网起吊在上支承绳上(同一跨内两张格栅网同时起吊),然后依次

43、将格栅网缝合在中支承绳和下支承绳上,支承绳上格栅网底部应沿斜坡向上敷设0.5m左右,为使下支撑绳与地面间不留缝隙,用一些石块将格栅网底部压住;每张格栅网之间应叠盖10cm。3)其他注意事项:当基础位置处地层基岩裸露或覆盖层很薄时,直接钻凿锚杆孔,覆盖层部分用砼置换,下部直接钻凿锚杆孔,形成复合基础;砼基础采用人工开挖,禁止爆破作业;当坡体岩土体为硬岩时,砼基础高度取50cm,为软岩时,砼基础高度取100cm,为土时,砼基础高度取150cm。6、锚杆框架施工1)施工工艺流程:具体施工工艺流程如下效果不好地质 较差修坡、测孔位坡面调查锚杆编制锚杆安装注 浆封孔注浆施作格子梁、锚斜托张拉、锁定、补浆

44、C25砼封锚孔口缺陷处理定孔位、钻孔地质 破碎固结灌浆二次劈裂注浆浆锚杆加工2)主要施工方法(1)、坡面修整锚杆施工前,首先用人工及时按照从上而下分层修坡即开挖一级,防护一级。开挖至锚杆格梁边坡时,每层开挖高度为锚杆上下横梁间距大小,严格控制超挖,直至开外至下级平台,然后再开挖格梁基础并施作锚杆。完成每层坡面开外后,若为土质坡,及时用彩条布覆盖,防止雨水冲刷边坡。(2)、施作锚孔锚孔在格梁基础开挖完成,并经坡面地质条件确定能满足锚杆施工要求后进行、锚孔测放根据实际坡面,先按设计布置要求,将锚孔位置准确测放在坡面上,并用红油漆在现场施工部位标明锚杆开孔位置。锚孔位置偏差不得超过20mm。如遇既有

45、坡面不平顺或特殊困难场地时,须经设计、监理单位认可,在确保坡体稳定和结构安全的前提下,适当放宽定位精度或调整锚孔定位,但调整后的测放精度,尽量不大于100mm。对测放并验收合格的锚孔位置进行编号,并用油漆标示在现场坡面上,该编号作为锚杆制作编号的依据。、钻孔设备钻孔施工是锚杆施工中控制工期的关键工序。为提高钻孔效率和保证钻孔质量,钻孔机具的选择,根据锚固地层的类别、锚孔孔径、锚孔深度、以及施工场地条件等来选择钻孔设备,岩层中采用YQ100型电空潜孔锚杆钻机,潜孔冲击成孔.在岩层破碎或松软饱水等易于塌缩孔和卡钻埋钻的地层中,采用跟管钻进技术,确保成孔质量和施工进度。、钻机就位锚孔钻进施工,搭设满

46、足钻孔、下锚和注浆施工所需承载能力和稳固条件的脚手架,根据坡面准确测放锚杆孔位,准确安装固定钻机,并严格认真进行机位调整,确保锚孔开钻就位纵横误差不得超过50mm,高程误差不得超过100mm,钻孔倾角和方向符合设计要求,倾角允许误差位1.0,方位允许误差2。0。、钻进方式锚孔钻进采用干钻,以确保锚固工程施工不至于恶化边坡岩土工程地质条件和保证孔壁的粘结性能,难以钻进时方可采用水钻。钻孔速度根据使用钻机性能和锚固地层严格控制,防止钻孔扭曲和变径,造成下锚困难或其它意外事故。、钻进过程锚杆钻孔施工要加强钻机的导向作用,及时检测孔斜误差,合理采用纠偏措施,确保锚杆钻孔满足设计及规范要求。钻进过程中对每个孔的地层变化

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
