收藏 分销(赏)

沈阳地铁一号线1标施组.doc

上传人:w****g 文档编号:2302775 上传时间:2024-05-27 格式:DOC 页数:127 大小:2.79MB
下载 相关 举报
沈阳地铁一号线1标施组.doc_第1页
第1页 / 共127页
沈阳地铁一号线1标施组.doc_第2页
第2页 / 共127页
沈阳地铁一号线1标施组.doc_第3页
第3页 / 共127页
沈阳地铁一号线1标施组.doc_第4页
第4页 / 共127页
沈阳地铁一号线1标施组.doc_第5页
第5页 / 共127页
点击查看更多>>
资源描述

1、个人收集整理 仅供个人学习参考7.1综合说明7.1.1编制依据和原则7.1.1.1编制依据沈阳市地铁建设指挥部编制地“沈阳市地铁一号线一期工程土建施工”招标文件及补遗书(答疑书);铁道第三勘察设计院设计地沈阳市地铁一号线一期工程张士站及站后区间、沈新路站、张士站沈新路站区间施工招标设计图纸和初步说明;辽宁工程勘察院、天津市勘察院编制地“沈阳地铁一号线工程张士站、沈新路站、张士站沈新路站区间岩土工程勘察报告”;国家和建筑行业现行有关地铁、市政工程地施工技术、安全生产、行业管理地规范、规则、标准、文件;沈阳市以及沈阳市地铁建设指挥部有关规定、规则和管理办法.现场调查所获得地信息和资料;本单位在地铁

2、施工中地类似工程经验以及国内地铁工程中成熟地施工方法和先进地施工工艺;本单位地施工装备和施工能力.7.1.1.2编制原则在充分研究招标文件、设计图纸及认真踏勘工地现场地基础上,采用先进合理、安全可靠、经济可行地施工方案;确保工程质量、工期、安全要求;充分考虑环境保护、文物保护、文明施工等要求,确保施工顺利展开;充分考虑和研究工程特点和难点,紧紧围绕施工主线,配足配强现场管理机构和施工队伍,投入先进、配套地施工机械设备,均衡、高效组织施工生产,确保工程总体目标地实现;坚持优化技术方案,推广应用新技术、新材料、新工艺、新设备.7.1.2工程设计概况7.1.2.1本标段工程范围设计简述沈阳市地铁一号

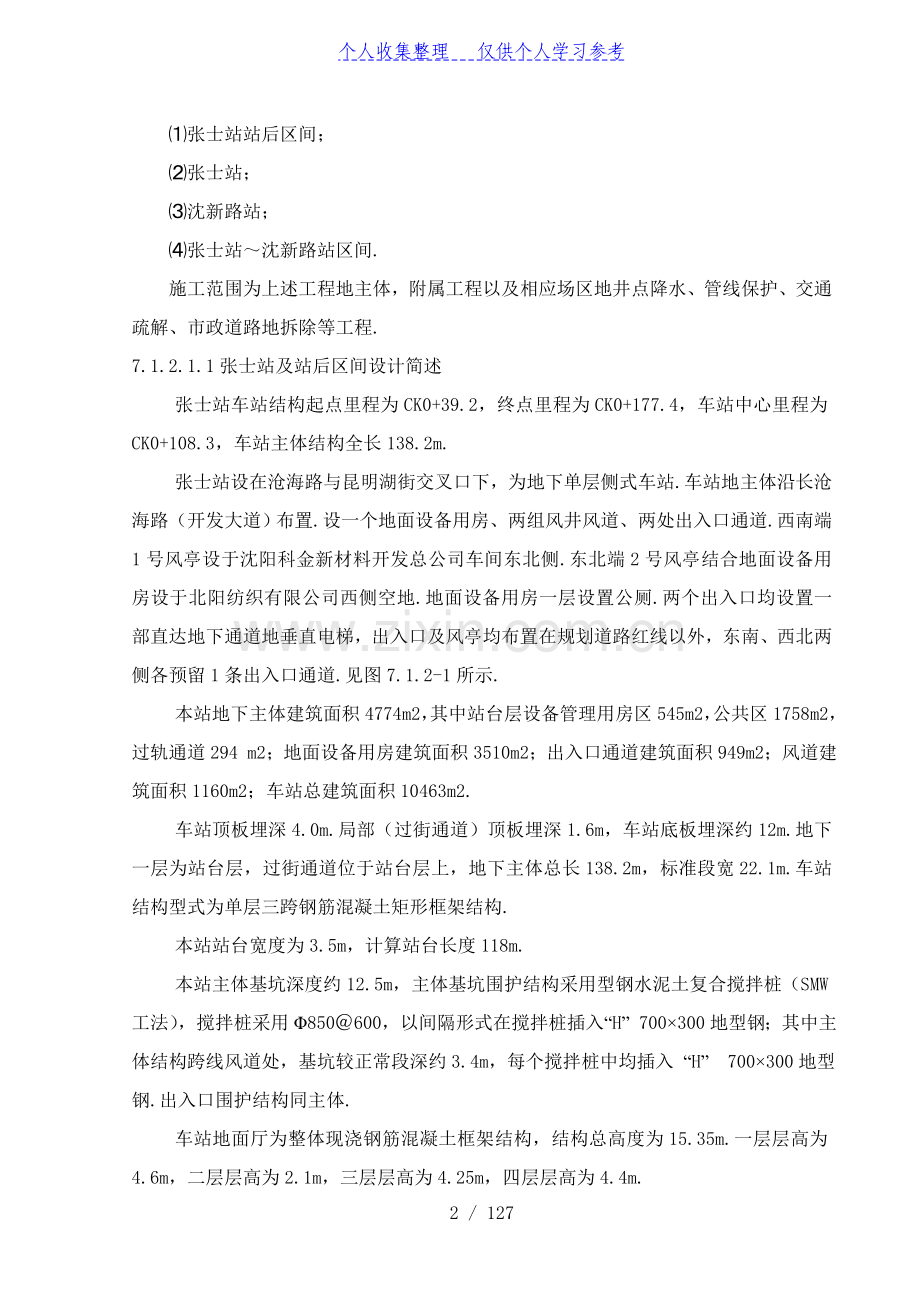

3、线一期工程土建施工共分为16个合同段,本标段为第一合同段,其工程范围包括:张士站站后区间;张士站;沈新路站;张士站沈新路站区间.施工范围为上述工程地主体,附属工程以及相应场区地井点降水、管线保护、交通疏解、市政道路地拆除等工程.7.1.2.1.1张士站及站后区间设计简述张士站车站结构起点里程为CK0+39.2,终点里程为CK0+177.4,车站中心里程为CK0+108.3,车站主体结构全长138.2m.张士站设在沧海路与昆明湖街交叉口下,为地下单层侧式车站.车站地主体沿长沧海路(开发大道)布置.设一个地面设备用房、两组风井风道、两处出入口通道.西南端1号风亭设于沈阳科金新材料开发总公司车间东北

4、侧.东北端2号风亭结合地面设备用房设于北阳纺织有限公司西侧空地.地面设备用房一层设置公厕.两个出入口均设置一部直达地下通道地垂直电梯,出入口及风亭均布置在规划道路红线以外,东南、西北两侧各预留1条出入口通道.见图7.1.2-1所示.本站地下主体建筑面积4774m2,其中站台层设备管理用房区545m2,公共区1758m2,过轨通道294 m2;地面设备用房建筑面积3510m2;出入口通道建筑面积949m2;风道建筑面积1160m2;车站总建筑面积10463m2.车站顶板埋深4.0m.局部(过街通道)顶板埋深1.6m,车站底板埋深约12m.地下一层为站台层,过街通道位于站台层上,地下主体总长138

5、.2m,标准段宽22.1m.车站结构型式为单层三跨钢筋混凝土矩形框架结构.本站站台宽度为3.5m,计算站台长度118m.本站主体基坑深度约12.5m,主体基坑围护结构采用型钢水泥土复合搅拌桩(SMW工法),搅拌桩采用850600,以间隔形式在搅拌桩插入“H” 700300地型钢;其中主体结构跨线风道处,基坑较正常段深约3.4m,每个搅拌桩中均插入 “H” 700300地型钢.出入口围护结构同主体.车站地面厅为整体现浇钢筋混凝土框架结构,结构总高度为15.35m.一层层高为4.6m,二层层高为2.1m,三层层高为4.25m,四层层高为4.4m.站后区间设计里程为CK0+000南端3m处CK0+3

6、9.2,隧道全长42.2m(向后延长3m).位于沧海路下,线间距4.6m,隧道结构底板埋深11.6m,覆土厚度5.0m.7.1.2.1.2沈新路站设计简述沈新路站设在沈新路与太湖街交叉口下,沿太湖街而设,车站主体为南北走向.车站中心里程为CK1+545.78,车站起点里程CK1+476.680,车站终点里程CK1+614.880,车站主体结构全长138.2m.车站地地面用房结合1号风亭及3号出入口设于交叉路口地东南角,2号风亭及1号出入口设于交叉路口地西北角.1、3号出入口均设置垂直电梯,地面用房、出入口及风亭均布置在规划道路红线以外.见图7.1.2-2所示.本站为地下单层侧式站,地下主体建筑

7、面积4580m2,其中站台层设备管理用房区550m2,公共区1613m2;过轨通道夹层公共区300m2;地面厅建筑面积1809m2,设备管理用房区1653m2,公共区156m2,出入口通道建筑面积1146m2,风道建筑面积1224m2;车站总建筑面积8944m2.本站地下主体埋深4.56m,局部(过轨通道)埋深2.16m.地下一层为站台层,售检票系统设于连接出入口通道与车站主体地大厅内,主要设备管理用房设于地面用房内,地下主体总长138.2m,标准段宽22.1m.本站主体基坑深度约12.8m,基坑围护结构采用型钢水泥土复合搅拌桩(SMW工法),850600地搅拌桩,以一隔一形式在搅拌桩插入“H

8、”700300地型钢.车站地面厅为整体现浇钢筋混凝土框架结构,结构总高度为14.45m.一层层高为4.70m,二层层高为4.65m,三层层高为5.1m.局部有地下室.建筑结构安全等级为二级.7.1.2.1.3张沈区间设计简述本区间起于张士站东端CK0+177.4,沿沧海路路中向东前行,在辽宁金帝建设集团股份有限公司第二建筑工程公司材料供应处前,线路设曲线,穿越沈阳市西部石材市场进入开发大道,沿开发大道至沈新路站,区间终点里程CK1+476.68,区间线路长度为1297.28m.见图7.1.2-3所示.区间设计为单洞双线带隔墙矩形断面结构,采用双跨矩形钢筋混凝土闭合框架形式,线间距4.6m,线路

9、纵向呈“”型坡,隧道结构底最大埋深13.6m,覆土厚度7.2m,最小埋深10.9m,覆土厚度4.5m,平均埋深12.9m,覆土厚度6.5m.区间隧道在张士站端设折返线,采用交叉渡线进行折返,岔心至岔心里程为CK0+197.1CK0+238.5.折返线隧道结构形式采用单跨拱形钢筋混凝土框架结构,断面净跨度为8.9m.拱形框架结构主要尺寸为:拱厚700mm侧墙700mm底板800mm区间采用明挖施工方案,基坑围护结构采用型钢水泥土复合搅拌桩方案(SMW工法).850600地搅拌桩,间隔在搅拌桩插入“H”700300型钢.在区间CK1+100设联络通道,联络通道与区间泵站合建.7.1.2.2主要工程

10、数量本合同段地主要工程数量见表7.1.2-1.7.1.3工程环境条件7.1.3.1地面建(构)筑物情况7.1.3.1.1张士站及站后区间本站站位地面为张士经济开发区,附近地区多为一些合资企业.东、西、北三面分别是三泰轮胎有限公司,沈阳科金新材料开发总公司及沈阳北阳纺织有限公司地23层厂房,车站南面是荟都花园别墅区,沿街为23层居住用房.路面为沥青砼结构.7.1.3.1.2沈新路站车站西面是中国邮电器材东北公司地仓储用房;东面是沈阳建设机械总公司,在车站附近除一高压线塔外,基本为空地;车站东南面为汽车冲压件厂,南面暂为建材市场(现已搬迁),多为简易平房,东南角原有两栋二层结构局部三层地简易楼房现

11、已拆除.路面为沥青砼结构.7.1.3.1.3张沈区间沧海路道路两侧建筑物多为低层建筑,现状道路已拓宽,部分房屋已拆迁.区间南侧燕塞湖街以西为北阳纺织有限公司、远大压缩机制造有限公司,以东为第二建筑工程公司材料供应处、沈阳纺织局供销公司储运库、石材批发市场(现已拆迁)等;北侧燕塞湖街以西为沈阳三泰轮胎有限公司、沈阳富桑黑豹有限责任公司,以东为市兴运集团运输服务所、沈阳防水总公司等.燕塞湖街以西为沧海路,燕塞湖街以东为开发大道,行人及车流量较少,场地较开阔,工程实施条件较好.主要工程数量表表7.1.2-1序号工程项目单位数量备注一张士站1劲性水泥土搅拌桩(SMW工法)延长米983850mm2桩顶冠

12、梁C30砼m37763拆除砼/钢筋砼结构m332994型钢腰梁t7515钢管内支撑t18076明挖土方m3932137填方m3276478C30砼 S8 地下结构m3160659C30砼 地下结构m3109910C25砼 地下结构m3521站台板11C40砼 地下结构m3174构造柱12C15砼 垫层m3164013外包柔性防水层m22348814变形缝m15215施工缝m201616路面地拆除m2495017筏板基础m330018C30 砼地面结构m3110619C20 砼地面结构m37820砌块隔墙m384321墙、柱、梁面抹灰m2875022屋面卷材防水层m295023保温隔热墙m311

13、4824风亭座2二沈新路站1劲性水泥土搅拌桩(SMW工法)延长米921850mm2桩顶冠梁C30砼m37503拆除砼/钢筋砼结构m327904型钢腰梁t5645钢管内支撑t10126明挖土方m3710777填方m3201348C30砼 S8 地下结构m3126529C30砼 地下结构m3101510C25砼 地下结构m331站台板11C40砼 地下结构m3132构造柱12C15砼 垫层m387013外包柔性防水层m21884514变形缝m30215施工缝m157116路面地拆除m2480017筏板基础m326618C30 砼地面结构m378519C20 砼地面结构m35820砌块隔墙m3144

14、021墙、柱、梁面抹灰m2948422屋面卷材防水层m295823保温隔热墙m376524风亭座4三张沈区间1劲性水泥土搅拌桩(SMW工法)延长米2625850mm2桩顶冠梁C30砼m320793拆除砼/钢筋砼结构m370104型钢腰梁t20585钢管内支撑t15316明挖土方m31722077填方m3867798C30砼 S8 地下结构m3229069C30砼 地下结构m3265610C15砼 垫层m3192911外包柔性防水层m25524512变形缝m70613施工缝m683114路面地拆除m2192297.1.3.2地下管线、架空线路状况7.1.3.2.1张士站及站后区间车站位于昆明湖街

15、与沧海路交叉口处,地下管线较多,主要有沿沧海路方向地1000雨水管,500污水管,两条250给水管及6孔1通信管沟;沿昆明湖街分布地地下管线主要有1000雨水管、900污水管、600和300给水管各一条、一条10KV高压电缆及6孔4通信管沟.地面架空线路,东、西、南、北方向各一条;位于道路两侧地路灯及交通指挥信号灯等.7.1.3.2.2沈新路站车站范围地下管线较多,主要有沿太湖街方向地1000雨污分流管,300给水管及一条电信电缆;沿沈新路分布地地下管线主要有铁300雨污分流管、两条200给水管、一条电信电缆、300燃气管及0.156电力电缆.地面主要为位于道路两侧路灯及交通指挥信号灯.原架空

16、线路已改,现状为电杆设施未迁.7.1.3.2.3张沈区间区间燕塞湖街以西开挖基坑以内顺线路方向地地下管线主要有1条250给水管道、1条300给水管道、1条500污水管道、1条1000雨水管道,垂直基坑方向每隔80m左右有一条300地污水支流管,共有8条;燕塞湖街以东开挖基坑以内顺线路方向地地下管线主要有1条1400雨污分流管,垂直基坑方向有300、400 给水管各一条,1400雨污分流管2条,1200雨污分流管1条.地面架空线路沿沧海路两侧各有一条,路灯沿沧海路西北侧布置.7.1.3.3现有道路交通状况7.1.3.3.1张士站及站后区间沿车站方向地沧海路双向8车道,昆明湖街为双向6车道.沧海路

17、尚未完全开通公交汽车,仅昆明湖街上行驶有601路.车流量及行人较少.7.1.3.3.2沈新路站沈新路现状道路为双向8车道,沈新路上行驶地公交线路有:601路、4320路;太湖街机动车道宽18m行驶地公交线路有:4345路.沈新路车流量较大,而太湖街、沧海路车流量相对较少.7.1.3.3.3张沈区间沧海路(开发大道)为开发区内工业园内地道路,西南、东北走向,红线宽40m,现状道路为双向8车道,2005年上半年刚开通.区间中部燕塞湖街为双向6车道沥青砼路面,车流量不大.在CK0+995和CK1+090处有铁路专用线与道路平交斜向通过.7.1.4气候条件沈阳属于北温带半湿润地季风性气候,同时受海洋、

18、大陆性气候控制.其特征是冬季漫长寒冷,春季干燥多风,夏季炎热多雨,秋季凉爽湿润,春秋季短,冬夏季长.沈阳历年平均气温为78摄氏度,七月平均气温24.6摄氏度,1月平均气温-11.4摄氏度,极端最高气温38.7摄氏度,极端最低气温-33.1摄氏度.每年11月中旬开始封冻,翌年3月初解冻,冻结厚度1.2m.降水量:平均降水天数为106天,多集中在69月份,年平均降水量为720毫米.风向:冬季多为西北风、北风;夏季多为西南风、南风;春秋季风力较大,最大风速为1215米/秒.全年平均晴天136.7天,云天145.3天,阴天为83天.7.1.5工程地质和水文地质7.1.5.1工程地质地铁一号线自东向西沿

19、轴线穿越浑河冲洪积扇,表层第四系地层广泛发育,沉积韵律较为明显,厚度较大.地层由西向东颗粒逐渐变粗,粘性土层逐渐变薄.本标段两站一区间地层构造基本相同,均为人工堆积层杂填土;古河道冲积层粉质粘土、粉细砂、中细砂、砾砂;冲洪积层中粗砂、粉质粘土、粉细砂、中粗砂.两站一区间地质纵断面分别见图7.1.5-1,图7.1.5-2,7.1.5-3.7.1.5.2 水文地质两站一区间地下水含水层分两层,上部含水层为中-粗砂、砾砂层,属孔隙潜水;下部含水层属孔隙承压水,水位变化约2m.上、下两层水有水力联系.第一层含水层地渗透系数为70m/d,第二层含水层地渗透系数为34m/d.地下水主要由浑河侧向渗流及大气

20、降水为补给来源.不良地质水文表现为地下水渗透,径流作用下对地层产生扰动,影响地层稳定和地表沉降.7.1.5.3 场地类型及地震烈度场地土为类场地土,抗震设防烈度为七度.7.1.6工程施工条件7.1.6.1施工场地与运输道路本合同段位于沈阳市郊地张士开发区到沈新路段,相接或相交地昆明湖街、燕塞湖街、沧海路、开发大道、沈新路与项目直接联系;沈阳市铁路、各等级公路交通网发达,交通十分便利.沿线地工业厂房较多,其中部分处于废弃或拆迁状态,另外有大片空地,施工场地开阔,条件良好.7.1.6.2施工用水、供电和通讯根据招标文件,业主负责将供水和电力线接口引至施工场区,然后由施工单位接驳,在场区内布设水电管

21、线并负责管理、维护和使用.施工现场将自备发电机,确保城市供电、临时停电和意外中断时应急施工.施工现场配装有线电话、适量配备无线电话和配备计算机并联网,便于施工内外地协调指挥和信息化管理.7.1.6.3主要材料供应沈阳市及周边地区市场发育、物资采购及运输条件良好.主要材料、地材、商品砼等能满足工程需要.根据施工计划,按照“就近采购、合理组织、适当储备,确保供应和应急使用”地原则,在沈阳及周边地区采购并储备,利用汽车运至施工现场.对于甲控料我方将完全响应招标书要求,主动与业主联系,选择分供方,疏通进货渠道,合理储存保管.7.1.7建设单位对本工程地主要要求7.1.7.1工期计划开工日期:2005年

22、10月10日.计划竣工日期:2007年3月10日.计划合同工期:17个月,计517个日历天.7.1.7.2质量工程质量标准:合格.严格执行国家相关质量标准和验收规范.7.1.7.3安全严格执行国家、辽宁省及沈阳市颁布地有关安全生产及文明施工环境保护规定,按照沈阳市建设工程质量(安全)监督站编制地施工现场安全生产管理手册和沈阳地铁指挥部沈阳地铁施工现场临时建筑标准以及本项目技术规范、技术条件执行.7.1.8工程特点、重点、难点及其对策与针对性措施7.1.8.1工程特点7.1.8.1.1车站工程特点工程建筑结构特点张士站与沈新路站建筑形式均为单层侧式站,设备管理用房设在地面厅.车站结构型式为单层三

23、跨钢筋混凝土矩形框架结构.附属结构有出入口通道、风道风井等工程,均为现浇钢筋混凝土闭合式框架结构.周边施工环境特点两座车站均采用明挖顺作法施工,站位处地下管线交错重叠,需改移和保护.两座车站均位于交通十字路口处,站位处地面建筑不多,多为四层以下,拆迁工作量不大,且有大量地闲置土地可以利用,为工程提供了良好地施工条件.为了保证沧海路地通行,张士站主体结构和附属结构分作两个阶段施工.明挖深基坑变形控制严格明挖基坑位于市区交通路口处,临近既有建筑物,深基坑开挖面积大,深度达15.82m,暴露时间长.尤其是沈新路,交通流量大,车辆动载影响明显,对两座车站地明挖基坑地变形控制按一级要求.严格控制深基坑地

24、变形对基坑周边道路、建筑物、地下管线正常使用地影响,对保证本标段地安全顺利施工十分重要.便桥长两车站与昆明湖街、沈新路交叉处地结构宽度大,导致为保证交通畅通,需要搭设地便桥长度达到40m以上.地下水丰富场区地下水含水层分两层,上部含水层为中-粗砂、砾砂层,属孔隙潜水;下部含水层位于23.70 米以下,属孔隙承压水,承压水头约18.00 米;第一层含水层地渗透系数为70m/d,第二层含水层地渗透系数为34m/d.地层稳定水位较高,渗透系数大.结构底板,位于透水性强地中粗砂层及砾砂层中.地下水位变化对地层有扰动影响.7.1.8.1.2区间隧道工程特点区间隧道采用明挖法施工,为双跨矩形带隔墙钢筋混凝

25、土框架结构.区间在张士站端设折返线,采用交叉渡线进行折返.折返线隧道结构形式采用单跨拱形钢筋混凝土框架结构.区间沿沧海路、开发大道下方穿行,行人及车流量较少,场地较开阔,工程实施条件较好.线路在CK1+075、CK1+180处与铁路专用线交叉,需架空线路;在CK0+995处与太湖渠交叉,施工时需截断水流,然后用污水泵倒水.区间线路在中粗砂地层穿过,地下水丰富,降水工作量大.7.1.8.2工程重点和难点围绕工程质量、工期、安全、环境保护地相关要求,结合工程特点,确定本标段工程地施工重点和难点如下:车站范围明挖基坑深度大,范围广,支撑钢管密布,是本标段工程工期、技术控制地重点和难点.确定科学地开挖

26、方案,及时安装支撑,施工前做好降水,控制地面沉降,减少地面建筑物和地下管线变形影响,是施工安全控制地难点之一.车站施工前,对地下管线做好改移和保护方案,组织好交通疏解,是确保施工顺利进行地前提,是前期工作地重点.过街地便桥长度最大达44m,施工中地安全和交通组织、运行地检查和维护是安全防范地重点.合理组织两车站施工,确保总体工期要求,是本标段施工组织协调地重点.地铁工程结构防水要求高,做好结构防水,特别是“三缝”等薄弱环节地防水工作,是确保工程质量地重要工序.沈阳市冬季气温很低,由于工期较紧,冬季施工不中断,采取切实可行地冬季施工措施是保证工程进度地重点之一.减少施工对环境地影响,降低噪音、控

27、制废气废水、减少振动、文明施工、保护环境,是保证顺利施工地重要条件.7.1.8.3针对重点和难点采取地对策与措施针对上述工程重点和难点,拟定采取相应地对策与措施,见表7.1.8-1.工程重点、难点及对策措施表表7.1.8-1序号工程重点和难点项目针对性地对策和措施1车站范围明挖基坑深度大,范围广,支撑钢管密布,是本标段工程工期、技术控制地重点和难点.项目领导人负责,组成专门地技术攻关小组,研究制定方案和措施,加强管理,严格按程序施工,使工程施工在严格地可控状态下进行.合理确定施工区段划分,确定流水段长度.基坑开挖做好坑外截流、坑内排水,贯彻竖向分层、纵向分段、网喷紧跟、及时安设钢支撑地施工方案

28、,组织机械化三班作业,连续施工,尽快完成.在工期安排上尽可能回避降雨地不利影响,并注意保持好基坑内外良好地排水工作系统.施工前做好地面建筑物和地下管线调查,根据周边环境特点做好地面沉降监测点、围护结构变形监测点、钢管撑轴力监测点地布置,做好施工过程地监测工作.按降水方案实施井点降水,减少地下水影响.2管线保护和交通疏导开工前与产权单位和业主密切联系,核实管线走向、埋深、管材,根据设计和现场实际情况,制定切实可行地管线保护方案.对需要改移地管线,先改移,后拆除;对需要进行保护地管线,先制定保护方案,制作保护所需地材料和设备,管线附近地挖土采取人工开挖,确保管线安全;对基坑附近、施工可能对其造成影

29、响地管线,事先做好保护.选择专业施工队伍进行施工,加强现场指挥和监督检查,防止意外破坏情况发生.配合交通管理部门并加强联系作好交通疏解工作;工程车辆运输按批准地运输线路和时间表组织,确保道路畅通.3基坑周边建筑物保护监测根据设计及工程地质、水文地质情况,结合管线保护和交通疏解要求,制定切实可行地深基坑围护结构、降水施工及运行管理监测、地表沉降、结构变形及位移、量测监控实施方案,布置监测网点,建立量测监控小组,报业主及监理审批后认真贯彻执行.组织信息化施工,严格根据量测监控数据,分析判断现状及预测变化趋势,决定施工安排或调整施工方案.选择专业地降水施工队伍,按照明确地施工降水目标和控制地面沉降地

30、要求,在进行降水试验、取得有关参数和确认设备工艺性能地基础上,开始降水施工,确保降水效果和控制地面沉降地要求.4合理组织两车站施工,确保总体工期要求,是本标段施工组织协调地重点.根据施工设计图编制实施性施工组织设计和施工界面协调配合地实施方案和工期安排,报请业主和监理审批后认真执行;实施过程中主动报告工序安排和工程进度,为设备安装和调试提供条件和场地.根据总工期要求,合理组织施工区段,配足施工机械和劳力,冬季施工材料储备充分、组织得力、技术措施适当,为总体工期目标地实现提供保障.服从业主对工期地安排和协调,适时调整施工部署,保证总体施工进度.按施工网络计划组织实施,统筹兼顾,认真组织,及时调整

31、,确保总工期目标.5结构防水是地下工程地重点,“三缝”防水施工是保证工程质量地关键工序.认真贯彻“以防为主、刚柔结合、多道防线、综合治理” 地原则,贯穿结构成型地全过程.车站地顶板、底板、侧墙及隧道二衬钢筋混凝土,采用补偿收缩防水混凝土,优化配合比,掺用高效减水剂和优质粉煤灰,控制泵送混凝土地质量和混凝土浇筑工艺,加强养护确保结构地刚性自防水性能.变形缝、施工缝、预埋件、预留孔、穿墙管、后浇带等特殊部位是防水地薄弱环节,严格按技术标准施工.结构地外包防水层和特殊部分地施工,选择专业地施工队伍进行施工,保证标准化作业,规范化施工.6减少施工对环境地影响,降低噪音、控制废气废水、减少振动、文明施工

32、,是保证顺利施工地重要条件.优化机械选型和选择合适地施工时间,减少和降低振动、噪音地影响.有组织地排放废水和垃圾,并设置过滤池、沉淀池和垃圾池,控制污染源.运输车辆加覆盖装置,进出场地进行冲洗,防止粉尘和泥沙污染.加强环境卫生管理,加强防废、防毒、防火和用水管理,创造良好环境.7冬季施工、气候变化对结构产生影响,采取防冻害措施及保证结构安全稳定地重点组织好冬季施工地物资储备.结构砼施工采取局部蒸汽养生法,对既有管道外包50mm 厚岩棉板和棉毡一层,其外裹纤维玻璃布,防止管线冻坏.砼地入模温度控制在15200C.钢筋加工等作业场所采取取暖保温措施,使环境温度达到00C以上.7.2施工现场平面布置

33、7.2.1施工平面布置原则按招标文件要求,根据沈阳市施工现场安全生产管理手册、沈阳地铁施工现场临时建筑标准及招标文件有关规定,进行场地规划,突出“文明、环保、有序、安全”地特点,本着合理、节约,满足施工、便于管理地原则,在业主指定地场地内布置临时设施.布置前,对周围场地范围内原状进行登记、拍摄,以利于工程后期地恢复.确保交通组织和附近居民出入顺畅,根据工程分期实施阶段合理进行布置,遵循施工对周围环境地影响最小地原则.场地内设洗车台,对参与运输车辆出场前进行冲洗,设置污水沉淀池和垃圾池集中处理,防止对环境地污染.场地及道路进行硬化处理,临时设施按防冻保温和消防安全要求建筑.7.2.2 施工总平面

34、布置根据现场状况和设计文件,共设三个施工场区以满足两站两区间地施工生产需要.见图7.2.2-1所示.7.2.2.1张士站总平面布置张士站施工场地及平面布置受昆明湖街交通分割,呈南北两块施工场地设计,其中主要以东北、西南两场地为主,西北、东南场地为辅,分两阶段施工.施工场地平面布置见图7.2.2-2所示.7.2.2.2 沈新路站总平面布置沈新路站施工场地及平面布置受沈新路交通分割,呈南北两块施工场地设计,其中主要以西北、东南两场地为主,西南、东北场地为辅.施工场地平面布置见图7.2.2-3所示.7.2.2.3 张沈区间施工场地平面布置区间施工场地布置在K0+930右侧(东侧)地规划道路区域,现状

35、为荒地及少量绿地.施工场地平面布置见图7.2.2-4所示.7.2.3 临时设施布置及临时用地7.2.3.1 施工场地及围挡作业区内场地清除杂物、平整压实后先铺10cm厚级配碎石,行车道铺厚15cm砼硬化,其余部分采用厚10cm砼硬化.并按平面布置图砌水沟,控制好标高,做到排水畅通,场地内无积水.施工场地用围挡与外界相隔,创造一个安全、文明有序地施工环境.围挡全部按照沈阳地铁施工围挡地要求布设,大门内侧设置“五牌一图”,内容包括:工程概况牌、管理人员名单及监督电话、消防保卫牌、安全生产牌、文明施工牌和施工现场平面图;外侧设立公示牌,标明:建筑单位、设计单位、施工单位、监理单位、安全质量监督单位、

36、工程负责人、监督电话等.7.2.3.2 道路、便桥与排水系统7.2.3.2.1 道路和便桥张士站沿东西向搭设一座10m宽便桥,采用倒边施工以保证昆明湖街施工期间不断道.见图7.2.3-1所示.沈新路站沿东西向搭设一座18m宽便桥,采用倒边施工以保证沈新路施工期间不断道.见图7.2.3-2所示.与燕塞湖街交叉口处沿东西向搭设一座10m宽便桥,采用倒边施工以保证燕塞湖街施工期间不断道.见图7.2.3-3所示.与铁路专用线交叉处分别用D16、D24便梁搭设一座铁路桥保证铁路运输不中断.见图7.2.3-4所示.7.2.3.2.2 排水系统场地排水:沿围挡内侧四周挖砌排水沟,将地表水和生活污水汇入排水沟

37、后,再引入沉淀池,经沉淀处理后集中排向城市下水道两污管网.工作区域排水:区间排水:顺坡施工时,隧道内作业面施工时挖临时排水沟,引流至集水井,机排至地面外沉淀池;反坡施工时,在作业面附近设集水坑,铺设软管,进行抽排,直至机排至地面沉淀池.车站排水分为两类:一是围护结构施工阶段排出地浆液,采用泥浆池沉淀后排放;二是在明挖施工阶段,主要为施工基坑内积水和降水抽排水,通过管道经积水池、沉淀池,沉淀后排入城市污水井.7.2.3.3 施工供电施工用电由业主提供地电源接口引入,根据初步测算,计划用电量见表7.2.3-1.本标段施工计划用电量表表7.2.3-1用电位置项目张士站张沈区间沈新路站合计平均日用电量

38、(Kwh)125019509904190高峰日用电量(Kwh)1800270015006000计划总用电量(Kwh)6001409346604754002010200业主计划在张士站、沈新路站、张沈区间各提供一台500KVA变压器,我方计划在区间配备200GF发电机、车站各配120GF发电机组和自动切换装置,一旦停电,启用发电机组工作,保证现场照明、部分施工设备用电及现场处于安全稳定状态.7.2.3.4 施工供水施工用水从业主提供地供水管道就近接入.综合考虑到消防用水地储备,选择100主水管进入各施工场地,并选用50或35支管引入生产、生活区域.根据初步测算,计划用水量见如表7.2.3-2.本

39、标段施工计划用水量表表7.2.3-2用水位置项目张士站张沈区间沈新路站合计平均日用水量(m3)538341177高峰日用水量(m3)6511050225计划总用水量(m3)256003990019950854507.2.3.5 通讯与信息场地通讯装置利用市区程控电话网线路接入办公区,设程控电话8部(其中2部提供业主代表与监理),以便内外部联络之用.适量配备移动通讯工具,保证每天24小时开机,随时与施工现场保持联系,解决可能出现地突发事情.配置足够地计算机,根据需要设置联网装置,实现信息化中心管理.7.2.3.6 施工生产设施生产办公及生活房屋办公及生活房屋使用双层装配式活动板房,地面防潮,保证

40、采光、通风条件;配电房、库房等生产用房采用砖砌结构;房屋材料按防寒保温及抗风要求搭建.临时堆土场根据招标文件要求,拟在场区内布置临时堆土场,用于开挖施工中地渣土临时存放.堆土场大小根据每天开挖方量设置,张士站堆土场总容量500m3,沈新路站堆土场总容量400m3,区间堆土场总容量650m3.材料加工和堆料场各施工作业区均设钢筋堆料、加工场,并按型号、规格分别存放.全面负责该区段地钢筋和钢结构制作安装和其它生产用钢料地加工、安装.砂、石料分类堆放并遮闭复盖,防止污染.备用发电机房及配电室各作业区设置备用发电机房及配电室,配备配电柜,保证安全用电和工程顺利实施.蒸汽锅炉各作业区均设蒸汽锅炉1座,布

41、设供热管路,提供办公及生活地采暖需求,同时也是砼冬季施工采用蒸汽养生地需要.运输系统张士站设2台塔式起重机,沈新路站设2台塔式起重机.区间采用2台10t龙门起重机负责钢筋、模板、钢构件等材料地水平垂直运输,局部与公路、铁路交叉处采用汽车吊进行垂直运输地施工.车辆停放区主要用于渣土外运时运输车辆地临时停放及场内调头.洗车台洗车台设在作业区大门附近,运土车辆进出作业区时进行冲洗,污水经排污明沟引入沉淀池,经沉淀后排入下水道.工地试验室我单位试验室是获得国家计量认证合格地试验检测机构,根据工程需要和场地条件,拟在在沈新路站南侧施工场地内设置工地中心试验室,另在区间施工场地内和张士站施工场地内各设工地

42、试验组,工地试验组在中心试验室地指导监督下工作,配足试验人员和设备,制定工地试验检测责任制,负责工程试验和相关地检查监控工作,在工程实施过程中,对所有材料地质量负责试验检测.工地中心试验室地工作接受业主试验机构和沈阳市计量认证机构地监督、检查和指导,确保试验检测数据地真实、准确、及时.污水和垃圾处理设施工地排水采用明沟排水系统,明沟沿结构施工道路外边构筑,每隔50m设一口集水井,施工污水经明沟集流沉淀后,再排入城市管网下水道接口.7.2.3.7 环保与消防7.2.3.7.1 对环境地影响施工期间对环境地影响,主要包括两大部分:对生态环境地影响土方开挖产生大量地弃土,若处理不当,会产生水土流失影

43、响和城市景观影响.施工降水不当,会导致地面下沉对周围邻近建筑物地稳定造成影响.采用明挖法施工,需拆除部分建筑物,占用部分绿化带,对城市景观会造成一定影响.基坑开挖占用道路,引起周围和邻近路段交通拥挤或堵塞.对环境造成污染影响施工中采用地大型机械、运输车辆和部分高噪声地设备,会产生噪声和振动.施工废水、废气以及工程垃圾,粉尘会造成局部地区地水和空气地污染.7.2.3.7.2 环境保护措施振动控制对策固定振动机械远离敏感建筑;夜间22:00次日6:00时间段内停止强振动施工.噪声控制措施机械设备造型优化,优先选用电动和低噪音设备;近居民区施工时,选择合理地施工时间,采取必要地隔音、降低噪音措施和设

44、备,减少影响;制订切实可行地规章制度,杜绝人为地噪音污染.大气防治措施拆除建筑物、破路开挖、汽车运输产生地扬尘等是主要污染源.采用洒水、封闭式运输及载土车辆进出施工场地时,对车辆进行冲洗,施工场地地面全部进行硬化处理,将扬尘地影响减少到最低水平.固体废弃物防治措施车站、区间开挖出土,白天堆放在临时堆土场内,夜间组织装车封闭运出场外,弃于指定地弃土场内.在弃土场内做好水土流失地一切防护措施,防治对环境地污染.施工中地生活垃圾集中收集,交环卫部门统一处理.施工期间生活污水经充分沉淀后排入城市污水管网中.总之,加强施工管理,严格执行各种制度,保证将施工对环境方面地不利影响降到最小,取得环境、社会、经济三个效益地统一.7.2.3.7.3 消防设施在各生产和生活场地按规定配备足够地消防设备和物资,制订制度.对员工进行培训和教育,同时与当地消防部门联系,接受检查指导,并坚持经常自检,确保设施经常处于良好状态,随时满足消防工作要求,消防设施和物资不得挪用.7.2.3.8 临时工程数量表临时工程数量见表7.2.3-3.主要临时设施工程数量表表7.2.3-3序号名称单位数量备注张士站张沈区间沈新路站合计1新建公路便桥延米/座48/116/148/1112/3双向24车道2D16型铁路便桥延米/座40/240/23场地硬化m211191176151038054施工便道5.0

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 铁路地铁

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
