收藏 分销(赏)

砌筑工程施工作业指导书.doc

上传人:快乐****生活 文档编号:2255819 上传时间:2024-05-24 格式:DOC 页数:5 大小:17.51KB
下载 相关 举报
砌筑工程施工作业指导书.doc_第1页
第1页 / 共5页
砌筑工程施工作业指导书.doc_第2页
第2页 / 共5页
砌筑工程施工作业指导书.doc_第3页
第3页 / 共5页
砌筑工程施工作业指导书.doc_第4页
第4页 / 共5页
砌筑工程施工作业指导书.doc_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

1、砌筑工程施工作业指导书主要包括:材料要求施工工艺质量标准1、材料要求: 1.1砖:品种、强度等级必须符合设计要求,并有出厂合格证、进场按规定取样复试。1.2 水泥:进场使用前应分批对其强度、安定性进行复验。检验批应以同一生产厂家、同一编号为一批。当在使用中对水泥质量有怀疑或水泥出厂超过三个月时,应复查试验,并按其结果使用。不同品种的水泥不得混合使用1.3 砂:用中砂,配制M5以下砂浆所用砂的含泥量不超过10%,M5及其以上砂浆的砂含泥量不超过5%,使用前用5mm孔径的筛子过筛。1.4掺合料:凡在砂浆中掺入有机塑化剂、早强剂、缓凝剂、防冻剂等、应经检验和试配符合要求后,方可使用。有机塑化剂应有砌

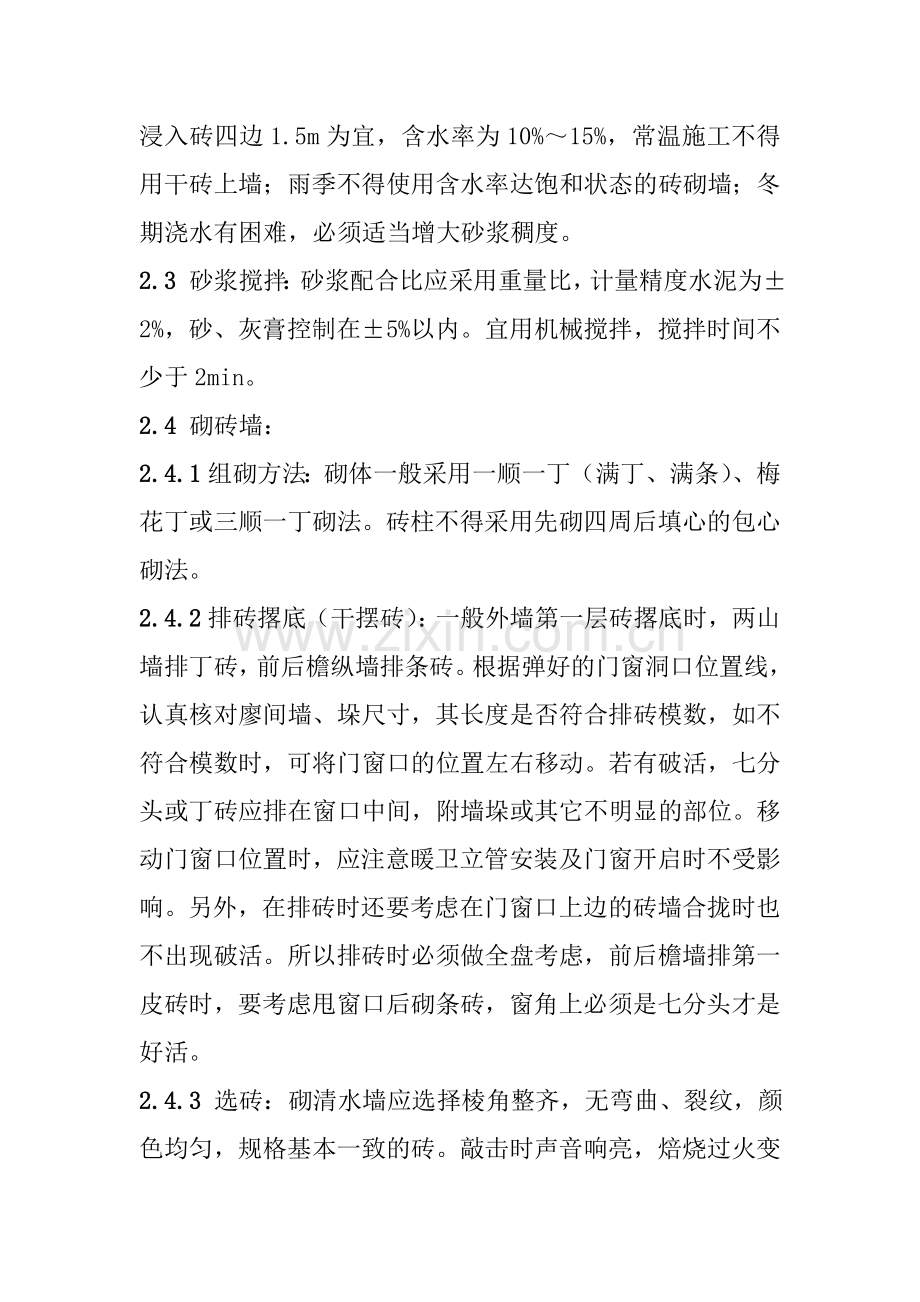

2、体强度的型式检验报告。1.5其它材料:墙体拉结筋及预埋件等符合图纸要求。1.6砂浆应通过试配确定配合比,当砌筑砂浆的组成材料有变更时,其配合比应重新确定。2、施工工艺:2.1按设计标高要求立好皮数杆,皮数杆的间距以1520m为宜。2.2 砖浇水:粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1.5m为宜,含水率为10%15%,常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙;冬期浇水有困难,必须适当增大砂浆稠度。2.3 砂浆搅拌:砂浆配合比应采用重量比,计量精度水泥为2%,砂、灰膏控制在5%以内。宜用机械搅拌,搅拌时间不少于2min。2.4 砌砖墙:2.4.1组砌方法:砌体一般

3、采用一顺一丁(满丁、满条)、梅花丁或三顺一丁砌法。砖柱不得采用先砌四周后填心的包心砌法。2.4.2排砖撂底(干摆砖):一般外墙第一层砖撂底时,两山墙排丁砖,前后檐纵墙排条砖。根据弹好的门窗洞口位置线,认真核对廖间墙、垛尺寸,其长度是否符合排砖模数,如不符合模数时,可将门窗口的位置左右移动。若有破活,七分头或丁砖应排在窗口中间,附墙垛或其它不明显的部位。移动门窗口位置时,应注意暖卫立管安装及门窗开启时不受影响。另外,在排砖时还要考虑在门窗口上边的砖墙合拢时也不出现破活。所以排砖时必须做全盘考虑,前后檐墙排第一皮砖时,要考虑甩窗口后砌条砖,窗角上必须是七分头才是好活。2.4.3 选砖:砌清水墙应选

4、择棱角整齐,无弯曲、裂纹,颜色均匀,规格基本一致的砖。敲击时声音响亮,焙烧过火变色,变形的砖可用在基础及不影响外观的内墙上。2.4.4 盘角:砌砖前应先盘角,每次盘角不要超过五层,新盘的大角,及时进行吊、靠。如有偏差要及时修整。盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小,使水平灰缝均匀一致。大角盘好后再复查一次,平整和垂直完全符合要求后,再挂线砌墙。2.4.5 挂线:砌筑一砖半墙必须双面挂线,如果长墙几个人均使用一根通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线看平,使水平缝均匀一致,平直通顺;砌一砖厚混水墙时宜采用外手挂线,可照顾砖墙两面平整,为下道工序控制抹灰厚度奠定基础。2

5、.4.6 砌砖:砌砖宜采用一铲灰、一块砖、一挤揉的“三一”砌砖法,即满铺、满挤操作法。砌砖时砖要放平。里手高,墙面就要张;里手低,墙面就要背。砌砖一定要跟线,“上跟线,下跟棱,左右相邻要对平”。水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm,也不应大于12mm。为保证清水墙面主缝垂直,不游丁走缝,当砌完一步架高时,宜每隔2m水平间距,在丁砖立楞位置弹两道垂直立线,可以分段控制游丁走缝。在操作过程中,要认真进行自检,如出现有偏差,应随时纠正。严禁事后砸墙。清水墙不允许有三分头,木得在上部任意变活、乱缝。砌筑砂浆应随搅拌随使用,一般水泥砂浆必须在3h内用完,水泥混合砂浆必须在4h内用完

6、,不得使用过夜砂浆。砌清水墙应随砌、随划缝,划缝深度为810mm,深浅一致,墙面清扫干净。混水墙应随砌随将舌头灰刮尽。2.4.7 留槎:外墙转角处应同时砌筑。内外墙交接处必须留斜槎,槎子长度不应小于墙体高度的2/3,槎子必须平直、通顺。分段位置应在变形缝或门窗口角处,隔墙与墙或柱不同时砌筑时,可留阳槎加预埋拉结筋。沿墙高按设计要求每50cm预埋6钢筋2根,其理入长度从墙的留槎处算起,一般每边均不小于50cm,末端应加90弯钩。施工洞口上应放置过梁。隔墙顶应用立砖斜砌挤紧。2.4.8 木砖预留孔洞和墙体拉结筋:木砖预埋时应小头在外,大头在内,数量按洞口高度决定。洞口高在1.2m以内,每边放2块;

7、高l.22m,每边放3块;高23m,每边放4块,预埋木砖的部位一般在洞口上边或下边四皮砖,中间均匀分布。木砖要提前做好防腐处理。钢门窗安装的预留孔。硬架支模、暖卫管道,均应按设计要求预留,不得事后剔凿。墙体拉结筋的位置、规格、数量、间距均应按设计要求留置,不应错放、漏放。2.4.9 安装过梁、:安装过梁其标高、位置及型号必须准确,坐灰饱满。如坐灰厚度超过2cm时,要用豆石混凝土铺垫,过梁安装时,两端支承点的长度应一致。2.4.10 构造柱做法:凡设有构造柱的,在砌砖前,先根据设计图纸将构造柱位置进行弹线,并把构造柱插筋处理顺直。砌砖墙时,与构造柱连接处砌成马牙槎。每一个马牙槎沿高度方向的尺寸不

8、宜超过30cm(即五皮砖)。马牙槎应先退后进。拉结筋按设计要求放置,设计无要求时,一般沿墙高50cm设置2根6水平拉结筋,每边深入墙内不应小于1m。3、质量标准3.1 砖的品种、强度等级必须符合设计要求。3.2 砂浆品种及强度应符合设计要求。同品种、同强度等级砂浆各组试块抗压强度平均值不小于设计强度值,任一组试块的强 度最低值不小于设计强度的75%。 3.3 砌体砂浆必须密实饱满,实心砖砌体水平灰缝的砂浆饱满 度不小于80%。3.4 外墙转角处严禁留直槎,其它临时间断处留槎做法必须符合规定。3.5 砌体上下错缝,砖柱、垛无包心砌法:窗间墙及清水墙面无通缝;混水墙每间(处)无4皮砖的通缝(通缝指上下二皮砖搭接长度小于25mm)。3.6 预埋拉筋的数量、长度均符合设计要求和施工规范的规定,留置间距偏差不超过一皮砖。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
