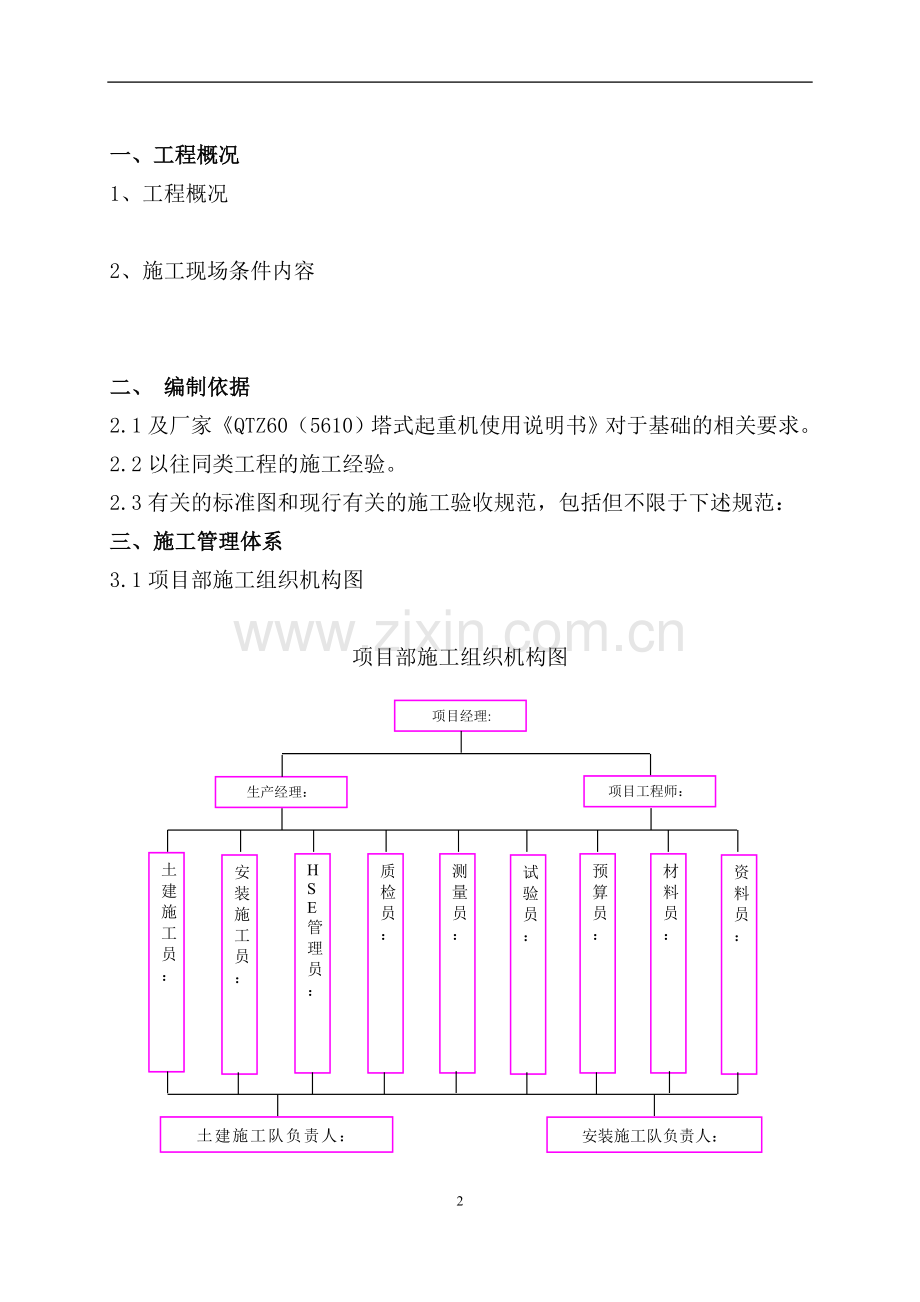

1、吊基础施工方案编制单位: 项目技术负责人: 项目经理: 一、工程概况1、工程概况 2、施工现场条件内容 二、 编制依据2.1及厂家QTZ60(5610)塔式起重机使用说明书对于基础的相关要求。2.2以往同类工程的施工经验。2.3有关的标准图和现行有关的施工验收规范,包括但不限于下述规范:三、施工管理体系3.1项目部施工组织机构图项目部施工组织机构图生产经理:项目工程师:项目经理:土建施工员:安装施工员:HSE管理员:质检员:预算员:资料员:测量员:材料员:试验员:土建施工队负责人:安装施工队负责人:3.2管理人员分工及职责3.2.1项目经理岗位职责贯彻执行国家和工程所在地政府的有关法律、法规和

2、政策,执行企业的各项管理制度和项目承包合同中由项目经理负责履行的各项条款;建立各种管理体系并组织实施,对工程项目施工进行有效控制,确保工程安全、质量、进度等目标的实现。3.2.2生产经理岗位职责 协助项目经理做好施工、进度,负责本项目的组织指挥,协调各方关系,保证业主、甲方、监理单位的指令实施;负责制定施工计划并全面组织实施,确保各阶段及整体目标的实现。3.2.3项目工程师岗位职责负责本工程技术管理工作,主持编制施工组织设计及质量计划,指导编写主要项目施工方案、危险性工程的专项施工方案;大力推广采用新材料、新工艺。3.2.4施工员岗位职责熟悉施工图纸,编制各项施工方案和各项生产计划;向施工队伍

3、进行安全、质量、进度、技术交底,顺利完成本工程的各项施工任务;参与各分项工程质量评定,认真做好隐蔽工程记录和分项工程的自检、互检和交接检。3.2.5 HSE管理员岗位职责负责施工现场安全生产日常检查并做好检查记录,现场监督危险性较大工程安全专项施工方案实施情况,对作业人员违规违章行为予以纠正或查处,对施工现场存在的安全隐患有权责令立即整改,依法报告生产安全事故;负责施工现场环境保护和节能减排,参与施工现场管理与文明施工的监督,加强劳动保护,预防职业病。3.2.6质检员岗位职责参与建筑材料、构配件和设备的进场验收,严格按照图纸、规范、工艺操作规程检验工程质量,监督施工过程中质量控制情况,严格执行

4、隐预检制度,督促检查三检制的执行情况,对检查中发现的问题要求相关专业及时整改,并进行复验,配合项目部检查项目。 3.2.7测量员岗位职责熟悉施工图纸,根据相关规范、规程的要求编制测量方案,准备好测量所需的工具的表格;测量时仔细认真安设、调整仪器,读数准确,记录完整,并使用法定计量单位;熟悉所使用测量仪器的性能,保管好测量仪器,按时进行仪器周检; 协助施工员做好测量方面的技术复核工作。3.2.8试验员岗位职责认真做好各种材料的取样、试验、检验和复试工作,严格遵守试验操作规程,认真填写试验记录,对试验方法和提供的试验数据负责;建立健全工程试验资料的管理台账,及时将试验资料返给项目资料员。3.2.9

5、预算员岗位职责熟悉掌握国家的法律法规及有关工程造价的管理规定,熟悉工程图纸,正确编制和审核预算;对本施工项使用的原材料等计算出详细的工程量;为材料采购和生产调度提供科学依据3.2.10材料员岗位职责对所采购的材料、设备、半成品构件的质量负责,保证进场材料设备必须为合格材料,配合技术部门做好现场取样复试工作,并负责做好材料保管工作。3.2.11资料员岗位职责负责项目部内部及相关单位、部门之间的文件及资料的收发、传达、管理工作;对涉及到工程的全部资料进行整理、组卷、保管、移交、归档。四、塔吊基础的设计及地基处理4.1塔吊基础的位置由于本工程三个多层框架单体建筑在一工段区域内,拟在施工中采用QTZ8

6、0(5610)塔式起重机一台,塔吊基础采用预埋地脚螺栓固定式基础;塔吊基础设于404基础外灰土挤密桩上;基底标高3.6m,基础砼南边距404主装置水池(中间)池壁外侧4.0m,具体位置见塔吊平面布置图(附图1、塔吊现场平面图);QTZ80(5610)塔式起重机最大工作有效旋转半径56m,盖404三个单体建筑,最大起重量为6吨,完全满足工程施工的要求。4.2基础地基的处理本工段建筑地场属自重湿陷性黄土场地,经三七灰土挤密桩处理后,承载力fspk220Kpa大于塔吊基础设计值,可满足基础承载力要求,基础开挖至4.0m,回填400mm厚三七灰土层后(压实系数不小于0.97),即可开始施工;具体处理方

7、法见地基处理示意图(附图2、地基处理示意图)4.3基础的设计根据QTZ80(5610)塔吊的性能及基础设计施工图,本工程地基处理报告,塔吊基础采用钢筋混凝土承台基础,尺寸为5300*5300*1350mm;内配底筋20/185,面筋20/185,封边筋14/192,竖向拉筋为20;基础混凝土强度C35(具体详见附件、塔吊基础技术资料)。五、塔吊基础的施工5.1施工准备工作5.1.1施工机具、计量及检测器具准备:序号机具名称单位数量用途序号机具名称单位数量用途1砼运输车辆2砼运输9水 管米30清理、湿润2插入式振动棒台2砼振捣10铝合金刮尺根1砼面刮平3棉 毡40砼养护11麻 线卷1控制水平4水

8、 泵台1备 用12水准仪台1抄平用配备塔尺5铁 锹把6浇筑用13砼抗渗、抗压试模组各2砼检测6木抹子把2砼面搓平14卷尺把1标高检查7铁 板把2砼面收面15坍落度筒套1坍落度检测8冲击式电夯台1三七土回填16全站仪台1定位用配备棱镜5.1.2 作业准备:(1) 模板支设前应先将基底的虚土等清理完毕,具备支模条件;(2) 浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的污染物等清除干净;(3) 检查钢筋保护层的垫块、马凳是否垫好,竖向拉筋是否已绑扎牢固,木模板应浇水使模板湿润;(4) 用水准仪在模板上测出并用红漆标出所浇筑混凝土的标高;(5) 钢筋等隐蔽部分已经监理验收合格,符合浇筑条件;(6) 由

9、商品混凝土搅拌站实验室确定配合比及外加剂用量并提供砼施工质量保证资料;(7)混凝土浇筑前组织施工人员进行交底的学习,由技术部门讲述施工交底的内容,浇筑时设专人负责,做到人人心中有程序;(8) 浇筑混凝土用的工作平台,安全稳固,能够满足浇筑要求;(9) 提前签订商品混凝土供货合同,签订时由技术部门提供具体时间、强度等级、所需车辆数量及其浇筑时间。5.2施工要求 4.2.1施工前检查地基是否有软弱层存在,如有则应做清除并做换填处理;4.2.2塔吊基础施工前塔吊基础基坑周围进行放坡处理,防止出现塌方; 4.2.3放线工按控制轴线引测塔吊基础位置线、控制线及预埋件定位线,施工时按线进行施工; 4.2.

10、4钢筋按图进行下料,施工并及时办理验收手续; 4.2.5塔吊基础用404的镀锌扁铁与接地体进行防雷接地连接; 4.2.6预埋件位置的基础钢筋不得切断或减少; 4.2.7塔吊预埋螺栓安装时采用一台全站仪、一台水准仪控制位置,即全站仪控制预埋螺栓双向位置,用水准仪控制四角标高,预埋钢板水平度为1000:1的要求,位置确定后与钢筋骨架绑扎固定好;绝不允许采用点焊的方法固定。4.2.8混凝土浇筑过程中振捣棒不得扰动钢筋及予埋件,同时全站仪及水准仪应随时控制予埋件位置及标高是否准确,并随时调节。 5.3 施工工艺5.3.1施工流程 基础定位基础开挖清理、边坡修整三七灰土回填基槽验收垫层浇筑钢筋绑扎模板支

11、设塔吊基座螺杆预埋钢筋报验浇筑基础砼5.3.2基础定位:采用全站仪根据甲方提供的书面依据,将404轴线坐标全部引测至基坑内,以404轴线坐标为准引测出塔吊基础的位置。 5.3.3基础开挖、清理及边坡修整:基础开挖采用挖掘机开挖,依照开挖边线由北向南依次开挖至基础设计标高,同时预留100mm厚利用人工随挖掘机清理一同挖除;开挖完毕后将浮土清理干净,将边坡按比例修整到位,并把基底进行压实。 5.3.4三七灰土回填:根据塔吊基础外边线外放600mm,人工回填三七灰土,回填厚度400mm,分两层回填夯实,夯实系数不小于0.97;并及时通知总承包方和监理进行基槽验收。5.3.5垫层浇筑:基槽验收完成后及

12、时进行100mm 厚C15混凝土垫层浇筑。5.3.6钢筋绑扎、模板支设:清理干净后按塔吊设计图纸的钢筋配置绑扎钢筋,绑扎完毕后填写好验收资料;模板支设系统必须牢固,以保证基础砼浇筑的顺利进行。5.3.7塔吊基座螺杆预埋:钢筋绑扎完毕、模板支设完成后开始塔吊螺栓及基座的预埋,根据设计图纸预埋好基座及基座螺栓(螺栓大小、预埋尺寸见附件、塔吊基础埋件资料)。5.3.8塔吊基础浇筑:塔吊基座螺杆预埋完成,清理完毕后一次报验,经监理工程师验收合格签署浇筑令后,开始浇筑砼;混凝土采用混凝土搅拌车自卸方法施工,由南向北依次分层浇筑完毕(本砼采用商砼),浇筑过程中严格控制浇筑流程,不得扰动塔吊预埋螺栓等。5.

13、3.9 塔吊基础浇筑冬季保温措施: 混凝土的养护采用综合蓄热法进行养护,即采用少量防冻剂与蓄热保温相结合,利用混凝土自身产生的水化热和防冻剂使混凝土的早期强度大大提高,以抵抗低温对混凝土的冻胀破坏。同时在新浇筑的混凝土表面先覆盖塑料布,再覆盖一层毡布,以利于混凝土的强度增长达到设计要求。 混凝土养护不得少于七天,在负温条件下养护,严禁浇水且外露表面必须覆盖,在养护期间每6小时进行一次测温。对掺用防冻剂的混凝土,在浇筑混凝土后,强度达到4Nmm2以前,每2小时测温一次,强度达到4Nmm2以后每6小时测温一次,并同时测量当时的环境温度。以同条件试块的试压数据和时间为界限。室外气温及周围环境温度在每

14、天定时定点测量四次。测温时间分别为0:00、6:00、12:00、18:00。砼达到设计强度的70%后方可进行上部塔吊的安装。五、质量保证措施5.1质量目标:确保质量符合设计图纸及国家有关施工规程规范和质量标准要求。物资进场合格率 100%;施工质量合格率100%。 5.2项目质量管理机构图项目质量管理机构图生产经理:季兴项目工程师:孔森项目经理:郜大忠土建施工员:李增凯安装施工员:陈军HSE管理员:赵仓录质检员:唐宝林预算员:陈建立资料员:石丽亭测量员:赵成坤材料员:张文绪试验员:刘培春土建施工队负责人:刘煌永安装施工队负责人:余乐5.3质量职责5.3.1项目经理5.3.1.1对工程质量工作

15、负全部责任,负责本项目质量管理工作。5.3.1.2审批工程质量计划,合理配置资源,科学组织施工,对工程质量负全面责任。5.3.1.3制定本项目的各类人员责任要求,建立质量约束机制与奖励制度。5.3.1.4组织职工质量意识与技术业务素质的培训,确保关键工序,特殊工序操作人员培训合格并持证上岗。5.3.2项目工程师5.3.2.1组织技术交底、审批特殊工序、关键工序等单项施工方案。5.3.2.2负责组织分部、分项工程的质量评定和施工过程的检验、试验,确定“一般项目不合格”和“主控项目不合格”的处置方法。5.3.2.3负责新技术、新工艺在本项目的推广应用。5.3.2.4积极推广应用统计技术方法。5.3

16、.3项目生产经理5.3.3.1负责落实项目的质量计划和质量目标的执行。5.3.3.2负责协调各工程专业在施工生产中工序交叉及相互配合工作。5.3.3.3领导组织工程各阶段的验收工作,具体领导与落实工程质量管理工作,领导组织开展QC小组活动。5.3.3.4参与项目制造成本实施计划的编制与分析工作。5.3.4施工员5.3.4.1熟悉本职责范围内施工图纸、质量标准、技术规范、企业标准。5.3.4.2组织对质量计划、施工方案或作业指导书等进行实施,对本专业工程质量负责。5.3.4.3开工前按设计文件、规范、标准、施工组织设计、施工方案等要求向施工班组进行详细的技术质量交底,并负责施工过程的实施。5.3

17、.4.4负责对本专业工程质量的过程控制,确定特殊过程和工序质量控制点,并组织自检、互检、交接检。5.3.4.5负责本专业施工技术资料和质量记录的填写,并对其完整性、真实性、准确性负责。5.3.4.6开展技术活动,参加技术攻关,处理施工技术问题。5.3.4.7明确本工种各成员的质量职责,把质量职责落实到人,并严格考核。5.3.5质检员5.3.5.5负责履行各项质量监督职能,负责对一般项目中允许偏差项目不合格的鉴定、标识、记录,并提出处理办法通知操作人员进行处理。5.3.5.6负责对现场制作的半成品、检验批、分项、分部(子分部)工程检验和试验状态进行标识。5.3.5.7对班组自检、互检、交接检进行

18、监督。5.3.6材料员5.3.6.1负责工程项目所需物资的采购、验证并保管相关资料。5.3.6.2负责供货单位提供产品的验证、保管。5.3.6.3负责对采购的物资进行标识。5.3.6.4负责进场物资的搬运、贮存、包装。5.3.6.5负责不合格物资的退货与更换。5.3.7试验员5.3.7.1及时对本项目购进材料、构件和半成品进行抽样,提出委托试验并负责送试验室检验。5.3.7.2严格按照施工规范要求进行现场测试、取样,做好记录,严格执行见证取样制度。5.3.7.3负责收集、整理施工过程中形成的试验报告、现场测试报告。5.3.8测量员5.3.8.1根据甲方提供的已知座标点及水准点引入建筑物控制点坐

19、标及高程。5.3.8.2根据建筑物测量控制点,严格控制基础及预埋螺栓的轴线偏差及标高。5.4质量管理制度5.4.1技术交底制度每个工种、每道工序施工前要组织进行各级技术交底。包括施工员对班组长、班组长对作业班组的技术交底。各级交底以口头进行,并有文字记录。5.4.2“三检”制度:在施工中坚持自检、互检、交接检的制度5.4.3质量否决制度对不符合质量要求的分项、分部工程必须进行返工。对达不到质量目标要求的分项工程流入下道工序的要追究班组长的责任。5.4.4成品保护制度应当如重视工序的操作一样重视成品的保护,否则,造成损失由下道工序操作者及管理人员负责。5.4.5施工阶段“混凝土浇灌令”制度混凝土

20、浇捣必须严格执行签署施工准可令制度;所有砼的浇注必须得到监理工程师批准。5.4.6计量器具管理制度现场计量器具必须确定专人保管、专人使用。他人不得随意动用,以免造成人为损坏;计量器具要定期进行校对鉴定,严禁使用无证量具。5.5质量控制要点5.5.1塔吊基础定位和地基处理用全站仪精确定出塔吊基础的位置,机械挖土时,注意控制挖土深度,如遇该设计标高的土层土质达不到塔吊基础设计承载力要求,应将该土层清除并分层换填3:7灰土到设计标高,其压实系数不得小于0.97。5.5.2钢筋制作与绑扎严格按照塔吊基础设计要求的配筋图下料制作;绑扎时注意避让塔吊基座预埋件位置,钢筋间距、根数要符合设计要求,做到不遗漏

21、、不漏绑;其底层钢筋下部保护层为40mm,上部和侧面钢筋保护层为25mm。5.5.3塔吊基座预埋螺栓预埋:严格按照塔吊基座设计要求进行,螺栓埋深和外露长度以及标高、位置要精确固定;外露螺栓丝口要进行有效保护,防止混凝土污染;在混凝土浇筑完成后要对预埋螺栓进行二次复位。5.5.4模板支设:模板支撑系统要有足够的刚度和强度,不得以基础钢筋和预埋螺栓为受力支点,要形成独立有效的加固体系,以保证砼浇筑的质量和成型。5.5.5混凝土浇筑:严控浇筑流程和振捣时间,本基础砼分三层一次浇筑完成;一层浇筑振捣密实后及时进行二层浇筑,两层浇筑间隔时间不宜大于30分钟,防止下层砼初凝形成水平施工缝;二、三层浇筑时要

22、严控振捣深度和振捣时间,防止应振捣时间过长造成混凝土骨料离析。5.5.6成品保护:在混凝土浇筑完成后,要及时对混凝土进行覆盖并浇水养护,防止混凝土应散热不均或失水等问题造成表面裂纹;浇水养护时只保持基础砼的湿度,不得让基础四周积水,防止地基因渗水造成地基承载力下降。5.5.7土方回填:当基础工程施工完成并验收合格后,及时进行基础回填;回填前,将基坑底积水、垃圾等杂物清理干净,填土应尽量采用同类土填筑,并且控制土的含水率应符合有关规定。当采用不同含水率的土填筑时,应按土类有规则分层铺填,将透水性大的土层置于透水性较小的土层下面,不得混杂使用,边坡不得用透水性较小的土封闭,以利于水分排除和基土稳定

23、,并避免在土方内形成水囊和产生滑动现象;用蛙式打夯机夯实,每层虚铺200250mm。每层至少夯打三遍,一夯压半夯,夯夯相接、行行相连、纵横交叉,其压实系数不得小于0.94;严禁采用“水夯法”。为防止基础积水影响地基承载力,在塔吊基础的西侧砌筑一集水井内径为300300mm,设置一台小型水泵以保证塔吊基础不积水。六、HSE保证措施6.1 HSE管理目标人身伤亡事故为零,环境污染事故为零,职业健康事故为零;特种作业人员持证率达到 100;安全教育培训率100;劳动防护用品配备率100%;风险削减措施交底到位覆盖率、完成率100;杜绝放射性污染事故。6.2 HSE管理机构图各施工队专、兼安全员操作人

24、员自检、互检、交接检各施工班组专、兼职安全员生产技术部门:胡正经预算审计部门:陈建立质量管理部门:唐宝林HSE管理部门:赵仓录材料供应部门:张文绪综合管理部门:王景泉项目经理:郜大忠项目生产经理:季兴项目工程师:孔森6.3 HSE管理职责6.3.1项目经理是HSE管理的第一责任人,对整个施工过程的HSE负全部责任。6.3.2项目生产经理对HSE管理负直接领导责任,具体组织实施各项安全措施和制度。6.3.3项目工程师负责组织HSE施工方案的编制和HSE技术交底审核。6.3.4 HSE管理部门主管负责组织安全操作规程细则、制度的编制和审核,安全技术交底、制定切实可行的HSE技术措施,组织施工人员学

25、习并落实。6.3.5安全员主持日常HSE领导工作,负责协调和处理现场的安全事宜,负直接领导责任。6.3.6各施工管理人员对分管施工范围的HSE负责,认真落实安全操作规程细则、制度、措施。6.4 HSE管理制度6.4.1安全生产责任制按照项目经理负总责、安全员负专责、各级管理人员负相应责任的原则,全面建立并实行安全责任制和安全逐级负责制。6.4.2 HSE教育制度加强全员的HSE教育,做到思想上重视,生产上严格执行操作规程。对特殊工种和对施工安全有特殊影响的作业人员,必须经专门安全操作技术培训,考试合格后方可持证上岗。对新入场工人及变换工种时进行三级安全教育。施工管理人员进行年度安全培训,专职安

26、全员按规定进行年度培训考核,考核不合格不得继续从事安全员的工作。6.4.3 HSE检查制度坚持经常检查和定期检查相结合的形式,主要查组织落实、制度落实、人员落实、HSE隐患和现场施工HSE管理。定期召开HSE例会,分析HSE管理形势,研究改进措施。检查出事故隐患时,整改做到定人、定时间、定措施。6.4.4安全员跟班作业制度安全人员要佩带“安全员”标志,只要现场有施工就必须有安全员在场,认真贯彻岗位责任制,查出问题及时报告,及时处理。6.4.5安全警示制度禁止进入危险场所的措施,要用适当的警示等表示,使有关人员遵守。凡进入施工现场,必须戴安全帽,严禁穿拖鞋、光脚,且服从值班员指挥,遵守各项安全生

27、产管理规定。6.4.6落实事故处理报告制度发生事故必须及时报告,及时处理,坚持“三不放过”原则。同时要找出事故原因,总结教训,制订出切实可行的防范措施。6.4.7班前HSE活动建立班前HSE活动制度,认真做好班前HSE活动记录,项目部及施工队HSE负责人不定期对各个班组班前HSE活动和记录进行检查,并做好记录。6.4.8安全设施验收制度除施工员和安全员按下达的任务单验收外,请劳动部门对安全设施按专门程序进行复查,进行试运转,完成全部验收手续,挂合格牌后才能投入施工使用。6.5 HSE管理要点6.5.1机械开挖时,施工人员禁止站在挖掘机的旋转半径以内且应有专人负责指挥开挖;严格按比例放坡以防塌方

28、。6.5.2模板的支撑及加固,必须满足混凝土浇筑产生最大施工荷载的要求。6.5.3冲击式电夯、电动振捣器操作员必须戴绝缘手套,穿绝缘鞋,停机后,要切断电源,锁好开关箱。冲击式电夯、电动振捣器必须装有开关,不得用插头开关;电夯、振捣器的扶手,必须套上绝缘胶皮管,雨天进行作业时,必须将电夯、振捣器加以遮盖;电器设备的安装、拆修,必须由电工负责,其它人员一律不准乱动;振捣器不准在初凝砼、地板、脚手架、道路和干硬的地方试振。移动振动器时,要切断电源后进行。各种电动机械,在做好保护接零的基础上,还要安装漏电保护器;严禁用振动器撬拨钢筋和模板,或将振动器当大锤使用,晚间浇筑砼时,要有足够的照明设备。6.5

29、.4设置混凝土搅拌车进出场路线,并作专人指挥,严禁卸料时车辆移动。6.5.5在与商砼公司签订合同的同时签订文明、环保协议。6.5.6严格控制作息时间,因本塔吊在冬季施工,所以浇筑混凝土时尽量安排在早10:00至下午16:00之间进行,选用低频振捣棒;本塔吊基础混凝土方量只有37.9M3,因此要求在晚上十点前必须浇筑完毕。 6.5.7施工期间,增强教育全体施工人员防噪声、不扰民的自我意识,尤其是晚间施工尽量减少撞击声、机械作业声,禁止乱扔物件、拖铁器等,禁止大声喧哗等人为噪声。 6.5.8对施工道路进行定时洒水,以防扬尘。6.5.9混凝土运输车辆冲洗污水经二级沉淀池沉淀后,回收供降尘用。七、JH

30、A危害分析7.1 设备和人员入场(风险2度,事故等级3级)7.1.1危害因素: 设备状态、运输路线、材料质量、设备及材料装卸和人员素质。7.1.2 风险控制措施(1) 所有设备和材料进场前必须通过检查验收,报审资料齐全,保证设备合格满足施工要求。(2) 运输、装卸设备和材料时合理组织协调并派专人看管。(3) 施工前必须经过各级教育培训,并经过安全技术交底;合理分工,明确施工内容。(4) 各项工作均配备具有相关相应资质的操作工。(5) 配备齐全合格的个人劳保用品。(6) 设备、材料装卸时:使用合格的吊装人员;吊车必须经过检查合格贴色标后方可使用,并着专人指挥;起重设备和索具装备情况良好并选择合格

31、的吊具和合适、可靠的吊点;禁止高空抛物;维护作业区、检查地耐力,并将无关人员清场;限制旋转速度并使用双牵引绳。7.2 塔吊基础施工(风险2度,事故等级3级)7.2.1危害因素 挖机倾覆、机械伤害、边坡塌方、人员坠落、人工搬运、夜间施工和恶劣天气。7.2.2风险控制措施(1) 使用合格的挖掘机和司机;(2) 办理挖土许可证;(3) 根据施工方案施工;(4) 保持挖掘机到基坑边安全距离;(5) 使用专职指挥人员;(6) 警戒工作区,确保无关人员远离机械作业半径;(7) 提供合格个人防护用品和使用合格的设备工具;(8) 检查边坡稳定性,并严禁在基坑边堆放材料(至少2米以外);(9) 挂警示牌如“施工

32、区域闲杂人员严禁入内”;(10) 清除通道和作业区绊脚物和尖锐物体;(11) 限制每次搬运量,并用软材料保护尖边。(12) 在每日班前会上,告诉工人正确的操作方法和操作要点;(13) 恶劣天气停止作业;(14) 提供足够的照明,配备应急照明灯;(15) 值班电工必须在现场;(16) 作业人员必须穿戴合格PPE。23Top of Form序号工作步骤危害因素风险度风险控制措施事故等级责任人检查人1设备及人员入场1设备状态2运输3人员21所以设备进场前必须通过检查验收,报审资料齐全,保证设备合格满足施工需要;2运输、装卸设备时合理组织协调并派专人看管;3施工前必须经过各级教育培训,并经过安全技术交

33、底;合理分工,明确施工内容;4各项工作均配备具有相关相应资质的操作工。5配备齐全合格的个人劳保用品3安全人员和施工员2设备吊运和卸车 吊 装危害21使用合格吊装人员2所有吊车必须经过检查合格贴色标后方可使用。3起重设备和索具装备情况良好4必须有专职指挥人员。5选择合格的吊具6选择合适、可靠的吊点。7禁止高空抛吊具8将无关人员清场9维护作业区10检查地耐力11对于较高大设备达到2m高度时,吊装人员必须系挂安全带。12提供合格的PPE13限制旋转速度14使用双牵引绳3安全人员和施工员3塔吊基础施工1挖机倾覆2机械伤害3边坡塌方4人员坠落5物体打击6夜间工作7人工搬运8恶劣天气,大风、暴雨、台风等停

34、止作业9塔吊基础脚安装、测量检查、校正和固定21使用合格挖掘机和司机2挖土许可证3根据施工方案开挖4保持挖掘机到基坑边安全距离 5使用专职指挥人员6警戒工作区,确保无关人员远离挖掘机作业半径7提供合格个人防护用品8使用合格的设备工具9用软材料保护尖边10将无关人员清场11严禁在基坑边堆放材料(至少2米以外)12检查边坡的稳定性13清除作业区绊脚物和尖锐的物体14挂警示牌如“吊装区域闲杂人员严禁入内”15闲置每次搬运量16清理通道,确保无刺伤物17在每日班前会上,培训工人正确的人工搬运方法18搬运前检查是否有钉子,如有拨了打弯钉子19提供足够照明,配备应急照明灯20值班电工必须在现场21作业人员

35、必须穿戴合格PPE3安全人员和施工员4基础节安装1物体打击2机械伤害3吊装危害4手受到伤害5降落基础节时伤害脚21提供工具包2使用合格的安装工人3将无关人员清理出工作区4牢靠固定所有的物品5提供合格的个人劳保用品6提供合格的设备工具7用软材料保护尖边8严禁多人指挥,听从专人指挥9使用双牵引绳10下降基础节时远离它3安全人员和施工员5内塔身的安装1物体打击2机械伤人3吊装危害4高空坠落5由风引起失衡6手部伤害7恶劣天气21提供工具包2使用合格的安装工人3将无关人员清理出工作区4牢靠固定所有的物品5提供合格的个人劳保用品6使用合格的设备工具7严禁多人指挥,听从专人指挥8起重设备和索具装备情况良好9

36、高空作业必须系挂安全带10正确使用安全带、11将牵引绳系在内塔身上并由人员控制摇摆12身体任何部位不得超过基础节13四级以上大风禁止塔吊安装及顶升作业3安全人员和施工员6司机室的安装1高空坠落2由风引起失衡21将无关人员清理出工作区2牢靠固定所有的物品3提供合格的个人劳保用品4使用合格的设备工具5严禁多人指挥,听从专人指挥6起重设备和索具装备情况良好7在载荷上系牵引绳并控制它摇摆8按照吊装计划执行9四级以上大风禁止塔吊安装及顶升作业3安全人员和施工员7平衡臂总成的安装1物体打击2机械伤人3吊装危害4高空坠落5工人在平台行走滑倒21提供工具包2起重设备和索具装备情况良好3使用双牵引绳4高空作业将

37、安全带系挂在平衡臂上5按照吊装计划执行6值班电工必须在现场7注意踏步,清除鞋子和平台上易滑物,并100%系挂安全带3安全人员和施工员8安装斜支撑1机械伤人2吊装危害3高空坠落4工具坠落伤害区内人员21使用合格安装工人装工具系在手上2高空作业必须系挂安全带提供工具包3装无关人员清理出工作区3安全人员和施工员9安装起重臂总成1机械伤害2吊装危害3高空坠落4超载造成卸扣损坏5由风引起失衡21严禁多人指挥,听从专人指挥2起重设备和索具装备情况良好3高空作业必须系挂安全带4在工作中使用正确的卸扣并使用有制造商永久载荷标识的卸扣5在起重臂的两端系牵引绳6按照吊装计划执行7四级以上大风禁止塔吊安装及顶升作业

38、3安全人员和施工员10安装拉杆1机械伤害2吊装危害3高空坠落21严禁多人指挥,听从专人指挥2起重设备和索具装备情况良好3使用合格吊具和卸扣,并格吊点4注意踏步,清除鞋子和平台上易滑物,并100%系挂安全带5提供工具包,工具系在挂绳上6牢靠固定所有的物品7四级以上大风禁止塔吊安装及顶升作业3安全人员和施工员11安将平衡臂配重1物体打击2吊装危害3电气伤害4高空坠落5由风引起失衡21严禁多人指挥,听从专人指挥2起重设备和索具装备情况良好3值班电工必须在场4使用防水插头插座5工作前检查所有电缆工具6雨后复工前必须经电工检查合格后才能开始工作7100%高空作业必须系挂安全带,在载荷上系牵引绳并控制它摇

39、摆8安资前检查配重强度3安全人员和施工员12接好电气线路,接通电源1遭遇电击21使用合格电工2通电前电工进行检查一遍所有连接是否完好,合格后方可送电3配电箱必须上锁3安全人员和施工员13进行空载试验1超载2作业区内物件或人员受到打击21正确调整安全限位2将无关人员清理出此警戒区3防护试验区4遵守试验程序3安全人员和施工员14顶升工序1机械伤害2吊装危害3高空坠落4物体打击5电气伤害6顶升套架坠落地面21严禁多人指挥,听从专人指挥2100%高空作业必须系挂安全带3值班电工必须在场4在工作前,检查所有电缆工具5顶升前调整塔身平衡6必须严格按照顶升作业规程进行7四级以上大风禁止塔吊安装及顶升作业3安全人员和施工员1夜班不允许吊装作业,除非现场照明足够并经惠生公司批准2当重物在吊钩上时,吊车司机不得离开操作室3当重物在吊钩上时,信号工捆绑吊应一直在场指挥吊装作业4吊装构件需要按照惠生公司已批准的吊装计划进行吊装

展开阅读全文
