收藏 分销(赏)

贵州省建筑与装饰工程计价定额(2016版).doc

上传人:天**** 文档编号:2247321 上传时间:2024-05-23 格式:DOC 页数:152 大小:8.45MB
下载 相关 举报
贵州省建筑与装饰工程计价定额(2016版).doc_第1页
第1页 / 共152页
贵州省建筑与装饰工程计价定额(2016版).doc_第2页
第2页 / 共152页
贵州省建筑与装饰工程计价定额(2016版).doc_第3页
第3页 / 共152页
贵州省建筑与装饰工程计价定额(2016版).doc_第4页
第4页 / 共152页
贵州省建筑与装饰工程计价定额(2016版).doc_第5页
第5页 / 共152页
点击查看更多>>
资源描述

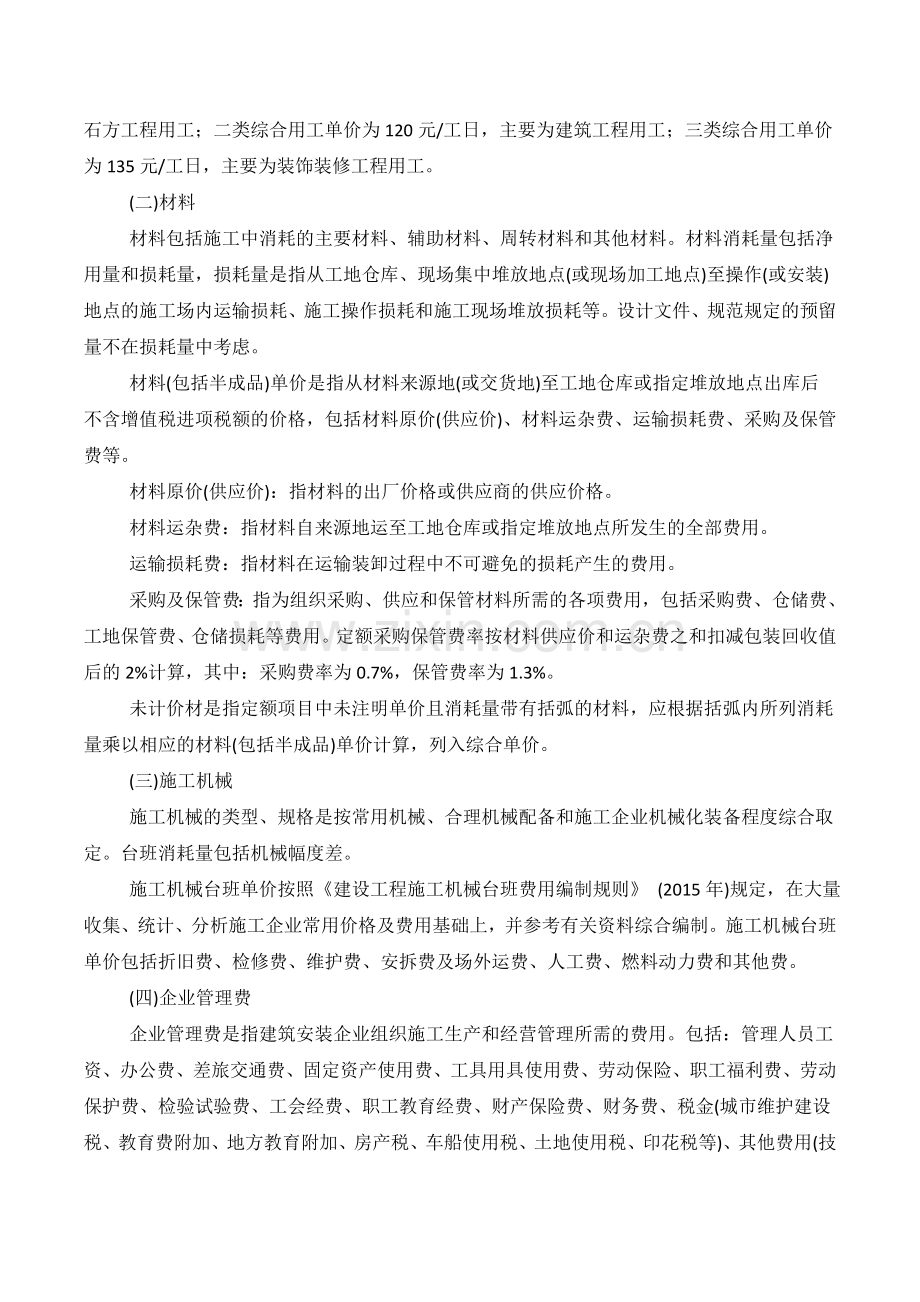

1、贵州省建筑与装饰工程计价定额(2016版)总说明一、 贵州省建筑与装饰工程计价定额(2016版) (以下简称“本定额”)是在房屋建筑与装饰工程消耗量标准 (TY01-31-2015)、 建设工程工程量清单计价规范 (GB50500-2013)、 房屋建筑与装饰工程工程量清单计算规范(GB50854-2013)、 建筑工程建筑面积计算规范(GB/T 50353-2013)的基础上,参考贵州省建筑工程计价定额(2004版)、 贵州省装饰装修工程计价定额(2004版),并结合我省设计、施工、招标投标实际情况编制。二、本定额适用于贵州省行政区域内工业与民用建筑的新建、扩建和改建工程,不适用于修缮、加固

2、及整体拆除工程。三、本定额按照增值税原理编制,适用于一般计税方法,各项费用均不含可抵扣增值税进项税额。四、本定额是按照正常的施工条件,施工企业通常采用的施工技术、施工方法、施工机械装备水平、合理的施工工期、合理的劳动组织编制;是完成规定计量单位合格产品所需的人工、材料、机械和施工措施费用的社会平均标准。五、本定额是使用国有资金投资的工程编制投资估算、设计概算、施工图预算、最高投标限价的依据;是衡量投标报价合理性的基础;是编制企业定额、投标报价、调解处理工程造价纠纷、鉴定的参考。六、本定额按现行有关国家产品标准,设计、施工及验收规范,技术操作规程,质量评定标准和安全操作规程进行编制,并参考行业、

3、地方标准以及有代表性的工程设计、施工资料和其他资料。七、定额项目的工作内容,除已注明的外,还包括施工准备、配合质量检验、工种间交叉配合等施工工序。八、定额项目按综合单价表现,包括人工费、材料费(含工程设备)、施工机械使用费、企业管理费和利润。九、消耗量和价格的确定。(一)人工人工消耗量包括基本用工、辅助用工、超运距用工和人工幅度差,每工日按8小时工作计算,不分普工、技工和高级技工,以综合工日表现。工日单价包括计时工资或计价工资、奖金、津贴补贴和特殊情况下支付的工资。本定额中一类综合用工单价为80元/工日,主要为土石方工程用工;二类综合用工单价为120元/工日,主要为建筑工程用工;三类综合用工单

4、价为135元/工日,主要为装饰装修工程用工。(二)材料材料包括施工中消耗的主要材料、辅助材料、周转材料和其他材料。材料消耗量包括净用量和损耗量,损耗量是指从工地仓库、现场集中堆放地点(或现场加工地点)至操作(或安装)地点的施工场内运输损耗、施工操作损耗和施工现场堆放损耗等。设计文件、规范规定的预留量不在损耗量中考虑。材料(包括半成品)单价是指从材料来源地(或交货地)至工地仓库或指定堆放地点出库后不含增值税进项税额的价格,包括材料原价(供应价)、材料运杂费、运输损耗费、采购及保管费等。材料原价(供应价):指材料的出厂价格或供应商的供应价格。材料运杂费:指材料自来源地运至工地仓库或指定堆放地点所发

5、生的全部费用。运输损耗费:指材料在运输装卸过程中不可避免的损耗产生的费用。采购及保管费:指为组织采购、供应和保管材料所需的各项费用,包括采购费、仓储费、工地保管费、仓储损耗等费用。定额采购保管费率按材料供应价和运杂费之和扣减包装回收值后的2%计算,其中:采购费率为0.7%,保管费率为1.3%。未计价材是指定额项目中未注明单价且消耗量带有括弧的材料,应根据括弧内所列消耗量乘以相应的材料(包括半成品)单价计算,列入综合单价。(三)施工机械施工机械的类型、规格是按常用机械、合理机械配备和施工企业机械化装备程度综合取定。台班消耗量包括机械幅度差。施工机械台班单价按照建设工程施工机械台班费用编制规则 (

6、2015年)规定,在大量收集、统计、分析施工企业常用价格及费用基础上,并参考有关资料综合编制。施工机械台班单价包括折旧费、检修费、维护费、安拆费及场外运费、人工费、燃料动力费和其他费。(四)企业管理费企业管理费是指建筑安装企业组织施工生产和经营管理所需的费用。包括:管理人员工资、办公费、差旅交通费、固定资产使用费、工具用具使用费、劳动保险、职工福利费、劳动保护费、检验试验费、工会经费、职工教育经费、财产保险费、财务费、税金(城市维护建设税、教育费附加、地方教育附加、房产税、车船使用税、土地使用税、印花税等)、其他费用(技术转让费、技术开发费、投标费、绿化费、广告费、公证费、法律顾问费、审计费、

7、咨询费、保险费等)。本定额按正常、合理的配备施工组织管理机构、人员和管理设备,并在大量收集、统计、分析各施工企业管理费用的基础上综合取定。(五)利润利润是指施工企业完成所承包工程获得的盈利。十、本定额所指施工组织设计是指经建设单位批准的施工组织设计。十一、本定额除脚手架及垂直运输定额项目中已注明其适用檐口高度外,其他定额项目均按建筑物檐口高度20m(6层)编制,檐口高度20m(6层)时,施工降 效增加的人工、机械按本定额超高施工增加的规定计算。十二、本定额中的弧形构件,均指半径9m的圆弧构件。十三、本定额缺项借用其他专业定额项目时,取费仍执行本定额。十四、本定额中使用到两个或两个以上系数时,按

8、连乘法计算。建筑工程建筑面积计算规则一、计算建筑面积的范围。1.建筑物的建筑面积应按自然层外墙结构外围水平面积之和计算。结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。2.建筑物内设有局部楼层时,对于局部楼层的二层及以上楼层,有围护结构的应按其围护结构外围水平面积计算,无围护结构的应按其结构底板水平面积计算,结构层高在2.20m及以上的,应计算全面积,结构层高在2.20m以下的,应计算1/2面积。3.对于形成建筑空间的坡屋顶,结构净高在2.10m及以上的部位应计算全面积;结构净高在1.20m及以上至2.10m以下的部位应计算1/2面积;结构净高在1.2

9、0m以下的部位不应计算建筑面积。4.对于场馆看台下的建筑空间,结构净高在2.10m及以上的部位应计算全面积;结构净高在1.20m及以上至2.10m以下的部位应计算1/2面积;结构净高在1.20m以下的部位不应计算建筑面积。室内单独设置的有围护设施的悬挑看台,应按看台结构底板水平投影面积计算建筑面积。有顶盖无围护结构的场馆看台应按其顶盖水平投影面积的1/2计算面积。5.地下室、半地下室应按其结构外围水平面积计算。结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。6.出入口外墙外侧坡道有顶盖的部位,应按其外墙结构外围水平面积的1/2计算面积。7.建筑物架空层

10、及坡地建筑物吊脚架空层,应按其顶板水平投影计算建筑面积。结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。8.建筑物的门厅、大厅应按一层计算建筑面积,门厅、大厅内设置的走廊应按走廊结构底板水平投影面积计算建筑面积。结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。9.建筑物间的架空走廊,有顶盖和围护结构的,应按其围护结构外围水平面积计算全面积;无围护结构、有围护设施的,应按其结构底板水平投影面积计算1/2面积。10.对于立体书库、立体仓库、立体车库,有围护结构的,应按其围护结构外围水平面积计算建筑面积;无围护结构、

11、有围护设施的,应按其结构底板水平投影面积计算建筑面积。无结构层的应按一层计算,有结构层的应按其结构层面积分别计算。结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。11.有围护结构的舞台灯光控制室,应按其围护结构外围水平面积计算。结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。12.附属在建筑物外墙的落地橱窗,应按其围护结构外围水平面积计算。结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。13.窗台与室内楼地面高差在0.45m以下且结构净高在2.10m及以上的凸(飘)窗,

12、应按其围护结构外围水平面积计算1/2面积。14.有围护设施的室外走廊(挑廊),应按其结构底板水平投影面积计算1/2面积;有围护设施(或柱)的檐廊,应按其围护设施(或柱)外围水平面积计算1/2面积。15.门斗应按其围护结构外围水平面积计算建筑面积,结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。16.门廊应按其顶板的水平投影面积的1/2计算建筑面积;有柱雨篷应按其结构板水平投影面积的1/2计算建筑面积;无柱雨篷的结构外边线至外墙结构外边线的宽度在2.10m及以上的,应按雨篷结构板的水平投影面积的1/2计算建筑面积。17.设在建筑物顶部的、有围护结构的楼梯

13、间、水箱间、电梯机房等,结构层高在2.20m及以上的应计算全面积;结构层高在2.20m以下的,应计算1/2面积。18.围护结构不垂直于水平面的楼层,应按其底板面的外墙外围水平面积计算。结构净高在2.10m及以上的部位,应计算全面积;结构净高在1.20m及以上至2.10m以下的部位,应计算1/2面积;结构净高在1.20m以下的部位,不应计算建筑面积。19.建筑物的室内楼梯、电梯井、提物井、管道井、通风排气竖井、烟道,应并入建筑物的自然层计算建筑面积。有顶盖的采光井应按一层计算面积,结构净高在2.10m及以上的,应计算全面积;结构净高在2.10m以下的,应计算1/2面积。20.室外楼梯应并入所依附

14、建筑物自然层,并应按其水平投影面积的1/2计算建筑面积。21.在主体结构内的阳台,应按其结构外围水平面积计算全面积;在主体结构外的阳台,应按其结构底板水平投影面积计算1/2面积。22.有顶盖无围护结构的车棚、货棚、站台、加油站、收费站等,应按其顶盖水平投影面积的1/2计算建筑面积。23.以幕墙作为围护结构的建筑物,应按幕墙外边线计算建筑面积。24.建筑物的外墙外保温层,应按其保温材料的水平截面积计算,并计入自然层建筑面积。25.与室内相通的变形缝,应按其自然层合并在建筑物建筑面积内计算。对于高低联跨的建筑物,当高低跨内部连通时,其变形缝应计算在低跨面积内。26.对于建筑物内的设备层、管道层、避

15、难层等有结构层的楼层,结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。二、不计算建筑面积的范围。1.与建筑物内不相连通的建筑部件。2.骑楼、过街楼底层的开放公共空间和建筑物通道。3.舞台及后台悬挂幕布和布景的天桥、挑台等。4.露台、露天游泳池、花架、屋顶的水箱及装饰性结构构件。 5.建筑物内的操作平台、上料平台、安装箱和罐体的平台。6.勒脚、附墙柱、垛、台阶、墙面抹灰、装饰面、镶贴块料面层、装饰性幕墙,主体结构外的空调室外机搁板(箱)、构件、配件,挑出宽度在2.10m以下的无柱雨篷和顶盖高度达到或超过两个楼层的无柱雨篷。7.窗台与室内地面高差在0.45

16、m以下且结构净高在2.10m以下的凸(飘)窗,窗台与室内地面高差在0.45m及以上的凸(飘)窗。8.室外爬梯、室外专用消防钢楼梯。9.无围护结构的观光电梯。10.建筑物以外的地下人防通道,独立的烟囱、烟道、地沟、油(水)罐、气柜、水塔、贮油(水)池、贮仓、栈桥等构筑物。建筑与装饰工程费用计算顺序表(一般计税)序号费用名称计算式1分部分项工程费分部分项工程量综合单价1.1人工费分部分项工程人工费1.2材料费(含未计价材)分部分项工程材料费1.3机械使用费分部分项工程机械使用费1.4企业管理费分部分项工程企业管理费1.5利润分部分项工程利润2单价措施项目费单价措施工程量综合单价2.1人工费单价措施

17、项目人工费2.2材料费单价措施项目材料费2.3机械使用费单价措施项目机械使用费2.4企业管理费单价措施项目企业管理费2.5利润单价措施项目利润3总价措施项目费3.1+3.2+3.3+3.4+3.5+3.6+3.1安全文明施工费(1.1+2.1)14.36%3.1.1环境保护费(1.1+2.1)0.75%3.1.2文明施工费(1.1+2.1)3.35%3.1.3安全施工费(1.1+2.1)5.8%3.1.4临时设施费(1.1+2.1)4.46%3.2夜间和非夜间施工增加费(1.1+2.1)0.77%3.3二次搬运费(1.1+2.1)0.95%3.4冬雨季施工增加费(1.1+2.1)0.47%3.

18、5工程及设备保护费(1.1+2.1)0.43%3.6工程定位复测费(1.1+2.1)0.19%4其他项目费4.1暂列金额按招标工程量清单计列4.2暂估价4.2.1材料暂估价最高投标限价、投标报价:按招标工程量清单材料暂估价计入综合单价。竣工结算:按最终确认的材料单价替代各暂估材料单价,调整综合单价。4.2.2专业工程暂估价最高投标限价、投标报价:按招标工程量清单专业工程暂估价金额。竣工结算:按专业工程中标价或最终确认价计算。4.3计日工最高投标限价:计日工数量120元/工日120%(20%为企业管理费、利润取费率)。竣工结算:按确认计日工数量合同计日工综合单价。4.4总承包服务费最高投标限价:

19、招标人自行供应材料,按供应材料总价1%;专业工程管理、协调,按专业工程估算价1.5%;专业工程管理、协调、配合服务,按专业 工程估算价3%5%。竣工结算:按合同约定计算。5规费5.1+5.2+5.35.1社会保障费(1.1+2.1)33.65%5.1.1养老保险费(1.1+2.1)22.13%5.1.2失业保险费(1.1+2.1)1.16%5.1.3医疗保险费(1.1+2.1)8.73%5.1.4工伤保险费(1.1+2.1)1.05%5.1.5生育保险费(1.1+2.1)0.58%5.2住房公积金(1.1+2.1)5.82%5.3工程排污费实际发生时,按规定计算6税前工程造价1+2+3+4+5

20、7增值税611%8工程总造价6+7注:1. 大型土石方工程:总价措施费按(分部分项工程人工费+单价措施项目人工费)6.66%。 2.单独发包的地基处理、边坡支护工程:总价措施费按(分部分项工程人工费+单价措施项目人工费) 8.93%。3. 单独发包装饰工程:总价措施费按(分部分项工程人工费+单价措施项目人工费) 10.25%。建筑与装饰工程费用说明一、费用组成。建筑安装工程费由分部分项工程费、措施项目费、其他项目费、规费和税金组成;分部分项工程费、单价措施项目费、其他项目费包含人工费、材料费、施工机械使用费、企业管理费和利润。二、费用说明。(一)分部分项工程费分部分项工程费是指各专业工程的分部

21、分项工程应予列支的各项费用。(二)措施项目费措施项目费是指为完成建设工程施工,发生于该工程施工前和施工过程中的技术、生活、安全、文明、环境保护等方面的费用,内容包括:1.单价措施项目费。单价措施项目包括脚手架工程,垂直运输,建筑物超高增加费,大型机械设备进出场及安拆,施工排水、降水等。2.总价措施项目费。(1)安全文明施工费安全文明施工费是指在工程施工期间,按照国家、地方现行的建筑施工安全、施工现场环境保护、施工现场环境与卫生标准的有关规定,购置搭设和更新施工安全防护用具及设施、改善安全生产条件和作业环境所需要的费用。包括环境保护费、文明施工费、安全施工费、临时设施费。环境保护费:是指施工现场

22、为达到环保部门要求所需要的各项费用。包括现场施工机械设备降低噪音、防扰民措施费用;水泥和其他易飞扬细颗粒建筑材料密闭存放或采取覆盖措施等费用;工程防扬尘洒水费用;施工现场裸露的场地和堆放的土石方采取覆盖的费用;土石方、建筑渣土外运车辆冲洗、防洒漏等费用;现场污染源的控制、生活垃圾清理外运、场地排水排污措施的费用等。费用: (分部分项工程人工费+单价措施项目人工费)0.75%文明施工费:是指施工现场文明施工所需要的各项费用。包括“五牌一图”的费用;现场围挡的墙面美化及压顶装饰等费用;土石方、建筑垃圾采取覆盖、洒水等控制扬尘费用;工地出口设置冲洗车辆、泥浆沉淀池等费用;现场厕所便槽刷白、贴面砖,水

23、泥砂浆地面或地砖费用,建筑物内临时便溺设施费用;其他施工现场临时设施的装饰装修、美化措施费用;现场生活卫生设施费用;符合卫生要求的饮水设备、淋浴、消毒等设施费用;生活用洁净燃料费用;防煤气中毒、防蚊虫叮咬等措施费用;施工现场操作场地的硬化费用;现场绿化费用、冶安综合治理费用;现场配备医药保健器材、物品费用和急救人员培训费用;其他文明施工措施费用。费用: (分部分项工程人工费+单价措施项目人工费)3.35%安全施工费:是指施工现场安全施丁所需要的各项费用。包括安全资料、特殊作业专项方案的编制,安全施工标志的购置及安全宣传的费用;远程监控设施费用;电气保护、安全照明设施费用,施工安全用电的费用,包

24、括配电箱三级配电、两级保护装置要求、外电防护措施;起重机、塔吊等起重设备(含井架、门架)及外用电梯的安全防护措施(含警示标志)及卸料平台的临边防护、层间安全门、防护棚等设施费用;建筑工地起重机械的检验检测费用;施工机具防护棚及其围栏的安全保护设施费用;施工安全防护通道的费用;消防设施与消防器材的配置费用;其他安全防护措施费用。费用: (分部分项工程人工费+单价措施项目人工费)5.8%临时设施费:是指施工企业为进行建设工程施工所必须设置的生活和生产用的临时建筑物、构筑物的搭设、维修、拆除、清理或摊销等费用。包括施工现场采用彩色、定型钢板、砖、混凝土砌块等按照标准设置围墙、围挡等费用;临时宿舍、办

25、公室、食堂、厨房、厕所、诊疗所、临时文化福利用房、农民工夜校、临时仓库、加工场、搅拌台、临时简易水塔、水池等费用;临时供水管道、临时供电管线、小型临时设施等费用;施工现场规定范围 内临时简易道路铺设、临时排水沟、临时排水设施等费用;其他临时设施费用。费用: (分部分项工程人工费+单价措施项目人工费)4.46%(2)夜间和非夜间施工增加费夜间施工增加费是指因夜间施工所发生的夜班补助费、夜间施工降效、夜间施工照明设备摊销及照明用电等费用。非夜间施工增加费是指在地下室等特殊施工部位施工时所采用的照明设备的安拆、维护及照明用电等费用。包括施工时固定照明灯具和临时照明灯具的设置、拆除;施工现场交通标志、

26、安全标牌、警示灯等的设置、移动、拆除。费用: (分部分项工程人工费+单价措施项目人工费)0.77%(3)二次搬运费二次搬运费是指正常的施工现场不可避免的材料、构配件、半成品二次搬运费用。特殊情况下,不能用汽车直接运达施工现场内的材料,必须进行二次或多次搬运所发生的费用,另行计算。费用: (分部分项工程人工费+单价措施项目人工费)0.95%(4)冬雨季施工增加费冬雨季施工增加费是指在冬季或雨季施工需增加的临时设施、防滑、排除雨雪,人工及施工机械降效等费用。包括防寒保温、防雨、防风等临时设施的搭设、拆除;对砌体、混凝土等采用的特殊加温、保温和养护措施。费用: (分部分项工程人工费+单价措施项目人工

27、费)0.47%(5)工程及设备保护费工程及设备保护费是指在施工过程中或对已完工程及设备采取的遮盖、包裹、封闭、隔离等必要的保护措施费用。费用: (分部分项工程人工费+单价措施项目人工费)0.43%(6)工程定位复测费工程定位复测费是指工程施工过程中进行全部施工测量放线和复测工作的费用。费用: (分部分项工程人工费+单价措施项目人工费)0.19%(7)赶工费发包人压缩的合同工期在国家定额工期20%以内,原则上不计算赶工费;在国家定额工期20%以外,宜组织专家论证,在编制最高投标限价、施工图预算时,赶工费按(分部分项工程人工费+单价措施项目人工费)6.4%计算。工程结算 时,按合同约定计算。总价措

28、施费计算的几种情形:1.大型土石方丁程:总价措施费按(分部分项工程人工费+单价措施项目人工费)6.66%。2.单独发包的地基处理、边坡支护工程:总价措施费按(分部分项工程人工费+单价措施项目人工费)8.93%。3. 单独发包装饰工程:总价措施费按(分部分项工程人工费+单价措施项目人工费)10.25%。(三)其他项目费1.暂列金额。暂列金额是指在招标工程量清单中暂定并包括在工程合同价款中的款项。用于施工合同签订时尚未确定或者不可预见的所需材料、工程设备、服务的采购,施工中可能发生的工程变更、合同约定调整因素出现时的工程价款调整以及发生的索赔、现场签证确认等的费用。暂列金额由发包人根据拟建工程特点

29、确定,一般可以分部分项工程费的10%15%为参考。施工过程中由发包人掌握使用,扣除合同价款调整后如有余额,归发包人。编制最高投标限价和投标报价时,暂列金额应根据招标工程量清单中列出的金额填写。2.暂估价。暂估价是指招标人在招标文件中提供的用于支付必然发生但暂时不能确定价格的材料、工程设备的单价以及专业工程的总价。包括材料暂估单价、工程设备暂估单价、专业工程暂估价。暂估价中的材料、工程设备暂估单价可参考工程造价信息或市场价格确定。暂估价中的专业工程金额应区分不同专业,按有关计价规定进行估算。编制最高投标限价、投标报价时,暂估价中的材料、工程设备暂估单价应根据招标工程量清单中列出的单价计入综合单价

30、;暂估价中的专业工程金额应根据招标工程量清单中列出的金额填写。编制竣工结算时,暂估价中的材料单价应按发承包双方最终确认的材料单价替代各暂估材料单价后调整综合单价。暂估价中的专业工程金额应按各专业工程的中标价或发包人、承包人与分包人最终确认的专业工程总价计算。3.计日工。计日工是指在施工过程中,承包人完成发包人提出的工程合同范围以外的零星项目或工作所需的费用。编制最高投标限价时,计日工项目和数量应按招标工程量清单中列出的项目和数量,计日工中的人工单价按120元/工日。计日工企业管理费和利润,费率合计按20%计算。编制投标报价时,计日工的项目和数量应按招标工程量清单中列出的项目和数量,计日工单价由

31、投标人自主确定,自行报价。编制竣工结算时,计日工的费用按发包人实际签证确认的数量和合同计日工综合单价计算。4.总承包服务费。总承包服务费是指施工总承包人对发包人单独发包的专业工程,提供协调配合以及施工现场管理、竣工资料汇总整理等服务;对发包人自行采购的材料、工程设备等进行保管服务,应向总承包人支付的费用。(1)编制最高投标限价时,总承包服务费应根据招标文件中列出的内容和向总承包人提出的要求,按下列标准计算:当招标人仅要求总承包人对其发包的专业工程进行总承包管理和协调时,总承包服务费按相应专业工程估算造价的1.5%计算。当招标人要求总承包人对其发包的专业工程进行总承包管理和协调,并同时要求提供配

32、合服务时,总承包服务费根据招标文件中列出的配合服务内容和提出的要求,按相应专业工程估算造价的3%5%计算。招标人自行供应材料、工程设备的,总承包服务费按招标人供应材料、工程设备价值的1%计算。(2)编制投标报价时,总承包服务费应依据招标人在招标文件中列出的分包专业工程内容和供应材料、工程设备情况,按照招标人提出的协调、配合与服务要求和施工现场管理需要,由投标人自主确定报价。(3)编制竣工结算时,总承包服务费应依据合同约定的金额计算,如发承包双方依据合同约定对总承包服务费进行调整的,应按调整后的金额计算。(四)规费规费是指根据国家法律、法规规定,由政府和有关权力部门规定施工企业必须缴纳的,应计入

33、建筑安装工程造价的费用,主要包括:1.社会保险费。(1)养老保险费:是指企业按照规定标准为职工缴纳的基本养老保险费。费用: (分部分项工程人工费+单价措施项目人工费)22.13%(2)失业保险费:是指企业按照规定标准为职工缴纳的失业保险费。费用: (分部分项工程人工费+单价措施项目人工费)1.16%(3)医疗保险费:是指企业按照规定标准为职工缴纳的基本医疗保险费。费用: (分部分项工程人工费+单价措施项目人工费)8.73%(4)工伤保险费:是指企业按照规定标准为职工缴纳的工伤保险费。费用: (分部分项工程人工费+单价措施项目人工费)1.05%(5)生育保险费:是指企业按照规定标准为职工缴纳的生

34、育保险费。费用: (分部分项工程人工费+单价措施项目人工费)0.58%2.住房公积金:是指企业按照规定标准为职工缴纳的住房公积金。费用: (分部分项工程人工费+单价措施项目人工费)5.82%3.工程排污费。工程排污费是指按规定缴纳的施工现场工程排污费。实际发生时,按规定计算。(五)税金税金是指国家税法规定的应计入建筑安装工程造价内的增值税。第一章 土石方工程说明 一、本章定额包括人工土方、机械土方、人工石方、机械石方、石方爆破、回填及其他六节。二、土壤、岩石分类表。1.土壤分类,土壤按一、二类土,三、四类土分类,其具体分类见表1.1-1。表1.1-1 土壤分类表土壤分类代表性土壤开挖方法一、二

35、类土粉土、砂土(粉砂、细砂、中砂、粗砂、砾砂)、粉质黏土、弱中盐渍土、软土(淤泥质 土、泥炭、泥炭质土)、软塑红黏土、冲填土主要用锹,少许用镐、条锄开挖。机械能全部直接铲挖满载者三类土黏土、碎石土(圆砾、角砾)混合土、可塑红黏土、硬塑红黏土、强盐渍土、素填土、压实填土主要用镐、条锄,少许用锹开挖。机械需部分刨松方能铲挖满载者,或可直接铲挖但不能满载者四类土碎石土(卵石、碎石、漂石、块石)、坚硬红黏土、超盐渍土、杂填土全部用镐、条锄挖掘,少许用撬棍挖掘。机械须普遍刨松方能铲挖满载者2.岩石分类,岩石按极软岩、软岩、较软岩、较硬岩、坚硬岩分类,其具体分类见表1.1-2。表1.1-2 岩石分类表岩石

36、分类代表性岩石饱和单轴抗压强度(MPa)开挖方法极软岩1.全风化的各种岩石2.强风化的软岩3.各种半成岩fr5部分用手凿工具、部分用爆破法开挖软质岩软岩1.强风化的坚硬岩或较硬岩2.中等(弱)风化强风化的较坚硬岩3.中等(弱)风化的较软岩4.未风化泥岩、泥质页岩、绿泥石片岩、绢云母片岩等5fr15用风镐和爆破法开挖较软岩1.强风化的坚硬岩2.中等(弱)风化的较坚硬岩3.未风化微风化的凝灰岩、千枚岩、泥灰岩、砂质泥岩、泥质砂岩、粉砂岩、矿质页岩等15fr30用爆破法开挖硬质岩较坚硬岩1.中等(弱)风化的坚硬岩 2.未风化微风化的熔结凝灰岩、大理岩、板岩、石灰岩、白云岩、钙质砂岩粗晶大理岩等30f

37、r60用爆破法开挖坚硬岩未风化微风化的花岗岩、正长岩、闪长岩、辉绿岩、玄武岩、安山岩、片麻岩、石英岩、石英砂岩、硅质胶结的砾岩、硅质板岩、硅质石灰岩等fr60用爆破法开挖三、天然湿度土、湿土、淤泥的划分。天然湿度土、湿土的划分以地质勘测资料为准。地下常水位以上为天然湿度土,地下常水位以下为湿土。地表水排出后,土壤含水率25%时为湿土。含水率超过液限,土和水的混合物呈现流动状态时为淤泥。四、沟槽、基坑、一般土石方的划分。底宽(含工作面,下同)7m且底长3倍底宽为沟槽;底长3倍底宽且底面积(含工作面,下同)150m2为基坑:超出上述范围,为一般土石方。五、土方定额项目按挖运天然湿度土编制。人工挖、

38、运湿土时,相应定额项目人工乘以系数1.18;机械挖、 运湿土时,相应定额项目人工、机械乘以系数1.15。采取降水措施后,人工挖、运土相应定额项目人工乘以系数1.09,机械挖、运土不再乘以系数。六、挡土板内人工挖槽坑时,相应定额项目人工乘以系数1.2。七、桩间挖土不扣除桩体和空孔所占体积。桩间挖土时,相应挖土定额项目的人工、机械乘以系数1.5。八、满堂基础垫层底以下局部加深的槽坑,按槽坑相应规则计算工程量,相应定额项目人工、机械乘以系数1.25。九、挖掘机(含小型挖掘机)挖土石方,机械不能作业的边角,需要人工配合清理挖运的,其工程量按施工组织设计规定计算,土方执行相应的人工挖土方定额项目,人工乘

39、以系数1.5;石方执行人工凿石定额项目,人工乘以系数1.2。十、小型挖掘机,系指斗容量0.3m3的挖掘机,适用于基础(含垫层)底宽1.2m的沟槽土石方工程或底面积8m2的基坑土石方工程。十一、推土机推土,当土层平均厚度0.3m时,相应定额项目人工、机械乘以系数1.25。十二、挖掘机在垫板上作业时,相应定额项目人工、机械乘以系数1.25。挖掘机下铺设垫板、汽车运输道路上铺设材料时,其费用按施工组织设计另行计算。十三、人工挖沟槽、基坑深度超过6m时,按6m以内相应定额项目乘以系数1.25。十四、人工开挖底宽7m且底长3倍沟槽或底面积150m2基坑以外的土石方,其垂直提运按垂直深度每米折合水平运距5

40、m计算。十五、推土机、铲运机推、铲未经压实的积土时,按相应定额项目乘以系数0.73。十六、推土机、装载机、铲运机重车上坡,坡度大于5%时,其降效因素按坡道斜长乘以重车上坡降效系数计算,重车上坡降效系数见表1.1-3。表1.1-3 重车上坡降效系数表坡度(%)510152025系数1.752.002.252.50十七、施工现场范围内土石方运距,按挖土区重心至填方区(或堆放区)重心间的最短距离计算。十八、土石方外运距离按30km编制。超出该运距上限的土石方运输,不适用本定额。十九、定额未包含弃土处理费用,发生时,另行计算。二十、淤泥、流砂运输按即挖即运考虑。对没有即时运走经晾晒后的淤泥、流砂按运一

41、般土方定额项目计算。二十一、人工及人力车运土、石渣定额,适用于道路坡度15%以内,如遇上坡坡度15%且40%时,其运距按坡段斜长乘以系数1.5;坡度40%时,按坡底至坡顶平均标高计算垂直深度每1m折成水平运距10m计算。在同一条线路上坡度不同时,分段计算。遇有下坡时,运距按斜长计算。二十二、石方爆破。1.定额项目中的爆破材料是按炮孔中无地下渗水、积水编制的,炮孔中若出现地下渗水、积水时,处理渗水或积水发生的费用另行计算。2.石方微差爆破的履盖防护费用已包含在定额项目中,不另行计算。其他石方爆破定额项目未包含爆破时所需覆盖防护费用,发生时另行计算。3.一般石方静力爆破按沟槽、基坑石方静力爆破定额

42、项目乘以系数0.9。4.爆破定额项目中的爆破材料(炸药、雷管),设计或施工组织设计与定额取定不同时,可以调整。5.爆破定额项目已包含爆破材料现场运输用工,未包含由相关部门规定配送而发生的配送费,发生时另行计算。二十三、回填及其他。1.平整场地是指建筑场地土石方厚度30cm的就地挖、填及平整。挖填土石方厚度30cm时,挖、填土石方根据场地土方平衡竖向布置图,按一般土石方相应规定计算,不再计算平整场地。2. 回填土定额项目分为松填、夯填。松填是指设计要求有回填范围(面积),标高及堆积土的平整度;夯填除了有松填的上述要求外,还应按设计密实度要求分层回填并夯实。没有设计回填范围(面积)、标高和平整度要

43、求的弃土,不得按松填计算。3.人工、机械回填石渣时,执行相应的土方回填定额项目,人工、机械乘以系数1.2。如系外购石渣,石渣主材可另行计算。4.定额未考虑卸土区平整费用,发生时另行计算。二十四、本章未包括现场障碍物清除、地下常水位以下的施工降水、土石方开挖过程中的排水与边坡支护,实际发生时,另按其他章节相应规定计算。工程量计算规则一、挖土石方以交付施工场地实际标高为准计算。沟槽、基坑土石方的开挖深度,按图示沟槽、基坑底面至交付施工场地标高深度计算。二、土石方的开挖、运输,均按开挖前的天然密实体积计算。土石方回填,按回填后的竣工体积计算。三、 基础施工的工作面宽度,按设计或施工组织设计计算,设计

44、或施工组织设计无规定时,按下列规定计算。1.当组成基础的材料不同或施工方式不同时,基础施工的工作面宽度按表1.2-1计算。表1.2-1 基础施工工作面宽度计算表基础材料每边各增加工作面宽度(mm)砖基础200浆砌毛石、条石基础150混凝土基础垫层支模板300混凝土基础支模板300基础垂直面做防水层或防腐层1000(自防水层或防腐层面)支挡土板100(另加)2.基础施工需要搭设脚手架时,基础施工的工作面宽度,条形基础按1.50m计算(只计算一面),独立基础按0.45m计算(四面均计算)。3.基坑土方大开挖需做边坡支护时,基础施工的工作面宽度按2.00m计算。4.基坑内施工各种桩时,基础施工的工作

45、面宽度按2.00m计算。5.管道沟槽的宽度,设计有规定的,按设计规定尺寸计算;设计无规定时,管道施工所需每边工作面宽度按表1.2-2计算。表1.2-2 管道施工所需每边工作面宽度计算表管道材质管道基础外沿宽度(无管道基础时管道外径)(mm)500100025002500混凝土管、水泥管400500600700其他管道300400500600四、土方放坡。1.计算基础土方放坡时,不扣除交接处的重复工程量。放坡自基础(含垫层)底面开始计算。2.土方放坡的起点深度和放坡坡度,按施工组织设计计算,施工组织设计无规定时,土方放坡起点深度和放坡坡度按表1.2-3计算。表1.2-3 土方放坡起点深度和放坡坡度表土壤类别起点深度(m)

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 考试专区 > 中考

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
