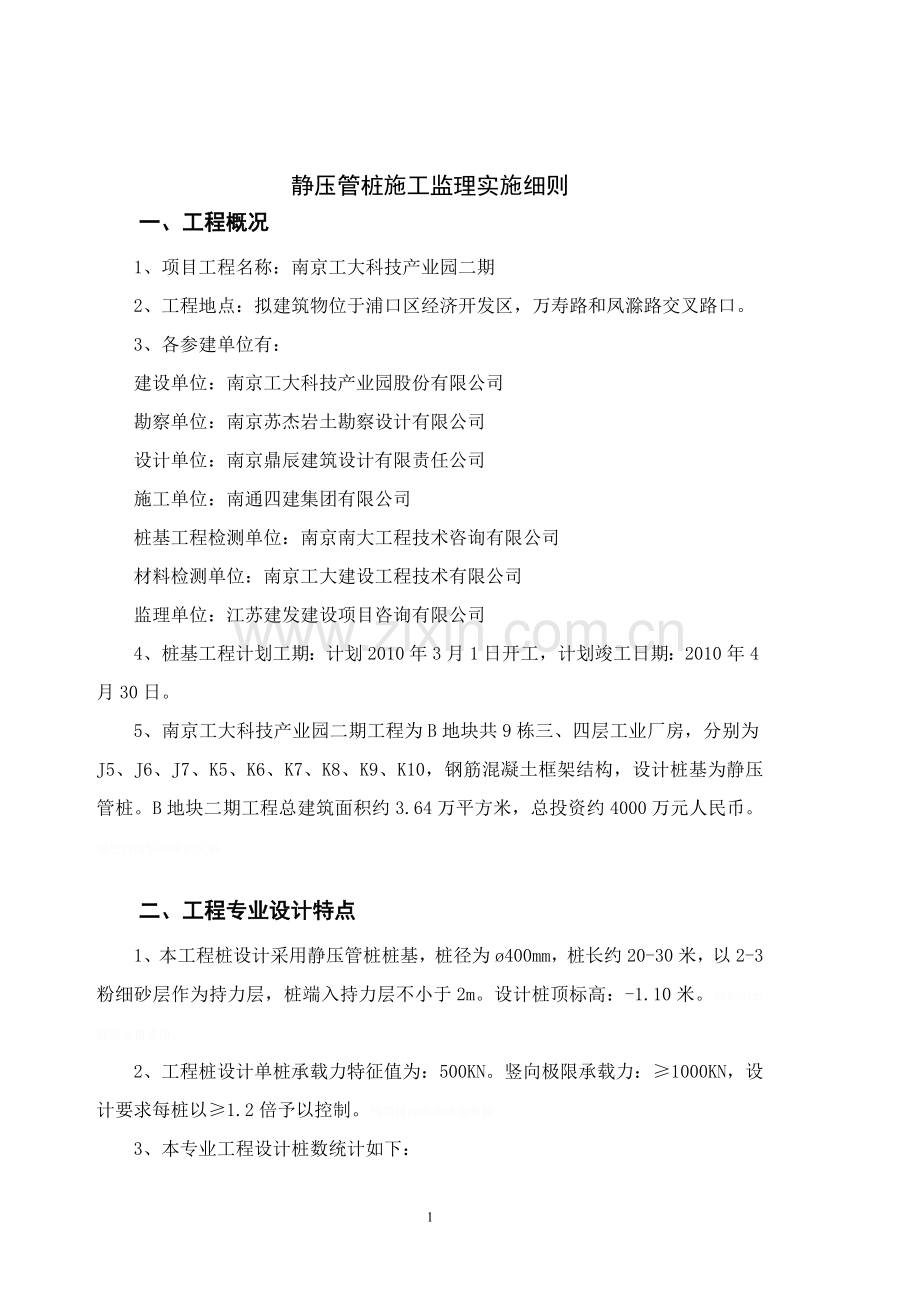

静压管桩施工监理实施细则
一、工程概况
1、项目工程名称:南京工大科技产业园二期
2、工程地点:拟建筑物位于浦口区经济开发区,万寿路和凤滁路交叉路口。
3、各参建单位有:
建设单位:南京工大科技产业园股份有限公司
勘察单位:南京苏杰岩土勘察设计有限公司
设计单位:南京鼎辰建筑设计有限责任公司
施工单位:南通四建集团有限公司
桩基工程检测单位:南京南大工程技术咨询有限公司
材料检测单位:南京工大建设工程技术有限公司
监理单位:江苏建发建设项目咨询有限公司
4、桩基工程计划工期:计划2010年3月1日开工,计划竣工日期:2010年4月30日。
5、南京工大科技产业园二期工程为B地块共9栋三、四层工业厂房,分别为J5、J6、J7、K5、K6、K7、K8、K9、K10,钢筋混凝土框架结构,设计桩基为静压管桩。B地块二期工程总建筑面积约3.64万平方米,总投资约4000万元人民币。矚慫润厲钐瘗睞枥庑赖。
二、工程专业设计特点
1、本工程桩设计采用静压管桩桩基,桩径为ø400mm,桩长约20-30米,以2-3粉细砂层作为持力层,桩端入持力层不小于2m。设计桩顶标高:-1.10米。聞創沟燴鐺險爱氇谴净。
2、工程桩设计单桩承载力特征值为:500KN。竖向极限承载力:≥1000KN,设计要求每桩以≥1.2倍予以控制。残骛楼諍锩瀨濟溆塹籟。
3、本专业工程设计桩数统计如下:

J5:167根、J6:167根、J7:167根、K5:117根、K6:115根、K7:138根、K8:153根、K9:138根、K10:194根。酽锕极額閉镇桧猪訣锥。
三、编制依据
1、本公司的质量手册;
2、已批准的监理规划;
3、工程建设委托监理合同及桩基工程施工承包合同。
4、设计图纸及设计交底、会审记录、设计变更。
5、现行规范标准:《建筑工程施工质量验收统一标准》GB50300-2001、《建筑基桩技术规范》JGJ94-2008、《建筑地基基础设计规范》GB50007-2002、《先张法预应力混凝土管桩》(DBJT08-92-2000)、《南京地区地基基础设计规范》DGJ32/J12-2005、《工程地质勘察报告》;江苏省地方标准《建筑安装工程施工技术操作规程》地基与基础分册以及其他有关规范、规程;彈贸摄尔霁毙攬砖卤庑。
6、岩土工程详细勘察报告、规划红线图、建设规划许可证、施工许可证等;
7、《工程建设标准强制性条文》、《建设工程安全生产管理条例》。
8、施工组织设计及专项工程施工方案。
四、监理工作流程
静压管桩施工监理主要控制内容:施工过程控制、原材料控制和资料控制等。监理工作基本流程如下图。
静压管桩施工监理工作流程图
施工过程控制 原材料质量控制 资料控制
桩产品合格证、强度检验报告、接桩用焊条或半成品的硫磺胶泥产品合格证书或检验证书
桩位放样(承包单位)
成品桩
禁止使用退货处理
謀荞抟箧飆鐸怼类蒋薔。
整 改
( (承包单位)
检查外观、尺寸、强度检验
复桩单位(监理)
不合格厦礴恳蹒骈時盡继價骚。
不合格
合
格 合格
监理检查压力、桩垂直度
压桩(承包单位)
不合格
整改更换
接桩(承包单位)
检查接桩质量(监理在承包单位自检合格基础上检查)
报设计院提出处理意见
监理复测桩位偏差及桩顶标高
不合格
压桩
整改(承包单位)
不合格
合格
进行下道工序施工
合格
监理检查压、
力、垂直度
报设计院提出处理意见
桩位中间验收
不合格
监理检查压力、
桩垂直度、标高
合格
桩位至设计标高
土方开挖后桩位偏差及桩顶标高复核(承包单位)
五、监理目标
根据工大科技产业园工程监理规划和国家现行的有关规范要求,制定了本监理实施细则的目标。
桩基工程监理实施细则的质量目标分解如下表:
静压管桩工程监理实施细则目标
类别
目标值
措 施
责任人
检查人
备注
质
量
控
制
目
标
1
总监理工程师对施工组织设计(施工方案)审查意见的评语
结合法律、法规、规范、标准以及强制性条文,严格审查,施工组织设计必须经济、先进、可行、合理
苏仕林
覃振宇
2
工序质量检查达95%
明确责任,充分发挥监理人员的职责
陈黎明
覃振宇
3
见证取样到岗率100%
完善进场材料报验制度和见证取样送检制度,责任落实到人
陈黎明
覃振宇
4
隐蔽工程验收率100%
提高监理人员的责任心,关键部位100%实施旁站
陈黎明
覃振宇
5
成桩旁站记录
学习和熟悉作业文件《旁站监理有关规定》ZY-019,严格按照旁站方案要求执行,总监理工程师定期检查执行情况
黄涛
覃振宇
进
度
控
制
目
标
1
审查桩基工程进度计划合理性,提出审查意见
熟悉合同条件和建设单位对桩基工程的工期要求
陈黎明
覃振宇
2
检查月进度计划落实情况,提出整改意见
明确专人负责,熟悉施工现场整体状况,对钻机设备的运转情况做统计,定期收集进度报表资料,提出可靠数据,对数据加工整理后,详细分析对后续工作和总工期产生的影响,确定调整方法和措施。
陈黎明
覃振宇
3
抽查100%机械设备的生产率
陈黎明
覃振宇
4
每周检查劳动力组合、材料供应到位情况
陈黎明
覃振宇
5
工地例会,要合理分析进度滞后或提前的原因
陈黎明
覃振宇
6
措施落实情况100%检查
现场清点设备、人员数量及材料供应是否满足进度要求
陈黎明
覃振宇
投
资
控
制
目
标
1
审核桩基工程量申报
熟悉设计图纸、工程量清单、设计交底、图纸会审以及设计变更相关内容
陈黎明
覃振宇
2
现场实测桩的长度
桩长100%现场量测
黄涛
覃振宇
3
按合同约定,2天内审核工程款支付凭证后,立即签署工程款支付证书
熟悉合同条款、以及工程施工进度和质量状况,严格对已完工程量的计量程序
覃振宇
覃振宇
4
工程变更100%经过总监理工程师的审批
建立设计变更制度,严格审查各方提出的变更申请
陈黎明
覃振宇
5
工程签证100%现场测量
进行实地测量,不能估算,专人负责
陈黎明
覃振宇
6
及时、公平、合理地处理工程签证和索赔
熟悉合同条款,执行作业文件《合同管理工作作业程序》ZY-012的有关规定,对工程签证和索赔取费的合理性和准确性进行审核
陈黎明
覃振宇
7
100%按设计图纸工程量和设计变更完成的工程量,对竣工结算进行审核
安
全
监
督
目
标
1
施工组织设计中的安全技术措施的审查已经
熟悉《建设工程安全生产管理条例》和《工程建设标准强制性条文》的有关内容,并严格执行
苏仕林
覃振宇
2
督促施工单位执行安全管理条例
专人负责、督促,发现不执行《安全管理条例》的现象或行为,及时报告总监理工程师和建设单位。
陈黎明
覃振宇
3
每月对施工现场的安全情况,进行一次大检查
签订安全责任协议,由总监组织建设、施工、监理等三方,每月28日进行一次安全大检查,对于检查存在的问题,要求施工单位限期整改。
苏仕林
覃振宇
4
每日巡视检查现场安全状况,并做好记录
发现安全隐患,及时要求施工单位整改,情节严重的暂停施工,并报告建设单位
陈黎明
覃振宇
注:表内责任人和检查人视监理组织机构和责任分工确定。
六、监理工作主要方法
1、实现监理目标的主要手段:预控、旁站、巡视、检查、平行检验、执行监理程序、暂缓支付、监理指令、专题会议等。茕桢广鳓鯡选块网羈泪。
(1)预控(事前控制):核查施工单位的质量管理体系,查验施工单位的轴线和桩位测量放线成果、签认管桩进场报验、检查进场的主要施工机械设备、审查桩基工程施工方案、明确静压管桩施工质量通病及其预防措施。鹅娅尽損鹌惨歷茏鴛賴。
(2)旁站:针对静压管桩的施工特点,本工程以旁站为主要手段,在成桩过程中,必须采取旁站手段,详细记录成桩过程。籟丛妈羥为贍偾蛏练淨。
(3)巡视:由总监或总监代表、专业监理工程师等,重点对施工现场安全生产状况进行巡视,发现隐患,及时要求施工单位整改。預頌圣鉉儐歲龈讶骅籴。
(4)检查:每天由监理工程师定期地对制作情况及过程状况进行检查,重点检查管桩孔口对焊安装。
(5)平行检验:对成品管桩进场实施原材料外观平行检验。
(6)执行监理程序:按照国家有关规范标准,要求施工单位在自检合格的基础上,填报工序质量报验单申报监理部,待监理工程师检查合格,签字批准后才能进入下一道工序施工。渗釤呛俨匀谔鱉调硯錦。
(7)暂缓支付:当工程进度不能满足计划、施工质量不符合设计及规范要求时,暂缓支付工程款(进度款)。
(8)监理指令:监理指令:当施工单位在质量、安全、进度等方面出现不符合有关规定和标准时,除口头通知要求整改外,还可签发监理指令,包括监理工程师联系单、监理工程师通知单等书面通知,施工单位不得以任何理由拒收,并且在监理工程师要求的期限内完成整改工作,再报请监理部复查。铙誅卧泻噦圣骋贶頂廡。
(9)监理例会:监理部每周组织建设、施工、监理以及设计、材料供应等各参建各方召开工程监理例会,会议总结上周施工现场的质量、安全、进度等情况,要求施工队就存在问题实施整改。擁締凤袜备訊顎轮烂蔷。
(10)专题会议:在实施过程中,就施工中的一些关键工序、难点、重点部位等需要参建各方进行协商的,监理部将及时组织相关单位召开专题协调会议,从技术角度、演剧和控制其技术方案,要求各方协调好各自的工作,以解决施工中的各种技术、施工安全问题。贓熱俣阃歲匱阊邺镓騷。
(11)暂缓支付:当工程进度不能满足计划、施工质量不符合设计及规范要求时,暂缓支付工程款(进度款)。
(12)工程暂停令:对于施工单位连续违规施工且又不执行监理指令或拒不整改的,以致影响整个工程施工质量和安全时,总监理工程师在与建设方沟通的前提下,视现场实际情况,向施工方签发全部或局部工程暂停令,以遏制施工方盲目施工的势头,确保工程质量和现场施工安全,必要时还应向建设行政主管部门书面反映现场实际状况。坛摶乡囂忏蒌鍥铃氈淚。
2、实施检查范围
根据建设工程委托监理合同规定,本细则的检查范围在静压管桩的施工全过程。其中,重点检查范围在:
(1)施工准备阶段:施工桩机设备进场;管桩质保资料,做全面检查。
(2)施工阶段的工序质量:施工轴线、桩位测量放线、桩机就位对中、桩管垂直度、成桩深度、桩顶标高。
(3)隐蔽工程:管桩焊接隐蔽,验收合格后方可沉桩。
(4)检验批、分项工程验收及分部(子分部)工程验收。
(5)质量问题和质量事故的检查处理。
3、实现监理目标所采取的措施
(1)施工桩机设备进场需填报A3.14 施工组织设计/方案报审表,桩机工艺性能、数量、型号等,必须满足施工进度、质量和有关规定要求,不符合要求的设备,一律清退出场。因此,在设备进场时,对进场设备提出详细检查。蜡變黲癟報伥铉锚鈰赘。
(2)对进场的成品管桩质量方面的检查,外观检查、质保资料的检查应符合设计和规范要求,不合格管桩决不允许进入施工现场,禁止使用不合格材料。買鲷鴯譖昙膚遙闫撷凄。
不合格管桩进场的主要原因在:施工单位管理不力;材料员和质检员把关不严,材料进场报验不及时;供应商存在欺诈行为。綾镝鯛駕櫬鹕踪韦辚糴。
采取的措施:加强项目部内部质量管理,促进内部质量管理体系的有效运行;发挥质检员的职责;提高材料员的质量意识;进场原材料及时报验,加强进场原材料的检查和验收;对供应商的欺诈行为,要处于经济处罚;监理部加强检查力度,对进场的原材料100%验收,合格后方可使用;不合格材料做退场处理。驅踬髏彦浃绥譎饴憂锦。
(3)桩基施工准备阶段的检查结果,符合有关规定的,签署桩基工程开工令。不符合要求的,坚决不予开工。主要原因是:施工单位的准备工作不充分;现场不具备开工条件;猫虿驢绘燈鮒诛髅貺庑。
主要措施:要求施工单位充分做好开工前的一切准备工作,包括桩基施工项目管理机构的质量管理体系、技术管理体系和质量保证体系的建立与完善,桩基工程设计图纸会审和技术交底工作(其中,技术交底包括设计交底、施工交底、操作交底),桩基工程施工组织设计的调整以及场地三通一平等条件。同时,当具备如下条件时,总监理工程师才能签发桩基工程开工令:锹籁饗迳琐筆襖鸥娅薔。
施工许可证已获政府部门批准;
征地拆迁工作满足工程施工进度的需要;
桩基工程施工组织设计已获总监理工程师批准;
承包单位现场管理人员已全部到位,静力压桩机、施工人员已进场,主要材料已落实进场日期并见证取样试验合格;構氽頑黉碩饨荠龈话骛。
场地三通一平,已满足桩基工程开工要求;
开工申请的5项内容全部落实。
(4)工序质量的检查
偏差的主要原因:施工人员的质量意识较差;操作技术水平低;质检人员责任心不强,自检工作不到位。
采取措施:根据质量状况,签发监理工程师联系单或通知单,要求施工项目部加强工程施工质量的教育培训和管理工作,提高全员的质量意识,充分发挥质检员的职责和作用,促进项目部的质量保证体系的有效运行。輒峄陽檉簖疖網儂號泶。
为保证工序质量得到有效控制,监理部制定了静压管桩工程工序验收一览表
和静压管桩工程工序质量控制点一览表:
静压管桩工程工序验收一览表
编号
工序名称
验收内容
备注
1
预制管桩进场检验
保证资料、外观检查(管桩壁厚、内外平整、端头板垂直)
按进场每批次
2
定位测量放线
施工轴线、桩位定位放线
每桩一验
3
沉桩
复核桩位、检查管桩垂直度
每桩一验
4
接桩
管桩焊接、焊缝检查
每个搭接点
5
成桩
桩顶标高检查
每桩一验
6
桩基检测
静载试验、小应变检测
旁站
静压管桩工程质量控制点一览表
编号
主要
质量控制点
技术质量要求
检查方法
检查设备或用具
责任人
1
轴线
要求经过测量专业监理工程师复核,偏差满足规范要求
测量
经纬仪
测量部
2
桩位
沉桩前,经过实地丈量,桩位布置及偏差符合设计要求。
丈量
钢卷尺
专业监理工程师
3
管桩垂直度
桩机稳固、小于1%
测量
经纬仪
4
桩长
符合设计要求
量测
检查记录
5
桩管质量
外观完好、资料齐全
观察、检查
6
焊接质量
焊接厚度符合设计规范要求
检查
7
成桩
桩顶标高、压力值符合设计要求
旁站
观察记录
专业工程师
(5)隐蔽工程
隐蔽工程的检查:监理工程师对隐蔽工程检查记录的内容,现场进行检测、核查。对不合格的工程,应签发监理工程师通知单,要求施工单位整改,合格后再予以复查。主要隐蔽工程是管桩焊接、及管桩桩节数量(桩长)。尧侧閆繭絳闕绚勵蜆贅。
预防措施:做好预控工作,可签发监理工程师联系单(预控类)。
(6)桩基工程检查与验收
检验批的划分:根据《建筑工程施工质量验收统一标准》(GB50300-2001)划分建筑工程分部、分项工程和检验批。识饒鎂錕缢灩筧嚌俨淒。
静压桩为地基与基础分部,桩基(子分部)中的分项工程。
静压桩分项工程的检验批,划分为一批。(若单位工程面积较大,需分检验批,可按施工段、变形缝划分为多个检验批)。凍鈹鋨劳臘锴痫婦胫籴。
(7)桩基工程检查问题的处理:要求施工单位在一个检验批完成并自检合格后,填写《检验批质量验收记录》和在全部桩基完成后填写《分项工程质量验收记录》,申报项目监理部。监理工程师对报验的资料进行审查,并到施工现场进行抽检、核查,签认符合要求的检验批或分项工程。对不符合要求的,签发监理工程师通知单要求施工单位整改,经返工或返修的,应重新进行检验和验收。恥諤銪灭萦欢煬鞏鹜錦。
(8)质量问题和质量事故处理
①监理工程师对施工过程中的质量问题除去在日常巡视检查、重点旁站、分项工程、分部工程检验过程中解决外,可针对质量问题的严重程度分别处理。鯊腎鑰诎褳鉀沩懼統庫。
对可以通过返工弥补的质量缺陷,应责成施工单位先填写质量问题调查报告,提出处理方案;监理工程师审核后(必要时经建设单位和设计单位的认可),批复施工单位处理,对处理结果应重新进行验收。硕癘鄴颃诌攆檸攜驤蔹。
对需要加固补强的质量问题,总监理工程师应签发《工程暂停令》,责成承包单位写出质量问题调查报告,由设计单位提出处理方案,并征得建设单位同意,批复施工单位处理,处理结果应重新进行验收。阌擻輳嬪諫迁择楨秘騖。
监理工程师应将完整的质量问题处理记录归档。
②施工过程中发生的质量事故,施工单位应按有关规定上报处理,总监理工程师应书面报告监理单位。
(9)设计变更的控制与处理
对于通过监理部认可的程序的工程变更,应由专业监理工程师仔细阅读,并对照更改内容标注在原图上,发现问题及时向设计单位提出,并及时处理。氬嚕躑竄贸恳彈瀘颔澩。
七、监理重点、旁站要点规划
1、静压管桩施工监理重点在:基础工程施工轴线及桩位偏差控制、管桩垂直度、接桩焊接质量、成桩等主要工序。釷鹆資贏車贖孙滅獅赘。
2、在实施静压管桩监理过程中,监理人员应对下列工序进行重点控制:
(1)接桩过程。
(2)压桩停止条件(压力值)。
3、监理旁站工作主要内容
(1)检查施工单位是否按施工方案施工,专职质量员质保体系是否到位。
(2)对接桩过程重点检查焊接组对,接桩间隙嵌填是否密实、平整,是否对称焊接、焊缝长度、高度是否符合要求。怂阐譜鯪迳導嘯畫長凉。
(3)对压桩终止条件重点检查压桩终止压力和桩顶标高。
(4)插桩、压上、下节桩和终压等各个环节并填写压桩监理旁站记录表。
旁站监理按照公司有关要求实施。旁站要点可参考下列表格内容,并执行“ZY-019”作业文件的规定。
八、桩基工程实施监理过程形成的质量记录
本细则使用的质量记录列表如下:
监理服务质量记录清单(桩基部分)
项目监理部名称
南京工大科技园工程监理部
类别
江苏省34种表格、工作笔记、专门记录文稿
序号
质量记录名称
应用范围
应用过程
备注
1
静压管桩施工参数汇总表
监理工作
全过程
2
监理抽查试验检测报告及汇总
监理管理
全过程
3
桩基分项工程质量评估报告
监理工作
验收阶段过程
4
监理现场质量抽检记录
监理管理
质量控制过程
5
监理对质量缺陷及事故的处理文件
监理管理
质量控制过程
6
监理对工程变更处理文件(桩基部分)
监理管理
投资控制过程
7
设计交底与图纸会审记录(桩基部分)
监理管理
质量控制过程
8
沉降观测资料记录汇总表
监理管理
质量控制过程
9
施工单位申报表(桩基部分)
质量运行记录
全过程
说明
1、 类别指:来自质量管理手册、江苏省34种表格、专门记录文稿、工作笔记、其他类等。
2、 应用范围:质量运行记录、监理管理、监理控制、监理工作、监理抽查、被监理单位申报表;
3、 应用过程:此记录应用于哪个过程。
九、质量通病的预防措施
静压管桩施工质量通病及预防措施如下表:
19
静压管桩施工质量通病分析与预防措施
序号
类型或形式
主要现象
原因分析
预防措施
1
桩身断裂
桩在沉入过程中,桩身突然倾斜错位,当桩尖处土质条件没有特殊变化,而贯入度逐渐增加或突然增大,同时当桩锤跳起后,桩身随之出现回弹现象。
1、桩身在施工中出现较大的弯曲,在反复的集中荷载作用下,当桩身不能承受抗弯强度时,即产生断裂;
2、桩身弯曲的原因有:一节桩的细长比过大,沉入时,又遇到较硬的土层;
3、桩入土后,遇到大坚硬障碍物,把桩(尖)头挤向一侧;
4、稳桩时不垂直;两节桩或多节桩施工时,相接的两节桩不在同一轴线上,产生了曲折;
5、桩在反复长时间打击中,桩身受到拉、压应力,当拉压应力值大于桩身混凝土抗拉强度时,桩身某处即产生横向裂缝,表面混凝土剥落,如拉应力过大,混凝土发生破碎,桩即断裂;
6、制作桩的水泥标号不符合要求,砂石含泥量大或石子中有大量碎屑。
1、桩身强度达到70%方可起吊脱模,强度达到100%方可施工;运输时,装体强度要满足施工要求,支点位置要正确,上下支点要对齐;
2、起吊时要均匀平稳,水平吊运采取两点吊,吊点距离桩端0.207L。单点起吊时吊点距桩端0.293L(L为桩长)。起吊过程要防止桩体晃动或与其它物体碰撞;
3、送桩杆与施打管桩要同径,要保持在同一轴线上,避免施工偏压;
4、根据地基土性,确定合理的压桩顺序;
5、保证接头质量,提高桩的就位和压入精度,避免强力矫正。
2
桩偏移或倾斜过大
压桩过程容易压空,沉桩困难。
1、就位插入时精度不足;
2、相临送桩孔的影响;
3、地下障碍物体或暗浜、场地下陷等影响;
4、送桩杆、压头、桩不在同一轴线上或桩顶不平整所造成的施工偏压;
5、桩体弯曲;
6、接桩质量不良,接头松动或上下节桩不在同一轴线上;
7、压桩顺序不合理,后压的桩挤先压的桩;
8、基坑维护不当,后挖土方法、顺序、开挖时间、深度不当等。
1、桩插入时对中误差在10mm,并用两台经纬仪在互相垂直的两个方向矫正其垂直度;
2、送桩孔应及时回填;
3、施工前要详细掌握工程环境、场地建筑历史和地层土性,暗浜分布状况,预先处理;
4、施工时送桩杆、压头、桩要在同一轴线上,沉桩过程随时矫正和调整;
5、提高桩的制作质量,不合格桩不使用;
6、提高接头焊接质量,保证上下节同轴,严格按规范进行隐蔽验收;
7、制定合理的压桩顺序,尽量采取“走长线”压桩,给超孔隙水压力消散提供足够时间,避免累积叠加,减小挤土影响;
8、超孔隙水压力消散完成,维护结构有足够强度与刚度,机械开挖至桩顶30cm时采用人工开挖,避免碰坏桩头。
3
沉桩困难,达不到设计标高
沉桩达不到设计标高就极难下沉。
1、压桩设备不合理;
2、压桩中途停歇时间较长;
3、桩身强度不足,桩身破损严重;
4、没有详细分析地质资料;
5、桩就位插入倾斜过大。
1、配备合适的压桩设备,保证设备有足够的压入能力;
2、一根桩应连续压入,严禁中途停歇;
3、严格把握制桩质量,加强进场管桩的质量检查;
4、分析地质资料,清除浅层障碍物体;
5、严格控制桩就位施压的垂直度控制。
4
沉桩阻力与地质资料或试验桩反映情况不一
沉桩速度过快或过慢。
1、桩端持力层起伏较大;
2、地面与持力层间存在硬透镜体或暗浜;
3、地下有障碍物未清除;
4、压桩顺序和压桩进度安排不合理。
1、按照持力面的起伏变化减小或增大桩的入土深度;
2、配备有足够能力的设备,提高压桩精度,防止桩体损坏;
3、用钢送桩杆进行桩位探测,查清并清除遗留的地下障碍物。
4、确定合理的压桩顺序及合适的日沉桩数量,压桩顺序尽量采用中心开花的施工方法,严禁形成“封闭”桩。
十、桩基工程监理工作控制目标及控制要点
1、监理控制目标
根据本工程桩基施工承包合同中约定的施工质量、进度及造价的相关内容,监理工作的主要控制目标如下:
(1)质量目标
本合同约定的质量目标为合格。监理将严格按《建筑工程施工质量检验评定标准》中相应的质量等级进行控制和评定。目标如下:谚辞調担鈧谄动禪泻類。
①桩基承载力检测:100%达到设计要求。
②小应变检测: 争取80%到达Ⅰ类桩标准;30%为Ⅱ类桩标准,杜绝出现Ⅲ类(桩身有明显缺陷,对桩身结构承载力有影响的)、Ⅳ类(桩身存在严重缺陷)。嘰觐詿缧铴嗫偽純铪锩。
③桩位偏差:合格率100%,且偏差在设计和规范允许的范围之内。
(2)工程工期:施工承包合同约定,桩基工程工期为45天,要求施工方按时开工,关注并控制关键线路的工序,最终按计划工期完成。(详见进度控制实施细则)熒绐譏钲鏌觶鷹緇機库。
(3)造价控制:合同约定桩基工程总造价约200万元,严格控制工程现场签证和设计变更,以期不突破投标报价。(详见投资工程实施细则)鶼渍螻偉阅劍鲰腎邏蘞。
2、核心内容控制的具体方法及措施:
本细则的核心内容为:静压管桩施工过程的工序控制及材料质量的控制;
重点内容为:成桩质量检查,主要包括桩位偏差、垂直度、焊接、压力值、管桩资料等工序过程的质量检查。
(1)桩基工程施工前准备阶段的监理工作
①开工之前,监理人员除了必须掌握国家现行的相关施工验收规范外,还要熟悉施工技术操作规程。
②参与图纸会审、技术交底:熟悉施工图和工程地质勘察报告,掌握有关地质条件和工程相关资料,在此基础上研究桩位、桩长、桩径、单桩承载力、桩身混凝土设计强度等技术参数,根据工程桩试桩的结果,分析对比,提出合理的修正意见,供设计单位参考,力求设计到达经济、合理、可行。纣忧蔣氳頑莶驅藥悯骛。
③审查施工单位申报的桩基工程施工组织设计或施工方案,着重审查:
a.桩基施工技术方案切实可行,符合国家现行有关政策与建设标准;
b.审查项目经理部人员配备,进场人员是否与合同约定相符,数量是否满足施工进度的需要,人员素质要满足工程要求。施工员、质检员、安全员及特殊工种必须持证上岗;同时审查确认总承包单位申报的工程分包单位,凡不具备资质条件、无当年审定合格的施工许可证及在宁注册的机台、机组,坚决不准桩机运进施工现场。颖刍莖蛺饽亿顿裊赔泷。
c.质量保证体系和安全技术措施要健全,职责明确,技术措施要按规范要求施工、质量监控手段齐全、进场材料与半成品有检验制度与手段。安全措施得力;濫驂膽閉驟羥闈詔寢賻。
d.进度计划、生产调度、工序安排科学合理,实事求是,满足施工质量的要求;
e.现场平面布置要统筹、合理地安排,不能影响施工正常进行。
④监督施工单位需要完成的其他各项准备工作:
a.临建必须报批,临建和场地使用合理布置,做到现场文明施工。同时审查验证场地三通一平条件;
b.临时水、电的安装必须满足施工需要和安全生产要求;
c.进场静力压桩机必须性能良好,数量满足工程需要,能确保工程质量、安全和工期。
d.配套机械必须齐全、完好:发电机、配电盘、漏电保护装置、照明设备、电焊机、气焊装置、吊车、测量仪器等;銚銻縵哜鳗鸿锓謎諏涼。
f.进场投入使用的管桩,必须提供齐全的出厂质量保证书或合格证。经检查资料符合要求后方能使用。
g.检验管桩订货合同,厂家的资质、信誉,必要时做现场实地调查,具备相应资质和能力后,方可签定承包合同。挤貼綬电麥结鈺贖哓类。
⑤向建设单位收集必要的工程资料:
a.规划红线图(复印件),总平面图;
b.测量控制点资料、水准点资料,规划局验线签证;
c.施工图、施工图审查意见报告及设计变更通知书;
d.工程地质勘察报告;
e.甲供材料出厂质保书;
f.桩基工程施工承包合同;
g.以及其它一些相关资料。
⑥测量专业监理工程师对施工单位申报的施工轴线测量成果进行检查复验。
⑦签发监理工程师通知单质量预控类。
⑧协助建设单位组织召开第一次工地例会。
⑨验证施工许可证,签发桩基工程开工令。
(2)成桩过程的监理工作
①由施工单位的专职测量人员根据控制网点放线定位,自检合格,经过测量专业业监理工程师复测检查验收,通过双方的互相校对,如读数吻合,并进行验证:读数进一步查对验证;计算推导验证;桩位图计算验证;控制点闭合差应趋于0。经过几种验证方法,核算一致无误,偏差在设计和规范允许的范围之内,监理工程师给予确认。 赔荊紳谘侖驟辽輩袜錈。
②桩机就位后再对桩位偏差复核一次。同时要求施工人员用钢筋或其他工具预探桩位处是否存在障碍物,如果存在,应清理并回填后在将管桩中心对准桩位。塤礙籟馐决穩賽釙冊庫。
③开始锤击后,当桩压入土1米左右后停机,调正桩在两个方向的垂直度,确保第一节桩的垂直度是成桩质量的关键。裊樣祕廬廂颤谚鍘羋蔺。
④接桩时应注意上下节对接准确,保持轴线一致,其偏差不得大于10毫米,节点弯曲矢高不的大于1‰桩长。要尽可能缩短接桩时间。焊接时间一般不超过一小时。仓嫗盤紲嘱珑詁鍬齊驁。
⑤电焊工需持有上岗证,节点焊接前,预埋铁件表面应清除油污杂质,保持清洁;间隙用铁片填实,一并焊牢,焊缝饱满,减少焊接变形。焊接完成后要确保足够的冷却时间。绽萬璉轆娛閬蛏鬮绾瀧。
⑥接桩时应避免桩端停留在砂层中,防止产生桩压不下去。如桩尖碰到夹砂层,有可能压桩阻力陡增,甚至使桩机上台,此时,可用最大压桩力,或停车再开,忽停忽开,使桩缓慢下沉穿过砂层。骁顾燁鶚巯瀆蕪領鲡赙。
⑦压桩时应注意保持轴心受压,防止桩身倾斜或位移,如因上下节桩轴线不一致,或桩中心位置偏离,经用仪器或拉线与尺量检查后,及时采取措施调整纠正;若发生贯入度变化异常,桩身回弹,应认真鉴定是否出现断桩,并从多方面检查,如是否有地下障碍物;桩的垂直度如何;以及桩在起吊运放中有无造成不良因素。当出现特殊情况时,要及时会同设计院研究解决、处理。瑣钋濺暧惲锟缟馭篩凉。
⑧压桩时要重视对已施工完毕的近邻桩的轴线偏移、弯曲、隆起甚至开裂等情况的检查。防止以上问题,一般可采取以下措施:控制沉桩速率;开挖防挤沟;合理安排压桩流水工艺,施工方向背离被保护对象;设置袋装砂井、普通砂井或塑料排水板。鎦诗涇艳损楼紲鯗餳類。
⑨当桩端达到设计标高,检查桩顶标高达到设计值时,符合设计要求后可停止压桩。
(3)检测及验收
①静压管桩的验收应执行《建筑工程质量检验评定标准》(BGJ301—88)第3.7.2—3.7.4条的规定。栉缏歐锄棗鈕种鵑瑶锬。
②督促施工单位严格按照质监站的有关要求,做好管桩施工资料收集和整理工作。事先要求施工单位整理汇总好按竣工验收要求的桩基础工程技术资料,分别报送建设单位、监理和市质监站备查。辔烨棟剛殓攬瑤丽阄应。
③压桩完成经监理初验后,再会同建设单位、设计单位与质监部门进行正式验收。
④成桩质量的检测:对成桩质量可靠性进行检测,检测方法采用小应变法,检测数量根据规范要求,由设计院确定。检测单位必须具有相应资质,并提供有效的试验报告。峴扬斕滾澗辐滠兴渙藺。
⑤由具有相应资质的检测单位,根据设计要求以及工程施工情况,进行单桩静载荷试验,提供有效的试验报告。
⑥在基坑开挖过程中,监督土方施工单位做好管桩的保护工作,避免桩身受损坏。
⑦成桩桩位偏差控制参考基础工程施工规范执行。
3、资料收集与整理
①桩基础设计平面图、桩基剖面图、图纸会审、技术交底纪要、设计变更通知书或变更图、材料代用通知单。
②规划红线图、工程总平面图、测量控制点及水准点资料、规划部门验线签证。
③工程地质勘察报告。
④经审定的施工组织设计、施工技术方案及执行中的变更情况。
⑤控制点引进,水准点引进资料。
⑥轴线、桩位测量定位平面图及验收单、桩位编号图护筒验收及桩位复测验收。
⑦开工报告、施工原始记录、焊条合格证、管桩出厂质量证明书及其它材料检验报告、工程隐蔽验收记录。
⑧成桩质量检测报告、单桩承载力检测报告、基坑挖至设计标高的基桩竣工平面布置图及桩顶标高图、承台工程验收时应包括桩头与承台的锚筋、边桩离承台边缘距离、承台钢筋保护层记录。詩叁撻訥烬忧毀厉鋨骜。
⑨编写桩基分项工程质量评估报告。
4、施工安全监督
1、根据《建筑法》和《安全生产法》中谁施工谁负责的基本原则,监理工程师在施工阶段对现场安全工作认真监督和检查。督促施工单位建立健全的安全保障体系并正常运行,尤其是专职安全管理人员持证上岗,认真履行安全职责。则鯤愜韋瘓賈晖园栋泷。
2、严格审查施工组织设计中的安全技术措施,必须符合工程建设强制性标准,并监督施工单位落实实施。
3、监理工程师认真编制本工程有关安全监控的《安全监理实施细则》以及相关专业的监理细则,用于指导日常监理在实施监理工作中加强对现场安全施工的监控。胀鏝彈奥秘孫戶孪钇賻。
4、在实施监理过程中,加强对现场安全生产巡视检查工作,发现安全事故隐患以及违反施工安全技术操作规程的行为,及时予以制止,并在监理日记上做详细记录。鳃躋峽祷紉诵帮废掃減。
5、定期或不定期组织现场安全检查活动,将现场不安全因素要求施工方及时消灭在萌芽状态,确保现场安全施工。稟虛嬪赈维哜妝扩踴粜。
6、对施工单位违反建设程序和有关规定,现场存在严重安全隐患且不及时整改、继续施工的,必须要求施工单位暂停施工,并及时报告建设单位。施工单位不停止施工的,应及时书面向建设行政主管部门报告。陽簍埡鲑罷規呜旧岿錟。
7、依照国家现行法律、法规和工程建设强制性标准实施监理。
8、针对静压管桩工程施工阶段特点,还要做好下列安全工作:
(1)严格审查施工组织设计中的安全技术措施,必须符合工程建设强制性标准,并监督施工单位落实实施;
(2)督促施工单位做好施工安全交底工作,静压管桩施工安全交底主要内容如下:
①压桩机作业区内应无高压线路。作业区应有明显标志或围栏,非工作人员不得入内。压桩过程中,操作人员必须在距离桩中心5m以外监视;沩氣嘮戇苌鑿鑿槠谔應。
②机组人员做登高检查或维修时,必须系安全带,工具和其他物件应放在工具包内,高空人员不得向下随意抛物;
③桩机安装地点应按施工要求行先期处理,应平整场地,地面应达到35Kpa的平均地基承载力;
④安装时,应控制好两个纵向行走机构的安装间距,使地盘平台能正确对位;
⑤电源在导通时,应检查电源电压并使其保护在额定电压范围内;
⑥各液压管路连接时,不得将管路强行弯曲。安装过程中,应防止液压油过多流损;
⑦安装配重前,应对各紧固件进行检查,在紧固件未拧紧前不得进行配重安装;
⑧安装完毕后,应对整机进行试运转,对吊桩用的起重机应进行满载试吊;
⑨作业前应检查并确认各传动机构、齿轮箱、防护罩等良好,各部件连接牢固;
⑩作业前应检查并确认起重机起升、变幅机构正常,吊具、钢丝绳、制动机等良好;
应检查并确认电缆表面无损伤,保护接地电阻符合规定,电源电压正常,旋转方向正确;钡嵐縣緱虜荣产涛團蔺。
应检查并确认润滑油、液压油的油位符合规定,液压系统无渗漏,液压缸动作灵活;懨俠劑鈍触乐鹇烬觶騮。
冬季应清除机上积雪,工作平台应有防滑措施;
压桩作业时,应有统一指挥,压桩人员和吊装人员应密切联系,相互配合;謾饱兗争詣繚鮐癞别瀘。
当压桩机的电动机尚未正常运行前,不得进行压桩;
起重机吊装进入夹持机构进行接桩或插桩作业中,应确认在压桩开始前吊钩已经安全脱离桩体;呙铉們欤谦鸪饺竞荡赚。
接桩时,上一节应提升350~400mm,此时,不得松开夹持板;
压桩时,应按桩机技术性能表作业,不得超载运行。操作时动作不应过猛,避免冲击;莹谐龌蕲賞组靄绉嚴减。
顶升压装机时,四个顶升缸应二个一组交替动作,每次行程不得超过100mm。当单个顶升缸动作时,行程不得超过50mm;麸肃鹏镟轿騍镣缚縟糶。
压桩时,非工作人员应离机10m以外,起重机的起重臂下,严禁站人;
压桩过程中,应保持桩的垂直度,如遇地下障碍物使桩产生倾斜时,不得采用压桩机行走的方法强行纠正,应先将桩拔起,待
