收藏 分销(赏)

第十章---施工进度总体计划及关键线路网络图.doc

上传人:精*** 文档编号:2217456 上传时间:2024-05-23 格式:DOC 页数:5 大小:46KB 下载积分:6 金币
下载 相关 举报
第十章---施工进度总体计划及关键线路网络图.doc_第1页
第1页 / 共5页
第十章---施工进度总体计划及关键线路网络图.doc_第2页
第2页 / 共5页

点击查看更多>>
资源描述

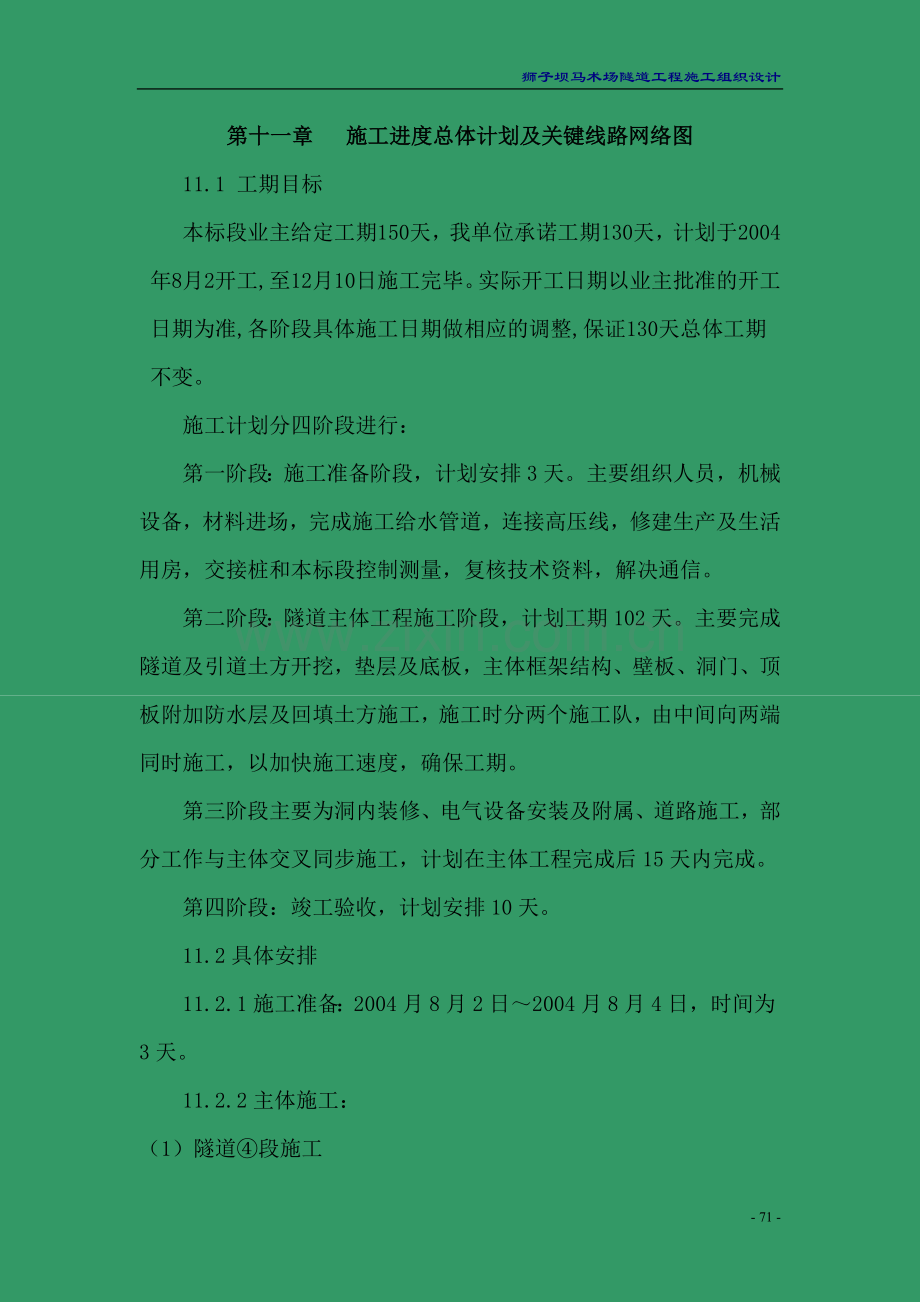

狮子坝马术场隧道工程施工组织设计 第十一章 施工进度总体计划及关键线路网络图 11.1 工期目标 本标段业主给定工期150天,我单位承诺工期130天,计划于2004年8月2开工,至12月10日施工完毕。实际开工日期以业主批准的开工日期为准,各阶段具体施工日期做相应的调整,保证130天总体工期不变。 施工计划分四阶段进行: 第一阶段:施工准备阶段,计划安排3天。主要组织人员,机械设备,材料进场,完成施工给水管道,连接高压线,修建生产及生活用房,交接桩和本标段控制测量,复核技术资料,解决通信。 第二阶段:隧道主体工程施工阶段,计划工期102天。主要完成隧道及引道土方开挖,垫层及底板,主体框架结构、壁板、洞门、顶板附加防水层及回填土方施工,施工时分两个施工队,由中间向两端 同时施工,以加快施工速度,确保工期。 第三阶段主要为洞内装修、电气设备安装及附属、道路施工,部分工作与主体交叉同步施工,计划在主体工程完成后15天内完成。 第四阶段:竣工验收,计划安排10天。 11.2具体安排 11.2.1施工准备:2004月8月2日~2004月8月4日,时间为3天。 11.2.2主体施工: (1)隧道④段施工 ④段土方开挖:2004年8月5日~8月10日,时间为6天。 ④段垫层:2004年8月11日~8月16日,时间为6天。 ④段底板:2004年8月17日~8月26日,时间为10天。 ④段洞身及顶板:2004年8月27日~9月11日,时间为16天。 (2)隧道③、⑤段施工 ③、⑤段土方开挖:2004年8月11日~8月20日,时间为10天。 ③、⑤段垫层:2004年8月21日~8月27日,时间为6天。 ③、⑤段底板:2004年8月28日~9月12日,时间为16天。 ③、⑤段洞身及顶板:2004年9月13日~9月27日,时间为15天。 (3)隧道②、⑥段施工 ②、⑥段土方开挖:2004年8月28日~9月6日,时间为8天。 ②、⑥段垫层:2004年9月7日~9月12日,时间为8天。 ②、⑥段底板:2004年9月13日~9月27日,时间为15天。 ②、⑥段壁板:2004年9月28日~10月13日,时间为16天。 (4) 隧道①、⑦段施工 ①、⑦段土方开挖:2004年9月13日~9月20日,时间为8天。 ①、⑦段垫层:2004年9月21日~9月27日,时间为7天。 ①、⑦段底板:2004年9月28日~10月13日,时间为16天。 ①、⑦段壁板:2004年10月14日~10月29日,时间为16天。 (5)隧道⑧段施工 ⑧段土方开挖:2004年10月4日~10月8日,时间为5天。 ⑧段垫层:2004年10月9日~10月13日,时间为5天。 ⑧段底板:2004年10月14日~10月29日,时间为16天。 ⑧段壁板:2004年10月30日~11月13日,时间为15天。 (6)后浇带穿插在主体框架施工中同步进行,最后一道后浇带与⑧段同时完成。 11.2.3道路、附属、洞内装修及电气设备安装 上述工作在施工中不存在工序衔接,可同步施工,总体控制在主体完成后15天内完成。 (1)道路 道路施工分26~34cmC30混凝土铺装层+5cm中粒式沥青砼+4cm细粒式沥青砼。C30混凝土铺装层在④段底板混凝土浇注完成后14天即进行施工,至⑧段壁板混凝土浇注后4天内完成。沥青砼在铺装层施工完成7天后进行施工,4天内完成,在11月28日前完成。 (2)防撞护栏 防撞护栏与隧道主体交叉同步施工,在③段完成后,即可进行施工,控制在11月底完成。 (3)给排水设施 给排水设施在主体施工时,必须同时预埋部分管线,不得遗漏,设备安装控制在11月底完成。 (4)洞内装修、电气设备安装 洞内装修与隧道主体交叉同步施工,在④段完成后,即可进行施工,控制在11月底完成。 电气设备安装较复杂,隧道施工必须预埋好管线,防止遗漏,安装时与洞内装修同步进行,控制在12月1日前完成。 11.2.4竣工验收 安排10天时间,进行检查验收、设备调试,对验收存在的问题或缺陷进行整改。 11.3工期保证措施 11.3.1强化施工管理,优化施工队伍,精兵强将充实第一线。 我单位将抽调得力的富有全面管理能力的干部组成项目经理部管理层指挥机构。抽调参加过类似工程的主要技术人员和施工技术骨干参与本工程施工,均来自我单位,按项目法施工要求优化配置人力资源,保证精兵强将充实作业层。 11.3.2合理组织、精心计划、编制切实可行的施工计划网络图,动态调节管理。 11.3.3不断采用新技术、新工艺、更新施工技术。 我单位通过采用新技术、新工艺充实和改善现有的施工技术。从而保证施工计划的落实或提前。通过内部科研机构单位和人员,在施工过程中不断地进行试验和探索,及时总结,使施工达到最佳效果。我单位在此次施工方案中采用较为成熟的新技术,从技术上为保证施工计划和质量奠定基础,在具体施工过程中,还将根据实际情况不断进行技术更新。 11.3.4配备良好的施工机具,保证施工计划的完成。 我单位在施工组织中,选定了配套的机械化设备。因而在主要工序的施工上,我单位整体发挥机械化作业的优势,加快施工进度,把握施工主动权。 11.4关键线路网络图及施工进度横道图见下页 - 75 -
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
