资源描述
个人收集整理文档 勿用做商业用途

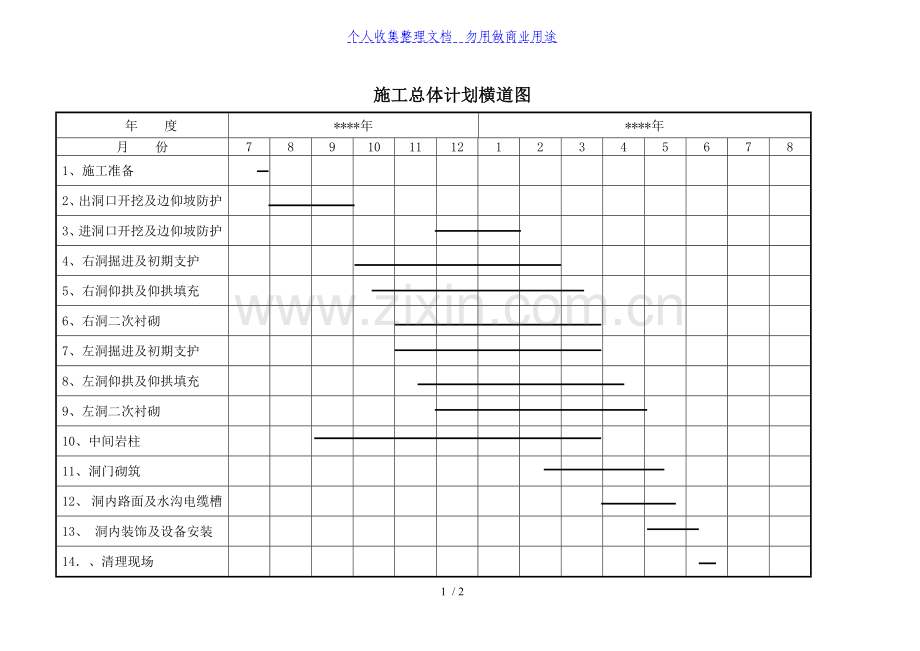

施工总体计划横道图
年 度
****年
****年
月 份
7
8
9
10
11
12
1
2
3
4
5
6
7
8
1、施工准备
2、出洞口开挖及边仰坡防护
3、进洞口开挖及边仰坡防护
4、右洞掘进及初期支护
5、右洞仰拱及仰拱填充
6、右洞二次衬砌
7、左洞掘进及初期支护
8、左洞仰拱及仰拱填充
9、左洞二次衬砌
10、中间岩柱
11、洞门砌筑
12、 洞内路面及水沟电缆槽
13、 洞内装饰及设备安装
14.、清理现场
