收藏 分销(赏)

幼儿园建设可行性分析报告.doc

上传人:精*** 文档编号:2199893 上传时间:2024-05-22 格式:DOC 页数:78 大小:239.50KB
下载 相关 举报
幼儿园建设可行性分析报告.doc_第1页
第1页 / 共78页
幼儿园建设可行性分析报告.doc_第2页
第2页 / 共78页
幼儿园建设可行性分析报告.doc_第3页
第3页 / 共78页
幼儿园建设可行性分析报告.doc_第4页
第4页 / 共78页
幼儿园建设可行性分析报告.doc_第5页
第5页 / 共78页
点击查看更多>>
资源描述

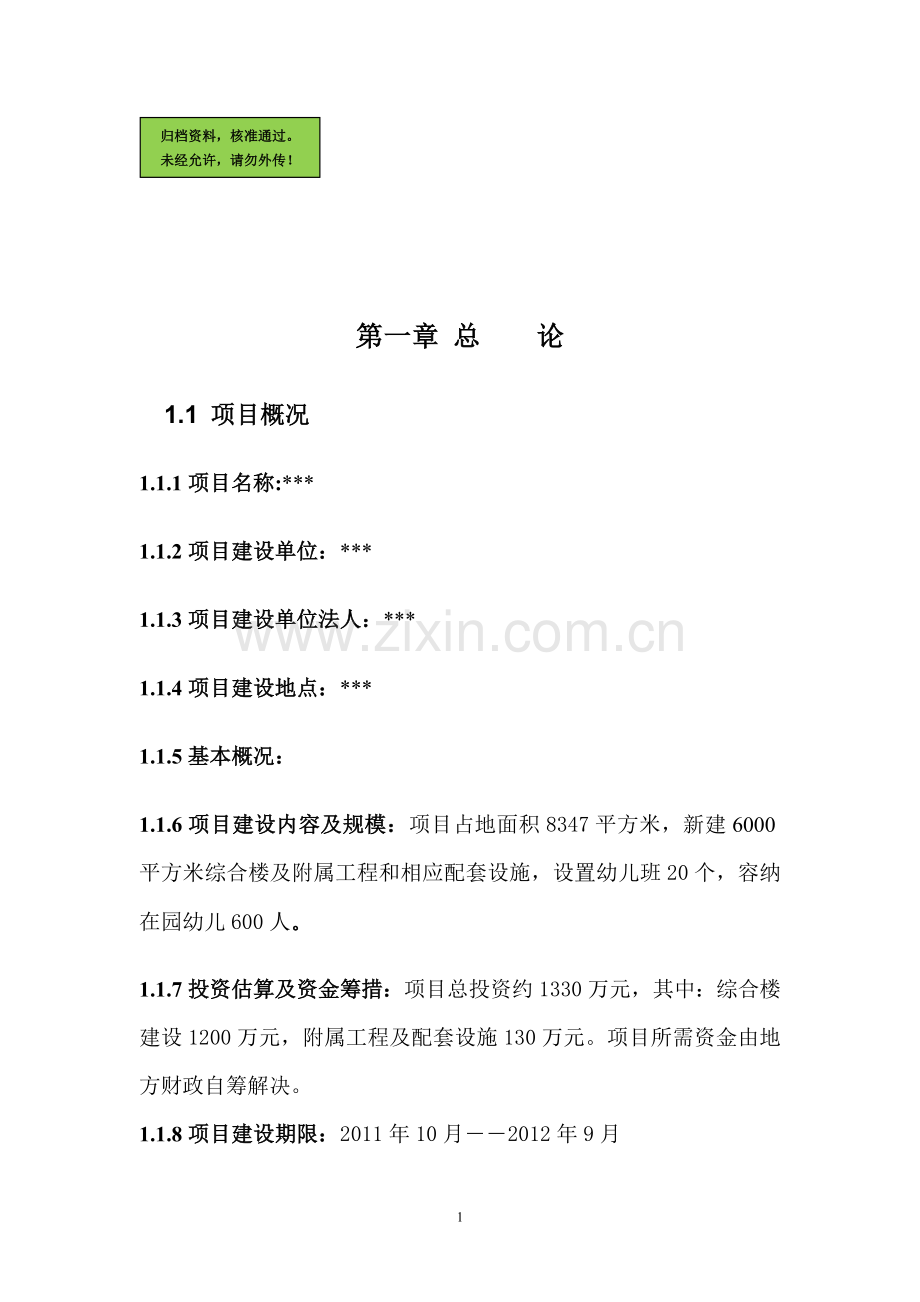

1、归档资料,核准通过。未经允许,请勿外传!第一章 总 论 1.1 项目概况 1.1.1项目名称:*1.1.2项目建设单位:*1.1.3项目建设单位法人:*1.1.4项目建设地点:*1.1.5基本概况:1.1.6项目建设内容及规模:项目占地面积8347平方米,新建6000平方米综合楼及附属工程和相应配套设施,设置幼儿班20个,容纳在园幼儿600人。1.1.7投资估算及资金筹措:项目总投资约1330万元,其中:综合楼建设1200万元,附属工程及配套设施130万元。项目所需资金由地方财政自筹解决。1.1.8项目建设期限:2011年10月2012年9月1.1.9项目效益分析项目的实施,能够有效缓解锦山城

2、区幼儿入园难问题,消除幼儿园“大班额”现象,使学前教育资源相对充足,办学条件得到明显改善,满足人民群众就近接受学前教育的需求,让学龄儿童好入园、入好园;同时,使锦山城区幼儿园布局基本合理,进一步提高锦山城区学前教育的普及程度,扩大优质学前教育的覆盖率。1.2 项目研究范围目的及编制依据 1.2.1 项目研究范围 我院受*委托,对“*”进行可行性研究并提交可研报告,其主要研究范围包括:项目建设的背景与必要性、建设条件、建设内容及规模、建设方案、公用工程与节能减排、环境影响分析、劳动安全、卫生与消防、投资估算及资金筹措、社会评价、风险分析及结论与建议等。1.2.2 项目研究目的通过对“*”建设背景

3、及建设条件的调查和分析,在对项目发展前景预测和社会效益评价的基础上,对本项目建设必要性、经济合理性、技术可行性及实施可能性提出综合性论证报告,供有关部门决策参考。1.2.3 项目编制依据 1、中华人民共和国标准建筑工程抗震设防分裂标准(GB50223-2008)。2、国家发改委、建设部建设项目经济评价方法与参数。3、国家发改委投资项目可行性研究报告指南试用版。4、中华人民共和国防震减灾法。5、国家有关技术标准及规范。6、内蒙古自治区学前教育三年行动计划(2011年2013年)7、项目建设单位提供的有关基础资料和基础数据。1.2.4编制原则1、符合国务院“通知”等一系列校安工程的文件精神。2、推

4、进城乡中小学校舍标准化建设,把学校建设成为安全适用、技术先进、经济合理,适合学生德、智、体、美全面发展的良好场所。3、严格执行国家有关工程建设的法律、法规、标准。4、严格执行安全牢固的原则,确保学校建设质量。5、坚持功能合理原则,结合当前和长远发展需要,优化学校布局。6、坚持抗震防灾原则,综合采取抗震、防火、防洪、抗风雪、抗雷击和资质灾害等防灾安全措施,确保师生安全,并能与城市防灾总体规划相结合。7、创建节约型校园原则。8、因地制宜原则。9、严格遵守基本建设程序原则。10、工程设计和建设必须采用目前国内先进、成熟的工艺、设备和材料;建筑风格要体现民族特色、美观大方、经济适用的原则。1.3 主要

5、技术指标 受项目建设单位托,我院组织有关技术人员,做了大量的材料搜集和调查研究,对当地政治、经济、文化、教育发展情况及市场需求分析预测,在与建设单位沟通,充分论证的基础上,编制了喀喇沁旗河南幼儿园建设项目可行性研究报告。本项目符合国家、自治区有关政策精神,建设规模适当、建设条件和依托条件较好,技术方案先进、成熟可靠、经济、社会效益较好,总体方案切实可行。主要技术经济指标一览表序号项目名称单位数量备注一占地面积平方米8347二建设内容规模新建综合楼平方米6000框架结构三建设期年1四工程总投资万元1330五资金筹措万元1330其中:地方财政自筹万元1330六班数个20七人数人6001.4可行性研

6、究结论 通过对项目所在地工程地质建设条件分析、建设方案评价、节能 减排措施、环境影响评价、项目实施进度计划、招投标方案、投资估 算及资金筹措、项目建设组织与管理、风险分析、社会评价等综合分 析得出结论:项目在技术上具有可操作性,经济上具有合理性。项目 的建设是加快民族地区教育事业当务之急,是促进民族地区基础教育事业快速发展的重要举措。 通过对该项目的实施,为当地幼儿能够接受优质基础教育提供稳定、 安全、舒适的学前教育环境。 4第二章 项目建设的背景与必要性 2.1 项目建设的背景 2.1.1我国幼儿园发展历程 1903年9月,中国历史上第一所幼儿教育机构湖北幼稚园在武昌诞生。开启了我国幼儿公共

7、教育的先河,标志着我国现代意义上幼儿教育的开端。改革开放以来,党和政府确立了“国家办园”和“社会力量办园”相结合的幼儿教育发展方针,幼儿教育的普及工作迅猛发展。城市已经基本解决了幼儿入园难问题,入园率已达90以上;农村学前教育,尤其是学前一年教育有了极大发展,在经济较发达地区农村学前一年教育基本普及,而且向普及学前三年教育迈进。20世纪80年代初,高师学前教育专业的研究生教育也开始发展,目前学前专业已有8个硕士学位授予点。1994年,经国务院学位委员会批准,诞生了我国第一个幼儿教育学博士学位授予点。 1999年,我国西部11个省(自治区)平均学前三年受教育率已达37.3,学前一年受教育率达67

8、.9,提前实现了全国幼教事业“九五”规划确定的指标。高水平的幼儿教师教育体系正在形成。高等幼儿教师教育获得较快发展,一些综合大学也设置学前教育专业,学前教育专业呈现出多样化的培养目标和课程设置。 2001年,我国第一位进博士后流动站研究学前教育的学者出站。随着我国幼儿教育事业的发展和幼教改革的深入,幼儿教师教育逐步实现了正规培养与非正规培训、职前培养和职后培训的结合,并朝着多元化、高层次、高质量的方向发展,一个高水平的、完善的幼儿教师终身教育体系正在逐步形成。幼儿教育在基础教育中的地位和作用愈来愈大。2.1.2 科教兴国背景教育兴,则科技兴;科技兴,则国家兴。教育是我国社会、经济 发展的基石,

9、关系着民族兴旺、人民福祉和国家未来。当今世界,知 识成为提高综合国力和国际竞争力的决定性因素,人力资源成为推动 社会经济发展的战略性资源,人才培养与储备成为各国在竞争与合作 中占据制高点的重要手段。我国是人口大国,教育振兴直接关系国民 素质的提高和国家振兴。只有一流的教育,才能培养出一流的建设人才,才能建设出一流的国家。教育事业涉及千家万户,关乎群众切身 利益,为了满足群众接受优质教育的期望,推动教育在更高的起点上 实现更大的发展,切实解决人民群众极为关注的“上学难、上好学难”的问题,该项目的实施是人民的需要,也是社会、经济发展的需要。 因此,在2009 年教育部提出:在全面贯彻党的十七大和十

10、七届三中全会精神,以邓小平理论和“三个代表”重要思想为指导,深入贯彻落实科学发展观,全面贯彻党的教育方针的基础上,继续解放思想,坚持改革开放,谋划发展,提高质量,促进公平,加强管理,办好人民满意教育,努力建设人力资源强国的总体要求。2.2 项目建设必要性 2.2.1 幼儿教育是人才培养的开端 幼儿教育是人才培养的开端,幼教法规关于幼儿教育改革与发展的指导意见中明确提出:“幼儿教育是基础教育的重要组成部分。简单地讲:同小学教育一样,同是基础教育的重要组成部分。法规中还提出:“发展幼儿教育对于促进幼儿身心全面健康发展,普及义务教育,提高国民整体素质,实现全面建设小康社会的奋斗目标具有重要意义“人生

11、百年,立于幼学”。当今世界各国重视发展幼儿教育的根本目的就是抢占人才培养的制高点。因此,该项目的实施将快速促进和推动喀喇沁旗民族地区基础教育复兴和发展,为提高民族素质,培养适应社会发展,符合社会建设需求的更多、更优人才奠定基础。2.2.2 是加快教育基础设施建设的必要。喀喇沁旗锦山镇城区学前教育资源非常紧张,现有幼儿园园舍面积严重不足,人均占地面积不足,保教、生活设施及必要的学玩具设备缺乏。城区现有旗直属幼儿园1所,现有在园幼儿720人;城区旗蒙古族实验小学、锦山小学附属幼儿园在园幼儿918人;三所幼儿园总计在园幼儿1638人。三所幼儿园按设计容量标准衡量,共超员555人,再加上城区民办幼儿园

12、共有幼儿852人。据此测算,锦山城区入园困难幼儿总人数1407人。旗直属机关幼儿园和两所小学附属幼儿园超员现象严重,5060人的幼儿班型非常普遍,其中最大班型达94人。因为幼儿班级实际人数大大超过设计容量,存在着很大安全隐患:一是园舍安全疏散通道不足,一旦有极端事件发生,紧急疏散时极易发生踩踏事故;二是教室内幼儿过于集中、通风不良,易发生流感疫情,给幼儿园安全管理工作带来诸多难题;三是幼儿数量太多,教育质量无法保证。因此,锦山镇城区学前教育资源非常紧张,新建锦山河南幼儿园是非常必要的。2.3项目建设的可行性国家高度重视学前教育发展,制定了国务院关于当前发展学前教育的若干意见(国发201041号

13、)、学前教育三年行动计划等一系列加快学前教育发展的政策和规划,要求各级政府要加强对学前教育的统筹协调,健全教育部门主管、有关部门分工负责的工作机制,形成推动学前教育发展的合力。喀喇沁旗人民政府积极推进学前教育快速健康发展。根据锦山城区幼儿园严重不足的实际情况,将新建锦山河南幼儿园列为2011年政府惠民生十件实事之一写入政府工作报告,作为重点工程进行专项推进。目前,规划选址、图纸设计已经完成,正在进行招投标工作。计划2011年完成基础工程,2012年秋季投入使用。以上这些都有利于*的顺利实施。第三章 项目选址及建设条件 3.1 项目选址 3.1.1 项目选址基本原则 1、根据城市普通中小学校舍建

14、设标准建标【2002】102号,学校、幼儿园网点布局、选址与规划设计,校址应选在交通便利、地势平坦开阔、空气清新、阳关重组、排水通畅、环境适宜、公用设施比较完善、远离污染源的地段。应避开高层建筑的阴影区、地震断裂带、山岳地区的滑坡带、河湾及泥石流地区、水坝泄洪渠等不安全地带。架设高压输电线及通航河道不得穿越校区。学校不应与集贸市场、公共娱乐场所、医院传染病房、公安看守所等不利于学生、幼儿身心健康,学生安全的场所毗邻。2、符合国家、地区和城乡规划要求; 3、节约项目用地,尽力降低建设投资,节约运费,减少成本, 以便达到节约资源和提高效益的要求; 4、安全原则,防火、防地质灾害; 5、有利于环境保

15、护,以人为本,减少对生态和环境的影响。 3.1.2 项目选址的依据 1、 中华人民共和国城市规划法 ; 2、 内蒙古实施办法; 3、喀喇沁旗锦山镇城市建设总体规划。4、喀喇沁旗教育布局调整规划。5、其他有关政策法规等文件精神。 3.1.3 选址结果 本着节约利用土地,坚持以人为本,预防地质灾害的原则,结合喀喇沁旗锦山镇城市发展规划,经多方论证、综合考虑锦山镇镇实际情况,项目选址在锦山镇河南西村,锦南大街东段,项目占地面积为8347平方米。项目建设地址的选择有如下有利条件:1、该建设地址的选择,校园内地势平坦开阔,地理位置优越,避开聊繁华的闹市区,有利于师生的学习和生活。2、该项目建设地址的选择

16、,无障碍和拆迁问题,便于建设施工和降低建筑成本,节约资金。3、该项目建设地址的选择,可以充分利用配套的城市管网,有利于建设单位的整体规划设计和建设。3.2 项目建设条件3.2.1地理位置喀喇沁旗位于东经117047-119039,北纬42001-42043。喀喇沁旗地势地势由西南向东北倾斜,形成中低山地、丘陵漫岗和河谷平原3种地貌类型。喀喇沁旗地处内蒙古东部,蒙、辽、冀三省区交汇处,居东北经济区与华北经济区结合部,东与辽宁省建平县相邻,南与赤峰市宁城县毗邻,西与河北省围场县、隆化县交界,北与赤峰市红山区接壤,环拥赤峰市中心城区,是连接内蒙古自治区东西部,沟通关内外的枢纽和走廊。喀喇沁旗东西长1

17、04公里,南北宽75公里,总面积3050平方公里。3.2.2自然条件一、气候水文条件喀喇沁旗属中温带大陆性季风气候,四季分明,雨水较少。年均温3.57,年积温20003200,一月份均温-ll14,极端最低温度-30.9(1971年1月21日),七月份均温为2023,极端最高温度37.4(1972年7月17日)。无霜期110150天,年日照2 913.3小时,年均风速为每秒2.8米。年均降水量为400毫米左右,西南部林区偏多。极端降水量为(1962年7月25日)96毫米,全年降水量591.2毫米。喀喇沁旗主要河流属英金河水系。主要河流有锡伯河。2010年的径流总量为199万立方米。河网密度1.

18、5公里平方公里。二、交通条件喀喇沁旗是连接自治区东西部,沟通关内外的枢纽和走廊。南距北京480km、天津690km、承德260km,东距沈阳570km、大连970km。京通(通辽)、赤锦(锦州)、赤沈(沈阳)铁路交汇于此;国省公路G306、111线穿境而过,赤大、赤通、赤朝高速公路在辖区内交汇,四通八达,交通便利。电力、通讯等各项基础设施先进完备,具备良好的软硬件环境。随着赤峰新城区的建设,喀喇沁旗正在成为21世纪赤峰的政治、经济、文化中心,也是联结蒙冀辽经济的重要枢纽地区。1、铁路运输京通线:全长801KM赤锦线:全长282KM2、公路运输 G306线:纵贯全境南北。高速公路:赤峰一通辽,赤

19、峰大板。三、工程地质根据岩土工程勘察报告对该拟建场地工程地质条件作如下描述和综合分析评价。1、地层及岩性特征岩性自上而下依次为:a、人工填土:杂色、松散、稍湿、以砂及圆砾为主,含少量的砖块。局部缺失。层厚0.32.6m。b、细砂:主要成分为石英、长石,含有少量小砾石。层厚0.64.7m。局部缺失。c、粉砂:主要成分为石英、长石,夹有薄层圆砾及砂夹层。层厚0.83.7m。局部缺失。d、粉土:褐色、稍湿、稍密、摇振反应中等,无光泽反应,干强度低,韧性低,层厚0.62.2m。局部缺失。e、圆砾:灰褐色、稍密、稍湿,砾石主要成分为花岗岩、凝灰岩、玄武岩组成,一般粒径220mm,最大粒径110mm,占6

20、5%,由砂土充填,夹有多层薄层砂夹层。埋藏深度05.1m。2、地下水情况及不良地质现象根据以往水文地质及工程地质勘察对地下水及土的分析结果可知,水化学类型为HCO3-Ca型水,矿化度0.5克/升左右,年地下水位变化幅度1.002.00米,PH值7.57.7。水、土的侵蚀性指标低于有关规定的界限值,对钢筋混凝土不具侵蚀性。可不考虑地下水对工程建设的影响。3、场地和地基土稳定性评价、依据岩石工程勘察规范GB50021-2001、建筑地基基础规范GB50007-2002,结合赤峰地区的经验,及场地内地基土的物理力学性质指标及各层土的承载力特征,建议地基承载力特征值为:细砂:fak=120Kpa粉砂:

21、fak=120Kpa粉土:fak=120Kpa圆砾:fak=300Kpa、依据国家标准建筑抗震设计规范(GB50011-2001)(2008版)、内蒙古自治区工程建设标准(DBJ03-23-2006)的规定,得到如下结论:依据国家标准建筑抗震设计规范(GB50011-2001)(2008版)的规定,从场地土的性质判定,得到如下结论:场地类别为中硬场地II类,场地内未见历史震害遗迹,属建筑抗震有利地段。软弱土:细砂、粉砂、粉土中硬土:圆砾赤峰市喀喇沁旗抗震设防按7度考虑,设计地震动峰值基本加速度为O.15g,设计地震分组为第一组。建筑场地类别II类,项目区内无影响建设的地质断裂带,地质结构稳定,

22、符合项目建设设计结构及基础施工要求,项目区建筑设计完全满足赤峰市抗震设防相关要求。4、结语与建议适宜本工程建设,根据拟建工程特点、场地土及周围环境条件,经专业部门勘测论证,项目建设地点满足天然地基建设条件。赤峰地区标准冻深为1.80米。四、基础设施配套条件1、供水本项目所在区域供水由喀喇沁旗自来水公司负责。喀喇沁旗自来水公司设计供水能力为4万立方米日,中心城区公共供水管网58公里,供水能力完全可以满足本项目用水需要。2、排水项目区城市污水管网已建设,本项目产生的污水排入城区污水管网。3、供热近年来赤峰市加大了集中供热建设力度。截至目前,锦山镇城区有热源企业二家,热网经营企业二家,集中供热面积达

23、到159万平方米,集中供热普及率达到78。本项目由金峰热力公司供热。4、供电项目用电接入为东北电网有限公司喀喇沁旗分公司,电力供应充沛,供电质量稳定。可满足项目需要。5、电视电话线:与赤峰市网通、中国电信、内蒙古有线电视等公司协作,项目区已建设连接国内外的通讯网络。6、道路:周边道路路面为沥青混凝土路面五、施工条件项目建设地址位于喀喇沁旗锦山镇河南东区,建筑材料市场资源丰富。项目区拥有各级建筑资质的企业众多,有能力承担本项目的施工。项目施工期间水电等其他条件可满足需要。六、防洪、防潮、排涝设施条件项目区城市排水设施良好,具备防洪、防潮排涝条件。七、环境保护条件项目所选地址附近无污染源,垃圾处理

24、、污水处理设施较好,可满足项目建设发展的需要。八、施工条件项目建设需通过招投标确定施工单位,由实力较强的施工队伍建设,项目所需建筑材料市场资源丰富,当地有足够的水力资源、电力资源,能够保证项目的建设质量和工程进度。3.2.3社会经济喀喇沁旗辖8个乡镇(161个行政村)、2个街道(4个社区)、5个国营农(林)场,总人口34.99万,其中蒙古族14.5万,农村人30.27万。喀喇沁旗政府所在地锦山镇城区面积7.6平方公里,人口5.7万。锦山镇位于赤峰市东南部,是喀喇沁旗政治、经济、文化中心,总面积35.7平方公里,辖4个社区居委会(龙泉、花山、锦园、广场),5个行政村(河北村、西府村、锦东村、扁担

25、沟村、河南西村),总人口5.7万,其中城区面积6.7平方公里,13627户,45482口人,农村面积29平方公里3146户,11518口人。2010年,喀喇沁旗地区生产总值实现60亿元,比上年增长21。地方财政收入完成4亿元,比上年增长16.6。城镇居民人均可支配收入实现13300元,农民人均现金收入实现4499元。第四章 项目建设规模及主要内容根据项目委托方所提供用地范围、建设规模及内容、幼儿园概况等相关资料,并严格参考普通幼儿园建设标准 (DG/TJ 08-45-2005)及相关技术规范的要求、规定,确定项目建设规模及内容如下:4.1 项目建设规模 鉴于喀喇沁旗锦山镇用地十分有限,依据规划

26、要求,在依据学校(幼 儿园)建设标准的基础上,喀喇沁旗建设河南幼儿园建设项目拟建为20个教学班,可容纳儿童600人,项目占地8347平米,总建筑面积 6000平米,建筑密度为23.9%,绿化率为30%,容积率为0.72,建设内容包括幼儿园教学用房、办公用房、生活服务用房等。 4.2 项目建设内容 根据业主提供的资料以及普通幼儿园建设标准(DG/TJ 08-45-2005)及相关技术规范的规定和要求,项目主要建设用地包括:建筑用地、活动场地、道路用地以及绿化景观用地三部分。其中建筑物及构筑物包括:教学及辅助用房、办公及辅助用房和生活服务用房三大部分,建设总面积6000平方米,其具体建设内容(1)

27、教学及教学辅助用房 该部分主要设置:活动室、卫生间、衣帽教具储存室、音乐活动 室等。 (2)办公及辅助用房 该部分主要设置:园长办公室、资料兼会议室、教师办公室、保健室、晨检及接待室、隔离室、传达室、教工厕所等。 (3)生活服务用房 该部分主要设置:热食加工区、主食库、副食库、分餐间、消毒间、食堂工作人员淋浴更衣间、食堂工作人员卫生间、学生寝室、煤气间、餐具洗涤间、配电室、弱电室、学生集体浴室、洗衣烘干室、 教工浴室等。 第五章 项目建设方案5.1 设计依据及设计原则 5.1.1 设计依据 1、普通幼儿园建设标准 (DG/TJ 08-45-2005) 2、托儿所、幼儿园设计规范 (GJG39-

28、87) 3、民用建筑设计通则 (GB50352-2005) 4、城市道路和建筑物无障碍设计规范 (JGJ50-2001) ; 5、建筑防火设计规范 (GB50016-2006) ; 6、喀喇沁旗锦山中心城区修建性详细规划设计; 7、其它相关法律、技术规范的要求、规定。 5.1.2 总体设计原则 1、安全牢固原则。严格执行工程建设标准, 将幼儿园建筑的安全放在首位,确保幼儿园建设质量。 2、功能合理原则。结合当前需求和教育长远发展的需要,既能 有利于加快建设速度,又能着力做好规划幼儿园布局,实现幼儿园标准化建设的目标。 3、防震减灾原则。建筑和环境应综合采取抗震、防火、防洪、 防风雪和防雷击等防

29、灾安全措施,确保师生安全,并能结合城市总体 规划需要。 4、创建节约型校园原则。遵循节约用地、节约能源、节约用水、节约原材料和环境保护的基本国策,严格控制投资,在满足安全、适用、经济的前提下,确定适宜的建设规模和装修标准,避免奢华浪费和高标准建设校舍; 采用适合地方特色的绿色环保技术、方法和材料,创建新型绿色幼儿园。 5、因地制宜原则。根据各地区气候和地理差异、经济技术的发展水平、当地民族人民生活习惯及传统等因素进行设计,创建出尊重自然、注重地域环境和地形地貌的多样性幼儿园。 6、共同参与原则。新建幼儿园在规划设计中,应注意与幼儿园建设相关的各方面人员共同参与,在充分沟通的基础上,建立协调与默

30、契的工作机制,保证校舍用房建设符合标准和规范的要求。幼儿园建筑设计应满足教学功能要求,有利于学生安全及身心健康。 5.2 建筑方案设计及标准 5.2.1 工程概况 建筑层数:地上主体 3 层; 建筑高度:主体14.25m; 停车数量:机动车停车考虑由市政统一设置,非机动车30 辆; 民用建筑分类:多层公共建筑; 抗震设防烈度:7度(0.15g)设防; 结构类型: 主体为现浇钢筋混凝土框架结构; 建筑面积:6000平方米; 建筑基底占地面积:2000平方米; 建筑结构安全等级:一级; 设计使用年限 50 年; 防水等级:屋面 II 级:建筑耐火等级:二级;人防等级:六级; 5.2.2 自然条件

31、(1)场地地震基本烈度:7度 。 (2)按照防洪标准(GB5020194)确定建设场地内的标高。 5.2.3 本工程设计采用规范 1、民用建筑设计通则 GB50352-2005); 2、建筑设计防火规范 (GB50016-2006); 3、建筑采光设计规范 (GB/T 500332001); 4、建筑结构可靠度设计统一标准 (GB/500682001) ; 5、建筑结构荷载规范 (GB500092001)(2006 年版) ; 6、混凝土结构设计规范 (GB500102002); 7、建筑抗震设计规范 (GB500112001):8、建筑灭火器配置设计规范 (GB 501402005); 9、

32、托儿所,幼儿园设计规范 (GJG39-87) 。5.2.4 建筑方案设计 1、平面及立面布置 在平面布置中,应满足规划要求,创造具有地方民族特色又不失 学校幼儿教育特色的建筑形式和风格,依据抗震建筑设计要求,合理的选用建筑材料及结构布置方式,为孩子们提供安全 舒适的建筑空间,因地制宜,合理的布置场地及对外关系,营造科学、舒适的幼儿园管理空间,满足幼儿教学的功能需求,在功能布局和建筑构造等细节方面充分考虑幼儿教育功能的特殊性。 2、墙体工程:(1)内外墙均采用陶粒砌块,外墙200mm,内墙200mm,砂浆强度等级M5,干密度600kg/m3。(2)外墙保温:外墙保温材料为AX-800复合硅保温砂

33、浆,导热系数0.041W/M.K. (3)墙身防潮层:建筑内的儿童活动室,休息室及副食库等与有水房间相邻的内墙面做通高防潮层; 在室内地坪下约 60mm 处做防潮层,当室内地坪有高差时,应在高差埋土一侧墙身做防潮层。防潮层为 20mm 厚 1:2.5 水泥砂浆,内加水泥重量的 35%防水剂。(4)预留洞的封堵:钢筋混凝土墙上的留洞、砌筑墙预留洞、砌筑墙体预留洞过梁要符合设计规范, 其余砌筑墙留洞待管道设备安装 完毕后,用 C15 细石混凝土填实:变形缝处双墙留洞的封堵,应在双墙分别增设套管,套管与穿墙管之间嵌堵,墙上预留设备箱体洞, 当墙体开穿时,箱体背后用耐火极限等同于该墙体的防火板封堵。

34、非( 防火墙) 。 (5)隔墙板与主体连接,在地震裂度大于 8 度区采用柔性连接, 墙板底部和顶部采用加设拉结筋的方法与楼板和梁固定。 3、屋面工程 (1) 本工程的屋面防水等级为级, 防水层合理使用年限 15 年。 (2)屋面排水为有组织外排水及内排水。排水要求,外排雨水斗、雨水管除另有注明者外,雨水管的公称直径均为 DN 100。 (3)屋面柔性防水层在女儿墙和突出屋面结构的交界处均做泛水,其高度250mm,屋面转角处、天沟、水落口周围及屋面设施下部等处均做附加层,其搭接长度应满足施工规范规定。(4)出屋面管道或泛水以下穿墙管,安装后用细沙混凝土封严,管根四周与找平层及防水层之间留凹槽,嵌

35、填密封材料,管道周围的找平层,加大排水坡度并增设柔性防水层固定密封,水落口周围500mm直径范围内坡度不小于3%。(5)找平层应做分格,其缝纵横间距3m,缝宽20mm缝内嵌填建筑密封膏。 4、门窗、玻璃工程 (1)门窗技术参数设计要求 外窗:抗风压性:多层(4 级)2.5kPa:水密性(3 级)250Pa; 气密性(4 级)1.5m 3mh;空气隔声(4 级)35dB;外门:抗风压性(级)3.OkPa;水密性( 级) 250Pa 气密性 (级) 2.5m 3m.h, 空气隔声(V 级) 25dB。 (2)门窗玻璃规定 窗玻璃选用应遵照建筑玻璃应用技术规程 (JGJ1 13-2003)和 建筑安

36、全玻璃管理规定及地方主管部门的有关规定。下列部位必须使用安全玻璃: 1)面积大于 1.5 平米的窗玻璃或玻璃底边距地小于 500rnm 的落地窗: 2)建筑的出入口,门厅的玻璃门窗。 (3)门窗立面均表示洞口尺寸,门窗加工尺寸要按照装修面厚度由承包商予以调整。 (4)门窗立樘:外门窗立樘详墙身节点图,内门窗立樘除施工 图中另有注明者外,平开门均立樘墙中。 (5)常规标准门窗节点和五金配件,按“国家标准规定”相应规格、数量配置。 (6)防火墙和公共走廊疏散用的平开防火门应设闭门器,双扇平开防火门安装闭门器和顺序器, 常开防火门须安装信号控制关闭和 反馈装置。 (7)本工程卫生间浴室、厨房木门,门

37、扇下皮距地面预留 15 高 地面缝,以便通风。本工程各层所有管道井:除注明者外,均设 100 高门槛,宽度同墙宽。 5、外装修工程 (1)外装修选用的各项材料其材质、规格、颜色等,均由施工单位提供样板, 经建设单位、 设计单位和监理工程师确认后进行封样, 并据此验收。 (2)承包商进行的二次设计轻钢结构、幕墙、装饰物等,经确认后,向建筑设计单位提供预埋件的设置要求。 (3)本工程外装修材料类别、色彩为暂定,施工安装单位加工定货前,应提供“材料样板” ,经建设单位、设计单位和监理工程师确认后,方可加工定货。 (4)建筑幕墙、室外构筑物、装饰物等加工安装单位属设计分包单位,必须具有设计、加工安装资

38、质。外墙上的挑檐、雨罩、室外 屋顶构筑物, 装饰物等需和玻璃幕墙、 石材幕墙等装修统一考虑安装。 6、内装修工程 装修工程执行建筑内部装修设计防火规范 (GB50222-95) ( 2001 年 修 订 版 ) 楼 地 面 部 分 执 行 建 筑 地 面 设 计 规 范 , (GB50037-96) 装修施工详图, 。 除注明者外, 均采用国标 05J909 工程做法 ,按本工程“室内装修材料做法表”规定施工。 (1)楼地面 1) 厨房、 卫生间、 淋浴间楼地面应做防水层, 防水层采用 0.7mm 厚聚乙烯丙纶防水卷材。 2)有水房间的楼地面应低于相邻房间 20mm 并在门下以墙面厚 度坡面过

39、渡厨房以设置自来水沟和隔油池。 3)所有室内与外廊交接处以 0.5%缓坡坡向室外。 4)本工程中未注明整个房间做坡度者,均在地漏周围 1m 范围 内做 1%坡度坡向地漏。 5)本工程卫生间,浴室等穿楼面管道均加防水套管,高出地面 30mm,缝隙必须采用建筑密封膏填实,其他楼板留洞的封堵:待设 备管线安装完毕后,用 C20 细石混凝土封堵密实。 6)楼地面构造交接处和地坪高度变化处除图中另有注明者外 均与门扇开启面处齐平。 7)有淋浴的房间四周立墙防水层应上卷,高出楼地面 1.8m,其 他设楼地面防水层的房间,防水层沿墙面上翻 600mm 高表面粘粗 砂后做面层。 (2)油漆涂料工程 1)木门油

40、漆选用棕色天然树脂调和漆,做法参见国标 09J909 油 1 8。 2)楼梯、平台,护窗钢栏杆选用白色合成树脂调和漆做法为参见国标 09J909 油。 3)室内外各项露明金属件除锈后刷防锈漆 2 道再做同室内外 部位相同颜色的罩面漆,各项油漆均由施工单位制作样板,经确认后 进行封样,并据此进行验收。 4)公共区的楼梯栏杆(或栏板)及楼扶梯,天井开口段的水平栏杆(或栏板)应以坚固,耐久的材料制作,立杆应与主体结构预埋 件焊牢,并能承受荷载规范规定的水平荷载。 5)楼梯上端扶手靠梯井一侧的水平距离以及楼梯、扶梯之间的距离大于 500mm 时, 应设高度从可踏面起不低于 1050mm 水平栏杆。 7

41、、建筑设备、设施工程 (1)食梯公司产品样本设计,选型由业主自定在施工前应确定 品牌及厂家,确认有关技术参数。 (2)儿童专用盥洗室,卫生间选用的卫生器具定型产品,应选用供儿童使用的专用洁具。(3)卫生设备的选型及系统的设计,均应符合幼儿的需要。有 热源条件时可设置或预留热水供应系统。 (4)采暖区托儿所、幼儿园应用低温热水集中采暖。热媒温度 不宜超过 9570。幼儿用房的散热器必须采取防护措施。幼儿园与其它建筑共用集中采暖时,宜有过渡季节采暖设施。幼儿园生活用房应有良好的自然通风。厨房、卫生间 等均应设置独立的通风系统。(5)幼儿园用房选用的灯具应避免眩光,活动室、音体活动室、 医务保健室、

42、隔离室及办公用房宜采用日光色光源的灯具照明,其余 场所可采用白炽灯照明,当用荧光灯照明时,应尽量减少频闪效应的 影响,医务保健室和幼儿生活照明用具可设置紫外线灯具。(6)活动室、音体活动室可根据需要,预留电视插座,并设置带接地孔的、安全密闭的、安装高度不低于 1.70m 的电源插座, 在供应用房的电气设计中应为各种机电和电热设备提供或预留电源。8、消防设计 本工程按 建筑设计防火规范 (GB5001 6-2006) 进行消防设计。 (1)防火分区(多层) 本工程为二类多层公共建筑:地上部分按二级耐火等级设计。 防火分区为一个,有两个安全出口直通室外。 (2)安全疏散 本工程楼梯间均为开敞梯间,

43、楼梯宽度为 1.4 米。 (3)建筑构造 所有砌体墙(除说明者外)均砌至梁底或板底且不应留有缝隙。 9、节能设计 本工程设计按照国标 公共建筑节能设计标准 (GB50189-2005) 进行节能设计。 (1)外窗采用国标建筑节能门窗,外窗选用C型66系列内平开窗, 中空玻璃保温窗,外门采用断桥铝节能门。 (2)其外填充墙采用 200mm 厚加气混凝土砌块。其传热系数: 0.97 W/m2.k1.0 W/m2.k,钢筋混凝土梁,柱部分内侧抹 50mm 厚增 强粉刷石膏聚苯板,其传热系数:1.0 W/m2.k1.0 W/m2.k 外墙保温构 造做法参见国标 06J123墙体节能建构造 (3)挤塑聚

44、苯板应符合阻燃型(ZR)的要求。 10、无障碍设计 (1)按照城市道路和建筑物无障碍设计规范 (JGJ50-2001) 进行设计。 (2)入口台阶处设专用轮椅坡道和扶手,坡道坡度1:12。主要入口平台宽度2 米,门厅门扇间的距离应符合无障碍设计最小间 距要求。 11、环保设计 本工程全部用符合国家环保要求的建筑材料,室外装修石材、劈 裂砖等严格控制其放射性,所有胶结材料、室内涂料油漆、地面和顶 棚装修材料的甲醛含量和其他有害物含量控制在国家规定的标准之 内,并应出具相关证明。 12、其它施工中注意事项 (1)本工程中有对结构工种的预埋件,预留洞, 如楼梯、平台钢栏杆、门窗、建筑配件等,应与各工

45、种密切配合后, 确认无误方可施工。 (2)两种材料的墙体交接处,应根据饰面材质在做饰面前加钉 金属网或在施工中加贴玻璃丝网格布防裂。 (3)预埋木砖及贴邻墙体的木质面均做防腐处理,露明铁件均 做防锈处理。 (4)本工程施工过程中,主要材料、设备代换,需经业主、设计、监理工程师三方同意后,力可实施。 (5)本工程家具和非固定设备,由业主自理。 (6)施工中应严格执行国家各项施工质量验收规范。 (7)幼儿经常接触的 1.30m 以下的室外墙面不应粗糙,室内墙 面宜采用光滑易清洁的材料,墙角、窗台、暖气罩、窗口竖边等棱角 部位必须做成小圆角。 第六章 公用工程及节能减排 6.1 公用工程设计 6.1

46、.1 给排水工程 1、设计依据 (1)建筑设计防火规范(GB50016-2006); (2)建筑灭火器配置设计规范 (GB 501402005); (3)室外给水设计规范(GB50013-2006); (4)室外排水设计规范(GB50014-2006) ; (5)普通幼儿园建设标准 (DG/TJ 08-45-2005) ; (6)建筑给水排水设计规范(GB50013-2003) 。 2、设计范围 本项目的给排水设计包括主要办公用房、 生活服务用房等的给排水系统、消防系统以及室外给排水系统。 3、给水部分 (1)给水系统 1)水源:本项目用水直接由锦山镇市政管网接入。 2)管网:该项目的给水管网是由水平或垂直干管、立管、横支管和建筑物引入管组成。 3)升压和贮水设备:鉴于项目建筑物层数控制在 3 层以内,因而不需设置升压贮水设备。 4)室内消防给水设备:该项目建筑物内消防给水设备应设有消火栓、水泵接合器。 5)局部给水处理设备:当该项目建筑物水源水质达不到使用要求时,需设置局部给水处理设备,包括沉淀、过滤、软化、消毒设备。 (2)主要给水部分 本项目供水主要用于生活用水、校园内绿化用水、道路洒水。本 项目建议建筑物内给水管采用

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 研究报告 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
