收藏 分销(赏)

xxxxx顶管工程施工组织设计方案投标文件(技术标---标书.文件.doc

上传人:w****g 文档编号:2180420 上传时间:2024-05-22 格式:DOC 页数:94 大小:1.50MB
下载 相关 举报
xxxxx顶管工程施工组织设计方案投标文件(技术标---标书.文件.doc_第1页
第1页 / 共94页
xxxxx顶管工程施工组织设计方案投标文件(技术标---标书.文件.doc_第2页
第2页 / 共94页
xxxxx顶管工程施工组织设计方案投标文件(技术标---标书.文件.doc_第3页
第3页 / 共94页
xxxxx顶管工程施工组织设计方案投标文件(技术标---标书.文件.doc_第4页
第4页 / 共94页
xxxxx顶管工程施工组织设计方案投标文件(技术标---标书.文件.doc_第5页
第5页 / 共94页
点击查看更多>>
资源描述

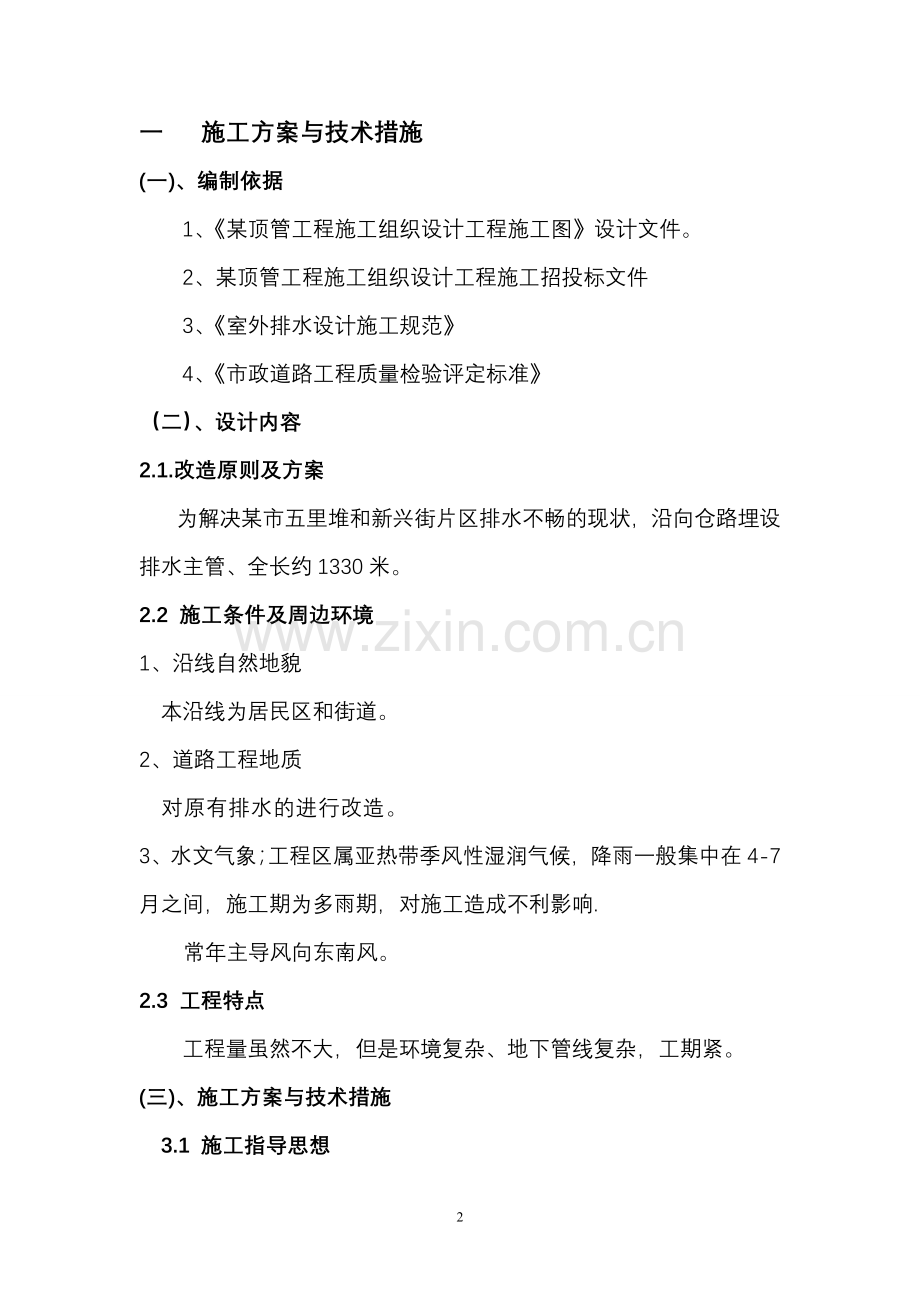

1、 目 录一、施工方案与技术措施二、质量管理体系与措施三、安全管理体系与措施四、环境管理体系与措施五、施工进度计划与措施六、资源配备计划七、主要项目管理人员八、施工设备九、试验、检测仪器设备一 施工方案与技术措施(一)、编制依据 1、某顶管工程施工组织设计工程施工图设计文件。 2、某顶管工程施工组织设计工程施工招投标文件 3、室外排水设计施工规范 4、市政道路工程质量检验评定标准(二)、设计内容2.1.改造原则及方案为解决某市五里堆和新兴街片区排水不畅的现状,沿向仓路埋设排水主管、全长约1330米。2.2 施工条件及周边环境1、沿线自然地貌 本沿线为居民区和街道。2、道路工程地质对原有排水的进行

2、改造。3、水文气象;工程区属亚热带季风性湿润气候,降雨一般集中在4-7月之间,施工期为多雨期,对施工造成不利影响.常年主导风向东南风。2.3 工程特点 工程量虽然不大,但是环境复杂、地下管线复杂,工期紧。(三)、施工方案与技术措施 3.1 施工指导思想以“高效、优质、安全、文明”为施工指导思想,严格管理,优化资源配置,发挥科技领先。采用新技术、新工艺,抓重点难点,确保工程的质量与工期,令业主满意,让政府放心。做好施工准备。精心组织管理机构,科学合理制订进度计划,在施工人员、材料和机械设备上做充分准备。建立健全质量保证体系,严格按照ISO9002质量保证体系运行,规范化、标准化作业,全面开展质量

3、创优活动。安全生产、文明施工。不破坏生态平衡,现场做到整洁、有序。3.2 项目管理组成 为使本工程能顺利实施,现场设立项目部,对工程进行全面管理实施安全生产、质量控制和文明施工,针对本工程质量要求高,工程量大,工期较短的特点,组织了一支专业工程师齐全、施工经验丰富的项目班子,项目部的组织网络图如下图所示。 3.3 项目的质量、进度及安全目标 质量目标按照国家规范验收标准和招标文件,质量达到合格。工期目标工期150日历天。安全、文明施工目标推行标准化管理,确保安全施工,不发生死亡事故,文明施工,遵守当地的法律法规,不发生治安和刑事案件。(四)、施工技术方案为保证工程的顺利进行和各项目目标的实现,

4、我项目经理部有关人员将对本工程进行科学、合理的组织和管理,对工程的进度、质量、安全做好各种技术保证措施;对施工材料的使用、施工机具的安排等问题进行良好的部署和协调。4.1、总体施工工艺流程图4.2、施工前准备工作(一)、施工现场准备工作1施工现场交通本工程将修建交通便道进行物料运输,从而使本工程的交通较为便利。2施工用水、用电开工前,由我项目经理部与当地相关人员联系,就近提供共300千瓦的电源,沿线布置供电线路连通各施工点。同时我项目经理部在施工现场自己配备两台75千瓦的发电机组,以备突然停电或是用电高峰期的不时之需,以保证施工用电。施工用水亦是向当地借用。另在我项目经理部驻地设置排水边沟,将

5、生活污水排入污水沉淀池中。(二)、材料供应1本工程所需的所有材料在进场前均须经过严格的质量检查,不合格材料一律不得进入施工现场。2我项目经理部根据工程实际进度计划编制材料需用计划,各种材料的进场按照已编定的材料需用计划进场,并按指定的材料堆放点堆放。同时做好材料的保护工作,以防材料在施工现场出现损坏或损耗现象。(三)、技术准备工作1、图纸会审及技术交底工程开工前,在项目总工程师的组织下,集中项目部有关技术人员仔细审阅图纸,将不清或不明的问题及时汇总会知业主、监理和设计人员及时解决。我项目经理部将严格按有关程序,组织技术交底,由项目经理部技术负责人向班组交底,做到项目部全体人员均熟悉本工程的技术

6、要点、设计意图和施工技术规范的内容。2、施工组织设计的编制由项目经理部技术负责人编制该工程的施工组织设计方案,该方案被审批同意后以该方案作为本工程施工的指导性文件。3、测量放线工作 开工前,由我项目经理部有关人员联系规划局做好测量控制点的交接工作,并按规范进行复测,同时建立测量控制网,确定道路中线和施工红线和施工放样测量。 积极与建设单位、设计院联系,熟悉本工程的各项要求和任务,并及时向有关管理人员传达;(四)、其他准备工作1、做好沿线的地下管线(道)的探测与保护工作,以防对工程的进程产生不必要的影响; 2、按施工总平面图及结合工地现场情况,及时搭设施工所需的临时设施,注意防火、防漏电等安全问

7、题;3、根据施工计划,组织施工操作人员进场,并对他们进行相关的岗前培训和三级安全教育。(五)主要分布分项工程1、原有排水设施的拆除、修整工程及技术措施2、排水管道的安装工程及技术措施3、顶管工程及技术措施4、其他排水设施工程及技术措施4.3主要施工方法和施工工艺一、原有排水设施的拆除及修整(一)、施工工艺流程图(二)施工方法和技术措施1、测量放线11组织测量技术人员按规划局提供的测量控制点进行复测,复核无误后建立工程测量控制网,对工程进行点面相结合的测量控制。12进行施工放样测量,定出管道中线及井位置并定出水准基准点作为整个工程的控制点。每次测量均要闭合,严格控制闭合误差。13雨水井、检查井面

8、标高应平路面。2、维修排水管道土方开挖机械挖土2.1 主要机具: 2.1.1 挖土机械有:挖土机、推土机、铲运机、自卸汽车等。 2.1.2 一般机具有:铁锹(尖、平头两种)、手推车、小白线或20号铅丝和钢卷尺以及坡度尺等。 2.2 作业条件: 2.2.1 土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。 2.2.2 建筑物或构筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续。 2.2.3 夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。 2.2.4 开挖有地下水位的基

9、坑槽、管沟时,应根据当地工程地质资料,采取措施降低地下水位。一般要降至开挖面以下0.5m,然后才能开挖。 2.2.5 施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过检查,必要时要进行加固或加宽等准备工作。 2.2.6 选择土方机械,应根据施工区域的地形与作业条件、土的类别与厚度、总工程量和工期综合考虑,以能发挥施工机械的效率来确定,编好施工方案。 2.2.7 施工区域运行路线的布置,应根据作业区域工程的大小、机械性能、运距和地形起伏等情况加以确定。 2.2.8 在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行。 2.2.9 熟悉图纸,做好技术交底。3.1 工艺流

10、程:确定开挖的顺序和坡度分段分层平均下挖修边和清底 3.2 坡度的确定: 3.2.1 在天然湿度的土中,开挖基础坑(槽)、管沟时,当挖土深度不超过下列数值规定时,可不放坡,不加支撑。 3.2.1.1 密实、中密的砂土和碎石类土(充填物为砂土)一1.0rn。 3.2.1.2 硬塑、可塑的粘质粉土及粉质粘土一1.25m。 3.2.1.3 硬塑、可塑的粘土和碎石类土(充填物为粘性土)?.5m。 3.2.1.4 坚硬性粘土一2.0m。 3.2.2 超过上述规定深度,在5m以内时,当土具有天然湿度、构造均匀、水文地质条件好,且无地下水,不加支撑的基坑(槽)和管沟,必须放坡。边坡最陡坡度应符合表l-3的规

11、定。 各类土的边坡坡度 表1-3 3.2.3 使用时间较长的临时性挖方边坡坡度,应根据工程地质和边坡高度,结合当地同类土体的稳定坡度值确定。如地质条件好,土(岩)质较均匀,高度在10m以内的临时性挖方边坡坡度应按表1-4确定: 各类土的挖方边坡坡度表1-4 3.2.4 挖方经过不同类别土(岩)层或深度超过10m时,其边坡可做成折线形或台阶形。 3.2.5 城市挖方因邻近建筑物限制,而采用护坡桩时,可以不放坡,但要有护坡桩的施工方案。 3.3 开挖基坑(槽)或管沟时,应合理确定开挖顺序、路线及开挖深度。 3.3.1 采用推土机开挖大型基坑(槽)时,一般应从两端或顶端开始(纵向)推土,把土推向中部

12、或顶端,暂时堆积,然后再横向将土推离基坑(槽)的两侧。 3.3.2 采用铲运机开挖大型基坑(槽)时,应纵向分行、分层按照坡度线向下铲挖,但每层的中心线地段应比两边稍高一些,以防积水。 3.3.3 采用反铲、拉铲挖土机开挖基坑(槽)或管沟时,其施工方法有两种; 3.3.3.1 端头挖土法:挖土机从基坑(槽)或管沟的端头以倒退行驶的方法进行开挖。自卸汽车配置在挖土机的两侧装运土。 3.3.3.2 侧向挖土法:挖土机一面沿着基坑(槽)或管沟的一侧移动,自卸汽车在另一侧装运土。 3.3.4 挖土机沿挖方边缘移动时,机械距离边坡上缘的宽度不得小于基坑(槽)或管沟深度的1/2。如挖土深度超过5m时,应按专

13、业性施工方案来确定。 3.4 土方开挖宜从上到下分层分段依次进行。随时作成一定坡势,以利泄水。 3.4.l 在开挖过程中,应随时检查槽壁和边坡的状态。深度大于1.5m时,根据土质变化情况,应做好基坑(槽)或管沟的支撑准备,以防坍陷。 3.4.2 开挖基坑(槽)和管沟,不得挖至设计标高以下,如不能准确地挖至设计基底标高时,可在设计标高以上暂留一层土不挖,以便在抄平后,由人工挖出。 暂留土层:一般铲运机、推土机挖土时,为20cm左右;挖土机用反铲、正铲和拉铲挖土时,为30cm左右为宜。 3.4.3 在机械施工挖不到的土方,应配合人工随时进行挖掘,并用手推车把土运到机械挖到的地方,以便及时用机械挖走

14、。 3.5 修帮和清底。在距槽底设计标高50cm槽帮处,抄出水平线,钉上小木撅,然后用人工将暂留土层挖走。同时由两端轴线(中心线)引桩拉通线(用小线或铅丝),检查距槽边尺寸,确定槽宽标准,以此修整槽边。最后清除槽底土方。 3.5.1 槽底修理铲平后,进行质量检查验收。 3.5.2 开挖基坑(槽)的土方,在场地有条件堆放时,一定留足回填需用的好土;多余的土方,应一次运走,避免二次搬运。 3.6 雨、冬期施工: 3.6.1 土方开挖一般不宜在雨季进行,否则工作面不宜过大,应逐段、逐片分期完成。 3.6.2 雨期施工在开挖基坑(槽)或管沟时,应注意边坡稳定。必要时可适当放缓边坡坡度,或设置支撑。同时

15、应在坑(槽)外侧围以土堤或开挖水沟,防止地面水流入。经常对边坡、支撑、土堤进行检查,发现问题要及时处理。 3.6.3 土方开挖不宜在冬期施工。如必须在冬期施工时,其施工方法应按冬施方案进行。 3.6.4 采用防止冻结法开挖土方时,可在冻结以前,用保温材料覆盖或将表层土翻耕耙松,其翻耕深度应根据当地气温条件确定。一般不小于30cm。 3.6.5 开挖基坑(槽)或管沟时,必须防止基础下基土受冻。应在基底标高以上预留适当厚度的松土。或用其他保温材料覆盖。如遇开挖土方引起邻近建筑物或构筑物的地基和基础暴露时,应采取防冻措施,以防产生冻结破坏。 4.1 保证项目: 4.1.1 柱基、基坑、基槽、管沟和场

16、地的基土土质必须符合设计要求,并严禁扰动。 4.2 允许偏差项目,见表l-5。 土方工程的挖方和场地平整允许偏差值表1-55.1 对定位标准桩、轴线引桩、标准水准点、龙门板等,挖运土时不得撞碰、也不得在龙门板上休息。并应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求。定位标准桩和标准水准点也应定期复测和检查是否正确。 5.2 土方开挖时,应防止邻近建筑物或构筑物,道路、管线等发生下沉和变形。必要时应与设计单位或建设单位协商,采取防护措施,并在施工中进行沉降或位移观测。 5.3 施工中如发现有文物或古墓等,应妥善保护,并应及时报请当地有关部门处理,方可继续施工。如发现有测量用的永久

17、性标桩或地质、地震部门设置的长期观测点等,应加以保护。在敷设有地上或地下管线、电缆的地段进行土方施工时,应事先取得有关管理部门的书面同意,施工中应采取措施,以防止损坏管线,造成严重事故。6.l 基底超挖:开挖基坑(槽)管沟不得超过基底标高。如个别地方超挖时,其处理方法应取得设计单位的同意,不得私自处理。 6.2 基底未保护:基坑(槽)开挖后应尽量减少对基土的扰动。如遇基础不能及时施工时,可在基底标高以上预留30cm土层不挖,待做基础时再挖。 6.3 施工顺序不合理:应严格按施工方案规定的施工顺序进行土方开挖施工,应注意宜先从低处开挖,分层、分段依次进行,形成一定坡度,以利排水。 6.4 施工机

18、械下沉:施工时必须了解土质和地下水位情况。推土机、铲运机一般需要在地下水位0.5m以上推铲土;挖土机一般需要在地下水位0.8m以上挖土,以防机械自重下沉。正铲挖土机挖方的台阶高度,不得超过最大挖掘高度的1.2倍。 6.5 开挖尺寸不足,边坡过陡:基坑(槽)或管沟底部的开挖宽度和坡度,除应考虑结构尺寸要求外,应根据施工需要增加工作面宽度,如排水设施、支撑结构等所需的宽度。 6.6 雨季施工时,基槽、坑底应预留30cm土层,在打混凝土垫层前再挖至设计标高。本工艺标准应具备以下质量记录: 7.1 工程地质勘察报告。 7.2 工程定位测量记录。3、维修排水管道土方开挖人工挖土3.1 主要机具:尖、平头

19、铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线或20号铅丝等。3.2 作业条件: 3.2.1 土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕。 3.2.2 建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续。 3.2.3 场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟。 3.2.4 夜间施工时,应合理安排工序,防止错挖或超挖。施工场地应根据需要安装照明设施,在危险地段应设置明显标志。 3.2.5 开挖低于地下水位的基坑(槽)、管沟时,应根据当地工程地质资

20、料,采取措施降低地下水位,一般要降至低于开挖底面的50cm,然后再开挖。 3.2.6 熟悉图纸,做好技术交底。3.3 工艺流程: 3.3 坡度的确定: 3.3.1 在天然湿度的土中,开挖基坑(槽)和管沟时,当挖土深度不超过下列数值的规定,可不放坡,不加支撑。 3.3.1.1 密实、中密的砂土和碎石类土(充填物为砂土)一1.0m; 3.3.1.2 硬塑、可塑的粘质粉土及粉质粘土一1.25m; 3.3.1.3 硬塑、可塑的粘土和碎石类土(充填物为粘性土)一1.5m; 3.3.1.4 坚硬的粘土一2.0m。 3.3.2 超过上述规定深度,在5m以内时,当土具有天然湿度,构造均匀,水文地质条件好,且无

21、地下水,不加支撑的基坑(槽)和管沟,必须放坡。边坡最陡坡度应符合表1-1的规定。3.4 根据基础和土质以及现场出土等条件,要合理确定开挖顺序,然后再分段分层平均开挖。表1-1 3.4.1 开挖各种浅基础,如不放坡时,应先沿灰线直边切出槽边的轮廓线。 3.4.2 开挖各种槽坑: 3.4.2.1 浅条形基础。一般粘性土可自上而下分层开挖,每层深度以60cm为宜,从开挖端都逆向倒退按踏步型挖掘。碎石类土先用镐翻松,正向挖掘,每层深度,视翻土厚度而定,每层应清底和出土,然后逐步挖掘。 3.4.2.2 浅管沟。与浅的条形基础开挖基本相同,仅沟帮不切直修平。标高按龙门板上平往下返出沟底尺寸,当挖土接近设计

22、标高时,再从两端龙门板下面的沟底标高上返50cm为基准点,拉小线用尺检查沟底标高,最后修整沟底。 3.4.2.3 开挖放坡的坑(槽)和管沟时,应先按施工方案规定的坡度,粗略开挖,再分层按坡度要求做出坡度线,每隔3rn左右做出一条,以此线为准进行铲坡。深管沟挖土时,应在沟帮中间留出宽度80cm左右的倒土台。 3.4.2.4 开挖大面积线基坑时,沿坑三面同时开挖,挖出的土方装入手推车或翻斗车,由未开挖的一面运至弃土地点。 3.5 开挖基坑(槽)或管沟,当接近地下水位时,应先完成标高最低处的挖方,以便在该处集中排水。开挖后,在挖到距槽底50cm以内时,测量放线人员应配合抄出距槽底50cm平线;自每条

23、槽端部20cm处每隔23m,在槽帮上钉水平标高小木橛。在挖至接近槽底标高时,用尺或事先量好的50cm标准尺杆,随时以小木橛上平,校核槽底标高。最后由两端轴线(中心线)引桩拉通线,检查距槽边尺寸,确定槽宽标准,据此修整槽帮,最后清除槽底土方,修底铲平。 3.6 基坑(槽)管沟的直立帮和坡度,在开挖过程和敞露期间应防止塌方,必要时应加以保护。 在开挖槽边弃土时,应保证边坡和直立帮的稳定。当土质良好时,抛于槽边的土方(或材料)应距槽(沟)边缘0.8m以外,高度不宜超过l.5m。在柱基周围、墙基或围墙一侧,不得堆土过高。 3.7 开挖基坑(槽)的土方,在场地有条件堆放时,一定留足回填需用的好土,多余的

24、土方应一次运至弃土处,避免二次搬运。 3.8 土方开挖一般不宜在雨季进行。否则工作面不宜过大。应分段、逐片的分期完成。 雨季开挖基坑(槽)或管沟时,应注意边坡稳定。必要时可适当放缓边坡或设置支撑。同时应在坑(槽)外侧围以土堤或开挖水沟,防止地面水流入。施工时,应加强对边坡、支撑、土堤等的检查。 3.9 土方开挖不宜在冬期施工。如必须在冬期施工时,其施工方法应按冬施方案进行。 采用防止冻结法开挖土方时,可在冻结前用保温材料覆盖或将表层土翻耕耙松,其翻耕深度应根据当地气候条件确定,一般不小于0.3m。 开挖基坑(槽)或管沟时,必须防止基础下的基土遭受冻结。如基坑(槽)开挖完毕后,有较长的停歇时间,

25、应在基底标高以上预留适当厚度的松土,或用其他保温材料覆盖,地基不得受冻。如遇开挖土方引起邻近建筑物(构筑物)的地基和基础暴露时,应采用防冻措施,以防产生冻结破坏。3.10 保证项目: 3.10.1 柱基、基坑、基槽和管沟基底的土质必须符合设计要求,并严禁扰动。 3.10.2 允许偏差项目,见表1-2。 3.11 .1 基底超挖:开挖基坑(槽)或管沟均不得超过基底标高。如个别地方超挖时,其处理方法应取得设计单位的同意,不得私自处理。 3.11.2 软土地区桩基挖土应防止桩基位移:在密集群桩上开挖基坑时,应在打桩完成后,间隔一段时间,再对称挖土;在密集桩附近开挖基坑(槽)时,应事先确定防桩基位移的

26、措施。 3.11.3 基底未保护:基坑(槽)开挖后应尽量减少对基上的扰动。如基础不能及时施工时,可在基底标高以上留出0.3m厚土层,待做基础时再挖掉。 3.11.4 施工顺序不合理;土方开挖宜先从低处进行,分层分段依次开挖,形成一定坡度,以利排水。 3.11.5 开挖尺寸不足:基坑(槽)或管沟底部的开挖宽度,除结构宽度外,应根据施工需要增加工作面宽度。如排水设施、支撑结构所需的宽度,在开挖前均应考虑。 3.11.6 基坑(槽)或管沟边坡不直不平,基底不平:应加强检查,随挖随修,并要认真验收。3.12.1 主要机具: 3.12.1.1 挖土机械有:挖土机、推土机、铲运机、自卸汽车等。 3.12.

27、1.2 一般机具有:铁锹(尖、平头两种)、手推车、小白线或20号铅丝和钢卷尺以及坡度尺等。 3.12.2 作业条件: 3.12.2.1 土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。 3.12.2.2 建筑物或构筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续。 3.12.2.3 夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。 3.12.2.4 开挖有地下水位的基坑槽、管沟时,应根据当地工程地质资料,采取措施降低地下水位。一般要降至开挖面以下0.5m,然后才能开挖

28、。 3.12.2.5 施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过检查,必要时要进行加固或加宽等准备工作。 3.12.2.6 选择土方机械,应根据施工区域的地形与作业条件、土的类别与厚度、总工程量和工期综合考虑,以能发挥施工机械的效率来确定,编好施工方案。 3.12.2.7 施工区域运行路线的布置,应根据作业区域工程的大小、机械性能、运距和地形起伏等情况加以确定。 3.12.2.8 在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行。 3.12.2.9 熟悉图纸,做好技术交底。3.1 工艺流程:确定开挖的顺序和坡度分段分层平均下挖修边和清底 3.2 坡度的确定:

29、 3.2.1 在天然湿度的土中,开挖基础坑(槽)、管沟时,当挖土深度不超过下列数值规定时,可不放坡,不加支撑。 3.2.1.1 密实、中密的砂土和碎石类土(充填物为砂土)一1.0rn。 3.2.1.2 硬塑、可塑的粘质粉土及粉质粘土一1.25m。 3.2.1.3 硬塑、可塑的粘土和碎石类土(充填物为粘性土)?.5m。 3.2.1.4 坚硬性粘土一2.0m。 3.2.2 超过上述规定深度,在5m以内时,当土具有天然湿度、构造均匀、水文地质条件好,且无地下水,不加支撑的基坑(槽)和管沟,必须放坡。边坡最陡坡度应符合表l-3的规定。 注:当有成熟经验时,可不受本表限制。 3.2.3 使用时间较长的临

30、时性挖方边坡坡度,应根据工程地质和边坡高度,结合当地同类土体的稳定坡度值确定。如地质条件好,土(岩)质较均匀,高度在10m以内的临时性挖方边坡坡度应按表1-4确定: 注:当有成熟经验时,可不受本表限制。 3.2.4 挖方经过不同类别土(岩)层或深度超过10m时,其边坡可做成折线形或台阶形。 3.2.5 城市挖方因邻近建筑物限制,而采用护坡桩时,可以不放坡,但要有护坡桩的施工方案。 3.3 开挖基坑(槽)或管沟时,应合理确定开挖顺序、路线及开挖深度。 3.3.1 采用推土机开挖大型基坑(槽)时,一般应从两端或顶端开始(纵向)推土,把土推向中部或顶端,暂时堆积,然后再横向将土推离基坑(槽)的两侧。

31、 3.3.2 采用铲运机开挖大型基坑(槽)时,应纵向分行、分层按照坡度线向下铲挖,但每层的中心线地段应比两边稍高一些,以防积水。 3.3.3 采用反铲、拉铲挖土机开挖基坑(槽)或管沟时,其施工方法有两种; 3.3.3.1 端头挖土法:挖土机从基坑(槽)或管沟的端头以倒退行驶的方法进行开挖。自卸汽车配置在挖土机的两侧装运土。 3.3.3.2 侧向挖土法:挖土机一面沿着基坑(槽)或管沟的一侧移动,自卸汽车在另一侧装运土。 3.3.4 挖土机沿挖方边缘移动时,机械距离边坡上缘的宽度不得小于基坑(槽)或管沟深度的1/2。如挖土深度超过5m时,应按专业性施工方案来确定。 3.4 土方开挖宜从上到下分层分

32、段依次进行。随时作成一定坡势,以利泄水。 3.4.l 在开挖过程中,应随时检查槽壁和边坡的状态。深度大于1.5m时,根据土质变化情况,应做好基坑(槽)或管沟的支撑准备,以防坍陷。 3.4.2 开挖基坑(槽)和管沟,不得挖至设计标高以下,如不能准确地挖至设计基底标高时,可在设计标高以上暂留一层土不挖,以便在抄平后,由人工挖出。 暂留土层:一般铲运机、推土机挖土时,为20cm左右;挖土机用反铲、正铲和拉铲挖土时,为30cm左右为宜。 3.4.3 在机械施工挖不到的土方,应配合人工随时进行挖掘,并用手推车把土运到机械挖到的地方,以便及时用机械挖走。 3.5 修帮和清底。在距槽底设计标高50cm槽帮处

33、,抄出水平线,钉上小木撅,然后用人工将暂留土层挖走。同时由两端轴线(中心线)引桩拉通线(用小线或铅丝),检查距槽边尺寸,确定槽宽标准,以此修整槽边。最后清除槽底土方。 3.5.1 槽底修理铲平后,进行质量检查验收。 3.5.2 开挖基坑(槽)的土方,在场地有条件堆放时,一定留足回填需用的好土;多余的土方,应一次运走,避免二次搬运。 3.6 雨、冬期施工: 3.6.1 土方开挖一般不宜在雨季进行,否则工作面不宜过大,应逐段、逐片分期完成。 3.6.2 雨期施工在开挖基坑(槽)或管沟时,应注意边坡稳定。必要时可适当放缓边坡坡度,或设置支撑。同时应在坑(槽)外侧围以土堤或开挖水沟,防止地面水流入。经

34、常对边坡、支撑、土堤进行检查,发现问题要及时处理。 3.6.3 土方开挖不宜在冬期施工。如必须在冬期施工时,其施工方法应按冬施方案进行。 3.6.4 采用防止冻结法开挖土方时,可在冻结以前,用保温材料覆盖或将表层土翻耕耙松,其翻耕深度应根据当地气温条件确定。一般不小于30cm。 3.6.5 开挖基坑(槽)或管沟时,必须防止基础下基土受冻。应在基底标高以上预留适当厚度的松土。或用其他保温材料覆盖。如遇开挖土方引起邻近建筑物或构筑物的地基和基础暴露时,应采取防冻措施,以防产生冻结破坏。4.1 保证项目: 4.1.1 柱基、基坑、基槽、管沟和场地的基土土质必须符合设计要求,并严禁扰动。 4.2 允许

35、偏差项目,见表l-5。 5.1 对定位标准桩、轴线引桩、标准水准点、龙门板等,挖运土时不得撞碰、也不得在龙门板上休息。并应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求。定位标准桩和标准水准点也应定期复测和检查是否正确。 5.2 土方开挖时,应防止邻近建筑物或构筑物,道路、管线等发生下沉和变形。必要时应与设计单位或建设单位协商,采取防护措施,并在施工中进行沉降或位移观测。 5.3 施工中如发现有文物或古墓等,应妥善保护,并应及时报请当地有关部门处理,方可继续施工。如发现有测量用的永久性标桩或地质、地震部门设置的长期观测点等,应加以保护。在敷设有地上或地下管线、电缆的地段进行土方施

36、工时,应事先取得有关管理部门的书面同意,施工中应采取措施,以防止损坏管线,造成严重事故。6.l 基底超挖:开挖基坑(槽)管沟不得超过基底标高。如个别地方超挖时,其处理方法应取得设计单位的同意,不得私自处理。 6.2 基底未保护:基坑(槽)开挖后应尽量减少对基土的扰动。如遇基础不能及时施工时,可在基底标高以上预留30cm土层不挖,待做基础时再挖。 6.3 施工顺序不合理:应严格按施工方案规定的施工顺序进行土方开挖施工,应注意宜先从低处开挖,分层、分段依次进行,形成一定坡度,以利排水。 6.4 施工机械下沉:施工时必须了解土质和地下水位情况。推土机、铲运机一般需要在地下水位0.5m以上推铲土;挖土

37、机一般需要在地下水位0.8m以上挖土,以防机械自重下沉。正铲挖土机挖方的台阶高度,不得超过最大挖掘高度的1.2倍。 6.5 开挖尺寸不足,边坡过陡:基坑(槽)或管沟底部的开挖宽度和坡度,除应考虑结构尺寸要求外,应根据施工需要增加工作面宽度,如排水设施、支撑结构等所需的宽度。 6.6 雨季施工时,基槽、坑底应预留30cm土层,在打混凝土垫层前再挖至设计标高。本工艺标准应具备以下质量记录: 7.1 工程地质勘察报告。 7.2 工程定位测量记录hao。2.1 材料及主要机具 2.1.1 砂:一般中砂。 2.1.2 主要机具: 2.1.2.1 人工打钎:一般钢钎,用直径2225mm的钢筋制成,钎头呈6

38、0尖锥形状,钎长1.82.0m;810磅大锤。 2.2.2.2 机械打钎:轻便触探器(北京地区规定必用)。 2.2.2.3 其他:麻绳或铅丝、梯子(凳子)、手推车、撬棍(拔钢钎用)和钢卷尺等。 2.2 作业条件: 2.2.1 基土已挖至基坑(槽)底设计标高,表面应平整,轴线及坑(槽)宽、长均符合设计图纸要求。 2.2.2 根据设计图纸绘制钎探孔位平面布置图。如设计无特殊规定时,可按表l-6执行。 2.2.3 夜间施工时,应有足够的照明设施,并要合理地安排钎探顺序,防止错打或漏打。 2.2.4 钎杆上预先划好30cm横线。3.1 工艺流程: 3.2 按钎探孔位置平面布置图放线;孔位钉上小木桩或洒

39、上白灰点。 3.3 就位打钎 3.3.1 人工打钎:将钎尖对准孔位,一人扶正钢钎,一人站在操作凳子上,用大锤打钢钎的顶端;锤举高度一般为5070crn,将钎垂直打入土层中。 3.3.2 机械打钎:将触探杆尖对准孔位,再把穿心锤会在钎杆上,扶正钎杆,拉起穿心锤,使其自由下落,锤距为50cm,把触探杆垂直打入土层中。 3.4 记录锤击数。钎杆每打入土层30cm时,记录一吹锤击数。钎探深度如设计无规定时,一般按表l-6执行。 3.5 拔钎:用麻绳或铅丝将钎杆绑好,留出活套,套内插入撬棍或铁管,利用杠杆原理,将钎拔出。每拔出一段将绳套往下移一段,依此类推,直至完全拔出为止。 3.6 移位:将钎杆或触探

40、器搬到下一孔位,以便继续打钎。 3.7 灌砂:打完的钎孔,经过质量检查人员和有关工长检查孔深与记录无误后,即可进行灌砂。灌砂时,每填入30cm左右可用木棍或钢筋棒捣实一次。灌砂有两种形式,一种是每孔打完或几孔打完后及时灌砂;另一种是每天打完后,统一灌砂一次。 3.8 整理记录:按钎孔顺序编号,将锤击数填入统一表格内。字迹要清楚,再经过打钎人员和技术员签字后归档。 3.9 冬、雨期施工: 3.9.1 基土受雨后,不得进行钎探。 3.9.2 基土在冬季钎探时,每打几孔后及时掀盖保温材料一次,不得大面积掀盖,以免基土受冻。4.1 保证项目: 钎探深度必须符合要求,锤击数记录准确,不得作假。 4.2

41、基本项目 4.2.1 钎位基本准确,探孔不得遗漏。 4.2.2 钎孔灌砂应密实。5.1 钎探完成后,应作好标记,保护好钎孔,未经质量检查人员和有关工长复验,不得堵塞或灌砂。6.1 遇钢钎打不下去时,应请示有关工长或技术员:取消钎孔或移位打钎。不得不打,任意填写锤数。 6.2 记录和平面布置图的探孔位置填错: 6.2.1 将钎孔平面布置图上的钎孔与记录表上的钎孔先行对照,有无错误。发现错误及时修改或补打。 6.2.2 在记录表上用色铅笔或符号将不同的钎孔(锤击数的大小)分开。 6.2.3 在钎孔平面布置图上,注明过硬或过软的孔号的位置,把枯井或坟墓等尺寸画上,以便设计勘察人员或有关部门验槽时分析

42、处理。本工艺标准应具备以下质量记录: 工程地质勘察报告。本工艺标准适用于一般工业和民用建筑物中的基坑、基槽、室内地坪、管沟、室外肥槽及散水等人工回填土。2.1 材料及主要机具: 2.1.1 土:宜优先利用基槽中挖出的土,但不得含有有机杂质。使用前应过筛,其粒径不大于50mm,含水率应符合规定。 2.1.2 主要机具有:蛙式或柴油打夯机、手推车、筛子(孔径4060mm)、木耙、铁锹(尖头与平头)、2m靠尺、胶皮管、小线和木折尺等。 2.2 作业条件: 2.2.1 施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工

43、程,其参数应通过压实试验来确定。 2.2.2 回填前应对基础、箱型基础墙或地下防水层、保护层等进行检查验收,并且要办好隐检手续。其基础混凝土强度应达到规定的要求,方可进行回填土。 2.2.3 房心和管沟的回填,应在完成上下水、煤气的管道安装和管沟墙间加固后,再进行。并将沟槽、地坪上的积水和有机物等清理干净。 2.2.4 施工前,应做好水平标志,以控制回填土的高度或厚度。如在基坑(槽)或管沟边坡上,每隔3m钉上水平板;室内和散水的边墙上弹上水平线或在地坪上钉上标高控制木桩。3.1 工艺流程: 3.2 填土前应将基坑(槽)底或地坪上的垃圾等杂物清理干净;肥槽回填前,必须清理到基础底面标高,将回落的

44、松散垃圾、砂浆、石子等杂物清除干净。 3.3 检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填上的含水量偏低,可采用预先洒水润湿等措施。 3.4 回填土应分层铺摊。每层铺土厚度应根据土质、密实度要求和机具性能确定。一般蛙式打夯机每层铺土厚度为200250mrn;人工打夯不大于200mm。每层铺摊后,随之耙平。 3.5 回填上每层至少夯打三遍。打夯应一夯压半夯,穷夯相接,行行相连,纵横交叉。并且严禁采用水浇使土下沉的所谓“水夯”法。 3.6 深浅两基坑(槽)相连时,应先填夯深基础;填至浅基坑相同的标高时,再与浅基础一起填夯。如必须分段填夯时,交接处应填成阶梯形,梯形的高宽比一般为12。上下层错缝距离不小于1.0m。 3.7 基坑(槽)回填应在相对两侧或四周同时进行。基础墙两侧标高不可相差太多,以免把墙挤歪;较长的管沟墙,应采用内部加支撑的措施,然后再在外侧回填土方。 3.8 回填房心及管沟

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
