收藏 分销(赏)

三维土工网植草施工方案.doc

上传人:精*** 文档编号:2178254 上传时间:2024-05-22 格式:DOC 页数:17 大小:61.04KB 下载积分:8 金币
下载 相关 举报
三维土工网植草施工方案.doc_第1页
第1页 / 共17页
三维土工网植草施工方案.doc_第2页
第2页 / 共17页


点击查看更多>>
资源描述

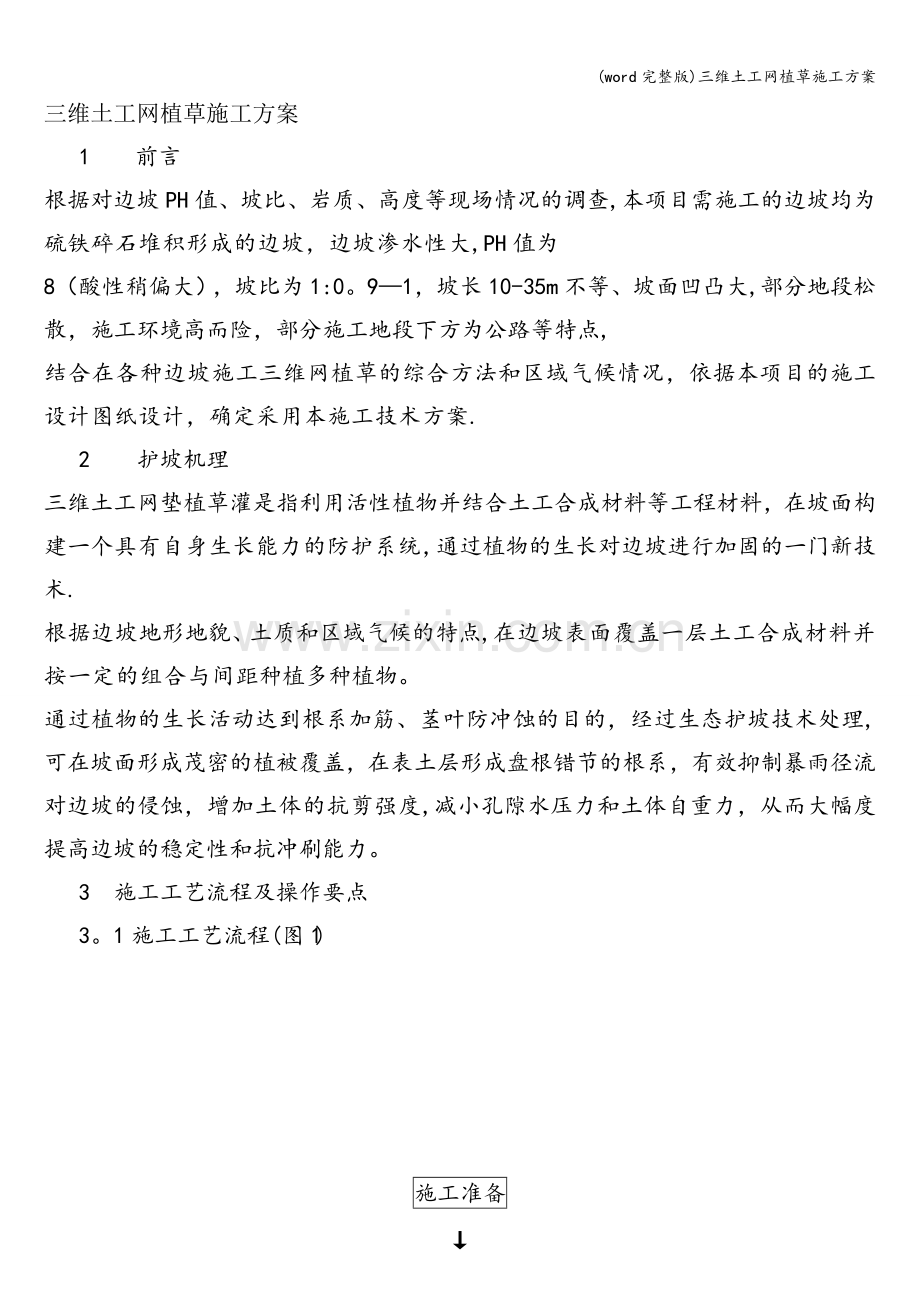

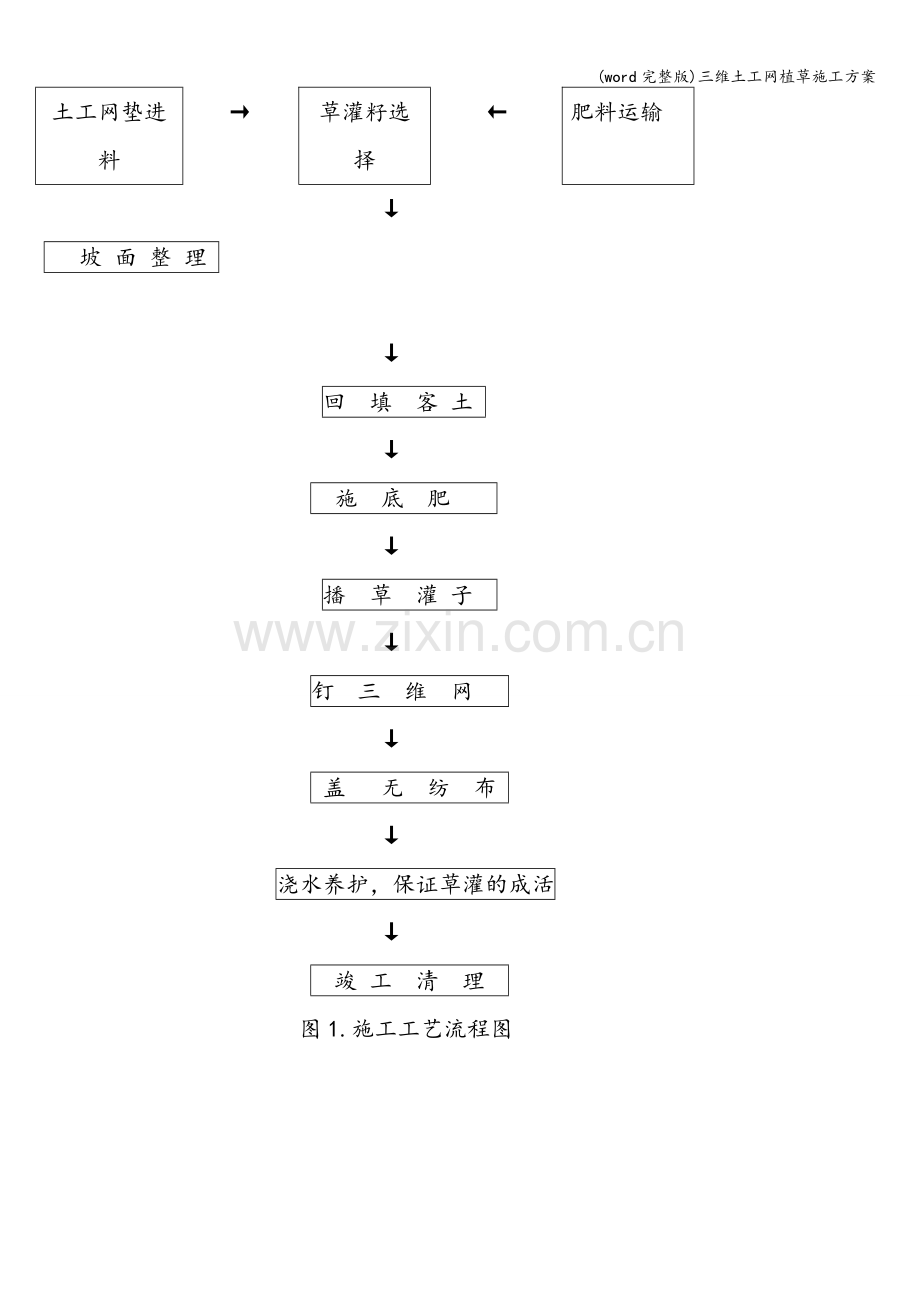

(word完整版)三维土工网植草施工方案 三维土工网植草施工方案   1  前言 根据对边坡PH值、坡比、岩质、高度等现场情况的调查,本项目需施工的边坡均为硫铁碎石堆积形成的边坡,边坡渗水性大,PH值为 8(酸性稍偏大),坡比为1:0。9—1,坡长10-35m不等、坡面凹凸大,部分地段松散,施工环境高而险,部分施工地段下方为公路等特点, 结合在各种边坡施工三维网植草的综合方法和区域气候情况,依据本项目的施工设计图纸设计,确定采用本施工技术方案.   2  护坡机理 三维土工网垫植草灌是指利用活性植物并结合土工合成材料等工程材料,在坡面构建一个具有自身生长能力的防护系统,通过植物的生长对边坡进行加固的一门新技术. 根据边坡地形地貌、土质和区域气候的特点,在边坡表面覆盖一层土工合成材料并按一定的组合与间距种植多种植物。 通过植物的生长活动达到根系加筋、茎叶防冲蚀的目的,经过生态护坡技术处理,可在坡面形成茂密的植被覆盖,在表土层形成盘根错节的根系,有效抑制暴雨径流对边坡的侵蚀,增加土体的抗剪强度,减小孔隙水压力和土体自重力,从而大幅度提高边坡的稳定性和抗冲刷能力。   3 施工工艺流程及操作要点   3。1施工工艺流程(图1)  施工准备 ↓ 土工网垫进料 → 草灌籽选择 ← 肥料运输 ↓ 坡 面 整 理 ↓ 回 填 客 土 ↓ 施 底 肥 ↓ 播 草 灌 子 ↓ 钉 三 维 网 ↓ 盖 无 纺 布 ↓ 浇水养护,保证草灌的成活 ↓ 竣 工 清 理 图1.施工工艺流程图 3.2施工操作要点 3.2。1坡面整理与回填客土整理坡面:清处坡面杂物,平整坡面,视边坡情况可在坡面人工开挖水平种植沟,开挖水平种植沟的目的是保水、保土,给植物生长形成一个好的局部生长环境。水平种植沟的间距为20cm ,深20cm。回填客土:根据坡面的坡比情况,回填客土施工方法有泥浆覆盖法及干土覆盖法两种。坡比小于1:1的边坡采用泥浆覆盖法施工,坡比大于1:1的边坡采用干土覆盖法,可根据施工条件采用二者之一。 1. 泥浆覆盖法: (a)泥浆覆盖法采用粘性土、肥料及水等混合搅拌成泥浆状,自上而下覆盖在三维网上,分多次覆盖,直到坡面泥浆厚度符合图纸要求。 (b)应采取必要措施确保泥浆覆盖后的通透性。 2。干土覆盖法: (a)。将沙性土壤和肥料拌和,分层敷设在坡面,厚度为12cm左右,沟内为20-25cm左右,铺设后,淋水使其沉降,直至达到图纸要求厚度为止.在抛洒土壤层的表面洒水时,水柱要分散,洒水量不能太多,以免造成新回填土流失,目的使回填的干土层自然沉降,并要进行适度夯实。 (b)干土拌和后应进行筛分,剔除大的土块,保证坡面平顺. (c)应确保填土与边坡结合紧密. 土壤杀菌处理: 由于边坡为多年堆积形成的硫铁矿渣,为防止以后植物的病害出现,在回填客土时伴以多菌灵对土壤和边坡进行杀菌处理。   3.2.2  施底肥:在播种前施用底肥和土壤改良剂。底肥主要包括氮肥、磷肥和钾肥,比例为15∶8∶7,施肥量随土壤的肥力情况而定,一般情况按35g/m左右施用。 3.2。3 播草灌籽   由于边坡坡面长,采用分段人工撒播草灌种子的方法进行播种.即完成一段播种一段的方法,以免由于边坡长,人力不及,播种不均匀或漏播的情况出现。   播种质量要求: 种子分布要均匀,随时检查有无漏播的现象,播种后及时浇水,出苗前后及小苗生长阶段都应始终保持地面湿润,局部地段发现缺苗时需查找原因,并及时补播。 草种混播配比与播种量: 刺槐+紫穗槐+狗牙根+高羊茅+黑麦草+:15+18+12+15+12g/㎡。 具体选用和配比可根据施工季节和气温进行调整、增减。 3.2.4  钉设网三维土工网 三维土工网垫,为绿色,规格型号为:EM3. 三维土工网垫在坡上、下两端分别开挖宽20cm。深30cm的沟槽,将土工网铺设于沟内,用方木桩固定并填土夯实;将网放在坡顶上,然后坡拉出网垫,自上而下至坡脚处。网与网之间搭接不小于2Ocm,并使网紧贴坡面无悬空褶折现象.上下网土工绳连接,网与网之间搭接不小于20cm,在坡顶、搭接处采用方木桩锚固。坡面其余部分采用Ф8mm辅锚钉固定。坡顶锚钉间距为70cm,坡面锚钉间距为100cm.锚钉规格:锚钉为(Ф8mm钢筋) U型钢钉长30cm,宽10cm,铺锚丁为(Ф8#钢筋)固定时,钉与网紧贴坡面。 3。2。5  盖无纺布根据施工期间气候情况及边坡的坡度,来确定在喷播表面层盖单层或多层无纺布,以减少因强降水量造成对种子的冲刷,同时也减少边坡表面水分的蒸发,从而进一步改善种子的发芽、生长环境。 3.2.6  养护管理苗期注意浇水,确保种子发芽、生长所需的水分.前期喷灌水养护为60天,中期靠自然雨水养护,若遇干旱,每月喷水2~3次,后期养护每月喷水2次;适时揭开无纺布,保证草苗生长正常;适度施肥,一般使用进口复合肥,为植物生长提供所需养分。在苗高8~10cm时进行第一次追肥,还可依据实际情况进行叶面追肥;定时针对性地喷洒农药,定期清除杂草,保证植物健康生长。 4 质量控制 4。1施工时可用小竹杆或小木棍穿于整卷网垫中,顺坡拉出网垫,四周用U型铁钉钉住。 4.2钉子长度一般为15cm(距离土面), 4.3 地形突变处或地形较复杂处应注意保持网垫平整,并增加钉子密度。 4。4 注意搭接,搭接长度10cm,搭接处钉子应顺势钉入,钉子密度应增加一倍,搭接处上层网垫要靠紧,不留间隙。 4.5 钉子的形状,钉子上端宽度应大于网孔径2倍,以便同时起垂直镇压作用。4.6 草灌籽播种深度应根据土壤墒情,因地制宜而定,草种应选择适合当地气候条件,根系长且发达的草种,有长根系的多年生小灌草种更佳。 4.7 草灌籽播种在网垫中,这样更能加强复合保护的效果。 4。8 草灌籽播种后及时盖网和无纺布,网子一定要紧贴表土,防止表土流失。但必须注意使其有利于草灌籽的发芽和生长. 4.9 草灌籽播种后,土层的含水量应以40%~60%为宜,并在土层加压,以有利于草灌籽发芽。 4.10 网垫在护坡顶端铺设时,网垫纵向连接处应有60度夹角,埋入土中30cm。坡度应有50cm以上的水平面。因工程中坡面上端的含水量要比下层低得多,不利于草灌籽发芽,应在离开网垫20cm坡顶处顺势开一条蓄水沟,以利于灌水。4.11铺设时机是整个工程的关键(在护坡上使用时),一般应选择在雨季前进行,让草皮有一定的生长时间。 4。12 土壤的厚度是生长的关键,坡面厚度必须达到12cm以上;沟内土壤必须达到20公分以上。底肥料一定要足够,但要注意量过大易烧苗根。追肥要少施,勤施。 5安全保证措施 5。1 施工应做好施工前准备工作,正确选用施工方法和安全防范措施,并结合施工具体实际,编制安全技术措施计划,制定操作细则,并向施工人员进行安全技术交底。 5。2 坡面作业人员每人均必须系安全带、安全绳、安全帽.安全带“高挂低用”,系于牢固处。安全绳在坡顶用2根钢钎前后固定,并派专人看管,重点防松动、脱落、断裂等。 5.3在陡坡及危险地段时应脚穿软底轻便鞋; 5。4弃土下方和有滚石危险的区域,应设置警告标志,下方有道路时,作业时严禁通行,严禁在危石下方和一定塌方下方作业、休息和存放机具,边坡上方有人工作时,边坡下方不准站人。 5.5 机械设备必须状态良好,每台机械必须有专人指挥. 5.6 施工中如发现山体滑动,崩塌现象危及施工安全时,必须暂停施工,撤出人员和机具,并报上级处理。5.7 必须配置专业的电工以防漏电。 5.8 雨天严禁坡面作业施工。 5.9 配置专职安全员1-2人,兼职安全4人,随时注意施工安全,预防安全事故发生. 5。10 严禁酒后上工地施工、不带安全帽进入工地、不佩戴安全绳和安全带下坡面作业. 5.11 定期进行安全教育,施工时随时提醒安全意识,及时纠正不安全的行为。 6文明和环保措施 6。1工程完工后及时清理现场垃圾。 6。2 不准现场乱丢建筑垃圾和生活垃圾。 6.3 施工期间不准嘻哈打闹、打架闹事. 6.4 不得随地大小便。 6.5 保护原有坡面植物,不准火烧、砍伐等破坏,保持原有生态。 6.6 所有人员必须听从业主、监理和项目部人员的安排指挥。   安全生产.文明施工管理目标承诺   ⑴成立以项目经理为组长,技术负责人、工长和综合办公室有关人员等管理人员为成员的现场文明施工管理小组,委派综合办负责文明现场管理。  ⑵建立文明施工岗位责任制,按分区划片原则进行施工现场管理,项目经理部负责施工现场场容文明形象管理的总体策划和部署,各专业队伍和指定分包队伍对各自工作区域的现场管理负责,服从项目经理部文明施工管理。  ⑶建立文明制度,严施工管理格执行检查制度和奖罚制度,把文明施工管理和经济利益挂钩,一同"包"、”保"、检查与复核。  ⑷坚持文明施工例会制度,对检查情况进行讲评,分析文明施工现状,针对实际存在的问题,制定改进措施.  ⑸施工过程中严格遵循”两通三无五必须”的原则,由项管部定期组织巡回检查.  ⑹避免在晚上进行作业施工,减少对周围环境的噪声污染。  ⑺实行挂牌施工,接受群众监督,主动与兄弟施工单位搞好协调,加强联系,保证工程顺利展开. 毛石挡墙主要施工方法 1对材料的要求 1.1石砌体所用的石料应选择质地坚实、无风化剥落和裂纹的石块,块体的中部厚度不宜小于150mm。片石中部厚度不应小于200mm;石砌体各部位所用石块要大小搭配使用,不可先用大块后用小块。 1。2砌筑前,应清除石块表面的泥垢、水锈等杂质,必要时用水清洗后方可使用.1。3石砌体可采用形状不规则的乱毛石、形状太不规则但相对的两个平面大致平行的平毛石以及经过加工的块石,其强度等级均应不低于30Mpa。 1。4石砌体所用砂浆为:挡墙墙身采用M7。5水泥砂浆砌块石,表面采用M10。0砂浆勾缝. 2、浆砌挡土墙施工工艺流程施工准备→基坑开挖→报检复核→砌筑基础→基坑回填→选修面石拌砂浆→砌筑墙身→填筑反滤层回填土→清理勾缝→竣工经验 3、 施工准备 3。1审核图纸,计算放样资料; 3.2制作坡度架,准备施工机械设备; 3。3现场施工放样,测放控制桩,护桩。 3.3。1施工测量准备 (1) 根据设计的要求,熟悉、校核设计图纸,编制测量方案,经技术负责人审批后,作为本工程测量施工的指导文件;施工测量方案应具有规范性、针对性、可操作性,一经批准,应认真检查落实情况,确保施工过程自始至终受控。 (2) 校核定位依据桩,对定位桩的坐标数据与设计条件进行校算;实地校测桩位精度应符合有关规范要求;对两个(或以上)水准点进行符合校测,进度符合要求后,取中值使用;定位桩经校测后采取保护措施,以保证施工期间正常使用。 (3) 测量仪器、计算器具在使用前应按照《计量法》及测量仪器《检定规程》进行校验. 3。3。2施工测量 A、复测应对照施工设计资料进行导线、中线、水准点的复测,根据现场实际情况增设必要的导线、水准点。 B、验线,测量人员应根据设计单位交底的控制点先进行联测复测无误后,经监理工程师审批后,方可进行施工放线,施工. C、使用高精度的全站仪和高精度水准仪,直接进行高精度的放样和检测,从而大幅度地提高测量的精度。 4、 明挖基坑施工根据地质情况确定其开挖线,严格按照开挖线按1∶0。5坡度进行开挖.挡墙基底均嵌入岩石中不小于1米,开挖严禁放大进行开挖。挡墙基底均嵌入岩石中不小于1米,开挖严禁放大炮,以保证地基不受破坏。土质基础主要用挖掘机进行开挖,至挡土墙基础底部采用人工破碎开挖,人工清理、抬运。在距基底20cm,用人工准确修凿至标高.基坑开挖验槽合格后,及时原槽浇(砌)筑挡土墙基础,以封闭基坑并保护地基。 5、 块石砌体施 5.1块石基础施 (1)按设计图纸标高、尺寸采用机械开挖基坑,人工配合,当挡土墙内路基为挖方且自然坡度能满足挡土墙内边坡,则挖土顺坡后再行砌筑;当自然坡度不能满足,则需挖台阶,挡墙施工完毕后,按要求分层回填。 (2,最后砂浆填缝、填塞小石块于大缝中).砌第一皮最底层块石基础时,按所放的基础边线砌筑,先在基坑底铺设砂浆,再将有较大平面的石块面向下铺砌在砂浆上;第二皮以上各皮则按准线砌筑; (3)砌筑每一皮块石时,应分皮卧砌,并应上下错缝、内外搭砌,不得采用先砌外面的石块后再进行中间填心的砌筑方法,石块之间的较大缝隙不得采用先填塞碎石块后塞砂浆或干填碎石块的方法; (4)块石基础的灰缝厚度宜为20~30mm,砂浆应饱满,大小石块间均不得有直接接触或无砂浆的现象。 (5)块石基础的每一皮内均应每隔2m长设臵一块拉结石。基础宽度小于、等于400m时,拉结石长应与基础宽度相同;基 础宽度大于400mm时,可采用两块拉结石内外搭接砌筑,其搭接长度不应小于150mm,且其中一块长度不应小于该皮基础宽度的2/3. (6)块石基础的转角处和交接处应同时砌筑,不能同时砌筑时应留斜槎,斜槎长度不应小于其高度,斜槎面上的块石不得用砂浆找平;在斜槎处继续接砌片石基础时,应先将斜槎石面清理干净、浇水润湿后,方可砌筑。 (7)每2~3皮为一工作层,工作层中水平缝应大致找平,且竖缝错开不小于80cm,斜向通缝不的超过两皮.  5。2块石墙体施工 (1)砌筑块石墙,采用“铺浆法”,顺墙面线支立好坡度架,沿坡度架双面拉准线,第一皮按墙边线砌筑,以上各皮均按准线砌筑。 (2)块石墙的第一皮。转角处.交接处.沉降缝处.应用较大的平块石砌筑。灰缝厚度宜为20-30mm,砂浆饱满,不得有干接、空缝现象;石缝间较大空隙应先填砂浆后塞碎石块。 (3)块石墙应分皮卧砌,各皮石块利用其自然形状,经适当凿打修整,使之能与先砌石块基本吻合,搭砌紧密,上下错缝,内外搭砌,不得采用侧立石块与外侧,中间填心的砌法。块石墙上,不得有尖石向下或斜尖向外的铲口石、上宽下尖三角形的斧刃石和仅在两端搭在下面石块上的过桥石。 (4)块石墙必须设臵拉结石,拉结石应均匀分布,相互错开,一般每0.7m2 墙面至少设臵一块,且同一皮内的拉结石中间距离不大于2m。 (5)浆砌块石挡土墙每天的砌筑高度不应超过1.2m。 (6)砌筑挡土墙时,除应满足上述要求外,还应注意以下几点:每砌2~3皮块石为一个分层高度,应找平一次;每皮应大体找平,外露墙面的灰缝宽度以20~30mm为宜,上下皮块石的竖向灰缝应相互错开80mm以上斜向通缝不许超过两层;挡土墙泄水孔为φ10cmpvc,于地面上0.3m开始设置,间距1.5m,孔后对称布臵50×50cm土工布(400g/m2 )反滤层,土工布后设臵粒径为3~7cm的碎石,设臵范围不小于50cm。地面线以上挡土墙后面设30cm砂砾垫层,砂砾垫层和底部应用0。3~0.5m厚的胶泥(或其他不透水材料)封闭,以防止水下流。砌体勾缝采用凸缝,勾缝砂浆不低于M10, 且勾缝砂浆嵌入砌缝不小于2cm,当不足2cm时,应掏槽够2cm.  (8)挡土墙按纵断面图设伸缩缝,施工时控制伸缩缝间距为30m,并于实际地形、地质变化处加设伸缩缝。伸缩缝宽2cm,缝内充填沥青麻筋。 6、挡土墙墙背回填施工回填前清除现状地面的杂填土、有机土及残坡积粘性土等不良土层.墙背分层碾压回填至墙顶规划地坪高程。墙体强度达到70%后,方可进行墙背回填墙背回填料采用路基开挖料,路基土应有良好的天然级配,填料必须进行分层夯实,压实度在路槽以下80cm外大于93%,0~80cm之间大于95%。挡土墙的填料容重不小于19Kn/m3 ,内摩擦角≥35°。   下面红色字体为赠送的个人总结模板,不需要的朋友下载后可以编辑删除!!!! xx年电气工程师个人年终总结模板 根据防止人身事故和电气误操作事故专项整治工作要求,我班针对现阶段安全生产工作的特点和重点,为进一步加强落实安全工作,特制定了防止人身事故和防电气误操作事故的(两防)实施细则。把预防人身、电网、设备事故作为重点安全工作来抓,检查贯彻落实南方电网安全生产“三大规定”情况,检查(两防)执行情况,及时发现和解决存在的问题,提高防人身事故和防电气误操作事故的处理能力,从源头上预防和阻止事故的发生,使安全管理工作关口前移,从而实现“保人身、保电网、保设备”安全生产目标收到一定的效果。通过前段的检查和整改工作,现将我班到现时为止在此方面的情况总结如下 一、在防止人身事故方面(重点防范高处坠落事故) 在运行维护、施工作业过程中的防触电、防高空坠落事故.我班通过对每周的安全会议和工作负责人对现场高处作业管理的检查,使得安全防范思想、工作、监督到位;使安全工作责任、措施及整改落实,从而安全工作得到保证. 1、作业前的准备工作和控制措施工作。包括高空作业现场查勘,使工作人员对该任务的危险点(安全措施卡)有清晰、准确、全面的认识,采取相应的控制和安全措施,并正确派选合适胜任的工作负责人和工作班成员. 2、在开工前,工作负责人向作业人员交待工作内容、安全注意事项及该作业的危险点。作业过程中明确监护人员,监护人实时监控高处作业人员动向,及时提醒和纠正作业中的不安全行为,使安全措施不折不扣地落实和执行到位. 3、认真落实高处作业人员的安全保护措施。配备可靠的(按规定期限内检验合格的)安全工器具,如安全带(绳)、升降板、脚扣、竹(木)梯等,并能够正确使用此类工器具。 4、在高空作业的工作全过程中,强调工作人员自始至终确保自身安全行为: △定期对登高工具和安全工器具(安全带、安全绳、脚扣、升降板、竹木梯子等)进行试验,试验或外观检查不及格的立即报废,严禁留作备用。 △必须系好安全带(绳),安全带(绳)必须栓在上方牢固的构件上,不得低挂高用,工作过程中要随时检查安全带(绳)是否栓牢。 △ △高处作业在转移作业位置时,手扶的构件必须牢固,不得失去保护。需要沿着水平梁、斜柱、水平管或暂无防护栏杆、没可靠的扶持物帮助保持平衡时,必须使用水平安全绳。在无任何保护的情况下,绝对禁止沿单梁或管道上行走的行为。 △高处作业人员的施工工具必须使用工具袋装备,禁止使用容易造成工具掉落的简易皮套;上下传递物件时,必须用绳索吊送,严禁抛掷。 △严禁利用绳索或拉绳上下杆塔或顺杆下滑和在间隔大的构架转移作业位置时,不得沿单根构件上爬或下滑。 5、认真执行“两票”制度,防止误触电、感应电伤人的高空堕落事故. (1) 2015少先队工作总结(一)   本学期我校的少先队工作高举邓小平同志伟大的旗帜,认真贯彻江泽民”三个代表”重要思想,紧扣素质教育主题,服务少先队健康成长,努力培养少先队员的创新精神和创新能力,体验教育活动,全面实施素质教育,强化少先队自身的建设,全面提高少先队整体水平,对本学期我总结如下几点:   一、少先队组织建设和制度建设   本学期在,我选拔了一些品学兼优的少先队员干部,并利用课余时间对他们进行一系列的团队教育和工作能力的培养,做到”发现问题、共同处理;处理问题、善于总结”并在中队制度建设上共同探讨和共同建设,建设了《四(4)中队日常行为规范记录表》,每日值勤的少先队干部在课余时间,及上课时间对每位少先队员进行监督,对有没有佩带校卡和红领巾,有没有出现穿奇装怪服,留长发、染发,对迟到、旷课和上课情况,以及好人好事等都进行了详细的记录,为以后少先队评优作为参考.同时也建立了升国旗、课间操打分制度,并对制度实行中出现不合理的内容进行了及时的修改和改善,做为中队辅导员,一定要严格、公正、在少先队组织建设狠抓纪律教育,增强队员的自觉性。   二、以团队活动,宣传教育为载体,促进队员全面发展   在学校的和团组织下,团员和少先队代表到敬老院慰问孤寡老人,并为敬老院的老人们表演了精心准备的精彩的文艺节目,为老人们,打扫卫生,陪老人谈心,把温暖带给老人,回来之后,我要求少先队员代表以”谈感受”为主题开展谈话会,进行了教育,反响强烈。我还要求少先队干部自身做好环保意识并进行宣传”绿色学校"的工作,对于乱扔垃圾和不讲究卫生的同学进行教育批评,在宣传有关环境方面的知识,也严格要求少先队干部从自身做起严以律己来感染其他队员。   三、回顾本学期,结合实际,充分发挥团队和学生会的作用,减轻教师的压力   回顾本学期中队工作在校领导正确的指导下,取得了一定的成效,但我清醒的认识到中工作的不足,如中队教育理论的研究,中队工作的针对性,班级的执行力方面,都存在的不足,在工作中没有充分的发挥中队的作用,这些工作都停留在表面,没有更好的深入最底层,让我们老师放手,让中队干部来帮助老师管理学生,这样是不是合理些,在实际工作中学生管理学生过程中肯定观察和了解的比老师细致,一些细微处和老师看不到的深处都能了解到,只有及时反馈到老师那,对于经常犯错误的学生的名字和事情反映到班主任手中,及时提醒犯错误的同学,让学生有压力不敢再犯错误。这样减轻了教师工作压力和工作量,也锻炼了学生的自觉性让学生”告别陋习,走向文明”。 (2)加强安全管理,在执行规程、规定和制度上决不含糊。严格执行“两票三制",严格按照安全操作规程办事。 (3)通过每周的安全活动日,认真学习事故通报、快报和相关规程、规定,结合本班实际开展讨论,吸取事故教训,使“防误”工作深入人心。 (4)作业前的准备工作和控制措施工作。认真正确填写操作项目和程序,不漏项. (5)操作时认真履行唱票、复诵制,确认无误后再进行操作,并由监护人监护操作,同时录音操作过程. (6)拉、合刀闸(跌落式熔断器)时,应先将线路转为空载状态,防止带负荷拉、合线路刀闸. (7)开关检修时,应切断柜内二次控制电源的柜内照明电源以防止误合开关和触电;操作低压开关(刀闸)前,应检查开关是否正常并做相关防护措施,操作时不要面对开关,防止电弧烧伤工作人员。1.杂志中上色遇到的疑问: 为什么我们的美编在绘制杂志中一些插图时选用灰暗的色调,而不是用艳丽的色彩? 很多家长主观的认为孩子喜欢颜色艳丽的颜色,但是在生活中没有一个孩子会主动去选择艳丽到夸张的衣服,插图也一样。中国的传统的水墨画就是一个很好的例子,国画中用色很少,用的最多的就是“墨色”,国画中“墨”与“色”是相通,而墨分五色(其实不止),表现中即有墨的浓淡层次,又有色的联想感受,从而达到无色似有色的境界使整幅画看起来一点都不单调灰暗。当然杂志的插图也不能像马路一样一直是一个色调,明快的色彩也是必不可少的。总之,对于插图来说,不一定就非得用丰富的色彩,只要能充分表达文字的内容就可以。即使是单纯的黑色、褐色也能出色地描绘出文字的内在世界.孩子同样能丛这些画面中充分了解故事,想象他自己理解出的色彩世界。这也是插图要给人留一些想象空间的原因.美学大师朱光潜说过:“美术作品之所以美,不是只是在表现的一部分,尤其是美在未表现而含蓄无穷的一大部分,这就是所谓的无言之美。” 什么样的故事应该配什么样的色彩呢? 抒情类的文字配合传统的中国画或梦幻的画面或颜色明度对比属于弱对比的就能产生很好的呼应效果,将读者吸引到安静的故事中去。 奇幻神秘的文字配合厚重冷峻的颜色和与颜色相配的绘画风格(如;写实风格和版画效果)能加强奇幻神秘的气氛。 幽默荒诞类的文字配合轻松的绘画技法和颜色明快,纯度对比强烈的风格就能和文字相得益彰. 2.插图的形式和技法太多了,到底那种更好,或是杂志的美术编辑究竟该用什么样的插图来传达文章的深层内容? 在看到一篇文章时,理解文章的内容,并明白作者想告诉读者的是什么?也许是告诉你一个生活态度或一个学习方法,也许是一个人生哲理……找到文章的中心思想,用孩子的视角思考,再配出贴近孩子生活世界的插图。如果一个插图只是表现文章中的一段文字和一个场景,那要想用图来打动读者,那是很难的。好插图除了能用视觉语言来烘托文字的不足之处外,还能和文字一起在读者的脑中升华。插图在兼顾了以上的这些要求后,出现的画面就是出色的传达了文字的深层内容了. 3.在版式流程中编辑在遇到插图和文字的不和—谐组合时应该怎样去调整? 在工作中我们也许都会遇到杂志在版式流程中,有些版面不和—谐或插图和文字的同时产生阅读障碍的问题发生。 a。 图和文字的组合让阅读有了困难,也就是在文字下面的图的色彩或纹理影响文字的清晰度。出现这种问题需要调整插图,插图的纹理太重的减少纹理或做模糊处理,底色太鲜艳的降低色彩饱和度并加重文字颜色。如果在做了这些努力后,仍然有阅读的困难,干脆去掉文字下面的背景插图。 (8)配电站停电时,必须检查确认进线柜电缆头不带电(检查带电显示器)才能合上进线柜接地刀闸,配电站送电时,应先检查进线柜地刀是否拉开,防止带地刀送电。没有地刀的进线柜,严禁私自解锁,防止误入带电间隔。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
