收藏 分销(赏)

室外广场砖铺贴技术交底.doc

上传人:精**** 文档编号:2178219 上传时间:2024-05-22 格式:DOC 页数:2 大小:31.54KB
下载 相关 举报
室外广场砖铺贴技术交底.doc_第1页
第1页 / 共2页
室外广场砖铺贴技术交底.doc_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

1、(word完整版)室外广场砖铺贴技术交底技术交底记录编 号表C21工程名称望京新城B区6-10#地B区商业楼交底日期20051126施工单位中天建设集团有限公司第四建设公司分项工程名称室外工程交底提要室外广场砖铺贴技术交底交底内容:1、施工准备 1.1 材料准备1.1。1 水泥采用强度等级为32。5的矿渣硅酸盐水泥.水泥进场需核查其品种、规格、强度等级、出场日期等,并进行外观检查,做好进场验收记录.水泥进场后应对其凝结时间、安定性和抗压强度进行复验。1。1.2 砂:用粗砂或中砂,含泥量小于3.1。1。3 道压:按图纸尺寸及强度等级提前预制加工。1.1。4 广场砖:有出厂合格证,抗压、抗折强度符

2、合设计要求,其规格品种按设计要求选配,边角整齐,表面平整光滑,无翘曲及窜角现象。 1。2 机具准备应具备小水桶、半截大桶、笤帚、平锹、铁抹子、大杠、小杠、筛子、窗纱筛子、窄手推车、钢丝刷、喷刷、锤子、橡皮锤子、凿子、方尺、粉线包、溜子、缸砖切割机等。 1.3 作业条件1.3。1 广场的地下各种管道,如污水、雨水、电缆、煤气等均已施工完,并经检查验收。1。3.2 广场道路已放线且已抄平,标高、尺寸已按设计要求确定好.路基基土已碾压密实,密实度符合设计要求,并已经进行质量检查验收。2、施工工艺 2.1 工艺流程灰土垫层或砼垫层找标高、拉线安道牙铺砌路面砖灌缝。 2.2 灰土垫层:在已夯实的基土上进

3、行灰土垫层的分项操作,车行到及停车场先铺一层150mm厚9的灰土(分两步夯实),再铺一层200mm厚12%的灰土(分两步夯实).灰土垫层应采用熟化石灰与粘土的拌合料铺设,粘土中不得含有机杂质,使用前应过筛,其粒径不得大于15mm。灰土拌合料应拌合均匀,颜色一致,并保持一定湿度. 2.3 砼垫层:按建筑设计,完成地下一层顶板的防水层及保护层,再根据路面的设计标高用砼进行找坡。 2.3 找标高、拉线:灰土垫层打完后,根据建筑物已有标高和设计要求的路面标高,沿路长进行砸钢筋棍,用水准仪抄平后,拉水平线。 2.4 安装道牙:测量出路面宽度,在道路两侧根据已拉好的水平标高线,进行道牙的安装,先挖槽量好底

4、标高,再进行埋设,上口找平、找直,灌缝后两侧培土掩实.道牙之间留10mm的缝隙,用1:3水泥砂浆进行勾缝。 2。5 铺砌路面砖:对进场的广场砖进行挑选,将有裂缝、掉角、翘曲和表面上有缺陷的板块剔出,品种不同的板快不得混杂使用。拉水平线,根据路面场地面积大小可分段进行铺砌,先在每段的两端头各铺一排广场砖,以此作为标准进行码砌。审核人交底人接受交底人1、 本表由施工单位填写,交底单位与接受交底单位各存一份.2、 做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写.技术交底记录编 号表C21工程名称望京新城B区6-10地B区商业楼交底日期20051126施工单位中天建设集团有限公司

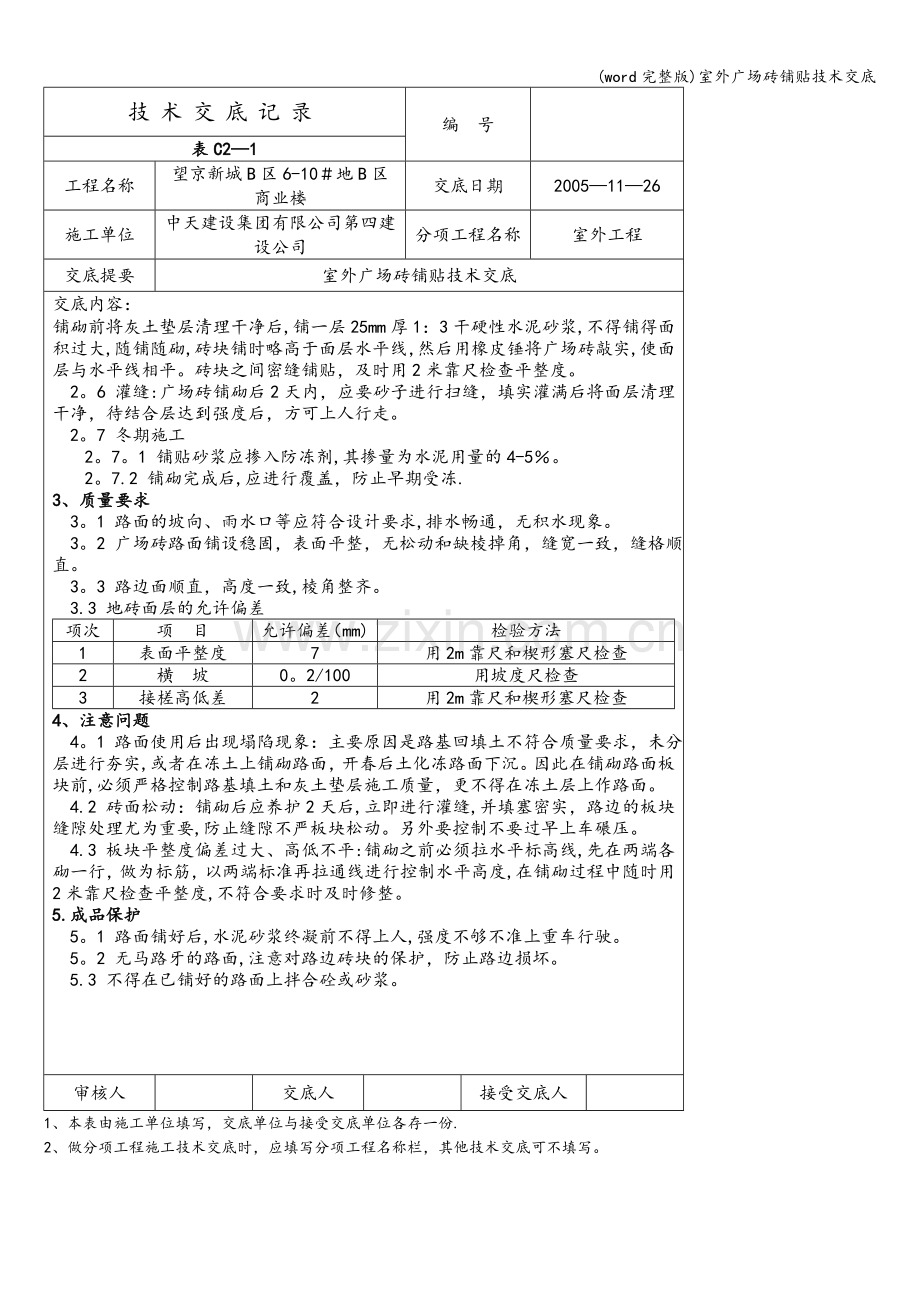

5、第四建设公司分项工程名称室外工程交底提要室外广场砖铺贴技术交底交底内容:铺砌前将灰土垫层清理干净后,铺一层25mm厚1:3干硬性水泥砂浆,不得铺得面积过大,随铺随砌,砖块铺时略高于面层水平线,然后用橡皮锤将广场砖敲实,使面层与水平线相平。砖块之间密缝铺贴,及时用2米靠尺检查平整度。 2。6 灌缝:广场砖铺砌后2天内,应要砂子进行扫缝,填实灌满后将面层清理干净,待结合层达到强度后,方可上人行走。 2。7 冬期施工2。7。1 铺贴砂浆应掺入防冻剂,其掺量为水泥用量的4-5。2。7.2 铺砌完成后,应进行覆盖,防止早期受冻.3、质量要求 3。1 路面的坡向、雨水口等应符合设计要求,排水畅通,无积水现

6、象。 3。2 广场砖路面铺设稳固,表面平整,无松动和缺棱掉角,缝宽一致,缝格顺直。 3。3 路边面顺直,高度一致,棱角整齐。 3.3 地砖面层的允许偏差项次项 目允许偏差(mm)检验方法1表面平整度7用2m靠尺和楔形塞尺检查2横 坡0。2/100用坡度尺检查3接槎高低差2用2m靠尺和楔形塞尺检查4、注意问题 4。1 路面使用后出现塌陷现象:主要原因是路基回填土不符合质量要求,未分层进行夯实,或者在冻土上铺砌路面,开春后土化冻路面下沉。因此在铺砌路面板块前,必须严格控制路基填土和灰土垫层施工质量,更不得在冻土层上作路面。 4.2 砖面松动:铺砌后应养护2天后,立即进行灌缝,并填塞密实,路边的板块缝隙处理尤为重要,防止缝隙不严板块松动。另外要控制不要过早上车碾压。 4.3 板块平整度偏差过大、高低不平:铺砌之前必须拉水平标高线,先在两端各砌一行,做为标筋,以两端标准再拉通线进行控制水平高度,在铺砌过程中随时用2米靠尺检查平整度,不符合要求时及时修整。5.成品保护 5。1 路面铺好后,水泥砂浆终凝前不得上人,强度不够不准上重车行驶。 5。2 无马路牙的路面,注意对路边砖块的保护,防止路边损坏。 5.3 不得在已铺好的路面上拌合砼或砂浆。审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份.2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
