收藏 分销(赏)

六层十一层顶板、楼梯、阳台拦板模板技术交底.doc

上传人:精**** 文档编号:2173585 上传时间:2024-05-21 格式:DOC 页数:6 大小:567.04KB 下载积分:6 金币
下载 相关 举报
六层十一层顶板、楼梯、阳台拦板模板技术交底.doc_第1页
第1页 / 共6页
六层十一层顶板、楼梯、阳台拦板模板技术交底.doc_第2页
第2页 / 共6页


点击查看更多>>
资源描述

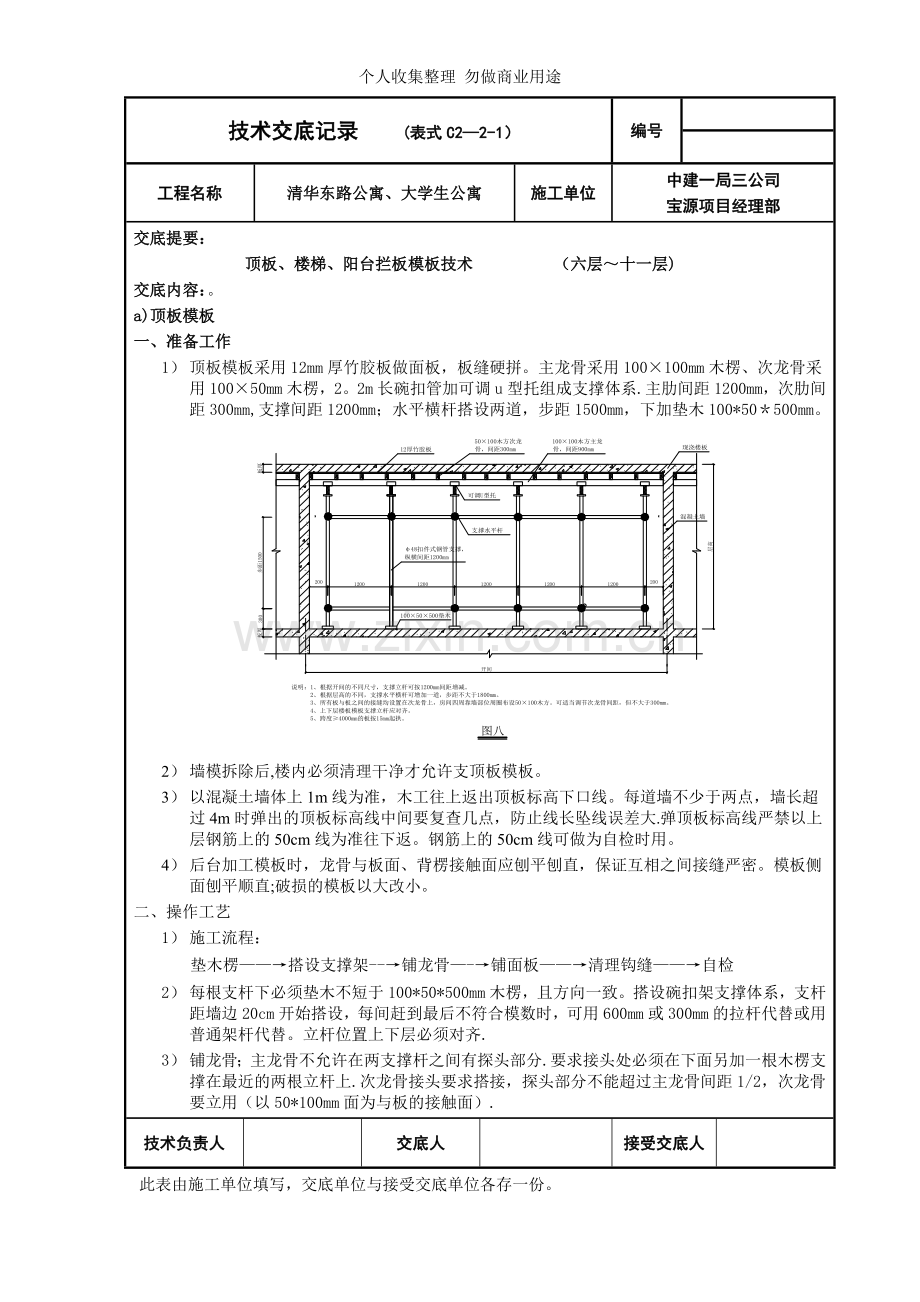

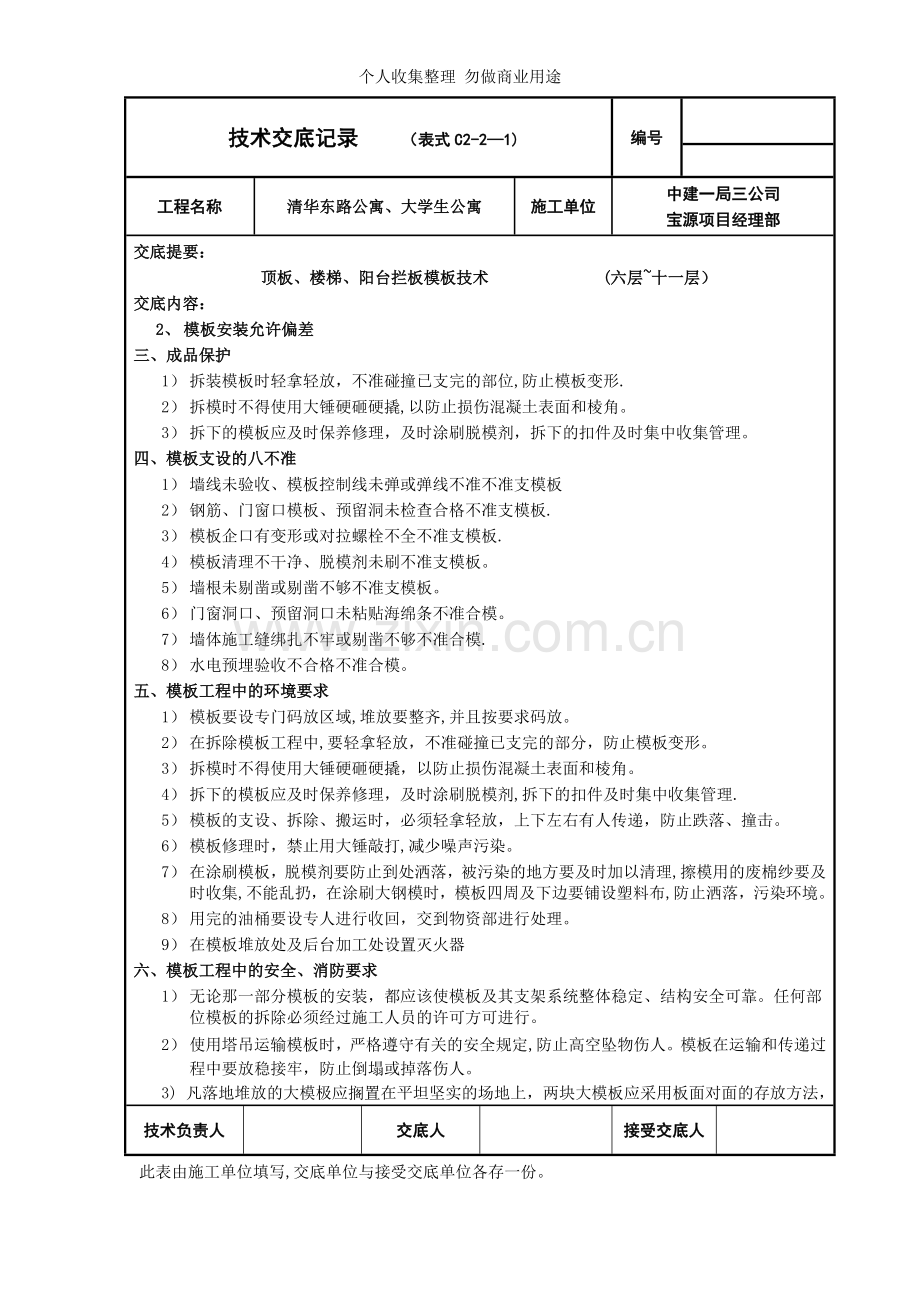

个人收集整理 勿做商业用途 技术交底记录 (表式C2—2-1) 编号 工程名称 清华东路公寓、大学生公寓 施工单位 中建一局三公司 宝源项目经理部 交底提要: 顶板、楼梯、阳台拦板模板技术 (六层~十一层) 交底内容:。 a)顶板模板 一、准备工作 1) 顶板模板采用12mm厚竹胶板做面板,板缝硬拼。主龙骨采用100×100mm木楞、次龙骨采用100×50 mm木楞,2。2m长碗扣管加可调u型托组成支撑体系.主肋间距1200mm,次肋间距300mm,支撑间距1200mm;水平横杆搭设两道,步距1500mm,下加垫木100*50*500mm。 2) 墙模拆除后,楼内必须清理干净才允许支顶板模板。 3) 以混凝土墙体上1m线为准,木工往上返出顶板标高下口线。每道墙不少于两点,墙长超过4m时弹出的顶板标高线中间要复查几点,防止线长坠线误差大.弹顶板标高线严禁以上层钢筋上的50cm线为准往下返。钢筋上的50cm线可做为自检时用。 4) 后台加工模板时,龙骨与板面、背楞接触面应刨平刨直,保证互相之间接缝严密。模板侧面刨平顺直;破损的模板以大改小。 二、操作工艺 1) 施工流程: 垫木楞——→搭设支撑架--→铺龙骨—-→铺面板——→清理钩缝——→自检 2) 每根支杆下必须垫木不短于100*50*500mm木楞,且方向一致。搭设碗扣架支撑体系,支杆距墙边20cm开始搭设,每间赶到最后不符合模数时,可用600mm或300mm的拉杆代替或用普通架杆代替。立杆位置上下层必须对齐. 3) 铺龙骨;主龙骨不允许在两支撑杆之间有探头部分.要求接头处必须在下面另加一根木楞支撑在最近的两根立杆上.次龙骨接头要求搭接,探头部分不能超过主龙骨间距1/2,次龙骨要立用(以50*100mm面为与板的接触面). 技术负责人 交底人 接受交底人 此表由施工单位填写,交底单位与接受交底单位各存一份。 技术交底记录 (表式C2-2—1) 编号 工程名称 清华东路公寓、大学生公寓 施工单位 中建一局三公司 宝源项目经理部 交底提要: 顶板、楼梯、阳台拦板模板技术 (六层~十一层) 交底内容: 2、 模板安装允许偏差 三、成品保护 1) 拆装模板时轻拿轻放,不准碰撞已支完的部位,防止模板变形. 2) 拆模时不得使用大锤硬砸硬撬,以防止损伤混凝土表面和棱角。 3) 拆下的模板应及时保养修理,及时涂刷脱模剂,拆下的扣件及时集中收集管理。 四、模板支设的八不准 1) 墙线未验收、模板控制线未弹或弹线不准不准支模板 2) 钢筋、门窗口模板、预留洞未检查合格不准支模板. 3) 模板企口有变形或对拉螺栓不全不准支模板. 4) 模板清理不干净、脱模剂未刷不准支模板。 5) 墙根未剔凿或剔凿不够不准支模板。 6) 门窗洞口、预留洞口未粘贴海绵条不准合模。 7) 墙体施工缝绑扎不牢或剔凿不够不准合模. 8) 水电预埋验收不合格不准合模。 五、模板工程中的环境要求 1) 模板要设专门码放区域,堆放要整齐,并且按要求码放。 2) 在拆除模板工程中,要轻拿轻放,不准碰撞已支完的部分,防止模板变形。 3) 拆模时不得使用大锤硬砸硬撬,以防止损伤混凝土表面和棱角。 4) 拆下的模板应及时保养修理,及时涂刷脱模剂,拆下的扣件及时集中收集管理. 5) 模板的支设、拆除、搬运时,必须轻拿轻放,上下左右有人传递,防止跌落、撞击。 6) 模板修理时,禁止用大锤敲打,减少噪声污染。 7) 在涂刷模板,脱模剂要防止到处洒落,被污染的地方要及时加以清理,擦模用的废棉纱要及时收集,不能乱扔,在涂刷大钢模时,模板四周及下边要铺设塑料布,防止洒落,污染环境。 8) 用完的油桶要设专人进行收回,交到物资部进行处理。 9) 在模板堆放处及后台加工处设置灭火器 六、模板工程中的安全、消防要求 1) 无论那一部分模板的安装,都应该使模板及其支架系统整体稳定、结构安全可靠。任何部位模板的拆除必须经过施工人员的许可方可进行。 2) 使用塔吊运输模板时,严格遵守有关的安全规定,防止高空坠物伤人。模板在运输和传递过程中要放稳接牢,防止倒塌或掉落伤人。 3) 凡落地堆放的大模极应搁置在平坦坚实的场地上,两块大模板应采用板面对面的存放方法, 技术负责人 交底人 接受交底人 此表由施工单位填写,交底单位与接受交底单位各存一份。 技术交底记录 (表式C2—2—1) 编号 工程名称 清华东路公寓、大学生公寓 施工单位 中建一局三公司 宝源项目经理部 交底提要: 顶板、楼梯、阳台拦板模板技术交底 (六层~十一层) 交底内容: 4) 长期存放模板底部应垫木方放稳。 5) 模板的支设和拆除必须严格按工序进行,模板没有固定前,不得进行下下道工序的施工.拆除间隙应将板及构件固定,严防突然掉落、塌落伤人。 6) 严禁在模板的连接件和支撑件上攀登上下,严禁在同一垂直面上安装和拆除模板。 7) 搭设支模的工作平台、设防护栏,严防操作人员因扶空、踏空坠落. 8) 模板拆除后其临时堆放处距离楼边不小于1米,堆放高度不超过1米,楼边边口、通道口、脚手架边缘处严禁堆放任何拆下的物件。 9) 顶板的钢管和扣件支撑必须按设计规定支设,不得随意更改;扣件应拧紧. 七、雨季施工阶段需注意的事项 1) 雨天使用的木模板拆下后须放平,以免变形。钢模板拆下后及时清理,刷脱模剂,大雨过后须重新刷一遍。模板拼装后尽快浇筑混凝土,防止模板遇雨变形.若模板拼装后不能及时浇筑混凝土,又被雨水淋过,则浇筑混凝土前须重新检查、加固模板和支撑。 2) 木板刷脱模剂后,应放在防雨棚内,防止脱模剂被水冲掉和板面变形; 3) 已支好的模板若在浇筑混凝土前遇雨,应检查模板变形情况,防止几何尺寸误差超标。 4) 模板堆放要有垫板,防止雨水侵泡。 5) 支完模板后,应按施工组织设计尽早浇筑混凝土,缩短模板放置时间,尽量减少模板及架模工具受雨淋日晒时间. 6) 大模板操作平台架的脚手板要满铺,并且注意雨后要防滑。防护栏杆高度要符合要求,雨后要进行检查是否牢固,才可上人。 技术负责人 交底人 接受交底人 此表由施工单位填写,交底单位与接受交底单位各存一份。 技术交底记录 (表式C2—2-1) 编号 工程名称 清华东路公寓、大学生公寓 施工单位 中建一局三公司 宝源项目经理部 交底提要: 顶板、楼梯、阳台拦板模板技术交底 (六层~十一层) 交底内容: 4) 铺面板;铺面板操作时不少于3人为一小组,一人对缝,钉钉子,另外两人从板的不同方向用撬辊挤压以拼好的板缝,保证拼出的板缝严密。不漏浆、不漏水,板拼缝要求十字对缝。板与混凝土墙接触的阳角处,要求在板侧边粘1。5CM宽防漏浆海绵条,挤严,板铺完不能有海绵条超出板上口标高。超出部分用壁纸刀去掉。模板起拱高度按2‰计算(现场实际是1.5CM)。铺完的顶板要求平整,拼缝严密,无错台,标高准确。 5) 预留孔、洞位置正确,符合图纸要求。 6) 顶板模板的拆模必须接到拆模通知单后方可进行,拆模时间以混凝土同条件试块强度为准.楼板混凝土强度达到设计强度的的100%方可拆模. 7) 拆模板原则为先支的后拆,后支的先拆。 8) 拆除的模板要及时修理、分类并堆放整齐,以备再用。 b)楼梯模板 1) 楼梯平台梁和平台板模板的配置方法和构造与上面所述顶板模板基本相同。 2) 梯段踏步模板采用12mm厚竹胶板、50*50mm做背楞,同踏步高度,上面用100*100斜木方及50*50竖木方连成整体。控制各梯段的踏步宽度。梯段板底模采用100*100木方斜向次龙骨和100*100木方横向主龙骨支撑,梯段侧板采用厚度为12mm的竹胶板加木方制作,侧板用钢管及可调U型托支撑在楼梯间墙体上。板底采用扣件式脚手架体系支撑。 3) 模板的拆模必须接到拆模通知单后方可进行,拆模时间以混凝土同条件试块为准.楼梯混凝土强度达到设计强度的的100%方可拆模。 4) 拆模板原则为先支的后拆,后支的先拆。 5) 拆除的模板要及时修理、分类并堆放整齐,以备再用。 C)阳台栏板模板 1) 阳台拦板采用定型的钢模板,定型钢筋卡具支设、采用对拉螺栓加固. 技术负责人 交底人 接受交底人 此表由施工单位填写,交底单位与接受交底单位各存一份。 技术交底记录 (表式C2—2-1) 编号 工程名称 清华东路公寓、大学生公寓 施工单位 中建一局三公司 宝源项目经理部 交底提要: 顶板、楼梯、阳台拦板模板技术交底 (六层~十一层) 交底内容: 2) 模板尺寸正确,清理干净,脱模剂涂刷均匀无流坠。 3) 在支设阳台拦板前要先搭设操作面,操作面上满铺脚手板.作业层外侧搭设1.2米高的护身栏杆,作业层下方兜设水平网。 4) 在弹完阳台拦板的位置线、30cm控制线及上口线。 5) 钢筋绑扎完毕,水电盒、预埋件预埋完毕,检查保护层厚度应满足要求,办完 隐蔽验收手续。水电预埋经工长验收合格后方可合模。 6) 模板无错台,接缝严密,阴阳角模板顺直。 7) 栏板模板拆除以接到拆模通知单为准,并能保证拆模后混凝土表面和棱角不受损伤. 8) 阳台拦板模板应及时清理刷油堆放,以利于周转使用。 二、质量要求 a)保证项目 1) 板加工尺寸正确,模板清理干净,脱模剂涂刷均匀,不粘模。 2) 保证结构和构件各部分截面形状尺寸及轴线位置的正确,保证立面模板垂直。 3) 模板平整,接缝严密,无错台,不得漏浆。 4) 保证模板龙骨、支撑间距符合设计要求,支撑牢固,模板不涨模、不跑模、不变形。 项次 项目 允许偏差(mm) 检查方法 1 标高 3 水准仪和尺量 2 每层垂直度 3 2m托线板 3 相邻两板表面高低差 2 直尺尺量 4 表面平整度 2 2m靠尺、楔形塞尺 5 阴阳角 方正 2 方尺、楔形塞尺 顺直 2 5m线尺 6 预留孔洞 中心线位移 3 拉线、尺量 截面内部尺寸 +5,—0 技术负责人 交底人 接受交底人 此表由施工单位填写,交底单位与接受交底单位各存一份。 技术交底记录 (表式C2-2—1) 编号 工程名称 清华东路公寓、大学生公寓 施工单位 中建一局三公司 宝源项目经理部 交底提要: 顶板、楼梯、阳台拦板模板技术交底 (六层~十一层) 交底内容: 2)模板尺寸正确,清理干净,脱模剂涂刷均匀无流坠。 3)在支设阳台拦板前要先搭设操作面,操作面上满铺脚手板。作业层外侧搭设1。2米高的护身栏杆,作业层下方兜设水平网。 4)在弹完阳台拦板的位置线、30cm控制线 技术负责人 交底人 接受交底人 此表由施工单位填写,交底单位与接受交底单位各存一份.
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
