收藏 分销(赏)

诚基中心群塔作业施工方案.doc

上传人:天**** 文档编号:2173579 上传时间:2024-05-21 格式:DOC 页数:10 大小:732.54KB 下载积分:8 金币
下载 相关 举报
诚基中心群塔作业施工方案.doc_第1页
第1页 / 共10页
诚基中心群塔作业施工方案.doc_第2页
第2页 / 共10页


点击查看更多>>
资源描述

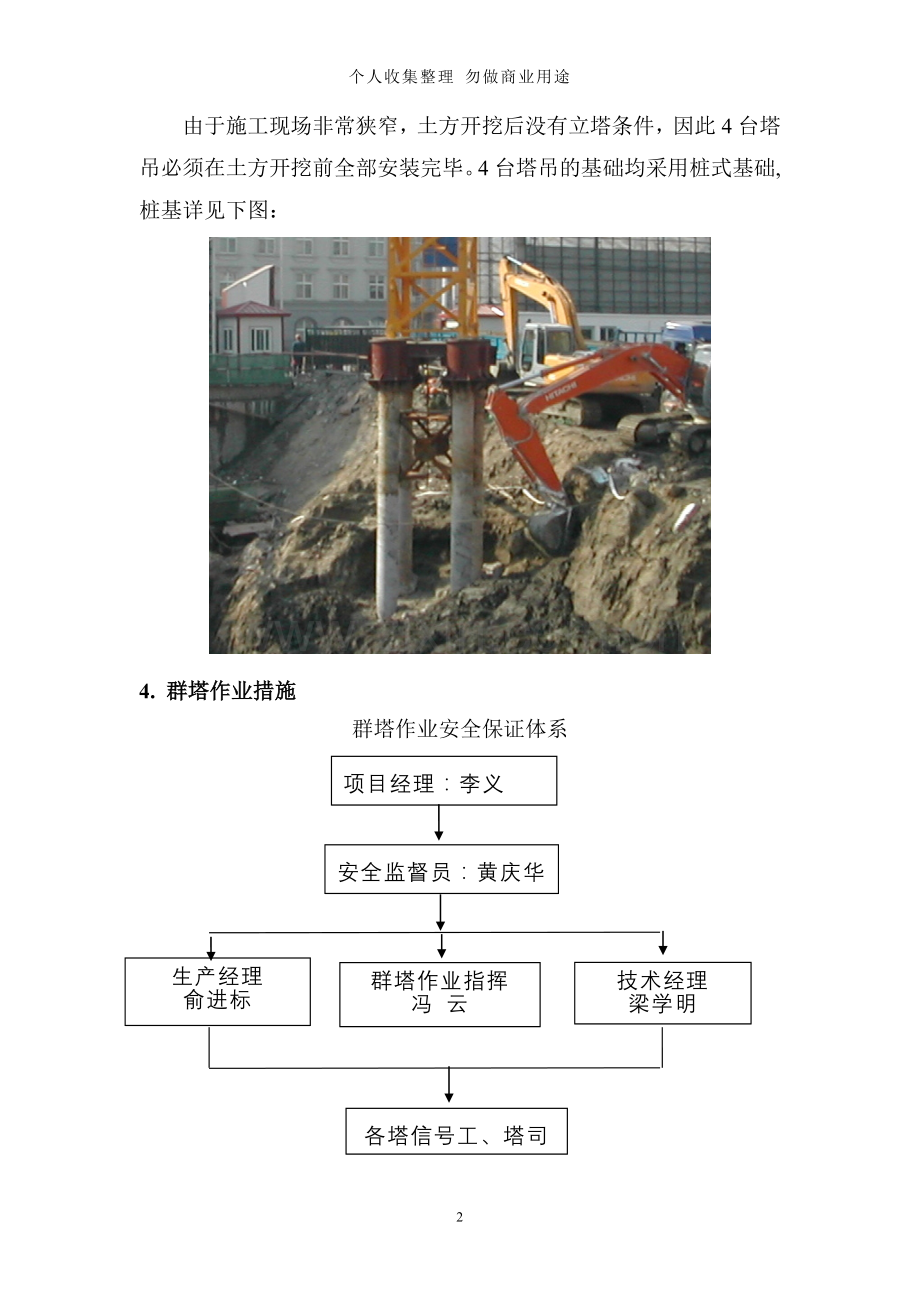

个人收集整理 勿做商业用途 1. 编制依据 1.1《建筑机械使用安全技术规程》 JGJ33-86 1。2《天津市建筑工程施工现场安全管理标准》 1.3《施工现场临时用电安全技术规程》 JGJ46—88 1.4塔吊安装说明书及塔吊资料 2。 工程概况 序 号 项 目 内 容 1 建筑功能 综合楼(底商板式高层公寓) 2 建筑面积 250000m2    3 层 数 地上部分 01栋地上31层 地下室全部连通,从±0.00标高处主楼与裙房用抗震缝分开 商场地上3层,局部5层 02栋地上31层 地下车库 地下2层 4 层 高 地上部分 5。4m、6.4m、3。5m、2.9m、5.1m、3.0m 地下车库 地下二层:3.4m;地下一层:4.5m 5 檐 高 裙楼檐高 21。1m 主楼檐高 140。9m 6 标 高 ±0。000 相当于绝对标高3.650 m,室内外高差0.30m, 3。 塔吊布置方案 因本工程工期紧,工作量大,结构层次高,工程施工垂直运输任务重,需要设立多台塔式起重机才能保证工程施工的要求,但甲方所提供的施工场地过于狭小。因此平面布置如下: 序号 型号 位 置 备注 1# FO/23B 塔中心在1轴向东8.4m与S轴向南4。6m的交点 2# FO/23B 塔中心在39轴向西10。4m与X轴向北4.6m的交点 3# ST60/15 塔中心在1轴向西3.6m与F轴向北10。0m的交点 4# ST60/15 塔中心在39轴向西8。4m与X轴向北4.6m的交点 1#塔FO/23B,臂长50米,服务于1#楼及地下车库;2#塔FO/23B,臂长50米,服务于1#楼及地下车库;3#塔ST60/15, 臂长50米,服务于2#楼及地下车库;4#塔ST60/15, 臂长55米,服务于2楼及地下车库.裙房部位由4台塔吊共同承担。 由于施工现场非常狭窄,土方开挖后没有立塔条件,因此4台塔吊必须在土方开挖前全部安装完毕。4台塔吊的基础均采用桩式基础,桩基详见下图: 4. 群塔作业措施 群塔作业安全保证体系 项目经理:李义 生产经理 俞进标 技术经理 梁学明 安全监督员:黄庆华 群塔作业指挥 冯 云 各塔信号工、塔司 随着施工使用的要求,4台塔吊将同时作业,塔吊大臂相互交叉影响,施工作业时如果协调不力将会出现不安全因素,因此在施工作业时要求做到以下几点: 4。1立塔时必须保证每两塔之间的高度差不得小于9m(三节)。 4。2工地群塔作业总指挥冯云同志负责统一协调施工现场塔吊的使用和保养工作.尤其是3#塔吊的使用,由于此塔也与苏中建设集团公司的塔吊构成群塔作业,冯云同志必须与苏中建设就其单位的塔吊事宜进行相互沟通. 4.3塔司必须服从工地统一指挥,服从信号,不得各行其道. 4.4由于4台塔吊作业,必须遵守以下原则: 4.4.1塔司必须做好交接班记录,交班、接班人中未当面交接不得离开驾驶室,交接班时要认真做好交接班记录。 4.4。2当一台塔机运行时,在转臂之前应先观察另一台塔的运行情况,然后再进行作业. 4。4。3后塔让先塔:在塔吊大臂的工作交叉区域内作业时,后进入该区域的塔吊要避开先进入该区域内的塔吊。 4.4。4动塔让静塔:在塔吊大臂交叉区域内作业时,在一塔臂无回转,吊钩无运动,而另一塔有回转或有变幅小车行走时,动塔应该避开静塔. 4。4.5轻车让重车:在塔吊同时运行时,无荷载塔机应避让有荷载塔机。 4.4.6 客塔让主塔:当一塔机(客塔)大臂进入对方塔机(主塔)工作区域时,则客塔要主动避让主塔。待主塔工作完毕或先行作业后,客塔在保证安全前提下方可作业。(注:主塔指定点服务该区域的塔,客塔指借别人上空运行的塔) 4.5 四塔作业时除需要考虑高差外,还应注意绝对避免接触对方塔吊的大臂拉条。 4.6 当塔机暂停工作时,变幅小车靠近在大臂根部,塔机大臂要转到适当位置,避免与另一塔机大臂或拉条相碰,大臂方向顺风向停放,且要牢牢锁臂。吊钩上如有吊物必须把吊物卸取掉,关上电源总开关,闸箱落锁方可离开。 4.7 信号指挥要充分考虑到4塔交叉作业的可能,因此信号指挥人员应与机组相对固定,无特殊情况不得随意更换,换班时采用当面口头交接。 4.8 信号指挥人员指挥塔机动作时,必须遵守以上群塔使用原则,不得私自更改. 4。9 各信号指挥人员在指挥本塔工作时,还须环顾相邻塔吊的工作状态,必要时发出安全提示语言或旗语,以告诫塔司,注意安全操作。信号工必须在塔吊超范围回转时(变幅小车跑出施工范围,吊钩未提升至安全位置时)挥动红色旗帜鸣哨警示。 4。10 各种限位装置不得随意更改,严格按规定要求执行。防雷接地必须经常检测。 4.11 挂钩工要严格执行“十不吊”原则规定.清楚被吊物重量,被吊重物不得超过塔吊所规定的重量,掌握被吊物重心,按规定对被吊物进行捆扎,捆扎必须牢靠,当被吊物跨越幅度较大的情况下,要确保安全可靠,杜绝“天女散花”现象. 4.12 如刮大风(五级以上)、打雷、下雨,塔司、信号工、挂钩工不准再进行吊物工作。大风大雨过后要加强检查,有隐患及时排除. 4.13 起吊重物小车不得超过西侧围墙和南侧围墙,在人行道上用钢管和木板搭设防护棚。 4.14对施工作业区内所有对讲机进行频道锁定,除紧急指令和其他特殊原因,以下频道不得随意变动:1#塔机组锁定在1频道;2#塔机组锁定在2频道;3#塔机组锁定在5频道;4#塔机组锁定在4频道;砼工组锁定在8频道;放线组锁定在10频道。 5。 1号塔防碰撞措施 由于1号在没有附着之前,其自由高度(59。8m)低于万科世贸广场的B座楼,如塔吊正常运转将与万科世贸广场的B座楼发生干涉现象,为防止这一现象的发生特制定以下措施: 5。1 对1号塔的所有塔司、信号工以及在此塔作业区内的所有班组长以上管理人员进行专项交底,对1号塔设专职生产调度指挥和安全监督员。 5。2 对塔吊进行左右限位(塔吊大臂与万科世贸广场的B座楼的平行距离不得超过10m),防止旋转过度而碰撞万科世贸广场的B座楼。 5.3 设置地锚,防止停运时由于大风因素而碰撞万科世贸广场的B座楼。 群塔作业相关责任人员签字表 序号 相 关 部 门 签 字 1 生产经理 2 安全科 3 安全科 4 施工科 5 施工科 6 施工科 7 施工科 8 施工科 9 塔司组负责人 10 塔司组组员(1号塔) 11 塔司组组员(2号塔) 12 塔司组组员(3号塔) 13 塔司组组员(4号塔) 14 信号组负责人 15 信号组组员(1号塔) 16 信号组组员(2号塔) 17 信号组组员(3号塔) 18 信号组组员(4号塔) 19 20 大型机械交接班记录 日 期 时 间 天 气 运 转 前 检 查: 工 作 内 容: 运 转 情 况 及 存 在 问 题: 交 接 人: 接 班 人: 机械设备运转、保养、维修记录 工程名称:天津诚基中心A区工程 月 日 工作台时 停修台时 机械保养记录 机械维修记录 操作人 1号塔班组长以上管理人员安全交底签字表 序 号 姓 名 职 务 1号塔塔司、信号工安全交底签字表 序 号 姓 名 职 务 10
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
