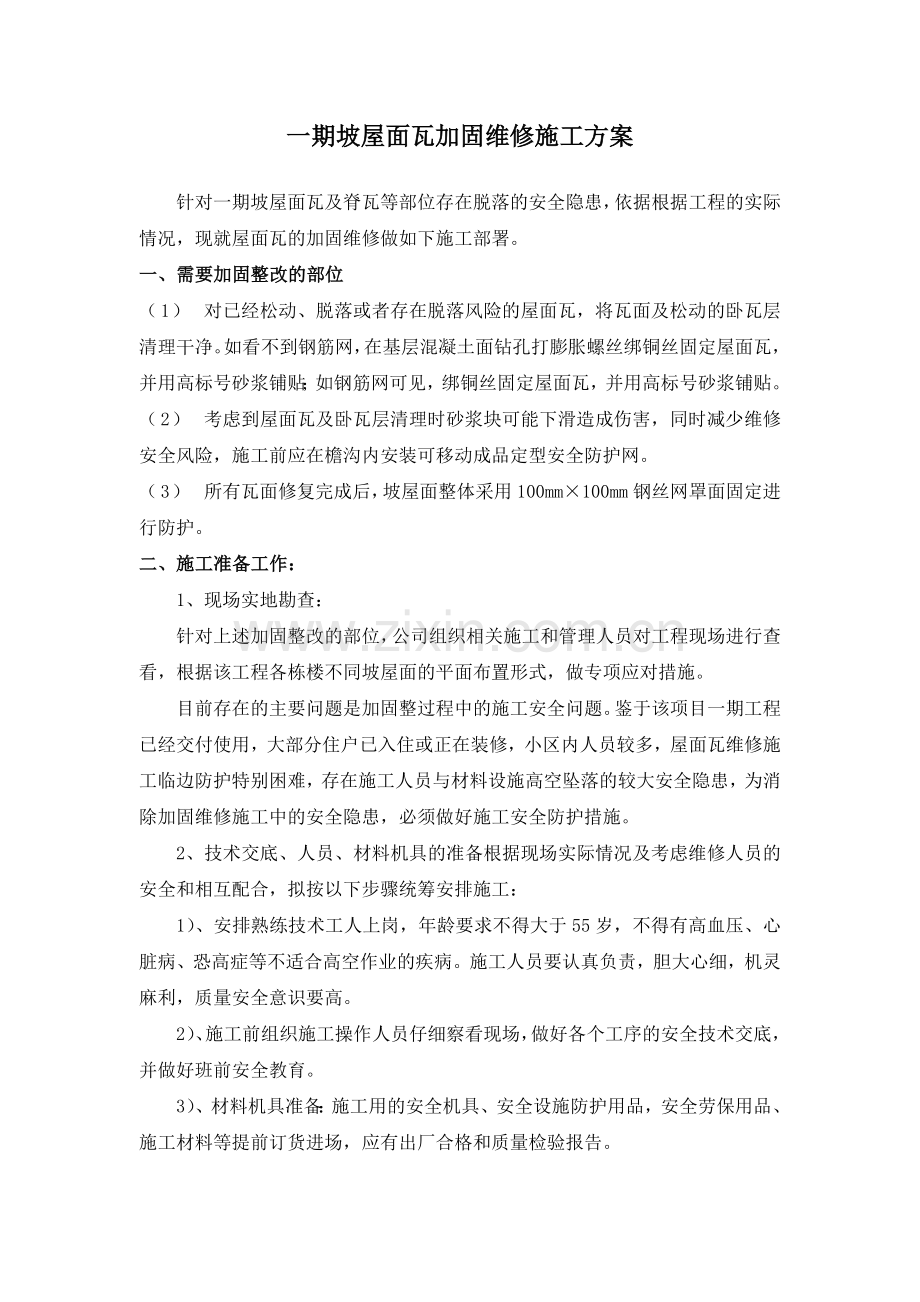

1、一期坡屋面瓦加固维修施工方案针对一期坡屋面瓦及脊瓦等部位存在脱落的安全隐患,依据根据工程的实际情况,现就屋面瓦的加固维修做如下施工部署。一、需要加固整改的部位(1) 对已经松动、脱落或者存在脱落风险的屋面瓦,将瓦面及松动的卧瓦层清理干净。如看不到钢筋网,在基层混凝土面钻孔打膨胀螺丝绑铜丝固定屋面瓦,并用高标号砂浆铺贴;如钢筋网可见,绑铜丝固定屋面瓦,并用高标号砂浆铺贴。(2) 考虑到屋面瓦及卧瓦层清理时砂浆块可能下滑造成伤害,同时减少维修安全风险,施工前应在檐沟内安装可移动成品定型安全防护网。(3) 所有瓦面修复完成后,坡屋面整体采用100mm100mm钢丝网罩面固定进行防护。二、施工准备工作

2、:1、现场实地勘查:针对上述加固整改的部位,公司组织相关施工和管理人员对工程现场进行查看,根据该工程各栋楼不同坡屋面的平面布置形式,做专项应对措施。目前存在的主要问题是加固整过程中的施工安全问题。鉴于该项目一期工程已经交付使用,大部分住户已入住或正在装修,小区内人员较多,屋面瓦维修施工临边防护特别困难,存在施工人员与材料设施高空坠落的较大安全隐患,为消除加固维修施工中的安全隐患,必须做好施工安全防护措施。2、技术交底、人员、材料机具的准备根据现场实际情况及考虑维修人员的安全和相互配合,拟按以下步骤统筹安排施工:1)、安排熟练技术工人上岗,年龄要求不得大于55岁,不得有高血压、心脏病、恐高症等不

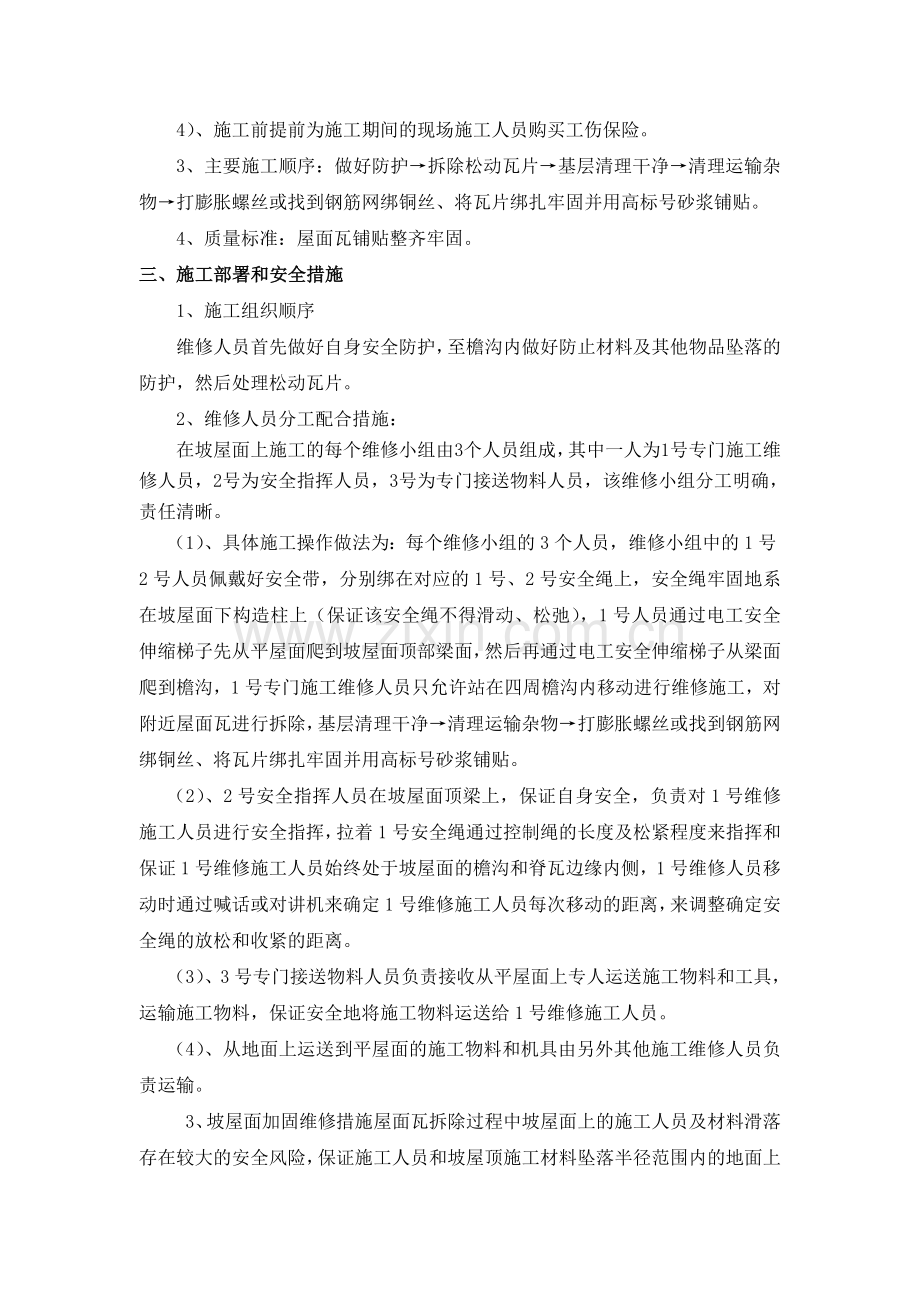

3、适合高空作业的疾病。施工人员要认真负责,胆大心细,机灵麻利,质量安全意识要高。2)、施工前组织施工操作人员仔细察看现场,做好各个工序的安全技术交底,并做好班前安全教育。3)、材料机具准备:施工用的安全机具、安全设施防护用品,安全劳保用品、施工材料等提前订货进场,应有出厂合格和质量检验报告。4)、施工前提前为施工期间的现场施工人员购买工伤保险。3、主要施工顺序:做好防护拆除松动瓦片基层清理干净清理运输杂物打膨胀螺丝或找到钢筋网绑铜丝、将瓦片绑扎牢固并用高标号砂浆铺贴。4、质量标准:屋面瓦铺贴整齐牢固。三、施工部署和安全措施1、施工组织顺序维修人员首先做好自身安全防护,至檐沟内做好防止材料及其他物

4、品坠落的防护,然后处理松动瓦片。2、维修人员分工配合措施:在坡屋面上施工的每个维修小组由3个人员组成,其中一人为1号专门施工维修人员,2号为安全指挥人员,3号为专门接送物料人员,该维修小组分工明确,责任清晰。(1)、具体施工操作做法为:每个维修小组的3个人员,维修小组中的1号2号人员佩戴好安全带,分别绑在对应的1号、2号安全绳上,安全绳牢固地系在坡屋面下构造柱上(保证该安全绳不得滑动、松弛),1号人员通过电工安全伸缩梯子先从平屋面爬到坡屋面顶部梁面,然后再通过电工安全伸缩梯子从梁面爬到檐沟,1号专门施工维修人员只允许站在四周檐沟内移动进行维修施工,对附近屋面瓦进行拆除,基层清理干净清理运输杂物

5、打膨胀螺丝或找到钢筋网绑铜丝、将瓦片绑扎牢固并用高标号砂浆铺贴。(2)、2号安全指挥人员在坡屋面顶梁上,保证自身安全,负责对1号维修施工人员进行安全指挥,拉着1号安全绳通过控制绳的长度及松紧程度来指挥和保证1号维修施工人员始终处于坡屋面的檐沟和脊瓦边缘内侧,1号维修人员移动时通过喊话或对讲机来确定1号维修施工人员每次移动的距离,来调整确定安全绳的放松和收紧的距离。(3)、3号专门接送物料人员负责接收从平屋面上专人运送施工物料和工具,运输施工物料,保证安全地将施工物料运送给1号维修施工人员。(4)、从地面上运送到平屋面的施工物料和机具由另外其他施工维修人员负责运输。3、坡屋面加固维修措施屋面瓦拆

6、除过程中坡屋面上的施工人员及材料滑落存在较大的安全风险,保证施工人员和坡屋顶施工材料坠落半径范围内的地面上周围设置警戒线,安排专人警戒,通行的人员安全警戒尤为重要。四、安全文明施工管理:1、项目部应安排专业技术人员专门负责施工现场指挥管理。2、每栋楼的警戒区域采用警戒带隔离,警戒带隔离距离所施工屋面的最外边缘的距离不得少于10米,并有专人负责警戒,不得中途离场,如安全员或警戒员中途离场,不得施工。3、从事各项施工的操作人员一律遵守本岗位安全职责,特殊工种人员持证上岗。施工前做好安全技术交底,在屋面上施工必须做好临边防护,施工时工人必须精力集中,系好安全带,不得婚戏打闹,佩载安全帽,严禁酒后上岗

7、。4、施工人员不得穿高跟鞋、拖鞋上岗,应穿防滑靴施工.5、每天施工前应对施工人员做好班前安全教育,并做好安全固定吊钩和安全绳的检查工作,安全吊钩及安全绳固定在安全绳处不得有松动现象,安全绳不得有破损或开裂现象,否则禁止使用,应及时更换。6、地面上和屋面施工现场的材料、垃圾分类集中堆放,不得从高空向下抛掷任何物料,应及时清运。五、注意事项1、该项目屋面瓦加固维修施工前,项目部应统一安排一个专业施工班组进行维修施工,施工前应在按照两类屋面分别各做一个样板,经项目部、甲方、物业共同验收合格后方可大面积施工。2、项目部协商,统一安排好各栋楼的先后施工顺序,统一制定一期屋面瓦加固整改的施工总进度计划,保证在上述施工总工期内该项目屋面瓦全部施工完成。3、各项目部要根据各自工程的实际情况,完善和细化屋面瓦专项整修方案,经批准后方可实施。并在维修前对施工人员做好安全技术交底,施工期间屋面施工部位要有专门管理人员指挥,各栋楼四周地面也要有专人值班指挥,并做好安全围挡和安全警示标志,提醒过往行人和车辆绕道而行。4、每栋楼的所有松动和破损的坡屋面瓦应重新进行铺贴或采取加固的安全措施。坡屋面瓦上的所有建筑垃圾和杂物均匀应清理干净。
