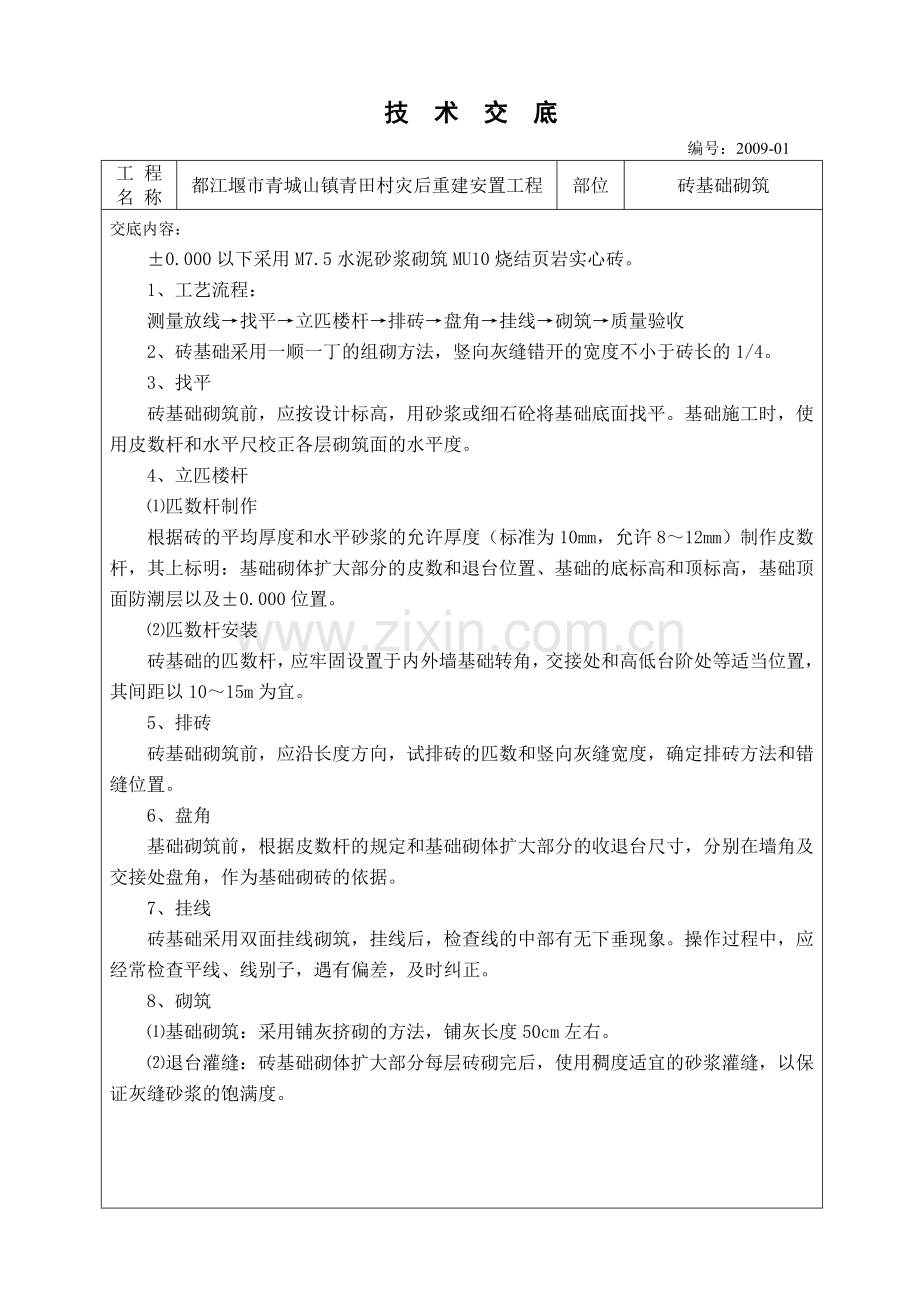

技 术 交 底 编号:2009-01 工 程 名 称 都江堰市青城山镇青田村灾后重建安置工程 部位 砖基础砌筑 交底内容: ±0.000以下采用M7.5水泥砂浆砌筑MU10烧结页岩实心砖。 1、工艺流程: 测量放线→找平→立匹楼杆→排砖→盘角→挂线→砌筑→质量验收 2、砖基础采用一顺一丁的组砌方法,竖向灰缝错开的宽度不小于砖长的1/4。 3、找平 砖基础砌筑前,应按设计标高,用砂浆或细石砼将基础底面找平。基础施工时,使用皮数杆和水平尺校正各层砌筑面的水平度。 4、立匹楼杆 ⑴匹数杆制作 根据砖的平均厚度和水平砂浆的允许厚度(标准为10mm,允许8~12mm)制作皮数杆,其上标明:基础砌体扩大部分的皮数和退台位置、基础的底标高和顶标高,基础顶面防潮层以及±0.000位置。 ⑵匹数杆安装 砖基础的匹数杆,应牢固设置于内外墙基础转角,交接处和高低台阶处等适当位置,其间距以10~15m为宜。 5、排砖 砖基础砌筑前,应沿长度方向,试排砖的匹数和竖向灰缝宽度,确定排砖方法和错缝位置。 6、盘角 基础砌筑前,根据皮数杆的规定和基础砌体扩大部分的收退台尺寸,分别在墙角及交接处盘角,作为基础砌砖的依据。 7、挂线 砖基础采用双面挂线砌筑,挂线后,检查线的中部有无下垂现象。操作过程中,应经常检查平线、线别子,遇有偏差,及时纠正。 8、砌筑 ⑴基础砌筑:采用铺灰挤砌的方法,铺灰长度50cm左右。 ⑵退台灌缝:砖基础砌体扩大部分每层砖砌完后,使用稠度适宜的砂浆灌缝,以保证灰缝砂浆的饱满度。 9、一般尺寸的允许偏差应符合下表规定: 项次 项目 允许偏差(mm) 检验方法 1 轴线位置偏移 10 用拉线和尺量检查 2 基础和墙砌体顶面标高 ±15 用水准仪和尺量检查 3 垂直度 5 用吊线尺量检查 4 表面平整度 5 用2m靠尺和楔形塞尺检查 5 水平灰缝平直度 10 拉线和尺量检查 6 水平灰缝厚度(10皮砖累计数) ±8 与皮数杆比较尺量检查 接受交 底人员 签 字 交底人: 日期: 年 月 日
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
