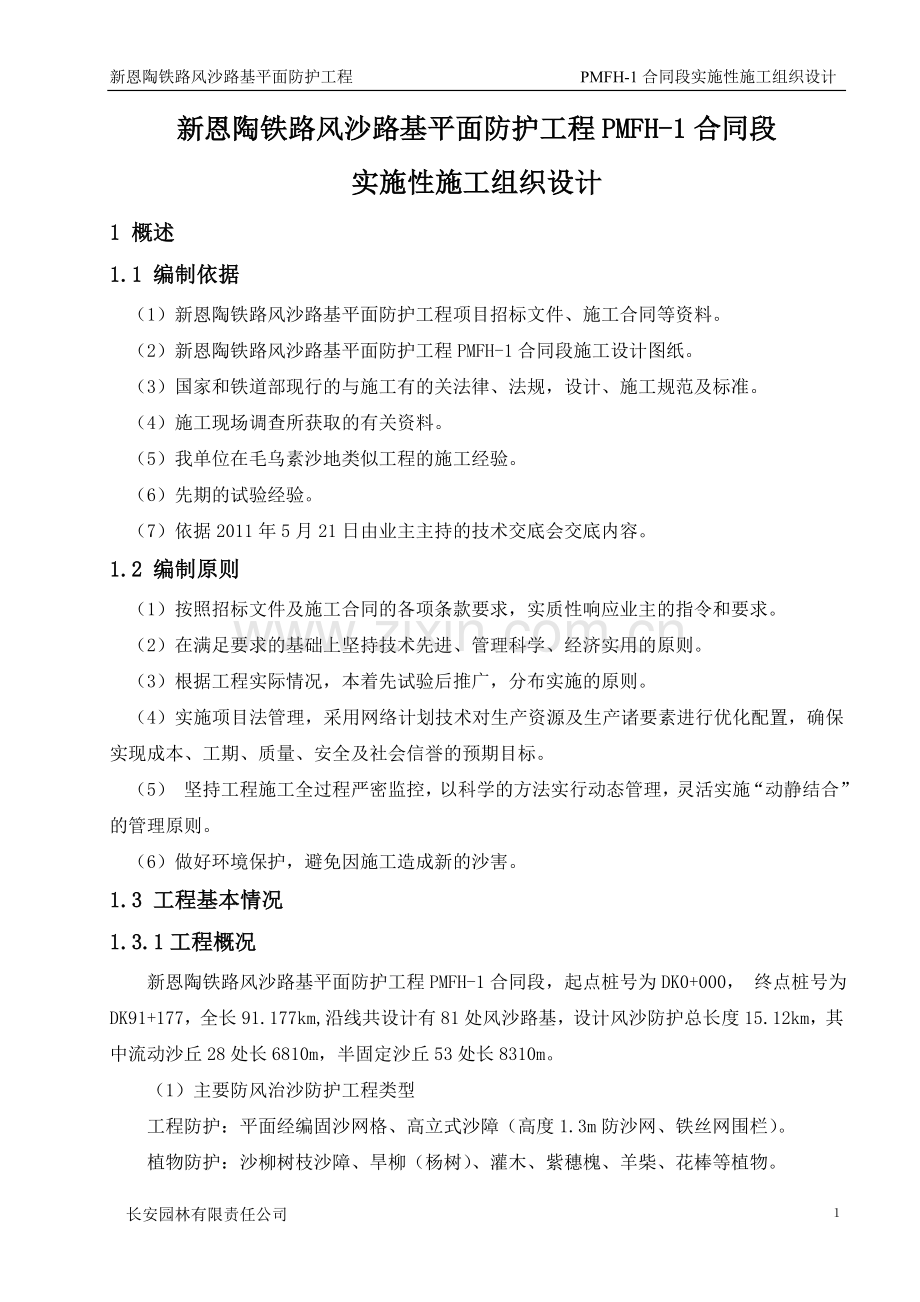

新恩陶铁路风沙路基平面防护工程 PMFH-1合同段实施性施工组织设计
新恩陶铁路风沙路基平面防护工程PMFH-1合同段
实施性施工组织设计
1 概述
1.1 编制依据
(1)新恩陶铁路风沙路基平面防护工程项目招标文件、施工合同等资料。
(2)新恩陶铁路风沙路基平面防护工程PMFH-1合同段施工设计图纸。
(3)国家和铁道部现行的与施工有的关法律、法规,设计、施工规范及标准。
(4)施工现场调查所获取的有关资料。
(5)我单位在毛乌素沙地类似工程的施工经验。
(6)先期的试验经验。
(7)依据2011年5月21日由业主主持的技术交底会交底内容。
1.2 编制原则
(1)按照招标文件及施工合同的各项条款要求,实质性响应业主的指令和要求。
(2)在满足要求的基础上坚持技术先进、管理科学、经济实用的原则。
(3)根据工程实际情况,本着先试验后推广,分布实施的原则。
(4)实施项目法管理,采用网络计划技术对生产资源及生产诸要素进行优化配置,确保实现成本、工期、质量、安全及社会信誉的预期目标。
(5) 坚持工程施工全过程严密监控,以科学的方法实行动态管理,灵活实施“动静结合”的管理原则。
(6)做好环境保护,避免因施工造成新的沙害。
1.3 工程基本情况
1.3.1工程概况
新恩陶铁路风沙路基平面防护工程PMFH-1合同段,起点桩号为DK0+000, 终点桩号为DK91+177,全长91.177km,沿线共设计有81处风沙路基,设计风沙防护总长度15.12km,其中流动沙丘28处长6810m,半固定沙丘53处长8310m。
(1)主要防风治沙防护工程类型
工程防护:平面经编固沙网格、高立式沙障(高度1.3m防沙网、铁丝网围栏)。
植物防护:沙柳树枝沙障、旱柳(杨树)、灌木、紫穗槐、羊柴、花棒等植物。
(2)平面防护工程布置类型
a、半固定沙丘及流动沙丘段落长度小于100m的地段
b、流动沙丘段落长度大于100的地段
c、铁路与阿小线相邻很近地段
由于北侧阿小公路的建设,缩短了新恩陶铁路风沙防护宽度,沙丘短距离流动十分活跃,一道高立式防沙网已不能形成有效的阻沙屏障,沙子很容易就流上了铁路,影响铁路运营。为了更有效的防止铁路免遭沙害,在防护带外侧设置三道高立式防沙网,高立式防沙网之间沿纵向长度每隔10m种植经编高立式沙柳树枝沙障,相邻之间交错布置,然后在中间种植旱柳或杨树等沙生植物,形成多重屏障,从而达到防风治沙效果。同时,根据先期试验经验,由于普通沙障最多在3年内就会腐烂,无法起到固沙作用。为此,应多种植活沙障,少种普通沙障。防护布置见下图:
d、风沙严重地段
由于风沙严重,沙丘不断向前推进,铁路两侧沙害范围仍在不断加剧,部分地段已掩埋了铁路。为了防止沙子掩埋铁路,采取加大防护宽度,增设多道沙障,多元化栽种沙生植物形成阻沙屏障,达到防风治沙效果。具体防护布置见下图:
1.3.2主要工程数量
本合同段清单工程数量为:沙柳树枝沙障2641500m折合1200682m2(其中普通沙障360205m2,活沙障840477m2),平面经编固沙网格729500m2,灌木6091500株、旱柳42213米、高立式防沙网24430㎡。
1.3.3 工程重点、难点分析
本工程种植沙柳树枝沙障(活沙障)对沙柳苗木的选用尤为关键,根据前期试验的结果,沙柳苗木最好选用3~4年生或平茬3年以上的沙柳枝,直径在10~20mm之间,树皮颜色为灰色的成活率较高,黄皮色的成活率较低一般不宜选用。同时,沙障所用的沙柳必须分批采集、场地集中育苗、春秋两季进行栽种。
2 施工总体部署和规划
2.1项目管理目标
2.1.1工期目标
根据招标文件与合同规定要求,计划于2011年06月10日开工,2012年09月09日竣工,总工期454天。
2.1.2质量目标
工程质量达到一次性验收合格率100%。
2.1.3安全目标
杜绝较大及以上施工安全事故;杜绝较大及以上道路交通责任事故;杜绝较大及以上火灾事故,真正做到“三无、三消灭”。
三无:无因工伤伤亡、无交通伤亡、无火灾事故。
三消灭:消灭违章指挥、消灭违章作业、消灭惯性事故。
2.1.4环保目标
降低噪声和扬尘,减少废物和降低资源消耗,垃圾和施工废物定点弃置,避免施工造成新的沙害。
2.2项目组织机构
根据施工图纸及现场施工调查结合实际情况。我公司在乌审旗图克镇成立了“新建新街至恩格阿娄至陶利庙铁路风沙路基平面防护工程PMFH-1合同段项目经理部”,实行项目经理负责制,全权代表公司进行本工程的施工组织和管理。项目经理部设项目经理1人,副经理1人,总工程师1人,下设五个部门:工程管理部、安全质量部、计划财务部、物质设备部及综合管理部,并设置专职质量负责人、安全负责人。经理部下设架子队,架子队严格按照“1、1、5、2”进行设立,即1名架子队队长、1名技术负责人,下设五大员:即安全员、质量员、技术员、试验员、材料员, 1名领工员,1名工班长。
2.2.1本合同段主要管理人员表
序号
姓名
职 称
担任职务
备注
1
霍利娜
园林高级工程师
项目经理
全面负责
2
薛格利
园林花卉高级工程师
项目副经理
主管生产
3
王新明
园林高级工程师
项目总工
技术、质量
4
马三强
中级会计师
财务负责人
资金管理
5
王文岐
林果工程师
质量负责人
主管质量
6
霍文斌
园林高级工程师
安全负责人
主管安全
7
朱彩珍
造林工程师
专业负责人
主管施工
8
王晓芸
林业高级工程师
专业工程师
现场施工管理
9
崇高敏
林业工程师
专业工程师
现场施工管理
10
张继平
森林保护高级工程师
专业工程师
现场施工管理
11
王 飞
工程师
专业工程师
现场施工管理
12
廖 凡
工程师
专业工程师
现场施工管理
2.2.2架子队主要管理人员表
序号
姓名
担任职务
备注
1
姚占义
队长
施工管理
2
李 明
技术负责人
技术管理
3
柯 俊
安全员
现场安全
4
程亚明
质量员
质量管理
5
曾 丽
试验员
现场试验
6
高水元
技术员
现场技术
7
李仲华
材料员
材料采购与管理
8
张立全
领工员
现场施工
9
陈开平
工班长
现场施工
2.2.3项目组织机构框图
技术负责人
资料室
工班长
沙柳沙障组 普通或活沙障
经编网格组
高立式沙障组
旱柳组
灌木组
技术室
安全监察室
质量检查室
新恩陶铁路风沙路基防护工程PMFH-1合同段项目经理部
项目经理
项目总工程师
工程管理部
项目副经理
安全质量部
计划财务部
物质设备部
综合管理部
架子队队长
领工员
安全员
质量员
技术员
试验员
材料员
2.3项目作业班组划分及安排
根据本合同段的工程特点、工程量及工期要求,配置五个作业班组进行施工,其工作任务划分如下:
沙柳沙障班组:负责标段内普通沙障、活沙障的施工
经编网格班组:负责标段内平面经编固沙网格的施工
灌木班组:负责标段内各种灌木的栽种
高立式沙障班组:负责标段内高1.3m铁丝网围栏和防沙网的施工
旱柳班组:负责标段内旱柳的栽种
2.4工程进度计划
本项目计划2011年度完成1556万元,约占总价的80%;计划2012年度完成389万元,约占总价的20%,具体实物指标详见《施工进度计划表》。
2.4.1主要项目工期安排
计划开工日期2011年06月10日,计划竣工日期2012年09月09日,总工期454日历天。
准备工作: 2011年06月10日~2011年06月20日
普通沙障工程: 2011年06月21日~2011年10月20日
活沙障工程: 2011年10月21日~2012年04月30日
灌木工程: 2011年10月21日~2012年04月30日
经编网格工程: 2011年06月21日~2011年10月20日
旱柳工程: 2011年10月20日~2012年05月20日
高立式沙障工程: 2011年06月21日~2011年10月20日
保养、维护、补种补栽: 2012年05月01日~2012年09月08日
竣工验收: 2012年09月08日~2012年09月09日
2.4.2施工进度计划横道图及网络图(下页)
9
长安园林有限责任公司
新恩陶铁路风沙路基平面防护工程PMFH-1合同段总体进度计划横道图
新恩陶铁路风沙路基平面防护工程PMFH-1合同段总体进度计划网络图
新恩陶铁路风沙路基平面防护工程 PMFH-1合同段实施性施工组织设计
2.5劳动力配置
2.5.1劳动力配置及进场方法
根据施工进度要求配置如下:
人员类别
人数
说明
技术工人
5年以上
220
栽种
10年以上
180
栽种
机械操作工
9
机械操作
电 工
8
施工用电
其它工种
15
机动人员
合计
430
2.5.2劳动力动态管理
根据项目工程进度及现场实际情况的需要,按季度上报劳动力使用计划,并及时组织人员进场。临时工的使用由劳资人员与劳动主管部门联系,严格按照国家的有关政策和文件要求执行,根据工程进度计划安排,每季度使用劳动力如下:
劳动力需用计划表
工种
按工程施工阶段投入劳动力情况
2011年/季度
2012年/季度
二
三
四
一
二
三
沙障种植
70
70
160
50
70
0
灌木种植
0
0
120
0
60
5
经编网格
63
63
60
0
0
2
旱柳种植
0
0
82
0
50
2
高立式沙障
28
28
8
0
0
2
合 计
161
161
430
50
180
11
2.6主要施工机械设备、仪器设备配置计划及进场方法
2.6.1 主要施工机械
根据工程进度要求和工地实际情况,从本项目以完的就近的工地调拨能正常运转的施工机械到施工现场,由项目部派专人进行管理,定期对机械进行保养、维修。
本项目拟投入的主要施工机械如下:
主要施工机械表
序号
设备名称
规格型号
数量
国别产地
制造年份
额定功率
使用部位
1
洒水车
CLW5062GSS3
1
江西
2010
135
灌木旱柳
2
材料运输车
东风
5
湖北
2009
155
全标段
3
管理越野车
长城哈佛H5
2
河北
2010
75
项目部
4
柴油发电机
KMS10KW
6
山东
2009
12
沙柳沙障
5
汽油发电机
XGFW
5
银川
2010
7.5
沙柳沙障
6
切割机
WQG-1
10
沈阳
2010
2.2
沙柳沙障
7
割柳机
IE41F
11
浙江
2010
0.75
沙柳沙障
8
打孔机
ST-DZ520
12
浙江
2010
1.0
旱柳高立沙障
2.6.2主要的材料试验、测量、质检仪器设备表
序号
仪器设备名称
规格型号
单位
数量
备注
1
钢尺
50m
把
3
施工放线
2
卷尺
5m
把
20
施工检测
3
电子磅称
台
1
材料称量
4
测量仪
GPS60
台
1
面积测量
2.7主要材料供应计划
本工程所需材料可分两大类,一类是植物材料,如沙柳、旱柳、灌木,另一类为防护材料,如经编网格、防沙网、水泥柱等。
植物材料采购人员按种植设计所要求的苗木种类、规格、数量编制苗木使用计划。对于需购买的苗木,提前选好供应商,选好苗木,签订供购合同,严把检验、检疫关,安排好运输、栽植方案。
第二类是防护材料,应根据实际情况做好材料采购计划,分批进场,对各种材料的入库、检验、保管和出库严格遵守公司质量文件的规定,同时加强防盗、防火的管理。主要材料供应计划如下:
主要材料供应计划表
序号
材料名称
单位
数量
年/季度(%)
到货 地点
2010
2012
二
三
四
一
二
三
1
普通沙障
吨
650
40
50
10
0
0
0
现场
2
活沙障
吨
2300
0
0
70
0
30
0
现场
3
灌木
株
6091500
0
0
70
0
30
0
现场
4
经编网格
㎡
729500
30
70
0
0
0
0
现场
5
竹棍或柳棍
根
1459000
30
70
0
0
0
0
现场
6
旱柳
株
16885
0
0
70
0
30
0
基地
7
防沙网
m
16287
20
70
10
0
0
0
现场
8
水泥柱
根
6515
20
70
10
0
0
0
现场
9
铁丝网
m
65148
20
70
10
0
0
0
现场
2.8 资金使用计划
根据施工进度计划横道图计算工程成本再和项目管理日常费用、临时支出费用汇总估算得出项目资金使用计划。如下表:
资金使用计划
月 份
2011.6
2011.7
2011.8
2011.9
2011.10
2011.11
2011.12
合计
资金(万元)
200
200
100
144
360
322
230
1556
月 份
2012.1~3
2012.4
2012.5
2012.6
2012.7
2012.8
2012.9
合计
资金(万元)
20
160
120
59
10
10
10
389
2.9 临时工程
2.9.1临时工程规划原则
临时工程修建本着以下原则进行:
(1)充分利用有限的施工场地,本着满足需求、降低噪音,减少污染,美化环境、不妨碍交通的原则布置施工现场。
(2)临时工程建设尽量利用已有设施,按照节约资金,节约用地,因地制宜,就地取材,便利施工的原则进行。
(3)临时工程设施主要有施工便道,供电线路,电源,通讯联络,施工用水,生活生产垃圾站,生产,生活用房,料库等。
2.9.2 水电供应
(1)临时供水
本标段地下水丰富,无腐蚀,施工用水采用机井取水。同时,沿线站前施工的临时用水也可利用。生活用水:项目部从当地供水系统接入饮用水源,作业队可从当地村庄的水井中取水。
(2)临时用电
由于本工程线路较长,有效的风沙防护施工地段分散且用电量小,均采用小型汽油发电机或柴油发电机自行发电,来满足施工生产、生活需要。
2.9.3 临时工程施工
(1)施工便道
根据现场调查,铁路沿线大部分地段都有可利用的施工便道,同时借用阿小公路和部分乡村便道,即可完成本项目施工任务。
(2)施工营地
根据本工程施工现场条件结合施工任务划分,计划布置施工营地4处,具体规划如下:
项目经理部为便于靠前指挥,协调处理整个标段施工生产,设于乌审旗图克镇,租用当地民房。在图克镇设立沙障、灌木、经编网格、旱柳、高立式沙障施工班组各一支;台阁庙镇设沙障施工班组一支;大牛火车站设沙障施工班组一支;乌兰陶勒盖设沙障、灌木、经编网格施工班组各一支。具体位置见平面布置图:
2.9.4施工平面布置图及说明
(1)布置原则:
尽量靠近工地,以便于现场管理,利用当地道路网、考虑用水用电方便,尽量利用空闲、荒地减少租地成本,交通便利、环境优美。施工总体平面布置图如下:
59
长安园林有限责任公司
新恩陶铁路风沙路基平面防护工程PMFH-1
施工总体平面布置图
新恩陶铁路线路示意图
DK0+0000
DK91+177
沙障施工一队
DK57+000
项目部、沙障二队、灌木施工一队、经编网格施工一队、旱柳施工队、高立沙障施工队
DK68+000
沙障四队、灌木施工二队、经编网格二队
沙障施工三队
台阁庙镇
乌审旗图克镇
大牛地火车站
乌兰陶勒盖
说明:根据新恩陶铁路风沙路基平面防护工程PMFH-1的工程量和工程分布位置,项目部和施工队具体布置位置如上图所视。项目部设办公室、生活区、卫生区等设施,供水、供电与当地设施联接;施工队设生活区、卫生区、材料堆放区等设施,供水采用老乡机井取用、供电采用临时用电。
3主要工程项目的施工方案、施工方法
3.1 沙柳沙障工程的施工方案、技术措施、施工方法及施工工艺
3.1.1施工方案
沙障是采用当地盛产的沙柳作为种植材料,根据本工程沙柳沙障分布情况,成立四个沙障施工班组。
沙障工程分普通沙障与活沙障,普通沙障种植不需成活率,一年四季都可以施工,对苗木的要求不高。活沙障不仅对季节有要求,对苗木的质量、长度等多方面因素都有很高的要求,要种活的沙柳,需在春、秋两季种植。为保证成活率,沙柳应分批采集、场地育苗、适时栽种的方法。在2011年6月10日前,根据种植面积和时间,组织2个沙柳沙障施工班组进场,2个施工班组根据划分任务进场70人种植普通沙障,到2011年10月20完成全标段普通沙障的种植。在2011年10月21开始种植活沙障,组织4个沙柳沙障施工班组进场,因受季节性控制,活沙障在2012年4月30日完成, 4个施工队施工班组人员共计160人。
3.1.2技术措施
根据我单位先期试验的施工总结,沙柳的成活率与沙柳沙障种植时间、柳苗的质量、切苗的长度、种植的深度、沙柳育苗基地的建设密切相关,每项工作必须按标准认真落实。
3.1.2.1沙柳沙障种植时间
春季种植最佳时间为3月20日~4月30日,该季节为沙柳种植的黄金时节,沙柳种植后可在20天后就发芽,冬季种植最佳时间为10月20日~12月10日(12月10日~来年3月20日因地冻无法种植),该季节种下的沙柳在地下冬眠,在第二年的5月份发芽,同春季发芽时间差不多。
在上述两个时间段以外只能种植普通沙障。
沙柳砍裁时间应与种植时间紧密配合,要保证沙柳枝条的含水率,做到随砍裁随栽;如果砍裁与栽植时间相距太久,会使沙柳母苗因水分散失而不能发芽成活。沙柳的种植时间的选择是活沙障发芽率的关键之一,见对比照片如下。
2010年4月30日以前种植的沙柳 2010年4月30日以后种植的沙柳
3.1.2.2柳苗的质量
沙柳母苗最好采用生长期在3~4年或平茬后生长3年的明沙地柳苗,成活率最高。生长期在1~2年的柳苗太小,耐旱能力差;4年以上的柳苗发芽率极低,不能使用;生在草滩上的沙柳在明沙地上因对沙地的适应性不行而较难发芽,不能使用。
同样年份和相同地域的柳苗因直径不同其成活率也大不相同。直径5mm苗种以下基本不能成活,有少量成活的也是“假活”,过十几天后也被太阳晒死,只能起着沙障的作用;直径5mm~10mm苗种成活率在40%左右,主要是种苗母体较小,吸收水分不足,生长缓慢,30天生长出的新苗长度不足10厘米;直径在10mm~15mm苗种成活率在80%左右,该直径的苗种大部份是三年、四年生的沙柳,母体种苗吸收水份的能力较强,从发芽后一月内新苗生长长度能达到15厘米;直径15mm以上的苗种成活率在90%以上,该直径种苗因母体苗自身带有很充足的水分,成活率极高,而且幼苗生长很快,部分新苗一个月就能生长到30厘米的长度,在栽植后一、两年内就会起到很好的固沙效果。沙柳苗的直径选择是活沙障发芽率的关键之一,详见对比照片如下:
直径10mm以下的沙柳发芽图 直径10mm以上的沙柳发芽图片
3.1.2.3切苗的长度
我单位在先期试验种植沙柳沙障的经验表明,沙柳苗的长度确定在550mm以上,柳苗成活率大大提高。因为在7月份后毛乌素沙地地区白天的气温在27℃以上,沙地的温度可达35℃,在如此高的温度下,地表250mm以下沙的含水很快被蒸发,沙柳刚刚生长的根系很快就被烧死,只有在250mm以下的沙柳根系得以保存,所以沙柳苗最少不能少于300mm埋于沙下。为了达到防风固沙的最佳效果,沙柳外露不能少于200mm。沙柳苗的长度是活沙障成活率的关键之一,见对比照片如下:
2010年6月份沙地含水距地表8厘米 2010年 7月份沙地含水距地表25厘米
3.1.2.4沙柳育苗基地的建设
育苗基地是种植活沙柳沙障中的一个重要环节,基地建起后可以使苗木在低温状态下继续冬眠,防止苗木发芽过早,延长沙柳种植时间、减少劳动力、提高成活率。
育苗池的建设,把选定建设基地地表下推500mm做出基坑,坑内浇水,把沙柳加工成550mm长的枝条捆成捆,捆好的沙柳苗枝条倒放入基坑中(正放发芽快),沙柳苗枝条上面覆盖100mm厚的沙土,然后再浇上水,随时保证覆盖的沙土湿润即可。这样即可以保证沙柳枝条的水分不会散失,也可保证沙柳在未种前不会发芽,同时达到种植期时取出的种苗种植后很快发芽,提高种植成活率。经过育苗基地培育后的种苗,有如下优点:
延长种植工期,种植活沙柳有个最重要的环节就是砍柳时间,砍柳应在沙柳的水分还没有上树前完成,如果沙柳根系已从地下吸收了大量的水分上树后,沙柳皮已与沙柳树干脱离了,这时候砍下的沙柳没有成活的可能。所以砍柳也只有在此之前完成,砍的太早种不了水分散失了也种不活,这时就采用育苗的方法,最后来种植育苗池中的柳苗,这样可以延缓种植时间10~15天。
缓解劳动强度,沙柳种植需要大量人力来完成,很少使用机械,再加上季节性强,短时间需要大量的劳力,如果通过建立育苗基地,在不能种柳前先把柳苗买好、切好这样就节省了很大的劳力,种植时只需取出运到现场即可。经过育苗的沙柳枝条发芽率是没育苗沙柳枝条发芽率的3倍,这主要是保证了沙柳枝条的水分。
3.1.3施工方法
3.1.3.1施工准备
3.1.3.1.1技术准备
在接到施工任务后,各级技术人员和施工人员要认真熟悉施工工序,落实责任,充分做到每个施工环节都有人把关,每个问题都有人解决。技术人员结合设计图纸及先期的试验结果得出的经验对现场施工人员进行技术交底。同时,根据场地情况分段作好现场平面的布置方案,落实好苗木采购,制定苗木进场计划。
3.1.3.1.2材料准备
全线调查沙柳的储备量,根据各工程实际施工段落建立相应的沙柳临时收购站。成片购买当地老乡地上的柳苗,组织人员砍运,这样既可以解决柳苗供应不足,又可以保证不受沙柳涨价的影响。
3.1.3.1.3种植工具的准备
砍柳工具:割柳机,砍刀
切柳工具:切割机、铡刀
运柳工具:拖拉机、农用车
种植工具:平口铁锹、钻孔机、插钎等工具
3.1.3.1.4劳动组织进场准备
合理组织人员,作好后勤保障工作。按照开工日期和工程实施进度制定劳动力进场计划,根据劳动力进场计划组织人员进场,安排好工程实施人员的工作、生活。
落实技术交底制度和责任制,为落实施工计划和技术责任制,施工前系统逐级进行技术交底,交底内容包括:施工进度计划、施工工艺标准及安全、技术措施、质量安全保证措施、文明施工措施、施工验收规范及验评标准,技术核定等事项。
健全制度和加强安全教育工作,加强职工教育工作,作好安全、防火和文明施工等教育,加强遵纪守法教育。健全各项规章制度。
3.1.3.2沙柳种植方法
运到现场的沙柳必须经监理工程师验收合格后,方可种植。沙柳应该无缺损树节、太阳灼伤、擦破树皮、风冻伤害和其他损伤,外观应显示出正常健康状态,无病虫害。
根据设计要求,由技术人员用钢尺测量出方格位置,带线种植。种植时要找到主风向,沙柳沙障的主带与主风向垂直,如铺设于新月型沙丘上,则沙障中部垂直于主风向,两侧向前微成弧形,沙障施工时,在迎风坡上应先设主带,在设副带,在背风坡设置,宜先顺坡设副带,再由上往上设主带。严格按照先外后内、先铺设主沙障、后副沙障的顺序。
开槽时按照线的方向,用平口铁锹除去干土或干沙将沙柳及时种在湿沙上,干土(沙)不要回填,根据沙柳枝条的长度除去外露200mm来决定开槽深度,一般不少于350mm,因为随着气温的升高地表水位的下降,过浅种植的沙柳由于根系吸收不到足够的水分而死亡。防止水分蒸发,一定要将回填土踏实,越实越好!
种植时把选好的柳苗大小搭配种植,直径10mm以上按50mm的间距种植,中间在配上直径10mm以下的枝条。这样既满足了防风的的作用,又保证发芽率。柳苗外露20cm,其余全部埋于地下。
放好柳苗后先填实2/3槽的沙,再扶正柳苗,填实余沙。这样即可保证种植出来的沙柳枝条是垂直的,同时保证了沙柳枝条周围都回填密实,有利于沙柳的生长。
主带、副带种植方法一样。主带和副带的间距都为1000mm,种植完成后的沙障尺寸为1000mm×1000mm的方格。
3.1.3.3沙柳种植沙障的后期养护管理
沙障种植完成后用刺铁丝网围起,避免牛羊进入踩踏破坏,待防护范围内沙柳基本长成、其到防护效果后方可放牧。
根据当地气候情况,及时对植物沙障进行加固、修补,对各类植物进行浇灌。
发现沙障区有破口要及时修补。
在一个植物生长周期后进行巡视,发现未发芽、遭受破坏及长势不好的植物区域要及时补种。
根据沙柳沙障生长情况和周边环境情况,合理规划及种植适生乔木和草本植物,达到和谐共生和植物多样化的生态建设目的。
3.1.4施工工艺
种植人员进场
施工准备
沙柳育苗
测量定位
沙柳种植
后期管理
沙柳沙障施工工艺流程图
3.2灌木工程的施工方案、技术措施、施工方法及施工工艺
3.2.1施工方案
当地沙生灌木主要是以沙柳、羊柴或紫穗槐等沙生植物为主。根据该标段灌木种植量,组织2个施工班组对其施工,两组施工人员共计58人。施工1队主要施工沙柳为主,配备打孔机4台,负责全标段的沙柳施工。施工2队主要施工羊柴为主,配铁锹25把,负责全标段的紫穗槐、羊柴施工。
3.2.2技术措施
3.2.2.1种植时间控制
春季种植最佳时间为3月20日~4月30日,冬季种植最佳时间为10月20日~12月10日,该季节种下的灌木在地下冬眠,在第二年的5月份发芽,同春季发芽时间差不多。
3.2.2.2苗木质量的选择
灌木苗木的质量决定其成活率的关键,除了根据设计提出对规格和树种的要求外,要注意选择长势健旺、无病虫害、无机械损伤、树形端正、根系发达的苗木。
3.2.3施工方法
根据施工图纸,本标段的灌木主要是沙柳、羊柴为主。所以,主要是介绍它们的施工方法。
沙柳种植方法:在树木处于休眠期中采集种条,春季种植时间为3月20日~4月30日,冬季种植时间为10月20日~12月10日,这时种条内贮藏养分充足。把选好的母苗统一截成55厘米,用打孔机在沙障或平面经编固沙方格中按图纸种植根数、要求打好孔,孔深为53厘米,把截好的沙柳种条放入孔里填回沙土,让沙柳苗外露2厘米,捣实即可。
羊柴或紫穗槐种植方法:在树木处于休眠期中采集种条,春季种植时间为3月20日~4月30日,冬季种植时间为10月20日~12月10日,这时种条内贮藏养分充足。运到现场的苗木必须经监理工程师验收合格后,方可种植。根据招标文件要求,所种植的苗木应是标准品中的一级品,有丰满的干枝体系和茁壮的要根系,苗木应该无缺损树节、太阳灼伤、擦破树皮、风冻伤害和其他损伤,苗木外观应显示出正常健康状态,无病虫害。用铁锹在沙障或平面经编固沙方格中按图纸种植要求挖深20~25厘米深的坑,把育好一年的羊柴或紫穗槐苗放入,扶正,回填沙土,踩实即可。
根据先期试验段经验,已种植羊柴或紫穗槐苗木地段采用高立式沙障围栏,防止牛、羊进入种植区破坏。
种植人员进场
施工准备
苗木准备
测量定位
灌木种植
后期管理
灌木浇水
3.2.4施工工艺
灌木施工工艺流程图
3.3经编网格工程的施工方案、技术措施、施工方法及施工工艺
3.3.1施工方案
流动沙丘地段采用“阻”、“固”相结合的措施,经编网格选在地势相对平坦地段施工。根据该标段工程量,成立两个施工队经编网格施工队,配相应的施工工具,施工人员63名,材料运输车2辆。
3.3.2技术措施
为了更好地利用资源,本着因地制宜、就地取材及节约成本的原则,经编固沙方格沙障选用竹棍或沙柳棍作为编织固定材料,其单根长度不得小于60厘米,长度越长,钉入沙地就越深,这样就可以防止因风蚀而使木桩失去固定作用。
3.3.3施工方法
按图纸要求,确定需要施工经编固沙方格的桩号地段。由测量人员按1×1米定出经编网格的位置,确保与铁路大致成45°夹角,拉好十字线,然后在十字交叉的位置钉上2根竹棍或沙柳棍,要求竹棍或沙柳棍露出地面30cm,便于经编网嵌入固定。
把高度为30厘米的经编网嵌入2根竹棍或2根沙柳棍之间,然后拉紧,再用扎丝将经编网绑扎在竹棍或沙柳棍上,形成立网,按照90度角来回折行延伸,除最边行外,所有桩与相邻两经编网共用,使相邻的经编网形成方格沙障。
最后在桩周围采用人工培土预埋一定高度防止风蚀,方格内地面人工挖成锅底状,经编方格四周经编网襟边用沙将其填埋。详见施工图片:
第一步:与铁路线路成45度夹角进行放线, 第二步:将经编网按桩位进行编织、嵌入、拉紧、绑扎
再拉线按长、宽1m钉桩。
第三步:将经编方格四周经编网襟边用沙填埋 完成后的经编固沙方格
完成后的经编固沙方格
施工准备
测量定位
竹棍或柳棍加工
钉桩
将经编网嵌入桩口
拉紧、绑扎桩顶开口
后期管理
桩根部培土
方格沙障底部及四周处理
3.3.4施工工艺
经编网格施工工艺流程图
3.4旱柳工程的施工方案、技术措施、施工方法及施工工艺
3.4.1施工方案
依据先期的试验结果表明:“种植在地势低洼且地下水位较丰富的地段,旱柳成活率相对地势较高、地下水较少的高坡地段要高”。为此,本标段内在线路两侧、防护带外边缘地势低洼、地下水位较丰富,按照株、行距2.5m的间距栽种2行旱柳,地势较高、地下水较少的高坡地段种按照株、行距2.5m的间距栽种2行杨树(杨树耐旱性较强,适宜高坡地段种植)。根据本标段旱柳工程量,成立1个旱柳施工班组,于2011年10月20开始种植,2012年5月20日完成,施工班组配打孔机6台,施工人员35名,材料运输车1辆。
3.4.2技术措施
3.4.2.1种植季节的确定
旱柳施工的时间一般冬季选在10月20日~11月30日,春季选在4月20日~5月20日种植,种植时旱柳需集中育苗40天,待所育旱柳发芽后开始种植。
3.4.2.2育苗
旱柳在落叶后到早春树液流动前,即在树木处于休眠期中采集为好,这时种条内贮藏养分充足,一般在三月下旬进行。旱柳在栽种前需集中育苗40天左右,待旱柳在育苗池里长出新芽后,方可栽种。
3.4.2.3种植深度
旱柳种植深度应在70厘米左右,这样既可以有效的保证旱柳在夏季地下水位下降时吸收充足的水分,又可以防止风蚀其根部。
3.4.2.4后期管理
旱柳成活后需连续三年整形修枝,第三年冬季开始平茬,以后每四年一次,平茬在秋末开始,清明前结束。
3.4.3施工方法
按图纸要求,确定需要施工旱柳的桩号地段,由测量人员定出点位,做上标记。
用打孔机按点位打孔,孔深70厘米,直径20厘米。
把育好苗的旱柳苗用运输车运到现场,在运输过程中,旱柳应该无缺损树节、太阳灼伤、擦破树皮和其他损伤,苗木外观应显示出正常健康状态。苗木到场后,短时间内栽植不了,则在假植区内进行假植,以保证苗木的水份及成活。
种植时将旱柳放入打好的孔中扶正,填实沙土。种植完后按照不少于20kg/株及时浇水,当年浇水两次,第一次为定根水,第二次在雨季来临的旱季,如果旱情严重,应多次补浇水。
3.4.4施工工艺
施工准备
测量定位
旱柳育苗
打孔机打孔
放入旱柳并回填
浇水
后期管理
旱柳施工工艺流程图
3.5高立式沙障工程的施工方案、技术措施、施工方法及施工工艺
3.5.1施工方案
流动沙丘地段采用“阻”、“固”相结合的措施,前期采用高立沙障的措施。高立沙障采用1.3m高经编防护网固定于铁丝围栏上,铁丝网围栏混凝土立柱采用1根立柱固定。根据本标段高立沙障工程量,成立1个高立沙障施工班组,配打孔机2台,施工人员28名,材料运输车1辆。
3.5.2技术措施
3.5.2.1水泥立柱的稳定
在沙地上埋设立柱时,打孔深为50厘米放入立柱,用沙填实外,在地表面立柱的周围20厘米范围里填5厘米的红砂岩土,这样可以防止风掏空立柱周围的沙,使立柱倾斜。
3.5.2.2挂防沙网的处理
防沙网必须挂在迎风面一侧,并需与每道铁丝相连,底边需折回20cm用沙柳枝或红砂岩土压实,然后用沙掩埋,不留空隙,形成一道有效的高立式沙障栅栏。
3.5.3施工方法
按图纸要求,确定需要施工高立沙障的桩号地段,由测量人员定出立柱点位,做上标记。
用打孔机按标记打孔,孔深50厘米,孔径厘米30厘米,按6米一个排开,地面最高与最低处均应设立柱。
把预制好合格的立柱放入孔中,填实沙土,立柱周围20厘米范围内填5厘米的红砂岩土,防止风对立柱根部的风蚀。
把14号刺铁丝按图纸要求,分五道(每道间距25厘米)绑于立柱上,用紧线嵌拉紧铁丝。
将防沙网用铁丝绑于刺铁丝上,
