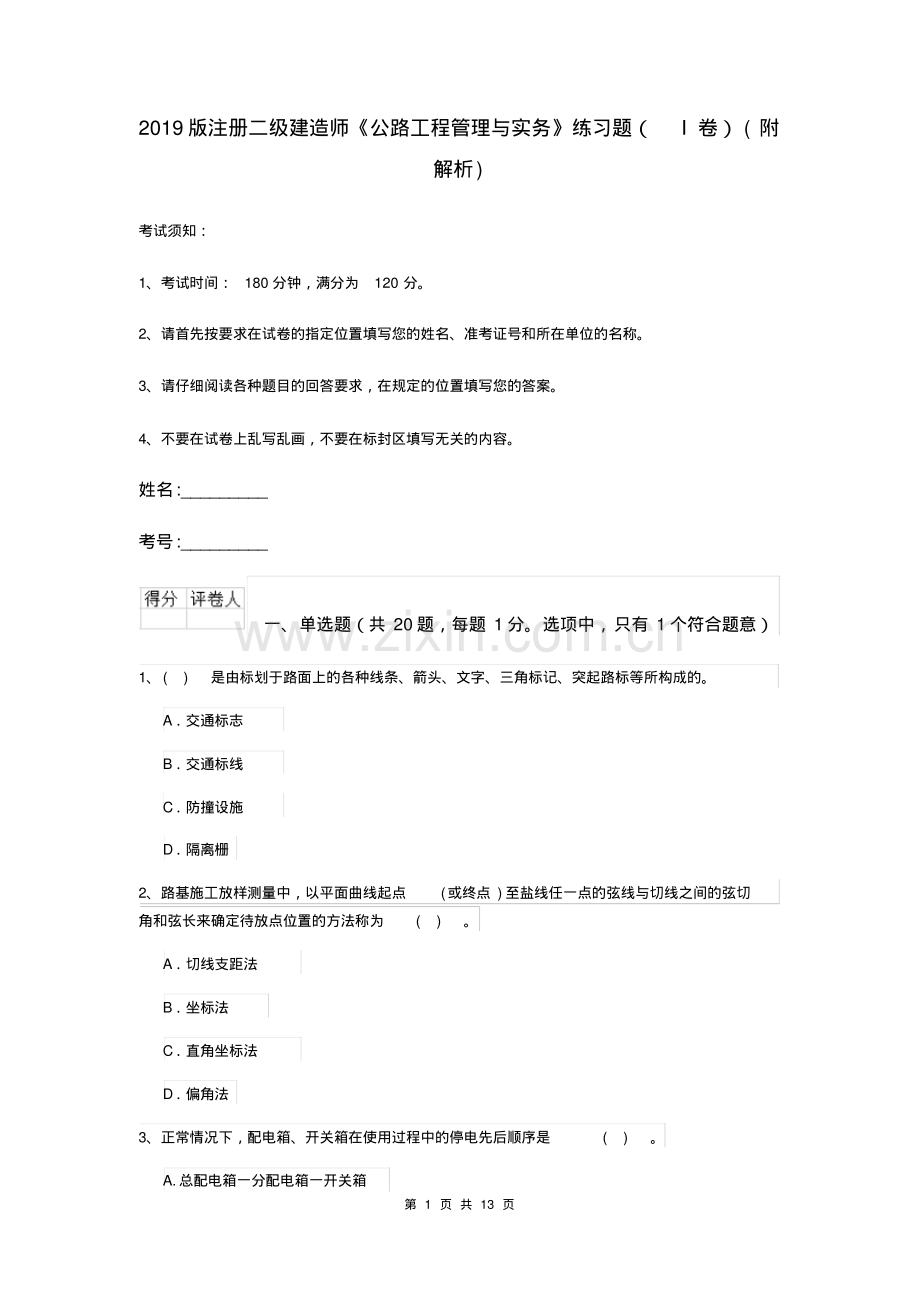

1、第 1 页 共 13 页2019 版注册二级建造师公路工程管理与实务练习题(I 卷)(附解析)考试须知:1、考试时间:180 分钟,满分为120 分。2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。姓名:_ 考号:_ 一、单选题(共 20 题,每题 1 分。选项中,只有 1 个符合题意)1、()是由标划于路面上的各种线条、箭头、文字、三角标记、突起路标等所构成的。A交通标志B交通标线C防撞设施D隔离栅2、路基施工放样测量中,以平面曲线起点(或终点)至盐线任一

2、点的弦线与切线之间的弦切角和弦长来确定待放点位置的方法称为()。A切线支距法B坐标法C直角坐标法D偏角法3、正常情况下,配电箱、开关箱在使用过程中的停电先后顺序是()。A.总配电箱一分配电箱一开关箱第 2 页 共 13 页B.开关箱一分配电箱一总配电箱C.分配电箱一总开关箱一开关箱D.总开关箱一分配电箱一开关箱4、从桥梁拱顶截面形状心至相邻两拱脚截面形心之连线的垂直距离称为()。A、净矢高B、计算矢高C、桥梁高度D、桥梁建筑高度5、下列设施中,不属于交通标志的是()。A作业区指示牌B里程标C隔离栅D公路界碑6、根据公路工程标准施工招标文件,以下情形不会作为废标的是()。A投标报价或调整函中报价

3、超过招标人公布的投标控制价上限B投标文件字迹潦草、模糊、无法辨认C投标报价大写金额与小写金额不相符,但投标人同意修正D投标人未在投标函上填写投标总价7、爆破工程的安全管理不包括()。A对操作人员进行的培训考核B对炸药、雷管、导火索以及其他爆破用器材等的物的安全管理C 施工现场各种安全防护、标识标语等的环境的安全管理D对爆破现场安全距离、安全防护、安全警示等环境的安全管理8、隧道洞内施工测量中,洞内散设路线应由洞口高程、控制点向洞内布设,结合洞内情况,测点高距以()为宜。第 3 页 共 13 页A100 300m B100 400m C200 400m D200 500m 9、钻孑 L灌注桩施工

4、中,为满足混凝土和易性要求,坍落度应控制在()cm范围内。A812 B1015 C121 D1822 10、下列隧道现场监控量测项目中,属于必测项目的是()。A.围岩压力B.锚杆压力C.周边位移D.爆破震动11、路基填料的强度指标是()。A.压实度B.CBR 值C.稳定度D.塑性指数12、为使沥青面层与非沥青材料基层结合良好,在基层上浇洒的沥青薄层称为()。A透层B粘层C封层D结合层13、国家财政拨款投资公路建设和灾区、贫田地区的赈灾工作结合起来的投资方式是()。第 4 页 共 13 页A救济B国家投资C国家担保出资D以工代赈14、软土处理方案中,对于软基较浅(1 2m)的泥沼地特别有效的方法

5、是()。A开挖换填法B抛石挤密法C堆载预压法D砂井15、由于责任过失造成工程倒塌、报废和造成人身伤亡或者重大经济损失的事故为()。A.一般质量事故B.重大质量事故C.质量问题D.特大质量事故16、钢筋混凝土结构构造裂缝形成原因不包括()。A骨料含量过大B混凝土搅拌及运输时间过长C采用了水灰比大的混凝土D采取了推迟水化热峰值出现的措施17、路面透水性排水基层施工中,在连续长纵坡段或凹形竖曲线路段,排水层内渗流的自由水有可能被堵封或渗流路径超过45-60m时,为拦截水流及缩短渗流长度有应增设()。A.纵向排水管B.横向排水管C.纵向集水管D.横向铁水井第 5 页 共 13 页18、级配砾石或天然砂

6、砾用做基层时,其重型击实标准的压实度不应小于()。A90%B93%C96%D98%19、新建公路路基的干湿类型可以用路基()来判别。A分界稠度B临界饱和度C分界相对含水量D临界高度20、下列容器中,属于类压力容器的是()。A.容积等于 50m3 的球形容器B.容积等于 5m3 的低温液体储存容器C.低压管壳式余热锅炉D.中亚搪玻璃容器二、多选题(共 10 题,每题 2 分。选项中,至少 2 个符合题意)1、根据国家有关规定和材料使用上的要求,应当报废的自有周转材料有()。A.性价比较低的材料B.无利用.改造价值的材料C.原值摊销完毕,仅有部分使用价值的材料D.耗能过大.环境污染超标无法改造的材

7、料E.主要结构和部件损坏严重,无法修复的或修复费用过大,不经济的材料2、位于稻田、湖塘地段的路堤,其基地表层处理措施有()。A换填第 6 页 共 13 页B加筋C晾晒D熔烧E外掺无机结合料3、关于采用不同性质的填料填筑路堤的正确要求有()。A.应水平分层、分段填筑,分层压实B.应将不同性质的填料进行拌合,在同水平层路基全宽范围混合填筑C.每种填料的松铺厚度应该一致D.不得在透水性较好的填料所填筑的路堤边坡上覆盖透水性不好的填料E.强度较小的填料层应填筑在强度较大的填料层的下面4、公路工程施工周转材料的摊销方法主要有()。A一次摊销法B分次摊销法C分期摊销法D差额摊销法E定额摊销法5、在软土地基

8、上填筑路堤时,如软基处理不当,易产生的病害有()。A路堤冻胀B路基开裂C路堤边坡失稳D路堤融沉E路基沉降过大6、下列关于公路工程施工索赔的叙述,有误的是()。A,只能由承包商向业主提出B只能由业主向承包商提出第 7 页 共 13 页C索赔在工程施工中是可以避免的D 在施工合同履行过程中,合同一方因对方不履行或不适当履行合同义务而遭受损失时可向对方提出价款与工期补偿要求E既包括承包商向业主提出的索赔,也包括业主向承包商提出的反索赔7、关于采用不同性质的填料填筑路堤的正确要求有()。A应水平分层、分段填筑,分层压实B应将不同性质的填料进行拌和,在同水平层路基全宽范围混合填筑C每种填料的松铺厚度应该

9、一致D不得在透水性较好的填料所填筑的路堤边坡上覆盖透水性不好的填料E强度较小的填料层应填筑在强度较大的填料层的下面8、关于沥青混凝土路面中封层作用的说法,正确的有()。A封闭某一层,起保水、防水作用B增加基层的整体强度和厚度C起基层与沥青表面层之间的过渡和有效联结作用D起路的某一层表面破坏离析松散处的加固补强作用E沥青层面铺筑前要临时开放交通,防止基层因天气或车辆作用出现水毁9、关于桥梁“桥头跳车质量通病”防治措施的说法,正确的有()。A.路堤施工留有必要的自然固结沉降期B.加大台背填土的含水量C.桥台基坑采用大型压实机械压实D.做好桥头路堤的排水、防水工程E.设置桥头搭板10、锚杆铁丝网喷浆

10、或喷射混凝土护坡适用于()。A直面为完整结构的硬岩;B直面为碎裂结构的硬岩第 8 页 共 13 页C层状结构的不连续地层D片状结构的不连续地层E块状结构的不连续地层三、案列分析题(共4 题,每题 20 分)1、某桥梁 3号墩为明挖扩大基础,施工单位在开挖基坑前,复核了基坑中心线、方向,并结合地质水文资料和现场情况,决定了开挖坡度。(1)在基坑开挖前,施工单位将地表水引至基坑外一定距离后,即开挖基坑。(2)施工员施工时,为加快进度,决定采用机械开挖,一次性用挖掘机挖至设计标高。(3)在基坑边缘外留有护道,静荷载距坑边缘为03m。问题:请逐项指出上述问题的正确与否,如不正确,请改正。2、背景资料某

11、双车道公路隧道,全长620m,地层岩性为石灰岩,地下水较丰富。有一条F断层破裂带,隧道最大埋深490m,纵坡为-3%,其围岩级别及长度见隧道纵断面示意图3。合同总工期为 20个月。为保证施工安全,施工单位结合项目地质和设备条件,拟在全断面法、台阶法、单侧壁导坑法、CD 法、CRD 法5种工法中选择组织施工。根据以往施工经验及该项目实际情况,施工前,相关人员经过讨论分析确定隧道主要施工内容的进度计划指标为:级围岩7090m/月,级围岩 50 70m/月,级围岩3050m/月,施工准备3个月,隧道内沟槽、路面及附属设施施工 3个月。【问题】第 9 页 共 13 页1.从满足进度要求及经济性考虑,该

12、隧道应布置几个工作面?工作面掘进方向如何设置较为合理?分别说明理由。2.按照公路桥梁和隧道工程施工安全风险评估指南(试行),该隧道是否需要进行安全风险评估?说明理由。3.根据背景资料给出的地质条件,写出该隧道在地质方面存在的主要安全危险源以及可能造成的安全事故类别。4.根据背景资料,针对不同级别的围岩分别采用哪些施工工法较合理?3、某施工单位承建了二级公路施工项目,设计车速 60 kmh,路基宽度 10 m。桩号 K15+000 Kl8+000 为石方开挖地段,石方含量达80。桩号 Kl8+000 Kl9+000 为填方路堤,平均填方厚度 l5 m,采用分层压实法,自下而上水平分层,逐层填筑,

13、逐层压实。填方路段划分为四级施工平台、四个作业区段。在路床顶面以下05 m 为第一级台阶,051 5 m 为第二级台阶,l 53 m 为第三级台阶,3 m 以下为第四级台阶。四个作业区段是填石区段、平整区段、碾压区段和检验区段。填石作业自最低处开始,逐层水平填筑。每一层均采用机械摊铺、平整,铺撒嵌缝料,将填石空隙以小石和石屑填满铺平,采用重型振动压实设备碾压。施工单位为充分发挥机械设备的效率,强化了施工机械设备的现场管理。施工单位在施工中对填石路基质量检验实测项目有:压实度、纵断面高程、中线偏位、宽度、边坡坡度和平顺度。问题1针对背景中的四个施工平台和四个作业区段,采用哪种施工组织形式最合理?

14、2写出填石路基的施工工艺流程。3补充填石路堤质量检验还缺漏的实测项目。4.简述填石路堤施工中的装运机械设备配置、摊铺平整机械设备配置和压实机械设备配置。5施工机械现场管理包含哪三方面工作?第 10 页 共 13 页4、某施工单位承接了二级公路一桥隧相连项目,其中桥梁跨布置为(65+120+65)m,号桥台紧邻隧道进口洞门。隧道全长910m,净宽 5m,单洞双向两车道,最大埋深100m,进、出口50m 范围内埋深均小于20m(属浅埋隧道)。横跨布置与隧道围岩级别及其长度、掘进速度见图所示:该项目实施工程中发生了事件:事件一:桥梁为 T型钢构,采用挂篮悬臂浇筑,设计文件要求悬臂浇筑须对称平衡。中跨

15、、边跨合拢段长度均为2m,靠近桥台 4m 梁段采用现浇施工。事件二:隧道掘进工期为12个月,采用进、出口双向开挖,但最后30m 为单项开挖。由于受 号桥台的施工限制,决定先由 A作业队从出口向进口方向掘进,待号桥台施工完成后,立即由B作业队从进口掘进,且最后30m 决定由 B作业队单独完成。事件三:洞口工程施工包括以下工序:截水沟施工;边、仰坡开挖;套拱及长管棚施工;边、仰坡防护。事件四:A作业队在进洞30m 后,现场负责人决定将开挖方法有台阶法改成全端面法。问题:1.事件一中,主跨悬臂浇筑施工是否需要在蹲梁处采取临时固结措施?说明理由。2.事件一中,边跨4m 现浇梁端应采用何种方法施工?说明

16、本桥合拢顺序。3.事件二中,为保证隧道掘进工期,号桥施工最迟应在A作业队掘进开工后多少个月完成?(列式计算,计算结果小数点后保留1位)4.写出事件三中洞口工程施工的正确顺序。(用编号表示即可)5.事件四中,改变后的开挖方法是否合理?说明理由。第 11 页 共 13 页试题答案一、单选题(共20题,每题 1 分。选项中,只有1 个符合题意)1、B 2、D 3、B 4、【答案】B 5、【参考答案】C 6、C 7、C 8、D 9、D 10、【答案】C 11、【答案】B 12、答案:A 13、D 14、答案:A 15、B 16、【答案】D 17、【答案】B 18、【答案】D 19、【答案】D 20、【

17、答案】C 二、多选题(共10题,每题 2 分。选项中,至少2 个符合题意)1、【答案】BDE 2、【参考答案】ABCE 第 12 页 共 13 页3、A,D,E 4、ABCE 5、CE 6、【答案】ABC 7、ADE 8、ACDE 9、ACDE 10、答案:BC 三、案列分析题(共4 题,每题 20 分)1、(1)不正确。应在基坑顶缘四周适当距离外设置截水沟后才能开挖。(2)不正确。应挖至坑底时,保留不小于30cm厚度的底层,在基础浇筑前用人工挖至基底标高。(3)不正确。静荷载距坑边缘应为0 5m。2、1.五级围岩地段施工工期=(60+60+50)/30=5.7 6个月;三级围岩地段施工工期(

18、160+290)/70=6.42 6.5 个月;总工期=3+6+6.5+3=18.5 个月。隧道施工工期按照最慢的施工速度总工期为18.5 个月,为了节约施工成本,可以采用一个工作面进行施工。由出口向进口方向掘进。由于地下水丰富,反坡施工更有利于地下水的自然排出,节省排水费用。2.该隧道工程应当进行安全风险评估。理由:在该隧道工程中,V级围岩连续超度均超过50米,根据规范应当进行安全风险评估。3.地质方面存在的主要危险源有工作面坍塌、围岩失稳、突泥、涌水。可能造成的安全事故类别有:物体打击、车辆伤害、坍塌、冒顶片帮、透水、放炮。4.III级围岩隧道段应当采用台阶法;石灰岩,地层较差,岩体完整性

19、较好可采用台阶法施工,成本低;V级围岩隧道段地质条件差,位于浅埋地带或存在断层带和地下水,应当采用单侧壁导坑法,成本低,当采用CD 法或 CRD 工法时,成本高,且适用于大断面隧道,成本高,一般不采用。3、1针对背景中的四个施工平台和四个作业区段,采用流水施工组织形式最合理。第 13 页 共 13 页2填石路基的施工工艺流程:施工准备、填料装运、分层填筑、摊铺平整、振动碾压、检测签认、路基成型、路基整修。3填石路堤质量检验还缺漏的实测项目:平整度、横坡。4填石路堤施工中的装运机械设备配置包括拌合料摊铺机、平地机、石屑或场料撒布车;摊铺平整机械设备配置包括装载机和运输车辆;压实机械设备配置包括压

20、路机。5施工机械现场管理包含的工作:(1)做好施工前的准备工作。(2)合理安排施工任务。(3)建立机械使用责任制。4、1.不需要。理由:该题干已经说明是T形钢构,所以梁与墩之间是没有支座的。是连接在一起的。2.支架法。设计无要求时,一般先边跨,再中跨。3.A 或B 作业队施工完,隧道需要200/40+510/60+200/40=18.5月最后的 30m 单项开挖需要30/60=0.5 月设A作业队开挖 X 个月,B作业队开始挖掘进口,也就是号桥台施工完毕。12=X+0.5+(18.5-X-0.5)/2X,求得 X=5.0个月。4.正确顺序:5.不合理。因为浅埋隧道处的开挖不能用全断面法,浅埋隧道长度为50m,A 作业队开挖进洞30m 就改变施工方法,并没有超过50m。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 考试专区 > 建造师考试

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
