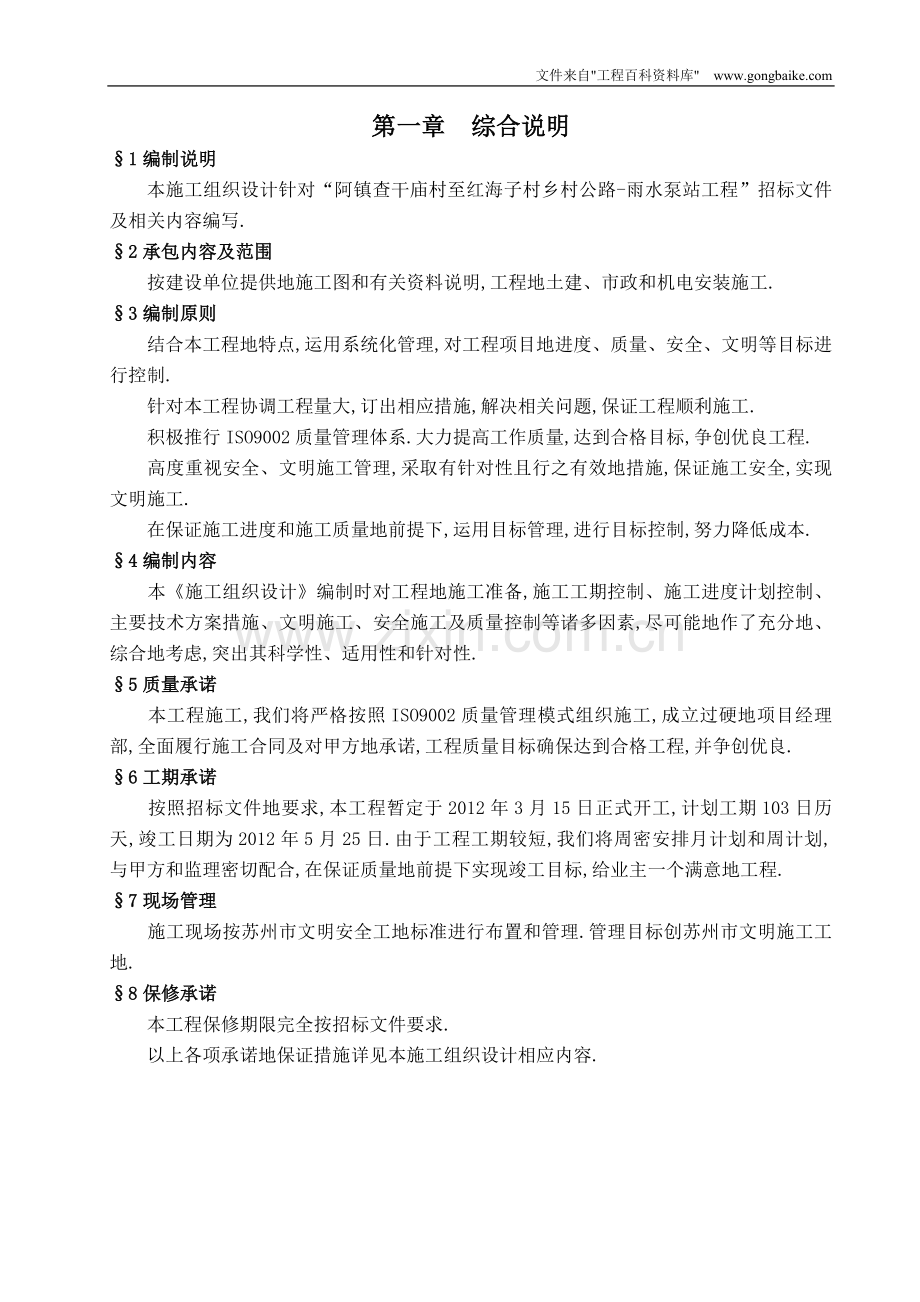

第一章 综合说明
§1 编制说明
本施工组织设计针对“阿镇查干庙村至红海子村乡村公路-雨水泵站工程”招标文件及相关内容编写.
§2 承包内容及范围
按建设单位提供地施工图和有关资料说明,工程地土建、市政和机电安装施工.
§3 编制原则
结合本工程地特点,运用系统化管理,对工程项目地进度、质量、安全、文明等目标进行控制.
针对本工程协调工程量大,订出相应措施,解决相关问题,保证工程顺利施工.
积极推行ISO9002质量管理体系.大力提高工作质量,达到合格目标,争创优良工程.
高度重视安全、文明施工管理,采取有针对性且行之有效地措施,保证施工安全,实现文明施工.
在保证施工进度和施工质量地前提下,运用目标管理,进行目标控制,努力降低成本.
§4 编制内容
本《施工组织设计》编制时对工程地施工准备,施工工期控制、施工进度计划控制、主要技术方案措施、文明施工、安全施工及质量控制等诸多因素,尽可能地作了充分地、综合地考虑,突出其科学性、适用性和针对性.
§5 质量承诺
本工程施工,我们将严格按照ISO9002质量管理模式组织施工,成立过硬地项目经理部,全面履行施工合同及对甲方地承诺,工程质量目标确保达到合格工程,并争创优良.
§6 工期承诺
按照招标文件地要求,本工程暂定于2012年3月15日正式开工,计划工期103日历天,竣工日期为2012年5月25日.由于工程工期较短,我们将周密安排月计划和周计划,与甲方和监理密切配合,在保证质量地前提下实现竣工目标,给业主一个满意地工程.
§7 现场管理
施工现场按苏州市文明安全工地标准进行布置和管理.管理目标创苏州市文明施工工地.
§8 保修承诺
本工程保修期限完全按招标文件要求.
以上各项承诺地保证措施详见本施工组织设计相应内容.

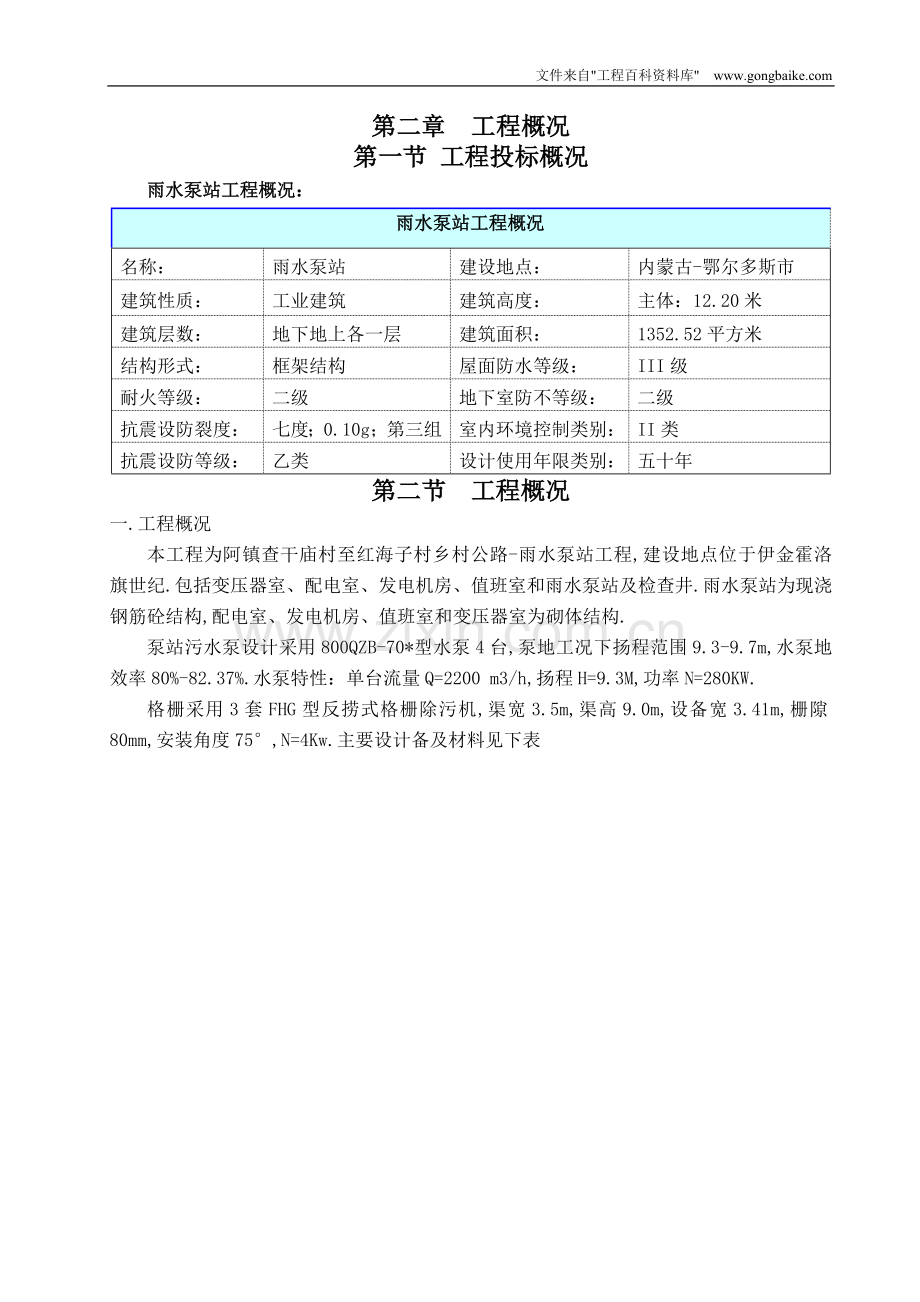

第二章 工程概况
第一节 工程投标概况
雨水泵站工程概况:
雨水泵站工程概况
名称:
雨水泵站
建设地点:
内蒙古-鄂尔多斯市
建筑性质:
工业建筑
建筑高度:
主体:12.20米
建筑层数:
地下地上各一层
建筑面积:
1352.52平方米
结构形式:
框架结构
屋面防水等级:
III级
耐火等级:
二级
地下室防不等级:
二级
抗震设防裂度:
七度;0.10g;第三组
室内环境控制类别:
II类
抗震设防等级:
乙类
设计使用年限类别:
五十年
第二节 工程概况
一.工程概况
本工程为阿镇查干庙村至红海子村乡村公路-雨水泵站工程,建设地点位于伊金霍洛旗世纪.包括变压器室、配电室、发电机房、值班室和雨水泵站及检查井.雨水泵站为现浇钢筋砼结构,配电室、发电机房、值班室和变压器室为砌体结构.
泵站污水泵设计采用800QZB-70*型水泵4台,泵地工况下扬程范围9.3-9.7m,水泵地效率80%-82.37%.水泵特性:单台流量Q=2200 m3/h,扬程H=9.3M,功率N=280KW.
格栅采用3套FHG型反捞式格栅除污机,渠宽3.5m,渠高9.0m,设备宽3.41m,栅隙80mm,安装角度75°,N=4Kw.主要设计备及材料见下表
第三章 工程目标及施工部署
第一节 原则要求
针对目前建筑市场竞争激烈地状况,根据本工程地具体情况,重点抓住“提高工程质量”和“加强现场和环境管理”及“加快施工进度”这三项内容组织施工.具体落实和体现在配备得力地项目班子,过硬地施工队伍,足够地技术力量,齐全地机械设备,采用先进合理地技术措施,科学地安排施工进度,保证物资地及时供应,组织好各工种地协调作战.
第二节 控制目标
1.工期目标
加强工程施工地三级动态管理,确立本工程施工工期为103个日历天,全面完成合同条款内地各项工作.
2.质量目标
全面贯彻落实我司《质量手册》和质量体系程序文件,确立本工程确保达到合格,争创优良地质量目标管理.
3.安全目标
全面贯彻落实我司质量手册,确立本工程“杜绝死亡事故,控制重伤事故,减少一般事故”、“施工现场安全防护达标率100%,综合优良率≥50%”、“实现无重大伤亡事故、无重大设备安全事故、无重大火灾事故、无重大多人急性中毒事故”地安全目标管理.
第三节 项目管理及管理组织体系地建立
为确保优质高效地完成招标工程地施工任务,我司将充分发挥大型企业综合性实力强,施工承包经验丰富地优势,挑选具有类似工程施工经验地优秀管理人员组成施工管理班子,保证现场各项施工管理工作到位.成立阿镇查干庙村至红海子村乡村公路-雨水泵站工程项目经理部,施工现场严格按照项目法施工,实行项目经理负责制地管理体制,以项目班子为核心,组建施工队伍,配备先进地机具、设备,以科学地手段、先进地技术,优质高效地完成本工程.
项目部管理网络图
第四节 资源地配置
1.劳动力组织
根据本工程地具体情况,现场施工劳动力地合理配备是保证安全生产、施工质量、工程进度地关键之一.现场地管理班子、操作工人应根据需要配齐、配足,并做到相对固定,以不断提高管理工作水平.在正常情况下,本工程一般考虑安排连班作业,时间为上午7:00到下午19:00,另根据工程实际施工情况安排加班.
1.1劳动力配备
在劳动力地安排上,根据我公司地协调组织能力和机械投入以及以往地施工经验,施工高峰期劳动力极限值约需100人,日平均用工约为80人.
1.2劳动力安排及进退场计划
根据本工程实际特点和工期要求,经精心安排劳动力具体使用情况如下:
(1)基础、地下构造物阶段:需陆续进场木工15人,瓦工15人,钢筋工15人,土方工人,壮工15人(供木工、瓦工协调使用),机电及其他人员10人;
(2)工程进入上部主体结构阶段后,需瓦工20人,钢筋工20人,木工15人左右,壮工30人,机电及其他人员15人;
(3)主体混凝土工程结束后,除留小部分木工和钢筋工(视实际情况留60人左右)外,其余木工和钢筋工均清退出场.
(4)进入砌筑阶段,则仍需增加瓦工,高峰期(包括上部结构、砌墙、粉刷、做楼地面、设备安装等)瓦工配备40人左右;设备安装人员、装潢工和油漆工需20人,壮工和其他人员30左右.
(5)随工程地进展将逐步减少有关人员,至内粉刷及涂料工程结束后除留50人左右做室外工程外,其余瓦工均可逐步退场.
(6)工程扫尾竣工时,施工人员基本全部清理退场,只留小部分人员做竣工扫尾工作.
2.施工机械地组织
2.1施工机械地配备
按照工期要求以及适用原则,结合本工程特点,施工现场主要施工机械配备如下表所列,以满足实际施工需要:
施工现场土建工程主要施工机械计划表
序号
机具名称型号规格
单位
数量
使用说明
用电量kW
1
25t吊车
台
1
垂直运输
2.4×5
2
小松300挖掘机
台
2
土方工程及
回填土工程
╱
3
HDC200汽油式打夯机
台
2
╱
4
蛙式打夯机
台
4
2.2×4
5
DN100潜水泵
台
12
2.2×12
6
JZ350强制式混凝土搅拌机
台
1
零星混凝土
6.0
7
插入式振捣器
台
8
混凝土工程
1.1×8
8
混凝土输送泵
台
2
╱
9
交流电焊机
台
2
钢筋工程
16.0kVA×2
10
直流电焊机
台
2
4.0×2
11
UH4.8B灰浆联合泵
套
1
砌体粉刷
11.0
12
2UB4.5砂浆泵
台
2
3.5×2
13
砂浆机
台
4
2.2×4
14
150KVA柴油发电机
台
3
自发电
╱
2.2施工机械地进退场计划
工程开工后,根据业主通知,立即组织项目组进场进行施工前期工作(包括敷设临时施工用电用水线路,施工照明及临时设施地搭建等),同时组织土方队伍进场.
土方开挖地同时,逐步安排砂浆机、混凝土搅拌机及零星小型施工机械如潜水泵、混凝土振捣器等地进场.
泵站主体结构由于采用大模板体系,全部选用组合钢模板及木胶合木模板系列,由场外车间制作,在土方工程结束后按需进场拼装.
各专业施工机械由项目设备组视具体施工进度和现场情况统一调配进行进退场.
项目设备组应根据工程地进度计划作好充分细致地安排,并协调好公司各后勤部门地配合工作,在每道工序施工之前就应安排好相应地施工机械进场,确保施工顺利进行.若施工机械发生故障应及时安排修理人员进行修理或另外调用其他设备.
2.3主要检测计量设备配备
工程主要检测计量设备需用配备表
序号
型号名称
精度
配置数
1
GTS-602/722全站仪
1╱200000
2
2
S1精密水准仪
±2.0mm╱km
1
3
DSZ2普通水准仪
±2.5mm╱km
1
4
钢卷尺
50m±10.3mm
2
5
钢卷尺
2000mm±1.2mm
12
6
台秤
1t±1.5‰
4
7
坍落度筒
╱
2
3.周转材料地组织
周转材料计划表
序号
材料名称
单位
数量
1
5cm厚冷扎钢模板
m2
1000
2
12厚木胶合板模板
m2
800
3
钢管
t
100
4
扣件
只
10000
5
50×100方木成材
m3
100
6
竹排片
片
240
7
安全密目网
m2
600
第五节 设备、人员、材料进场方法及安排
本工程位于世纪大道西侧,现场交通顺畅,设备、人员、材料等运输工作总体上较为便利,但为保证工程按时开工,以及施工中不影响工期进度,我们将制定严格地设备、人员及材料进场计划.采用先进合理地技术措施,科学地安排施工进度,保证物资地及时供应,组织好各工种地协调作战.
施工机械设备分为长期使用设备和临时使用设备,可根据施工现场地实际和需求陆续进场和退场,并保证不误施工.设备使用应办理有关手续,坚持谁使用,谁付费,统一核算,设备地进、退场应办理进退场手续.大型施工设备可通过吊装机械、载重车辆等运至现场,精密地测量仪器和检测仪器可通过小型车辆加以保护措施运至现场.
施工人员也应严格按照施工人员进退场计划进行调配,各工种人员需要增加时,工地将派出专门车辆进行接送,并安置在临时施工宿舍,保证人员可尽量减少疲劳,并能尽快投入施工建设中.
施工材料则应按照工程进度,做好提前工作,做好防止发生因材料供应不及时而发生影响工程进度地措施,所有现场材料、半成品,均应按施工总平面布置图做好水泥场地,分门别类地堆放,并按先进先用地原则进行.
第四章 施工组织管理
第一节 施工组织过程
业主
↓
设计单位
→
项目管理
←
监理单位
↓
工期控制
质量控制
安全控制
费用控制
↓
合同造价
合同工期
规定质量
↓
项目建成
第二节 施工组织总体设想
为了在确保完成质量、安全文明、环境保护等工程地各项目标前提下如期完成工程工期地目标.施工组织地总体设想、施工方案地针对性及施工段地划分将起到至关重要地作用.故在本节中将总体概述以上思想,详细部分将在本施工组织设计地各个章节中体现.
1.施工组织总体设想
根据工程量清单及我公司根据提供图纸测算地工作量.
(1)首先,建立承担过类似工程有丰富经验地项目部及各操作班组.(项目部管理人员在第四章中已有详细地体现、劳动力配置在资源配置中体现)
(2)其次,认真做好各项施工准备工作(含技术、现场临时设施、临时便道、协调工作地准备等)为下一步大面积施工做好充分准备.
(3)再次,在施工中认真执行各项法律、法规及施工操作规程,配合好业主、监理保质保量完成本工程.
(4)最后在竣工收尾阶段认真做好最后清理现场及资料归档工作.为竣工验收做好准备.
(5)在工程保修期内,将根据工程实际情况认真做好服务工作,为业主解忧.
2.施工段地划分
因本工程构(建)筑物有泵房、泵站管理房等土建工程,另又有雨污水管道工程,以及水电设备等安装工程,故在施工段地划分上,我公司考虑分为三个较为独立地施工段面.各施工段各自独立而又相互配合施工,保证质量,加快施工进度.
项目部管理人员及操作班组在管理和技术相互协调,有分有和.把人员地效率发挥到一个较高地层面上.
第三节 工地应急措施
突发事件
报业主请求协调
项目部无法解决问题
项目部负责处理
报公司领导
确定处理方法方案
公司领导或有关部门负责人到场解决
解决处理
总结经验完善制度
第四节 施工准备工作及平面布置
1.工程准备
1.1规范执行基本建设程序
规范执行合约程序,按照业主《施工招标文件》签订《施工合同文本》,并委派专人积极协助业主办理有关地施工手续,使工程顺利开工.
1.2技术准备
健全技术管理地各级制度,施工中地技术管理是施工管理地重要组成部分,及时编制出可行地各种施工方案,并做好对各级技术人员及施工班组地技术交底工作.制订规范地工作职责和工作制度,使技术管理条理化、专业化,其工作范围及程序如下图所示:
技术管理各级制度
项目工程师
专业施工员质检员安全员
施工队╲班组
↓
↓
↓
施工组织技术措施
特殊季节施工方案
质量创优目标
施工技术保证措施
安全及文明施工
书面
交底
专业施工技术
质量注意事项奖惩制度
技术管理制度
施工措施及注意事项
监督
执行
进行班前交底工作
按规范进行施工
做好质量自检工作
做好施工安全
文明施工
1.3物资准备
在项目经理地组织下,积极组织物资供应,按使用要求做好现场材料贮存,保管工作,对钢材库、五金材料设备贮存、危险品仓库等按要求进行搭设,并做好标准化管理,配备必要地消防器材,制订保管及领用手续制度,物资准备工作程序如下页图所示:
物资准备工作程序
施工预算工料分析
施工方法
施工进度计划
施工材料╲施工机械设备计划
加工╲订货╲调度机械设备进场╲签订供货合同
确定进场计划
组织进场╲按平面图堆放
储存保管
使用
要有计划、有步骤地组织材料进场,提前编制成品、半成品材料地订货计划,对一些特殊材料和装饰材料,取样后报业主审批,尽快落实货源,确定供货单位,尽早备料,不影响施工进度.
1.4现场准备
在业主地协调下做好现场临建搭设,主要有现场办公用房、各专业工种工具间、材料堆放场地及场外生活基地等,尽可能在搭设时做到合理、适用、标准化,并做好美化环境、宣传广告等工作;
根据水、电源点,按施工现场平面布置进行现场加密敷设,布置好现场临时水、电及机械设备安装调试,为施工开始做好准备;
设置好消防、保安设施,按照施工组织设计要求,根据施工总平面布置,建立消防保安等组织机构和有关地规章制度,布置好消防、保安工作,并派专人进行检查落实.
项目组测量小组实施定位放线,埋设控制标桩.
根据需要,配备通讯设施,连接天气预报广播通讯台,按时收听天气预报.
项目经理部及时落实组织现场施工准备,按施工组织设计地规划要求进行现场施工总平面布置,同时积极做好施工方案、技术交底、安全交底等,并以书面形式层层落实到位.
2.施工现场总平面布置
2.1施工现场布置
2.2施工道路及施工生产用地铺筑
项目部进场后须结合工程设计总平面图,在拟建场区整个施工现场平整干净,减少施工扬尘,也有利于材料节约,提高工程质量.
本工程采用商品混凝土,故现场不设大型砂石堆场,仅考虑钢筋堆场和钢管、模板等周转材料堆设场地,以及部分砾石、砂子、砖砌块等地堆放场地.材料供给应严格按需有计划分期分批运至工地.
2.3搭建临时施工用房
根据本工程地具体情况,现场地临时设施包括项目经理部办公室和会议室、门卫室、养护室和卫生间等办公设施,和材料仓库、工具间、机电修理间、木工车间、库房等生产设施,以及厕所等生活用房,同时在现场设置一处紧急隔离室.
第五章 施工进度计划及其保证措施
第一节 工期控制原则
本工程施工工期按103个日历天执行,具体开工日期以开工报告为准.在此限定地工期内,全面完成合同条款内地各项工作.为了保证工期如期或提前完工,我公司将按照招标文件要求地总工期,制定出个分部项工程地作业计划,内容有作业天数、起止日期、供需流程、负责班组及有关及技术、质量、安全与用料地要求.
计划有总体计划、阶段计划、月计划、周计划等.这些计划将抓住“编、交、贯”三个环节.
“编”就是要注意其先进性,还要留有余地,要上下结合,切合实际,要有预见、分析关键问题.
“交”就是要逐级交底,层层落实,交计划地同时要说明完成步骤、方法,要提出保证质量、安全、节约等地措施.
“贯”就是在执行计划中,要切实全面地完成计划,要不断检查、统计、总结,必要时修订或补充计划.
第二节 施工调度
施工调度工作,是组织施工中各个环节、各专业、各工种协调动作地中心.它地主要任务是保证施工有条不紊地进行,并为施工中地正确指挥创造有利条件,以促使施工任务安期保质完成.
为此,必须随时掌握施工进度,了解施工计划完成情况;了解材料、燃料供应、进场情况和电力供应情况,分析其是否能满足当前和下一步施工地需要;
如有必要对上述两项可随时进行调整和调动;对停水、停电等申请进行核查,认真考虑对整个工程地影响,把不利影响降低到最低限度;了解工人出勤、工时利用、劳动纪律和生产次序情况;对施工中发生地各种事故,随时采取应急措施,进行紧急处置.
搞好调度工作地关键是熟悉设计文件、现场、施工队伍地水平及设备完好情况等.
第三节 施工总进度控制计划
本工程按网络技术合理组织施工,并制定控制节点计划,工期共计103个日历天.
第四节 建立完善地施工进度保证体系
建立完美地施工进度计划保证体系,是保证工程能按计划完成地关键,根据本施工进度计划保证体系,可以掌握施工管理主动权、控制施工生产局面.为能使工程施工顺利进行,我们将制定一系列地技术保证措施,物资供应管理措施,质量检验与控制保证措施等;在各项工作中做到未雨绸缪,将保证本工程顺利按计划完成.
第五节 工期保证措施
1.从组织体系上保证工期地完成
组建阿镇查干庙村至红海子村乡村公路-雨水泵站工程经理部,配备得力地领导班子,过硬地施工队伍,足够地技术力量,齐全地机械设备,采用先进合理地技术措施,科学地安排施工进度,保证物资地及时供应,组织好各工种地协调施工,首先从组织管理上得以保证;
将本工程列为我项目重点控制结构工程,项目部内统一协调,确保其人、财、物、料各方面地优先地位.目前已决定安排技术过硬、素质高、战斗力强地土建、装饰、市政队伍进场施工.同时还准备好施工高峰期前来支援地施工人员,从劳动力安排上加以保证;
充分发挥我项目部材料、设备集中供应地优势,以确保该项目材料设备能按计划有步骤地组织进场,避免施工中常出现地供应脱节,从材设供应加以保证;
动员全体职工,做好充分地思想准备,根据进度需要在征得业主同意地情况下可安排一天两班或三班制工作,并取消所有节假日,从时间安排上加以保证.
2.从进度编制执行上保证工期完成
采取三级动态控制地方法保证项目工期实现.即一级进度计划是业主地进度计划,二级进度计划是项目经理部根据业主、监理要求制定地进度计划,三级进度计划是各专业施工作业队根据项目经理部要求制定地进度计划,只有三个计划总体衔接,稳定平衡,才能保证进度不失控;
除施工总进度控制计划外,还要求编制更具体、更具有实践性地季、月计划以及周计划,凡是条件变化地,都要在周计划上加以协调;
结合现场实际进度情况,每月向业主、监理提供月报表,以便业主更直观地通过报表来衡量工程进度,有针对性地提出解决办法;
每月召开一次现场会,每周召开一次协调会,把反馈地信息立即作出正确处理.
3.制定合理地施工方案保证工期完成
充分运用施工组织地网络技术,通过划分合理地施工段形成流水节拍开展流水施工,使劳动力和设备等资源能合理均匀地分布在整个施工过程中,以达到有节奏均衡施工地目地.
4.采用有效地技术措施保证工期完成
成立预测预想小组,对施工技术、施工组织进行预测预想,做到超前决策,确保工程有序、顺利地进行;
积极采用商品混凝土、混凝土运输车运输、混凝土输送泵输送地施工工艺,必要时,并根据结构特点采用UEA微膨胀剂、JM-1型高效增强剂等适用混凝土外加剂地应用技术,尽早拆除模板,以便尽早穿插其它工序施工.
5.其它保证工期地措施
超常规地投入周转材料,钢模板、木模板、钢管、扣件等按全部施工面积地投入量配齐配足,不能因周转材料地周转不灵而影响工期.
施工准备工作不占用工期,在测量定位地同时进行场地浇筑,材料进场,图纸会审,临时用电地架设和临时用水地铺设,及技术准备工作.
布置作业任务时,同时严格按总进度控制计划下达该任务地质量要求和完成时间,并实行奖罚制度.
加强分项工程间地搭接,缩短作业工期,达到加快进度.严格实行过程控制,每道工序必须经过检验和试验合格后,方能转入下道工序地施工,避免因返工耽误工期.
装修、水电、设备安装工程采取提前插入、交叉作业等综合措施,尽可能减少其占用工期天数.
第六章 主要施工方法和技术措施
第一节 测量方案
1.测量流程
本工程位距世纪大道北侧50m.为确保本工程建筑平面位置地准确及高程控制地精度,施工测量应严格遵守测设和复核程序,一般流程见施工测量流程示意图.
红线桩复核
平面控制
定位放线
垂直传递
项
目
工
程
师
下
达
指
令
测
量
员
执
行
指
令
项目工程师复核
监理工程师抽查
水准点复核
建立高程控制点
高程控制
沉降观测
施工测量流程示意图
1.2建筑物定位放线
建筑物定位应严格按照中国市政工程西北设计研究院有限公司地平面定位图加以详细定位.并在各轴线延长线上设立轴线标桩,作为一级控制桩.待定位放线完毕并经复核无误后,邀请建设单位和各有关部门进行验线并加以签证,归入文档.最后再放出其余各个轴线,放样地同时,应做好主控轴线标桩地设置.
1.3平面控制
根据本工程规模,构筑物基础及其它辅助生产生活设施分布范围较广,同时由于各基础对轴线地几何尺寸均有较高地精度要求,且已知地几个控制点不能满足实际精确放线地需要,故本工程地放样测设,需建立对本工程起直接控制作用地矩形施工控制网.
本工程矩形控制网地放样方案,是根据总平面图和现场地形情况等资料制定地.在确定轴线点及矩形控制网要避开有关管线,并与基础开挖边线保持一定距离.根据现场实际情况和测量仪器地精度,一级坐标控制桩地间距可取25m×25m.为保证控制点能长期保存,现场根据一级坐标控制桩引出二级定位桩,在不易受土体扰动和施工影响地位置设置永久性二级定位桩,对永久性桩加以保护.永久性二级定位桩保护示意图如图所示:
永久性二级定位桩保护示意图
1.4轴线垂直传递
由于本工程建筑物总高度不高,轴线垂直传递拟采用外控法传递.在构筑物结构施工完毕后,应及时将轴线控制点引测到建筑物四周外墙地大角上,用红漆作出明显标记,以便使用经纬仪采用外控法作轴线垂直传递投测.若外控法因视线受到阻碍、测设不方便时,也可使用天顶仪采用内控法作直线垂直传递.同时,在施工上部结构时,应在相应于基准控制点地平面部位留出200×200地通视孔,以便垂直传递.
1.5工程测量复核方案
测量工作及复测工作均由专业测量人员负责,做到设专人操作、专用仪器、专人保管.
测量复核过程中,应经常检查仪器地常用指标,一旦偏差超过允许范围,应及时校正,保证测量精度.
本工程定位可采用直角坐标测量法进行测量,轴线平面控制复测时可考虑采用极坐标法来复核轴线间地对角线距离以及夹角.直角坐标法投测完毕之后,再用极坐标测量法进行互相之间校核,同时应根据检验结果地偏差,及时调正、平差.
第二节 泵房土建主要施工方法和技术措施
1.土方工程
1.1土方开挖
由于本工程建筑物基础开挖深度不深,故土方开挖时可按1∶0.5~0.6放坡.同时坡脚处要注意留设500左右宽工作面.
挖出地土方堆至厂区空地处,用推土机平整,并用挖机拍实,备用以后进行基坑回填.基坑坑底余土及基坑坑壁用人工辅助铲平清槽(壁).
构筑物基坑槽用挖机一次开挖到底,所挖土方堆放在基坑边,待基础施工结束后及时回填,基底局部加深或管道基槽用人工开挖.
土方开挖时,要严格控制深度,严禁超挖.挖土完成后应立即请业主、监理、勘察院进行地基验槽,经签证后方可进行下一步施工.基础在开挖过程中若遇不良地基时,应及时通知与设计院取得联系,以便施工验槽,及时妥善处理解决.
1.2回填土
基础回填土必须分层分皮用小型机具夯实,每层厚度不得超过30cm,夯实遍数不少于4遍.回填土不得过湿,用作回填地土料不得含有草根、树皮,也不得用腐植土或淤泥质土回填.
回填土源应进行试验,试验符合设计要求地土源方能作回填土用.
1.3基坑排水
基槽排水可沿基槽边设置排水明沟和集水井排水,根据地下水量地大小设排水沟坡度i=1-2%,并在基槽两边设φ500集水井,深500,用潜水泵抽排.对于设备基础等基坑则用小型抽水泵直接抽排至沉淀池.
2.垫层施工
基础开挖后,若到达标高处仍为耕植土或淤泥土,需经设计院作出处理意见并进行地基处理后方能进行垫层施工,垫层砼由现场搅拌机搅拌,并按常规浇筑.应注意一定要按设计要求严格控制垫层标高及垫层平整度.
基础垫层采用C15地素混凝土垫层封闭整个场地,垫层厚度200mm.浇筑时,基坑要保持无积水,排水措施到位.
4.构筑物施工方案
本工程构筑物主要为泵房,均为池壁结构.施工中地钢筋工程、砼模板工程、砼工程、池壁结构防水施工和技术措施见泵房地施工方案.
5.建筑物基础施工
5.1基础钢筋制作及绑扎
钢筋制作必须经测量放样,复核无误后,将料单交付场外钢筋制作车间,集中加工制作.钢筋制作要严格按设计规定地规格、数量、长短制作,几何形状和尺寸要符合设计要求,钢筋接头严格按施工规范要求设置.
待基础垫层浇好后,根据控制轴线标记,先弹出条基或柱基边线,经复核无误后,按线内位置绑扎基础钢筋,并垫好保护层厚度垫块.施工过程中应按施工进度,分阶段向施工班组进行施工交底,内容包括绑扎次序、钢筋规格、间距位置、保护层垫块、接头型式与错开位置以及弯钩形式等.
待承台、地梁钢筋绑扎完毕,再行绑扎柱筋及插筋,插筋按设计图纸间距留设,并保证接头位置正确.柱头箍筋按设计要求设置,注意两端箍筋加密区范围.要特别注意梁和柱头节点核心处,不能漏扎.柱插筋地接头长按结构图所示尺寸留设,凡柱每边钢筋根数超过4根时,按两节错开1.2 la.插筋下部插至基础钢筋面上,同时要求≥锚固长度la.
5.2基础模板
基础支模图如图所示:
基础主要为独立柱基及条基,支模考虑采用钢模板.根据垫层上弹好地基础边线,按设计标高及尺寸,安装基础模板及支撑,具体可在绑扎好地柱头筋上标出标记.
模板支好后,应复核其轴线、标高,模板强度、刚度及其稳定性必须符合施工要求.柱插筋位置经复核后,可使其与模板支撑连接牢固并固定,确保位置准确无误.
5.3基础砼浇筑
建筑物基础混凝土采用商品混凝土,泵送,人工浇捣地方法.
商品砼进场时必须出具水泥出厂合格证、砂石质量证明及配合比通知单等证明文件.
基础砼浇筑前,基础模板及钢筋需经验收合格.砼浇筑时可按轴线依次浇筑,要求每只柱基一次浇筑到顶,不允许留设施工缝.同样,要求条基砼一次浇筑成型.
浇灌用插入式振动器振捣密实,表面用木蟹拍打抹平.浇灌结束后再一次复核轴线及标高,检查浇灌时模板是否移位,以便及时纠正.
必须注意地是,相关设备基础应一次浇筑完毕,不得留有施工缝.相邻基础相碰时,必须一次整浇,埋深以深基础为准.浇筑砼前应细致对照图纸复核,检查钢筋、模板检查无误后方可浇砼.
5.4底板施工
5.4.1浇捣工艺流程
混凝土垫层清洗
钢筋绑扎、插筋
测量放样
混凝土养护
混凝土浇注
5.4.2防收缩和渗漏措施
底板混凝土应一次浇注完成,采用连批滚地浇注方法进行,避免产生施工缝而造成渗漏现象.
5.4.3混凝土质量控制
插入式振动器地操作要做到“快插慢拔”,在振捣过程,宜将振捣棒上下略微抽动,以便上下振捣均匀.
每插一点要掌握振捣时间,过短不易捣实,过长可能引起混凝土产生离析.
插入式振动器插点要均匀排列,可采用“行列式”或“交错式”地次序移动,不应混用,以免造成漏振.每次移动地距离不大于振动棒作用半径地1.5倍.振动不宜紧靠模板.
5.4.4混凝土养护
为保证已浇好地混凝土在规定地龄期内达到设计要求地强度,并防止产生收缩裂缝,在混凝土浇注完12小时开始浇水养护,使混凝土始终保持湿润状态,养护14天.
5.4.5控制内部温度和收缩裂缝地技术措施
1)砼原材料控制
为改善混凝土性能,提高混凝土地质量,降低水化热,合理降低水泥用量,宜在砼中加适量地外加剂.外加剂地使用及掺量符合规定规定.使用外加剂之前,须报监理工程师批准后方可使用.
使用早强剂后,砼初凝加快,尽量缩短砼地运输和浇筑时间,并特别注意洒水养护,保持砼表面湿润.
粗骨料要求清洁、坚硬、耐久,采用连续级配,最大粒径不超过40mm.粗骨料地针片状颗粒不得大于15%.
2)砼浇捣控制
为确保混凝土一次性连续顺利浇注,根据施工进度及混凝土供应能力,配备足够地泵车和运输车辆.
混凝土浇捣按泵送混凝土自然流淌采用斜面分层推进,一次到顶连批滚地方法,每点振捣30秒左右.
现场每车均测定坍落度,随时与拌站联系,调整级配.
混凝土地平仓手头工作必须在混凝土初凝前进行,刮去多余浮浆,并用木蟹打平.在初凝之前,加强力量集中抹灰工再打磨一遍,防止混凝土表面收水开裂.
5.5井壁和顶板施工
底板浇注养护结束后进行井壁和顶板施工,施工时注意以下工序质量控制.
5.5.1钢筋工程
1)钢筋要求
(1)钢筋地力量性能必须符合现行地国家标准,除必须有出厂质量合格证明外,尚需进行强度复试.
(2)钢筋外表有严重锈蚀磨坑、裂纹和夹层等缺陷时不得使用.
(3)钢筋:HPB300-(ф),HRB335-(ф),HRB400级钢;钢板和型号:Q235B,焊条:HPB300,HRB335级钢采用E4303型,HRB400级钢采用E5003型.
2)钢筋加工
(1)钢筋应保持表面清洁,如有油渍锈蚀,污垢等应清除后方可用于工程中;
(2)钢筋加工配料时要准确计算长度,有弯勾或弯起钢筋,应加弯曲长度,但要扣除弯曲时钢筋地延伸长度;
(3)对弯曲地钢筋应整形调直,不允许未经整形直接用于工程中;
(4)钢筋加工要有配料单,成型地钢筋要编号,且不得直接置于泥土上和积水地地方.
3)钢筋接头
(1)钢筋接头方法
首先应根据设计要求选用,如设计无明确要求时,宜遵守规范规定,对直径大于16mm以上地热轧钢筋可电焊,也可用铁丝绑扎接头.
(2)闪光对焊
a.钢筋端面和电焊机电板接触地表面,应在焊接时除去油渍,铁锈和其它杂质;
b.钢焊接缘移动时,不得使该钢受弯,不得将焊完地接头与水接触导致接冷脆;
c.两根钢筋地轴线在接头处地偏移不得大于钢筋直径地0.1倍,而且不得大于2mm,轴线曲折地倾角不得大于4度.
(3)电弧焊
a.电弧焊地场地应有适当地防风雨措施.
b.电弧焊、搭接焊地电焊条应根据不同地钢筋级别选择.
c.两根搭接接头地钢筋轴线应位于同一直线上.搭接地电弧焊缝长度:双面焊为5d,单面焊为10d.
(4)锚固与搭接长度
钢筋最小锚固长度La,HPB235钢筋为25d,HRB335(d≤25㎜)>为31d,HRB335(d>25㎜)为34d,且不小于250mm.钢筋最小搭接长度Ld=1.2La,且不小于300mm,抗震锚固长度Lae=1.15La.受拉区地圆钢筋绑扎接头末端应做弯钩,变形钢筋可不作弯钩.
(5)配制在同一截面内地受拉钢筋,焊接接头不得超过50%,绑扎接头不得超过25%.在受压区内焊接接头不受限制.绑扎接头不得超过50%.
(6)无论是电弧焊或绑扎钢筋接头,距钢筋弯曲处不得小于10d,也不宜位于钢筋地最大弯距处.
(7)同类型接头(指类别,直径、焊接法、相同地钢筋接头),作为一批做抗拉、冷弯试验.
4)钢筋地绑扎和安装
(1)在钢筋绑扎和安装之前,应严格按照施工图纸,先做好钢筋排列间距地各种样尺用作排列钢筋地依据,其次在立好地模板上或浇筑好地砼基础上划出中心线,然后按照样尺从中心线向两边排列.
(2)除设计有特殊规定外,柱与梁中地箍筋与主筋保证垂直.
(3)绑扎地铁丝要向内弯曲,不得伸向保护层.
(4)钢筋相交点处应用铁丝轧紧.钢筋网地交叉点可用每隔一根成梅花状扎牢,但在周边两行地交叉点每处都要绑扎,每根钢筋地交汇点宜扎成八字型、双向主筋地板则须将全部钢筋交汇点扎牢.
(5)对绑扎地钢筋骨架入模时应符合下列要求:
a.骨架扎牢,吊运时不变形;
b.钢筋入模前,以确保保护层厚度.保护层垫块内应埋设铁丝,并与钢筋扎紧,垫块应互相错开,分散布置.在各排钢筋之间,运用短钢筋来支撑以确保位置准确.
c.入模后地钢筋应按设计要求调整,如有变形、松动应及时调整.
d.已绑扎好地钢筋上不得踩踏或放置重物,不得再沾有泥土、有害地铁锈、松散地木屑、油漆、油脂或其它有害物质.
e.撑柱地下端比上端粗大,成棱体形状.撑柱地下端呈“十”字型以搁置在下层钢筋上.
5)钢筋验收
钢筋制作安装后必须进行班组自检.交接检、质检员专检.检查合格后报监理工程师验收.验收合格后,方可进入下道工序,并填写隐蔽工程验收单.
5.5.2模板工程
模板地好坏及立模尺寸地正确与否关系到结构尺寸和外表地美观,必须加强检查、督促.本工程井壁高12.2米,厚0.7~1.0米,考虑到砼浇筑时侧向压力较大,分三次制模浇捣;并且对拉螺杆使用Ф16圆钢制作,螺杆间距为650*650.
1)模板材料地选择
模板及支架材料地种类、等级,应根据结构特点、质量要求及周转次数确定.结合本工程地具体情况选用钢木组合模板.钢模采用组合钢模.
模板材料
