收藏 分销(赏)

破桩头技术交底及图片展示.doc

上传人:精*** 文档编号:2106315 上传时间:2024-05-16 格式:DOC 页数:6 大小:1.30MB
下载 相关 举报
破桩头技术交底及图片展示.doc_第1页
第1页 / 共6页
破桩头技术交底及图片展示.doc_第2页
第2页 / 共6页
破桩头技术交底及图片展示.doc_第3页
第3页 / 共6页
破桩头技术交底及图片展示.doc_第4页
第4页 / 共6页
破桩头技术交底及图片展示.doc_第5页
第5页 / 共6页
点击查看更多>>
资源描述

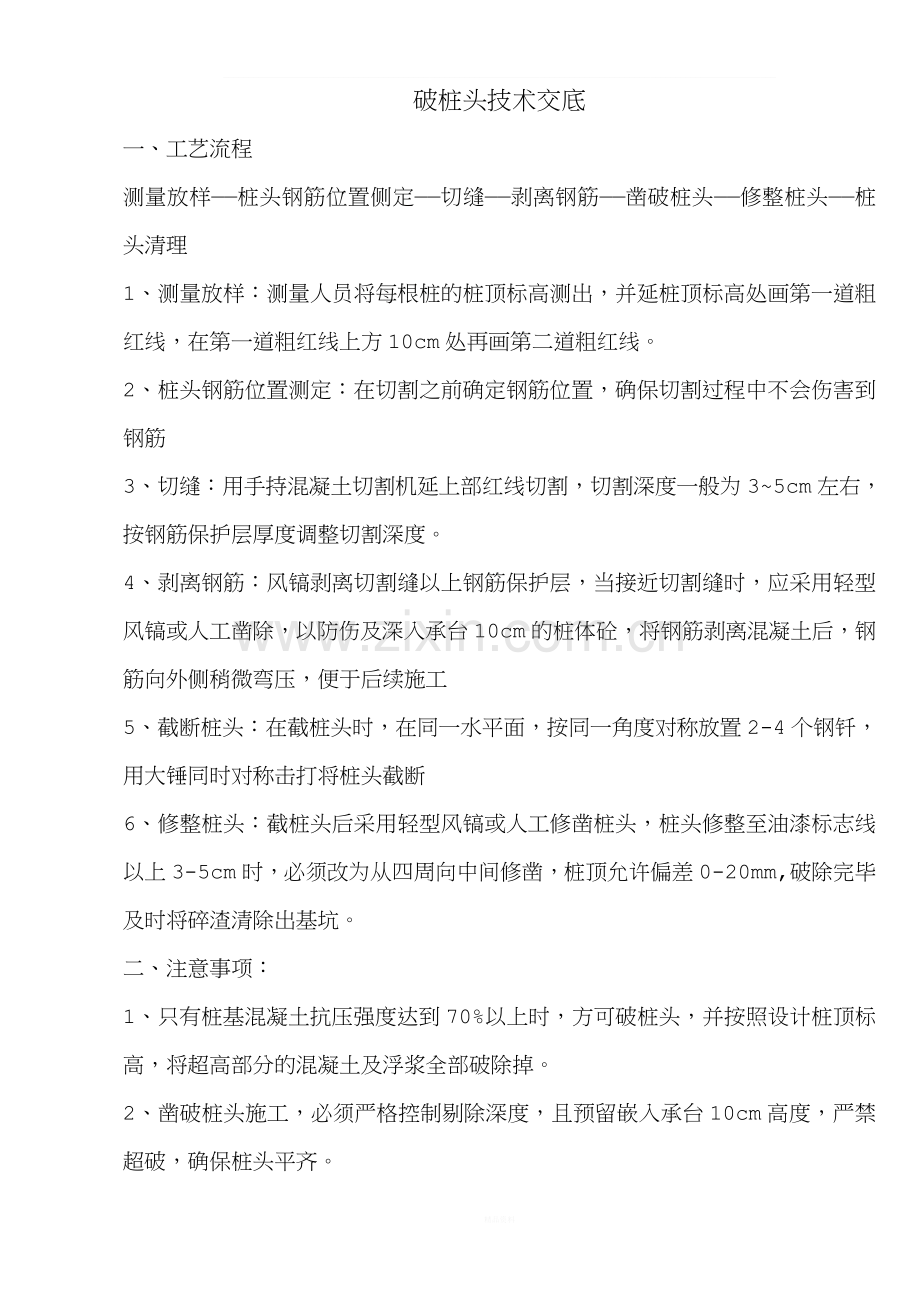

1、_破桩头技术交底一、工艺流程测量放样桩头钢筋位置侧定切缝剥离钢筋凿破桩头修整桩头桩头清理1、测量放样:测量人员将每根桩的桩顶标高测出,并延桩顶标高处画第一道粗红线,在第一道粗红线上方10cm处再画第二道粗红线。2、桩头钢筋位置测定:在切割之前确定钢筋位置,确保切割过程中不会伤害到钢筋3、切缝:用手持混凝土切割机延上部红线切割,切割深度一般为35cm左右,按钢筋保护层厚度调整切割深度。4、剥离钢筋:风镐剥离切割缝以上钢筋保护层,当接近切割缝时,应采用轻型风镐或人工凿除,以防伤及深入承台10cm的桩体砼,将钢筋剥离混凝土后,钢筋向外侧稍微弯压,便于后续施工5、截断桩头:在截桩头时,在同一水平面,按

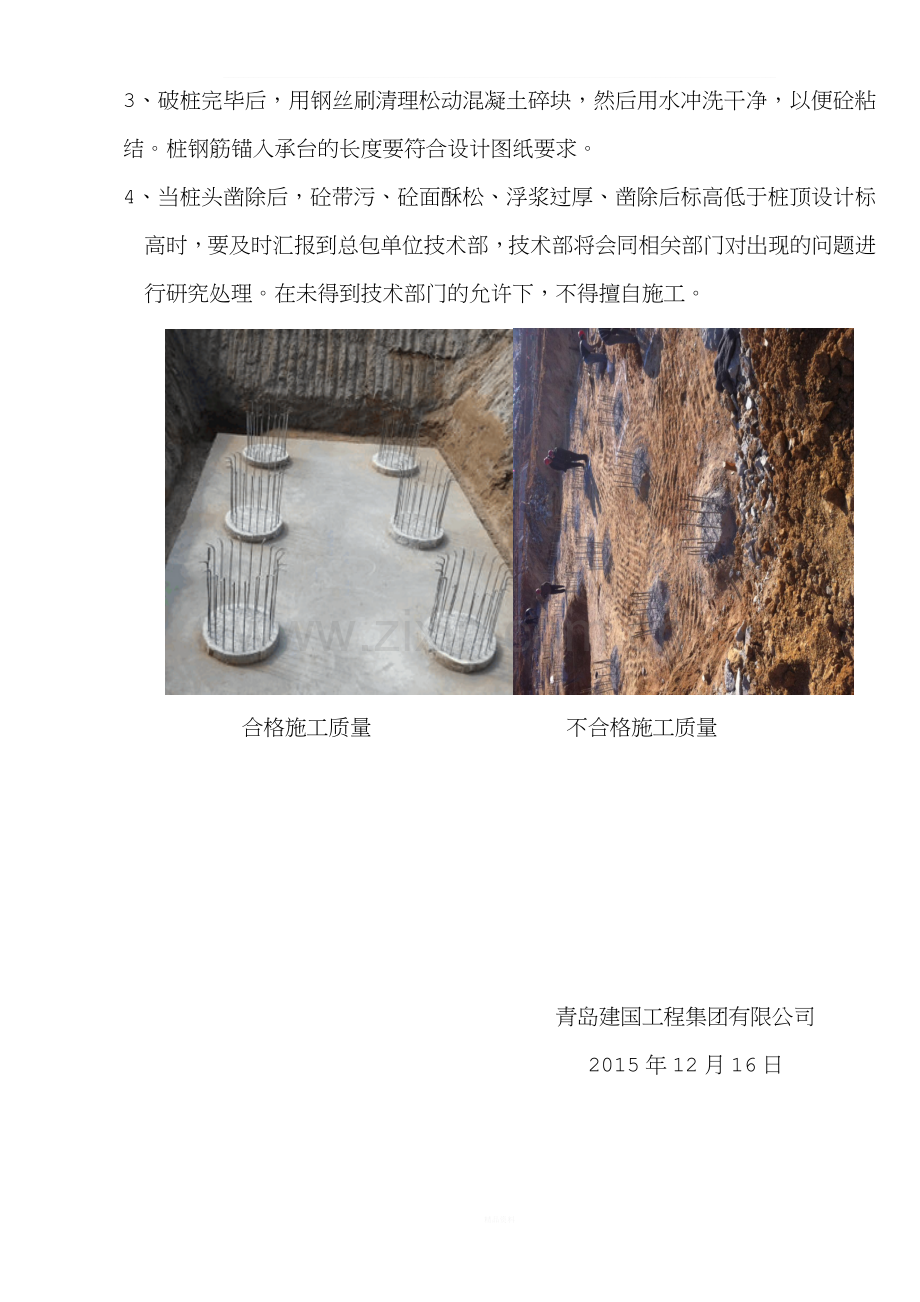

2、同一角度对称放置2-4个钢钎,用大锤同时对称击打将桩头截断6、修整桩头:截桩头后采用轻型风镐或人工修凿桩头,桩头修整至油漆标志线以上3-5cm时,必须改为从四周向中间修凿,桩顶允许偏差0-20mm,破除完毕及时将碎渣清除出基坑。二、注意事项:1、只有桩基混凝土抗压强度达到70%以上时,方可破桩头,并按照设计桩顶标高,将超高部分的混凝土及浮浆全部破除掉。2、凿破桩头施工,必须严格控制剔除深度,且预留嵌入承台10cm高度,严禁超破,确保桩头平齐。3、破桩完毕后,用钢丝刷清理松动混凝土碎块,然后用水冲洗干净,以便砼粘结。桩钢筋锚入承台的长度要符合设计图纸要求。4、当桩头凿除后,砼带污、砼面酥松、浮浆过厚、凿除后标高低于桩顶设计标高时,要及时汇报到总包单位技术部,技术部将会同相关部门对出现的问题进行研究处理。在未得到技术部门的允许下,不得擅自施工。 合格施工质量 不合格施工质量 青岛建国工程集团有限公司 2015年12月16日 赛轮金宇公租房项目4#楼图片展示Welcome ToDownload !欢迎您的下载,资料仅供参考!精品资料

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
