1、_技术交底记录编 号工程名称龙山国际1#5#6#9#楼交底日期施工单位河南正达建筑工程有限公司分项工程名称防水卷材铺贴交底提要地下室外墙防水卷材相关施工准备、施工工艺及质量标准交底内容:一、施工准备:交底内容:1、施工准备1.1 机具准备:喷灯、手持压滚、扫帚、剪刀、合尺、手套,灭火器、电动搅拌器等。1.2 材料准备:SBS聚酯胎型防水卷材,厚度3mm+4mm,采用双层热熔满粘法施工。材料到现场必须复试合格后方使用。1.3 作业条件:防水基层清扫干净,保持基层面光滑、平整无空鼓,起沙、凹凸不平等缺陷,含水率不大于9%(可在基层放一块软毡或玻璃,经35小时无水珠即可施工),内外墙对拉丝做防腐处理

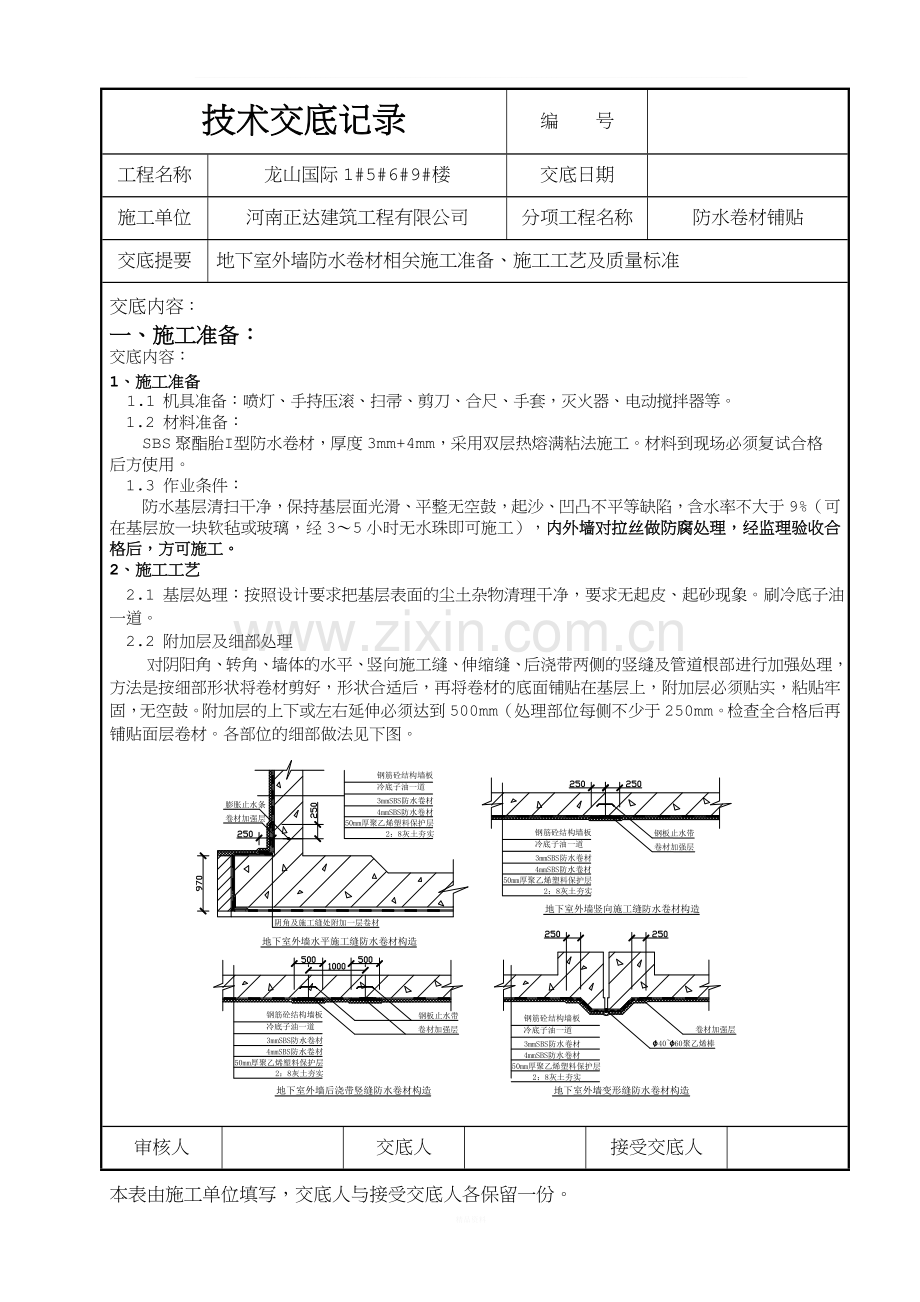

2、,经监理验收合格后,方可施工。2、施工工艺2.1 基层处理:按照设计要求把基层表面的尘土杂物清理干净,要求无起皮、起砂现象。刷冷底子油一道。2.2 附加层及细部处理对阴阳角、转角、墙体的水平、竖向施工缝、伸缩缝、后浇带两侧的竖缝及管道根部进行加强处理,方法是按细部形状将卷材剪好,形状合适后,再将卷材的底面铺贴在基层上,附加层必须贴实,粘贴牢固,无空鼓。附加层的上下或左右延伸必须达到500mm(处理部位每侧不少于250mm。检查全合格后再铺贴面层卷材。各部位的细部做法见下图。审核人交底人接受交底人本表由施工单位填写,交底人与接受交底人各保留一份。技术交底记录编 号工程名称龙山国际1#5#6#9#

3、楼交底日期施工单位河南正达建筑工程有限公司分项工程名称防水卷材铺贴交底提要地下室外墙防水卷材相关施工准备、施工工艺及质量标准交底内容:2.3 弹线定位在已处理好的基层表面,按材料的宽度留出搭接尺寸,将铺贴卷材的基准线弹好,以便按此基准线进行铺贴施工,按规范要求长边搭接不得小于10cm,短边不得小于10cm。并弹出上口卷材收头位置的水平线,以控制上口卷材铺贴的标高。上下两层和相邻两幅卷材的接缝应错开1/3幅宽,且两层卷材不得相互垂直铺贴。2.4 铺贴卷材本工程地下室外墙防水采用SBSI型3mm+4mm防水卷材,第一层先铺4mm厚的卷材,第二层先铺3mm的防水卷材。附加层采用3mm的防水卷材。在地

4、下一层顶板标高为-0.8m、-1.5米、-0.4米的位置(顶板需做防水),卷材铺贴第一层由顶板以下100mm开始铺贴,第二层由顶板以下400mm开始铺贴。由上往下第一层贴至基础筏板顶面以上1000mm的位置,第二层贴至0.000mm以下0.550mm位置。铺贴前先量好铺贴的长度,裁好卷材,将裁好的卷材置于铺贴始端,对准基础上已弹好的粉线滚展卷材。由一人站在卷材左面将这1米卷材拉起,另一人手持喷灯站在卷材右面方向烘烤卷材,待卷材底面呈熔融状即进行铺贴。将端部卷材铺牢压实。底部300mm的卷材先不粘贴。卷材的搭接缝处用喷灯加热烘烤,直至边缘挤出沥青,在卷材还未冷却前,用抹子把边封好,以防翘边,开裂

5、。2.5 立面保护层、脚手架为防止在拆除脚手架的过程中碰撞防水层,使防水层损坏,在立面卷材施工完成验收后,做防水保护层,保护层采用5mm厚聚乙烯泡沫塑料片材。保护层施工完后,拆除地下室外脚手架。2.6 基础筏板面找平层施工 在脚手架拆除并清理干净后,用20厚的1:2.5水泥砂浆进行找平,找平时,基础筏板与外墙的阴角及基础筏板的阳角应做成圆弧形,阴角部位半径不小于50mm。阳角部位半径不小于10mm。审核人交底人接受交底人本表由施工单位填写,交底人与接受交底人各保留一份。技术交底记录编 号工程名称龙山国际1#5#6#9#楼交底日期施工单位河南正达建筑工程有限公司分项工程名称防水卷材铺贴交底提要地

6、下室外墙防水卷材相关施工准备、施工工艺及质量标准交底内容:2.7 底部卷材施工先做好基础筏板与外墙的阴角及底部水平施工缝的附加层,将基础防水导墙上两皮砖拆除,清理导墙上的防水甩头,将甩头粘在筏板上。按照筏板上的甩头到立面墙体上甩头的距离裁好卷材。由平面往立面铺贴,在铺贴到立面甩头位置时,先将立面上的甩头(立面施工时已预留300mm未粘贴)掀起,待下面的卷材粘贴好后,再将上面的甩头粘在下面的卷材上。具体详见下图:3、质量标准1、所用防水卷材等材料符合设计要求和有关标准的规定。2、防水层极其细部,必须符合设计要求和施工规范的规定;防水层严禁有渗漏现象。3、防水层的基层应牢固、平整、洁净,无起沙和松

7、动现象;防水层铺贴、搭接和收头应符合设计要求和施工规范规定,粘接应严密、接缝和收头处应封严,不得有损伤、空鼓、翘边、皱折等缺陷。4、相邻两幅卷材的横向接缝必须错开,一般应错开300mm以上。上下层长边搭接缝应错开1/2幅宽,卷材的搭接部位要粘实压平,不允许窝气、皱折、翘边。4、成品保护4.1 卷材防水层施工后,在回填土过程中可能产生碰破、划伤,使防水层遭受磨损而变形损坏。对于轻度划伤,可做增强涂布,增加具体层数,对于破损严重者,应将破坏部分割除,露出基层,再按各层施工作法补做,并应增加具体层数。4.2 地下室防水施工过程中,卷材防水层部位预埋的管道,在施工中不得碰损和堵塞杂物。卷材防水层铺贴完以后应及时做好保护层,防止结构施工碰损防水层。5、安全要求5.1 防水卷材及施工用品系易燃物,存放现场和施工场地应配备灭火器等消防器材。5.2 施工人员必须持证上岗,载好安全帽,工作手套,不得穿钉子鞋施工。5.3 在墙面施工中,必须有专业架子工搭架子,有专人负责安全工作。审核人交底人接受交底人本表由施工单位填写,交底人与接受交底人各保留一份。Welcome ToDownload !欢迎您的下载,资料仅供参考!精品资料

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
