收藏 分销(赏)

客土喷播绿化施工组织设计方案(DOC).doc

上传人:精*** 文档编号:2104223 上传时间:2024-05-16 格式:DOC 页数:19 大小:98.50KB
下载 相关 举报
客土喷播绿化施工组织设计方案(DOC).doc_第1页
第1页 / 共19页
客土喷播绿化施工组织设计方案(DOC).doc_第2页
第2页 / 共19页
客土喷播绿化施工组织设计方案(DOC).doc_第3页
第3页 / 共19页
客土喷播绿化施工组织设计方案(DOC).doc_第4页
第4页 / 共19页
客土喷播绿化施工组织设计方案(DOC).doc_第5页
第5页 / 共19页
点击查看更多>>
资源描述

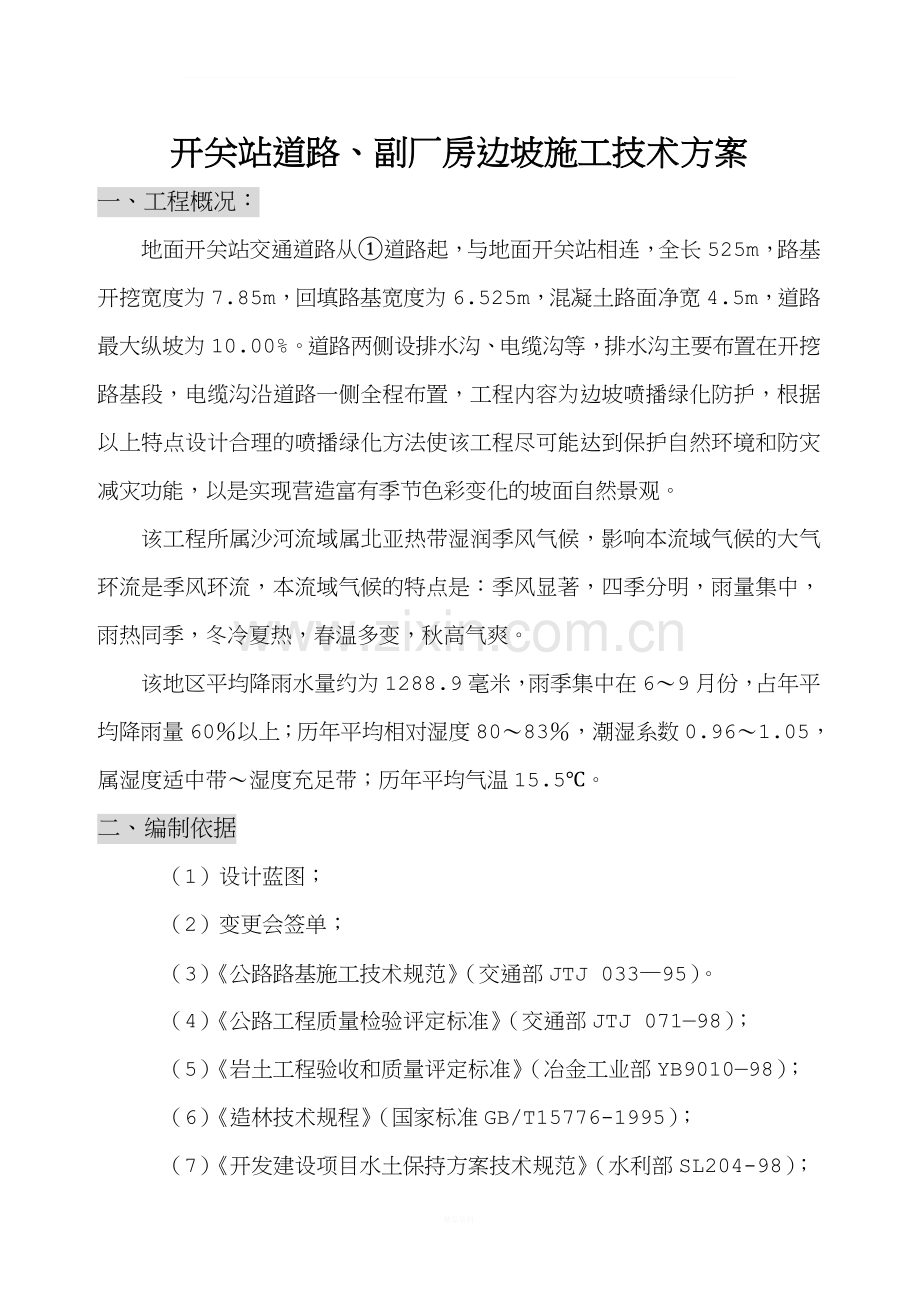

1、_开关站道路、副厂房边坡施工技术方案一、工程概况:地面开关站交通道路从道路起,与地面开关站相连,全长525m,路基开挖宽度为7.85m,回填路基宽度为6.525m,混凝土路面净宽4.5m,道路最大纵坡为10.00%。道路两侧设排水沟、电缆沟等,排水沟主要布置在开挖路基段,电缆沟沿道路一侧全程布置,工程内容为边坡喷播绿化防护,根据以上特点设计合理的喷播绿化方法使该工程尽可能达到保护自然环境和防灾减灾功能,以是实现营造富有季节色彩变化的坡面自然景观。该工程所属沙河流域属北亚热带湿润季风气候,影响本流域气候的大气环流是季风环流,本流域气候的特点是:季风显著,四季分明,雨量集中,雨热同季,冬冷夏热,春

2、温多变,秋高气爽。该地区平均降雨水量约为1288.9毫米,雨季集中在69月份,占年平均降雨量60以上;历年平均相对湿度8083,潮湿系数0.961.05,属湿度适中带湿度充足带;历年平均气温15.5。二、编制依据(1)设计蓝图;(2)变更会签单;(3)公路路基施工技术规范(交通部JTJ 03395)。(4)公路工程质量检验评定标准(交通部JTJ 07198);(5)岩土工程验收和质量评定标准(冶金工业部YB901098);(6)造林技术规程(国家标准GB/T15776-1995);(7)开发建设项目水土保持方案技术规范(水利部SL204-98);(8)招投标文件;(9)GB50202-2002

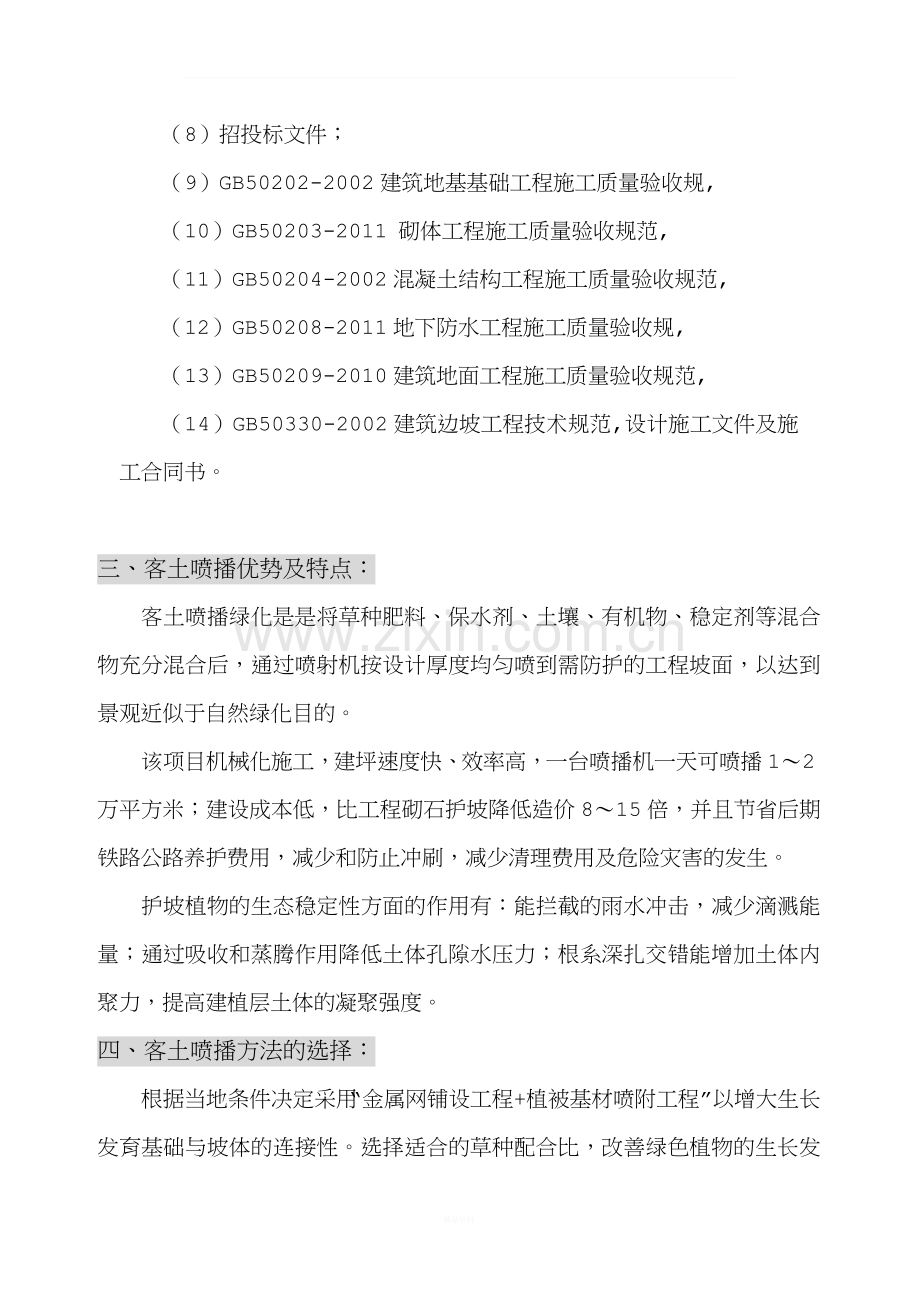

3、建筑地基基础工程施工质量验收规,(10)GB50203-2011 砌体工程施工质量验收规范,(11)GB50204-2002混凝土结构工程施工质量验收规范,(12)GB50208-2011地下防水工程施工质量验收规,(13)GB50209-2010建筑地面工程施工质量验收规范,(14)GB50330-2002建筑边坡工程技术规范,设计施工文件及施工合同书。三、客土喷播优势及特点:客土喷播绿化是是将草种肥料、保水剂、土壤、有机物、稳定剂等混合物充分混合后,通过喷射机按设计厚度均匀喷到需防护的工程坡面,以达到景观近似于自然绿化目的。该项目机械化施工,建坪速度快、效率高,一台喷播机一天可喷播12万平

4、方米;建设成本低,比工程砌石护坡降低造价815倍,并且节省后期铁路公路养护费用,减少和防止冲刷,减少清理费用及危险灾害的发生。护坡植物的生态稳定性方面的作用有:能拦截的雨水冲击,减少滴溅能量;通过吸收和蒸腾作用降低土体孔隙水压力;根系深扎交错能增加土体内聚力,提高建植层土体的凝聚强度。 四、客土喷播方法的选择:根据当地条件决定采用“金属网铺设工程+植被基材喷附工程”以增大生长发育基础与坡体的连接性。选择适合的草种配合比,改善绿色植物的生长发育环境和促进目标树种生长的双重功能,以确保喷射效果和质量。客土喷播材料中包括植物种子、有机营养土、土壤改良剂、稳定剂、微生物菌剂、肥料等。采用镀锌铁丝网和钢

5、杆锚固,抗拉力强度大,可有效地防止崩塌和碎石掉落,确保山体和道路长治久安。该方法适用于恶劣环境的岩石边坡,如砾石层、软岩、破碎层及较硬的基岩石等。五、施工准备(一)喷播材料要求A、植物种子材料:种子的质量监定:以灌木群落为目标群落是公路边坡生态防护设计原则。按设计要求,根据当地的季节、土质条件等因素的不同,采用原有的乡土植物种类,结合冬季是绿色的外来植物种子,配以适合在斜坡上生长的深根型、葡萄型、耐旱、耐贫瘠、抗逆性强的先锋草种和目标树种的种子进行混播,选择适合的植物种子及其种子配比,以达到四季长青的景观效果。在喷播前对批量种子发芽率进行测定,并根据实际情况测定面积计算种子用量,确保喷射效果及

6、质量。将先配好的种子和纸浆等混合材料用液压喷播植草机直接喷射在种植基材表面上,该施工环节和液压喷播植草相同。应注意的是:喷播草籽经拌均匀粘附在纸浆或木杆等附着物上。在南方由于夏季气温高,蒸发量大,阳坡的种子发芽率多有降低,阳坡应适当加大种子的用量。(a)、按设计要求提供植物种子主要有以下几种:(1)、草本:黑麦草、高羊茅、白三叶、波斯菊、毛苕子、狗牙根、白喜草。(2)、灌木:火棘、胡枝子、小叶锦鸡、木豆、多花木兰、小叶女贞、紫穗槐;(3)亚乔木:香花槐、桤木。(坡比大于1:1时使用)根据季节不同的植物种子进行混播,根据各施工期的发芽率及基材混播方法调整各种子用量、每平方米播种量为2030克;草

7、本占6%,灌木占94%。(b)、选用植物种子的主要生理特性:(1)高羊茅:耐寒性强。适于各种土壤条件生长,对各种立地条件的适应均强。(2)白喜草:耐贫瘠、耐寒性强。能在林阴下酸性地壤生长,根系密度大,用利于土壤形成。(3)白喜草:耐贫瘠地迅速生长,在湿润条件下生长较好,但耐旱性、耐热性较差,根系固持能力差,在陡坡条件易产生表层土体滑落。(4)狗牙根:极耐酷暑、干旱。在海岸、沙地生长发育好,不耐遮荫,耐寒性差。(5)多花木兰:在瘠薄地、干旱地生长发育良好,在质地也能下正常生长发育,能耐热,但耐寒性、耐酸性差,初期生长较快、自播能力强。(6)紫穗槐:耐贫瘠、耐干旱展性强,根系固土能力强,发芽生长稳

8、定,可靠性强,稍耐荫,耐热,易与草本植物混播共生,在陡坡地,石质山地能正常生长,初期生长较缓。(7)黑麦草:在贫瘠地,遮荫条件下能生长发育,有一定的耐践踏性,适应的土壤范围广,以微酸性,肥力中上的土壤生长迅速。耐寒、耐热和耐干旱均较差、一年生黑麦草只适应当年生长。B、生产发育基材材料特性及用量配比:1)、普通粘土(4050%),选择粘结附着力较强,而且含砂量较大,与其他改良材料混合后通透较好的黏土。2)、有机营养土(2535%),主要是泥炭等有机物含吸收有较多长效营养成分的有机质和肥土。3)、土壤改良材料(1525%),主要是木屑,植物纤维、禽粪、膨化物等辅助材料。目的是增加土壤肥力的保持水能

9、力和渗透性,增加土壤的缓冲力,微生物活性和养分的供应,使根系易生长、繁殖和穿插。4)、多含量复合肥(0.60.8%),主要是普通复合肥和供肥期长、不易流失的长效复合肥。5)、保水剂(0.25%):一种高效的土壤保湿,其微粒膨化体吸收和释放的水分解能使土壤保水,可供植物生长期反复地吸收。6)、团粒剂(0.3):高分子树脂类制剂,能解决基材混合后形成易于植物生长的团粒结构。7)、微生物菌剂(0.1540.2),根际细菌制剂、内生菌根以固氮根瘤剂等大量活性微生物的间接肥料,能增强植物在贫瘠立地的固氮能力和适应能力。(二)、施工材料基本要求:(1)对所有种子进行发芽率测定,依据测定结果计算播种量。(2

10、)对发芽困难的种子再喷播应在适宜的时间里,用温水浸泡处理和催芽处理,具体方法根据种子的特性而定,以保证植物种子的正常出苗。(3)选用吸水性强、保水性好的无纺布作为覆盖材料。六、施工方法和工艺技术方案:客土喷播施工工艺 施工准备清理坡面挂网、打锚杆喷播机喷播土、保水剂、粘合剂、草种、腐殖质等空压机水搅拌机养护(一)坡面施工技术要求:坡面基本要求:(1)修整坡面:清理坡面杂物、危石,使坡面基本保持平整,对浅层不稳定的坡面,做好稳定固后并可采取点状喷浆使其稳定。(2)处理坡面排水。对坡面径流、涌水进行处理,通过设置泻水管,将涌水引至坡底,设置好坡面平台排水设施,使平台水从坡面两头排出,引至坡底。(3

11、)对坡面残存植物,在不防碍施工的情况下应尽量保留。(4)对过于平滑的坡面,应建造一定的凹凸粗糙面,以营造植物的生存空间,防止基材流失。(二)基材喷射植被护坡锚杆施工:(1)菱形网的铺设应尽量与坡面紧贴,在岩石边坡表面铺设菱形镀锌低碳钢丝网,网丝直径不小于2mm,孔径不大于50mm,并用主锚钉和次锚钉固定。锚杆与镀锌网接触呈90弯起,弯起长度不小于5cm。(2)主锚和次锚:根据岩面强度和坡比不同确定主、次锚的直径、锚固长度及每平方米锚杆根数(详见下表2)(3)对于两张铁丝网重叠处应不小于10 cm。(4)菱形网和铺设应保持坡顶处及坡体两侧覆盖不小于1m,小于1m应用更多的锚钉固定。局部不平整处加

12、密锚杆。(5)钻孔严格按照设计间距布置 表2项目坡比基材厚度主锚锚固长度次锚锚固长度主锚间距次锚间距主锚直径次锚直径软质岩I(大于或等于1:0.75)80.5m0.3m2根/3m22根/m214mm12mm软质岩II(大于或等于1:0. 5)80.6m0.4m2根/3m22根/m214mm12mm(三)喷射作业(1)喷射施工时,喷附者应自上而下对坡面进行喷射、并尽可能保证喷出口与坡面垂直,距离保持在0.8m-1m,一次喷附宽度5m-6m。(2)严格执行设计喷附厚度(坡比大于1:0.75,基材厚度为6cm;坡比大于1:0.5,基材厚度为8cm)。将准确称量配比好的基材与植被种子混合物充分搅拌混合

13、后,采用喷射机喷射到需防护的工程坡面,并保持喷附面薄厚均匀。事先准备好检测尺,施工者做到经常对喷附厚度进行有效管理。(四)边坡植被养护:(1)养护管理:采用雾状水洒向坡面,按规定厚度浸润透基材,除要洒水养护外,针对实际条件和设计要求的不同,进行不同季节追肥。(a)在喷播实施2.5个月左右,进行一次施肥,施肥量:尿素510克/平方米,复合肥(5:10:5),约20克/平方米。(b)春季(45月)施肥量:尿素15克/平方米,复合肥(5:10:5)35克/平方米;秋季(910月)施肥量:复合肥(5:10:10)40克/平方米。实际施肥量根据植被和季节灵活掌握。(2)在整体上成苗株数不足的情况下,在确

14、认原因的基础上进行有效的补载、追播。形成预期灌木群落(施工三个月后:草本植物覆盖率3050%,木本植物为10株/m2;施工一年后:灌木群落覆盖率达到90%以上,常绿灌木达到20%)。七、质量保证、控制措施施工前,组织全体施工人员认真学习施工质量标准,加强质量教育,强化职员意识,建立以总工程师为核心的质量检查,监督保障体系,每道工序完工后须经施工班级自检、质检员检查、总工程师审查合格后,报监理处检查合格后方能进行下一道工序施工,严禁不合格工序流入下道工序之中。施工中主动接受项目监理工程师指导监督,具体措施如下:(1)对斜坡进行调查,对不稳定的坡体提前报告之监理处,以及时采取方案,避免不必要的损失

15、。(2)喷播完工后及时覆盖无纺布,以免雨水冲刷,造成喷播材料流失。造成种子流失要及时补种。(3)材料放入搅拌机内要充分搅拌,以确保喷播质量。(4)禁止暴雨中或暴雨前施工。(5)严把原料、种子质量关。(6)严格按工程施工技术方案施工。八、安全措施(1)施工前,组织全体施工人员学习,加强安全教育,强化安全意识,每人必须签定安全教育卡。(2)全体施工人员在喷播作业进行时必须戴安全帽、穿作业保护鞋,边坡上喷播必须系安全带、安全绳,并检查所用工具是否完好无损。(3)持网时施工人员须系安全绳,安全绳固定物体为钢钎、树木等,并确保稳固。(4)打钻打钉时,应从上往下打,安全带钩在稳固的铁丝网上。(5)安全带必

16、须定期更换。(6)施工用电都是用柴油机发电,发电时必须检查好柴油机是否漏油、电线是否完好。(7)施工现场要有明显安全标志。与别的施工队交叉作业时,应协调好双方之间的合作。(8)施工前对坡面要进行详细调查发现不稳定的坡体有时通知监理工程师,同时做好人员疏散设立警告标记。九、环境保护措施9.1施工过程中所使用的柴油机、空压机、运输车排放达到当地标准。且合进使用机械,尽量减小对大气的污染,节约能源,控制油耗。9.2合理施用农药、化肥,防止土壤污染和土壤结构破坏。9.3(1)严格岗位责任制,加强生产技术管理,提高设备完好率,严格控制跑、冒、滴、漏,使泄漏率符合国家标准。9.4水的污染:在施工过程中基本

17、没有对水造成污染。9.5工业生产中的“三废”要认真搞好综合利用。目前无法回收利用的,要进行妥善处理。9.6对废弃物(无纺布、废机油、抹机油机布)回收率达到100%,无纺布揭开后进行回收且做好记录,每次换机油时须用桶装好也可当做机械润滑油或送往有资力的回收站处理。9.7根据国家法律规定:外来物种已对我国生物多样性和生态环境造成了严重的危害,有害物种有:紫茎泽兰、薇甘菊、空心莲于草、豚草、毒麦、互花米草、飞机草、凤眼莲(水葫芦)、假高梁等。十、工期安排及资源配置1、工期安排开关站道路边坡客土喷播:计划施工工期为2013年3月20日2013年4月10日,共计21天;地面副厂房边坡客土喷播:计划施工工

18、期为2013年4月10日2013年4月20日,共计10天;2、资源配置 人力资源配置表 表10-1序号工种人员备注1技术员22质检员23钻工24操作手25普工66值班队长17司机2合计/17 设备资源配置表 表10-2序号设备名称型号及规格单位数量备注1喷播机/台12搅拌机/台13喷射机/台14侧卸装载机3m3台15平板车/辆16小推车/辆27空压机12m3台18粉碎机/台19水泵/台1风镐/把2精品资料二、编制依据:三、工艺流程:根据现场实际情况,按先护脚后护坡,再封顶的原则施工。本工程护坡分为两个施工段,每一施工段按以下流程施工:进场设备、材料及砂浆配合比报告,工序报验,边坡土方清理、基座

19、施工、砌石(埋管)、勾缝、表面清理、伸缩缝填嵌、养护。四、施工方法:1、基土清理基面清理范围包括坡面和基面,顶部边界应在设计基面边线外。避免对已清理的基土造成人为破坏,堤基表面不合格土、杂物等必须清除,堤基范围内的坑、槽、沟等,应按堤身填筑要求进行回填处理。2、基土碾压护坡坡面部分,无法采用平面碾压设备进行施工,拟采用平面振捣设备进行表面振捣。发现局部“弹簧土”、层间光滑、层间中空、松土层或剪切破坏等质量问题时,应及时进行处理,并经检验合格后,方准铺填新土。3、基座施工基槽开挖验收合格后,装模报验浇混凝土养护。混凝土在搅拌机里搅拌后用溜槽送至施工面。采用做浆砌石法层层砌筑。4、砌石施工原材料:

20、、石料现场验收。砌石材质应坚实新鲜,无风化剥落层或裂纹。石材表面无污垢、水锈等杂质。用于表面的石材,应色泽均匀。石料密度应大于25KN/m3,抗压强度应大于20MPa。石料外形规格,毛石应呈块状,最小重量不应小于25kg。规格小于要求的毛石,可以用于塞缝,但其用量不得超过该处砌体重量的10%。料石应棱角分明,各面平整。其长度应大于30cm,最小边厚度应大于20cm,料石外露面应修凿加工,砌面高差应小于5mm。、砂料现场验收。质量要求料径为0.155mm,细度模数2.53.0。砌筑毛石砂浆的砂,其最大粒径不大于5mm,砌料石砂浆的砂,最大粒径不大于2.5mm。、水泥现场验收。水泥品种和强度等级符

21、合规定,到货的水泥应按品种、强度等级、出厂日期分别堆存,受潮结块的水泥禁止使用。用水标准为适宜饮用的水均可使用,不影响混凝土、砂浆强度的增长,水的pH值不溶物、可溶物、氯化物等含量符合规范要求。砂浆:、用量必须满足施工图规定的强度及施工和易性要求,用量必须通过试验确定。施工中需要改变胶凝材料的用量时,应重新试验。、拌制砂浆应严格按照M7.5水泥砂浆进行配合比,配料的称重允许误差应符合下列规定:水泥为2%,砂为3%,外加剂为1%。、拌合时间:此工程必须使用砂浆搅拌机搅拌,拌合不少于23min。、胶凝材料应随拌随用,允许间歇时间应通过试验确定。储运发生离析或泌水时,砌筑前应重新拌合,已初凝的砂浆不

22、得使用。浆砌砌筑:一般要求:、砌筑前洗掉石料表面泥垢,保持石料表面湿润。、应采用坐浆法分层砌筑,铺浆厚度35cm随铺随砌。砌筑缝隙用砂浆填充饱满,用工具插捣密实。不得无砂浆直按贴靠,严禁先堆石料后用砂浆灌缝。、上下层砌筑应错缝,外露面平整美观砌缝留3cm深空隙。水平缝宽不大于2.5cm,竖缝宽不大于3cm。、砌筑因故停顿,砂浆超过初凝时间,应待砂浆强度达到2.5MPA后才可继续施工。续砌前应清除原砌体表面浮渣,砌筑时应避免振动下层砌体。 、勾缝前必须清缝,用水冲净保持缝内湿润,砂浆应分次向缝内填塞密实。勾缝砂浆标号应高于砌体砂浆。应按实有砌体缝勾平缝,严禁勾假缝、凸缝。砌筑完毕后应保持砌体表面

23、湿润做好养护。、砂浆配合比、工作性能等,应按设计标号通过试验确定,施工中应在砌筑现场随机制取试件。、砌石应采用铺浆法砌筑,水泥砂浆沉入度为46cm。当气温较高时,应适当增大沉入度。、在铺砌灰浆时前,石料应洒水湿润,使其表面充分吸收,但不得残留积水。砌筑时不得采用外面侧立石块,中间填芯的砌筑方法。砂浆应饱满,石块间较大的空隙应先填塞砂浆,后用碎石或片石芡实,不得先摆碎石后填砂浆,或干填碎石块的施工方法,石块间不应相互接触。、无防雨棚的作业面,遇到大雨应立即停止施工,妥善保护表面,雨后先排除积水,并及时处理受雨冲刷部位。、挡土墙施工时,若原坡面较高较太陡,应放缓至稳定边坡后在行砌筑,且宜边坡砌筑用

24、原土逐层回填并夯实,层厚300mm,压实系数0.90。挡土墙每10m设置伸缩缝,缝宽2cm,沥青麻絮填塞。操作要求:、铺浆(座浆)采用水泥砂浆厚度为设计厚度的1.5倍,使石料安装后有一定的下沉余地,有利灰缝座实。逐块座浆安砌,认真调整座浆密实,避免形成空洞。对于毛石砌体,座浆厚度为8cm左右,以盖住凸凹不平层面为度。、摆放石料前洗净湿润,摆时铁锤击打石面使座浆溢出为度。严格控制砌筑缝隙宽度,采用水泥砂浆砌筑缝隙宽为24cm。、在石料摆砌就位后,及时竖缝灌浆并振捣密实。振实后缝隙砂浆面略有下沉,可待上层平缝铺浆时一并填满。、振捣:水泥砂浆砌筑缝隙宽度较小,采用人工插捣时一般使用钢筋、竹片、钢板。

25、、二次砌筑时间:每一个单位砌筑面铺砌完成2436h后(根据气温、水泥品种、强度等级不同而定),即可进行清理冲洗,准备上层铺砌。质量要求:、平整:同一层面应大致砌筑平整,相邻砌石高差应小于2030mm。、稳定:石块安装必须自身稳定,大面朝下,适当摇动或敲击,使其平稳。、密实:严禁石块直接接触,座浆及竖缝砂浆填塞应饱满密实,铺浆均匀,竖缝填塞砂浆后应插捣至表面泛浆为止。、错缝:同一砌筑层内,相邻石块应错缝砌筑,不得存在顺向通缝,上下相邻砌石也应错缝搭接,避免竖向通缝。养护:砌体外露面,在砌筑后1218h之间应及时养护,经常保持外露面湿润,水泥砂浆砌体的养护时间超过14d。通病防治:浆砌石不密实。、

26、现象:已砌筑部位有来头狗洞或缝隙,拆开检查可见砂浆不饱满。、原因:砂浆填筑不饱满,灰缝宽度不够,没有分层卧砌。、预防措施:采用铺浆法砌筑,两块石头之间填浆饱满;分层卧砌,内外搭接;每片砌筑作业区安排专职质检员旁站检查,包质量进度负责到底。做好现场记录,出现问题追究质检员责任。质量检查:、护坡砌体强度必须符合施工图纸的要求。、砌体密度和孔隙率检查,坡高三分之一下至少挖坑一组,坡高三分之一上,试坑数量由监理与承包人协商确定,所测密度空隙率必须达到施工要求。、砌缝应密实,无架空漏浆现象,有抗渗要求的部位进行压水试验,检测单位吸水率。、砌体表面砌筑缝隙宽度满足规定要求。砂浆勾缝、勾缝水泥砂浆应采用细砂

27、和较小的水灰比,水灰比控制在1:11:2之间。、防渗用砂浆采用P42.5以上普通硅酸盐水泥。、清缝应在砌筑24h后进行,缝隙宽度不小于砌筑缝隙宽度,缝深不小于缝宽的2倍,勾缝前必须将槽缝冲洗干净,不得残留灰渣和积水,并保持勾缝面湿润。、勾缝砂浆必须单独拌制,严禁与砌体砂浆混用。、当勾缝完成和砂浆终凝后,砌体表面应刷洗干净,至少用浸湿物覆盖保持21d。在养护期间应经常洒水,使砌体保持湿润,避免碰撞和振动。反滤排水、铺反滤层前,应将基面用挖除法整平。对个别低洼部分,用与基面相同土料或反滤层第一层滤料填平。、反滤层铺筑应符合下列要求:铺筑前应做好场地排水、设好样桩、备足反滤料;不同粒径组的反滤料层厚

28、必须符合设计要求;应由底部向上按设计结构层要求逐层铺设,并保证层次清楚互不混杂,不得从高处顺坡倾倒、分段铺筑时,应使接缝层次清楚,不得发生层间错位、缺断、混杂等现象。、已铺筑反滤层的工段,应及时铺筑上层砌石,严禁踩踏。、按照施工图纸要求的防护结构高于30cm设排水孔,梅花形布置,排水孔间距23m。安放60PVC排水管,内层管口用土工布包裹。五、质量控验1、质量控制、检查浆砌石体的施工操作和质量,是否符合有关规范的规定。、检查变形缝施工和止水结构制作,是否符合设计要求。、水泥砂浆试块强度评定,应符合水工保护施工规范的要求。、浆砌石体外观质量合格标准,按下表规定检测:检查项目结构类型允许偏差检查频率检查方法堤轴线偏差各类砌筑墙(堤)40 每20延米测不少于2点用经纬仪测墙顶高程浆砌石墙(堤)0+40混凝土墙(堤)0+30墙面垂直度浆砌石墙(堤)0.5%同上用吊垂线和皮尺量混凝土墙(堤)0.5%墙顶厚度各类砌筑墙(堤)-10+20同上用钢卷尺量浆砌石墙(堤)25Welcome ToDownload !欢迎您的下载,资料仅供参考!

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
