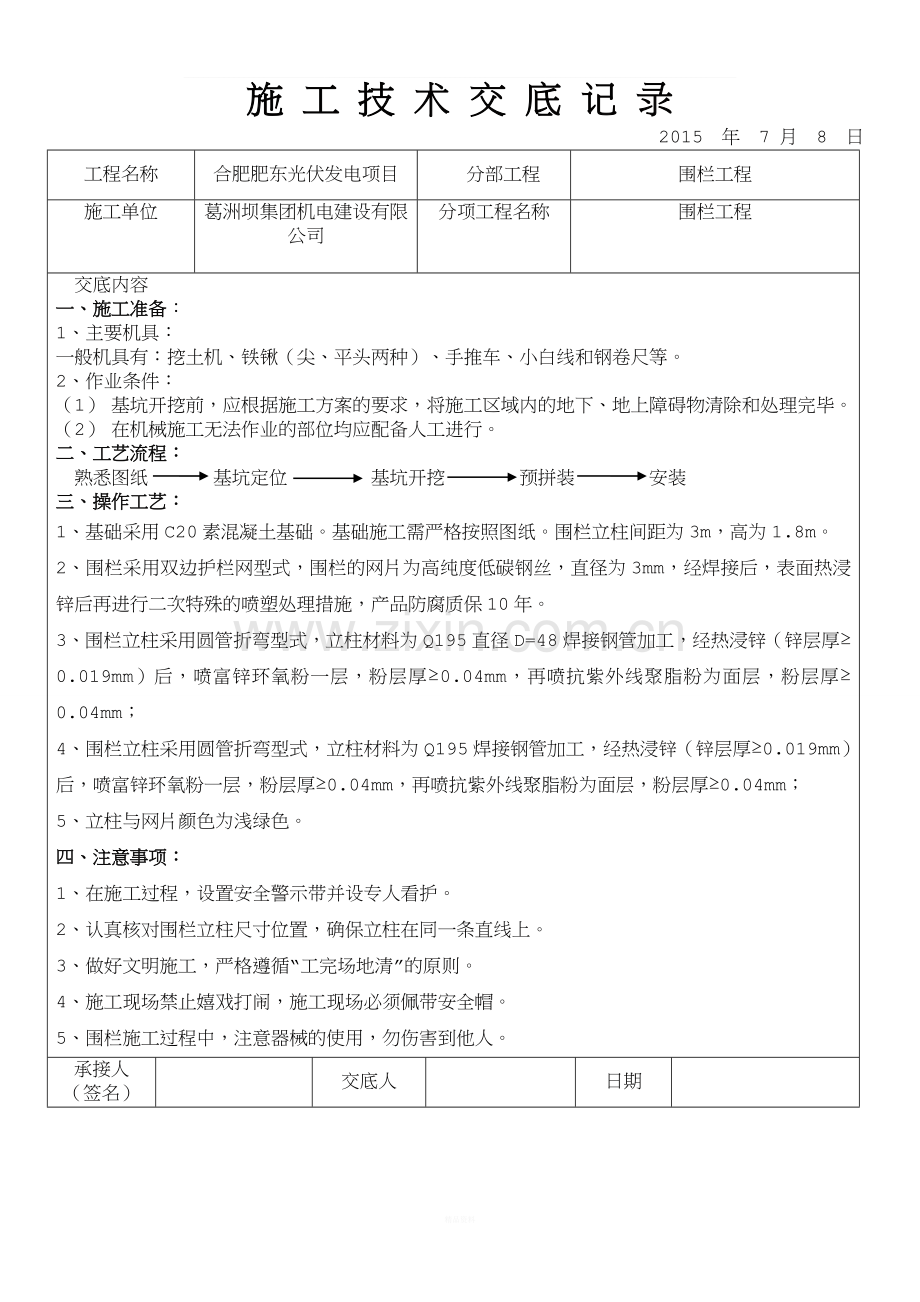

施 工 技 术 交 底 记 录
2015 年 7 月 8 日
工程名称
合肥肥东光伏发电项目
分部工程
围栏工程
施工单位
葛洲坝集团机电建设有限公司
分项工程名称
围栏工程
交底内容
一、施工准备:
1、主要机具:
一般机具有:挖土机、铁锹(尖、平头两种)、手推车、小白线和钢卷尺等。
2、作业条件:
(1) 基坑开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。
(2) 在机械施工无法作业的部位均应配备人工进行。
二、工艺流程:
熟悉图纸 基坑定位 基坑开挖 预拼装 安装
三、操作工艺:
1、基础采用C20素混凝土基础。基础施工需严格按照图纸。围栏立柱间距为3m,高为1.8m。
2、围栏采用双边护栏网型式,围栏的网片为高纯度低碳钢丝,直径为3mm,经焊接后,表面热浸锌后再进行二次特殊的喷塑处理措施,产品防腐质保10年。
3、围栏立柱采用圆管折弯型式,立柱材料为Q195直径D=48焊接钢管加工,经热浸锌(锌层厚≥0.019mm)后,喷富锌环氧粉一层,粉层厚≥0.04mm,再喷抗紫外线聚脂粉为面层,粉层厚≥0.04mm;
4、围栏立柱采用圆管折弯型式,立柱材料为Q195焊接钢管加工,经热浸锌(锌层厚≥0.019mm)后,喷富锌环氧粉一层,粉层厚≥0.04mm,再喷抗紫外线聚脂粉为面层,粉层厚≥0.04mm;
5、立柱与网片颜色为浅绿色。
四、注意事项:
1、在施工过程,设置安全警示带并设专人看护。
2、认真核对围栏立柱尺寸位置,确保立柱在同一条直线上。
3、做好文明施工,严格遵循“工完场地清”的原则。
4、施工现场禁止嬉戏打闹,施工现场必须佩带安全帽。
5、围栏施工过程中,注意器械的使用,勿伤害到他人。
承接人
(签名)
交底人
日期
施工人员签名
