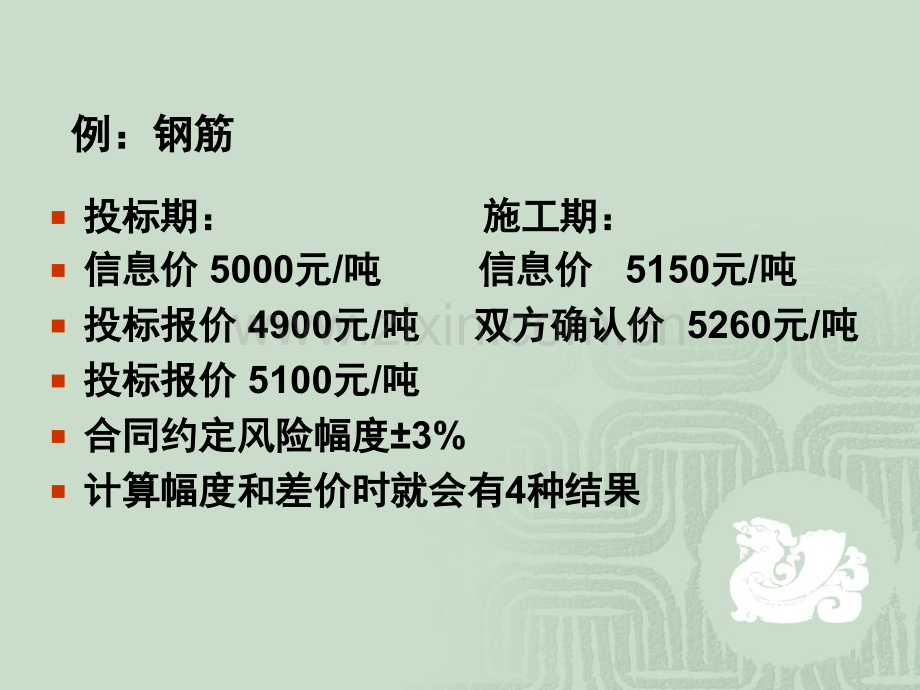

1、材料价差调整的方法材料价差调整的方法例:钢筋例:钢筋投标期:投标期:施工期:施工期:信息价信息价 5000元元/吨吨 信息价信息价 5150元元/吨吨投标报价投标报价 4900元元/吨吨 双方确认价双方确认价 5260元元/吨吨 投标报价投标报价 5100元元/吨吨合同约定风险幅度合同约定风险幅度3%计算幅度和差价时就会有计算幅度和差价时就会有4种结果种结果1.投标报价投标报价4900元元/吨,吨,施工期双方就钢筋施工期双方就钢筋市场价格达不成一致意见时,应按施工期信市场价格达不成一致意见时,应按施工期信息价格息价格5150元元/吨计算材料调整数据吨计算材料调整数据计算幅度:按施工期信息价与投
2、标期信息计算幅度:按施工期信息价与投标期信息价比:价比:(5150-5000)/5000=3%3%不可调不可调2投标报价投标报价4900元元/吨,施工期双方就钢筋吨,施工期双方就钢筋市场价格达成一致意见,按确认价市场价格达成一致意见,按确认价5260元元/吨吨计算材料调整数据计算材料调整数据计算幅度:按施工期确认价与投标期信息计算幅度:按施工期确认价与投标期信息价比价比(5260-5000)/5000=5.2%大于大于3%可调可调计算调整金额:按施工期确认价与投标期计算调整金额:按施工期确认价与投标期信息价计算差价信息价计算差价5260-5000-5000*3%=110元元/吨吨3.投标报价投
3、标报价5100元元/吨,吨,施工期双方就钢筋施工期双方就钢筋市场价格达不成一致意见时,应该按施工期市场价格达不成一致意见时,应该按施工期信息价格信息价格5150元元/吨计算材料调整数据吨计算材料调整数据计算幅度:按施工期信息价与投标报价单计算幅度:按施工期信息价与投标报价单价比:价比:(5150-5100)/5100=0.98%小于小于3%不调不调4投标报价投标报价5100元元/吨,吨,施工期双方就钢筋施工期双方就钢筋市场价格达成一致意见,按确认价市场价格达成一致意见,按确认价5260元元/吨吨计算材料调整数据计算材料调整数据计算幅度:按施工期确认价与投标报价单价计算幅度:按施工期确认价与投标
4、报价单价比:比:(5260-5100)/5100=3.14%大于大于3%可调可调计算调整金额:按施工期确认价与投标报价计算调整金额:按施工期确认价与投标报价单价比:单价比:5260-5100-5100*3%=7元元/吨吨如果施工期钢筋价格下调,信息价为如果施工期钢筋价格下调,信息价为4900元元/吨时吨时计算幅度:按施工期信息价与投标报价单价计算幅度:按施工期信息价与投标报价单价比:比:(4900-5100)/5100=-3.9%小于小于-3%可调可调计算调整金额:按施工期信息价与投标报价计算调整金额:按施工期信息价与投标报价单价比:单价比:4900-5100-(5100*-3%)=-47元元/吨吨退退47元元此课件下载可自行编辑修改,此课件供参考!此课件下载可自行编辑修改,此课件供参考!部分内容来源于网络,如有侵权请与我联系删除!部分内容来源于网络,如有侵权请与我联系删除!
