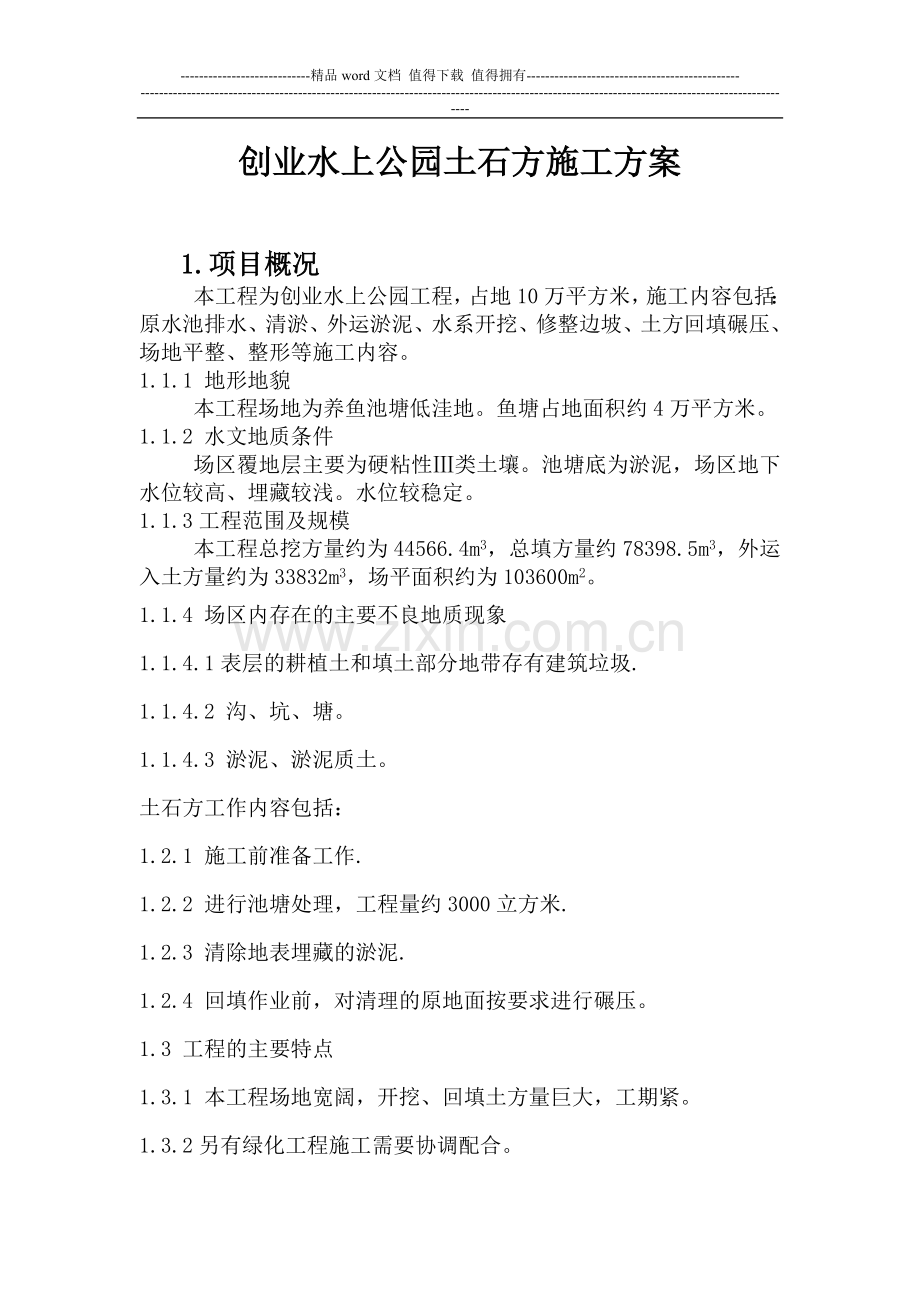

资源描述
----------------------------精品word文档 值得下载 值得拥有----------------------------------------------
----------------------------------------------------------------------------------------------------------------------------------------------
创业水上公园土石方施工方案
1.项目概况
本工程为创业水上公园工程,占地10万平方米,施工内容包括:原水池排水、清淤、外运淤泥、水系开挖、修整边坡、土方回填碾压、场地平整、整形等施工内容。
1.1.1 地形地貌
本工程场地为养鱼池塘低洼地。鱼塘占地面积约4万平方米。
1.1.2 水文地质条件
场区覆地层主要为硬粘性Ⅲ类土壤。池塘底为淤泥,场区地下水位较高、埋藏较浅。水位较稳定。
1.1.3工程范围及规模
本工程总挖方量约为44566.4m3,总填方量约78398.5m3,外运入土方量约为33832m3,场平面积约为103600m2。
1.1.4 场区内存在的主要不良地质现象
1.1.4.1表层的耕植土和填土部分地带存有建筑垃圾.
1.1.4.2 沟、坑、塘。
1.1.4.3 淤泥、淤泥质土。
土石方工作内容包括:
1.2.1 施工前准备工作.
1.2.2 进行池塘处理,工程量约3000立方米.
1.2.3 清除地表埋藏的淤泥.
1.2.4 回填作业前,对清理的原地面按要求进行碾压。
1.3 工程的主要特点
1.3.1 本工程场地宽阔,开挖、回填土方量巨大,工期紧。
1.3.2另有绿化工程施工需要协调配合。
1.3.3 场区内有池塘、植物土、树根、建筑垃圾需进行处理。
1.3.4 施工场地大,开挖、回填、排水相互交叉施工,工程测量复杂,难度大,需精心施工。
1.4 施工关键和主要对策

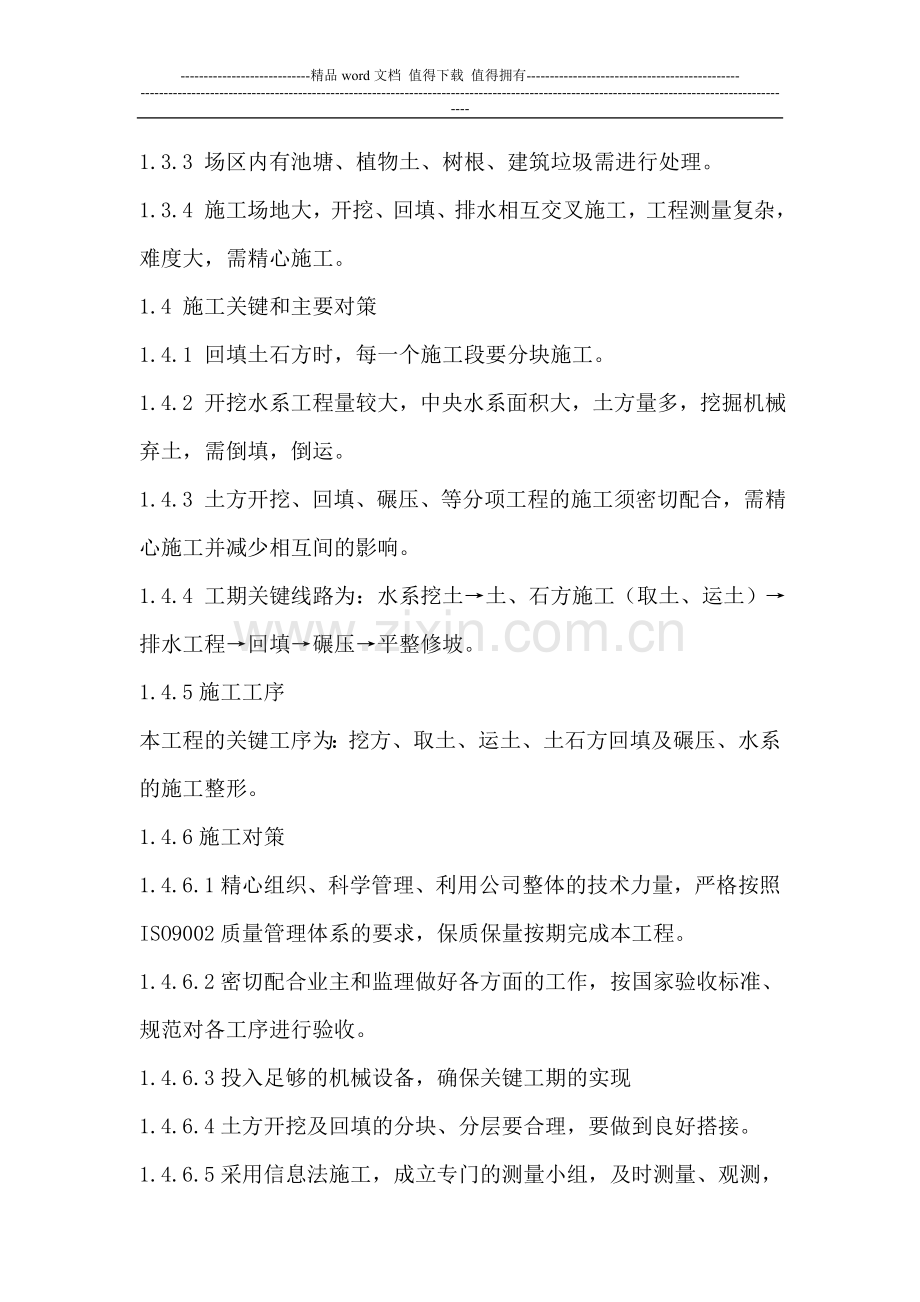

1.4.1 回填土石方时,每一个施工段要分块施工。
1.4.2 开挖水系工程量较大,中央水系面积大,土方量多,挖掘机械弃土,需倒填,倒运。
1.4.3 土方开挖、回填、碾压、等分项工程的施工须密切配合,需精心施工并减少相互间的影响。
1.4.4 工期关键线路为:水系挖土→土、石方施工(取土、运土)→排水工程→回填→碾压→平整修坡。
1.4.5施工工序
本工程的关键工序为:挖方、取土、运土、土石方回填及碾压、水系的施工整形。
1.4.6施工对策
1.4.6.1精心组织、科学管理、利用公司整体的技术力量,严格按照ISO9002质量管理体系的要求,保质保量按期完成本工程。
1.4.6.2密切配合业主和监理做好各方面的工作,按国家验收标准、规范对各工序进行验收。
1.4.6.3投入足够的机械设备,确保关键工期的实现
1.4.6.4土方开挖及回填的分块、分层要合理,要做到良好搭接。
1.4.6.5采用信息法施工,成立专门的测量小组,及时测量、观测,将反馈回来的各项数据,及时进行分析,用于指导施工,以确保施工方法的科学可靠及施工全过程的合理、安全。
1.5施工组织管理机构
1.5.1施工管理目标
本工程的施工管理目标如下:
施工质量目标:优良工程
施工安全目标:实现安全生产“六无”目标。
文明施工目标:省文明施工样板工程。
施工工期目标:总工期天。
1.5.2现场管理机构
我公司高度重视本工程,将列为我公司重点工程,在全公司范围内抽调年富力强、管理水平高、具有丰富施工经验的人员,组成本工程项目经理部。本工程严格按照项目法组织施工,我公司将分别任命有丰富施工经验的同志担任项目经理、项目副经理、项目技术负责人,项目经理部下设五个职能管理部门,并选派具有土石方施工经验的施工队伍,分别负责本工程的软基处理、土方回填、排水工程和取土碾压的施工。
2.施工准备工作
2.1施工准备工作
我公司已对工程的性质、内容、技术要求、周边环境、地质情况等作了认真、充分的研究,并为进场施工作准备。
2.1.1技术准备工作
2.1.1.1落实项目部人选,组建强有力的项目经理部,并落实参与本项目施工的人员。
2.1.1.2认真审阅施工图纸,参加设计交底和图纸会审
2.1.1.3复测控制桩并制定测量方案
2.1.1.4组织工程技术人员熟悉施工图纸,编制详细的施工方案,进行技术、安全、防火培训,做好技术、安全交底,安排好有关的试验工作。
2.1.2施工准备工作
2.1.2.1全面检修进场施工的机械设备,以保证施工前设备运转正常
2.1.2.2编制施工计划,安排施工顺序,协调各工序及个专业间的配合工作
2.1.2.3落实相应的专业施工队伍,并进行岗位前培训和教育
2.1.2.4做好材料、成品、半成品和工艺设备等的计划安排工作,使之满足连续施工的需求
2.1.2.5在全公司范围内进行宣传,使全体员工了解本项目的情况,公司能全力以赴,支持本工程的施工。
2.1.3现场准备工作
立即进行以下现场准备工作:
2.1.3.1测设标高的控制网。
2.1.3.2确定施工范围,设置施工围蔽,并在围蔽区内按消防要求设置消防栓及灭火器。
2.1.3.3认真熟悉现场的地理位置、工地条件、供水供电状况,以及出入口位置,认真布置贮存物料和施工用的工作面,修建临时设施,平整场地,使之满足现场施工的要求。
2.1.3.4架设动力和照明线路,接通施工用水管路,确定材料、设备和土方运输线路。
2.1.3.5组织工程机械设备和材料进场。
2.1.3.6办理施工报建手续和其他有关手续。
2.1.3.7落实季节性施工措施。
2.2地下文物的保护和处置
2.2.1各类文物均属国家所有。在土石方及场地平整工程过程中,入发现古墓、古建筑遗址等文物及化石,或其他有考古、地址研究等价值的物品时,应马上停止施工,立即保护好现场,以书面形式报告业主或监理,而不得隐瞒和私自占有。
2.2.2施工过程中发现影响施工的地下障碍物时,应以书面形式报告监理,共同协商处置方案。
3.施工方案和主要分项工程施工办法
3.1施工总体部署
3.1.1施工区域划分
本工程规模庞大,施工面积约103600平方米,为便于施工组织管理,加快施工进度,保证工程顺利进行,需对本工程划分不同施工区域,分别组织施工。
施工区域划分原则:
3.1.1.1各施工区域的工程量基本平衡
3.1.1.2各施工区域均有较便利的出入道路。
3.1.1.3利用原有渠沟和拟建立的临时排水系统作为分区界线。
3.1.2施工顺序和施工安排
3.1.2.1总体施工方向
本工程主水塘挖方量大施工难度大,土方挖掘挖土弃土半径不能一次到位,需二、三次倒运并配合推土机修整边坡,施工区从主水塘开始向施工主进场口及周边水系施工,按照从远至近的方向进行施工,主要目的便于大型施工机械的进场行走及交差作业。
3.1.2.2土石方回填顺序
土石方回填采用平行流水施工法:各分区之间同时平行施工,区内部实行分段流水作业。将每区划分为三个施工段,每段施工面积约11500平方米。施工顺序为第一段→第二段→第三段,即土方回填时分层将每段回填至设计要求标高后,再回填下一施工段。采用分段回填方法减少施工作业交叉,便于土方施工过程中的临时排水,对永久排水工程施工干扰也较小。
3.1.2.3临时排水系统
利用现有排水渠形成的沟槽组成临时排水系统。在永久排水工程施工结束后,回填排水渠,并将预留区沟槽与永久排水系统联接。
3.1.3各分段施工流程
软基处理→土、石方施工(取土、运土)→回填→碾压→平整修坡。
3.2施工测量
3.2.1测量控制系统
本标段面积大,线路长,测量精度要求高,难度大。拟以业主提交的测量控制基准点为基础,建立闭合导线控制网.根据施工控制网,测设轴线,再根据轴线测设各个细部。开工前测量准备工作包括:检查和复核测量基准点,增设控制点和水准点、建立控制网、施工放样。施工测量的精度按《工程测量规范》(GB50026-93)执行。
3.2.2土石方施工测量
3.2.2.1根据已建立的平面和高程控制系统,放出各区的边界桩,并在各区边界设置横向及纵向控制桩,每100米设置一个,控制桩用混凝土浇筑,埋深在地面以下20厘米,以控制土面区各区边线和高程。
3.2.2.2测设40米*40米的方格网来实施施工放样,且测出方格桩点的地面高程和设计高程,如果地面高程大于该点的设计高程则为挖方,反之则为填方。将每一个桩的挖填数用红铅笔写在桩上(侧面),填土用“+”号,挖土用“-”号。为便于挂线找平,在方格网内再增设加桩,将每格分成10米见方的小方格。如为填方时,则根据填方的高度在桩土挂线好填土;如为挖方时,可在桩四周挖至所需深度。
3.2.2.3在填挖过程中,以桩点为准,用尼龙线来检查,校正整个方格范围内标高。
3.2.2.4施工过程中,应对控制点进行保护,并经常进行复测,做到准确无误。
3.2.3测量仪器
平面测量的主测仪器为日产“尼康C-100全站仪”,该仪器技术规格为:J6级经纬仪测角精度,Ⅱ级测距仪测程1000米,测距精度MD=(5±5ppm)毫米。其200米范围内一测回放样定位精度可达±10毫米,可满足本项目的平面精度要求。高程测量主测仪器为S1级自动安平水准仪。
3.2.4放样方法
使用尼康C-100全站仪,其200米范围内一测回放样精度可达10毫米,仪器提供了极坐标放样等多种功能,因此可计算或从设计文件查出各待定特征要素的坐标值后,输入全站仪进行测量定位。
3.2.4.1架设仪器与导线控制点,输入控制点坐标值。
3.2.4.2照准后视控制点,输入后视控制点坐标值或方位角。
3.2.4.3输入待定点坐标值。
3.2.4.4按照仪器所显示的角度和距离放羊定位。
3.3地基处理
在土方工程施工前,由测量人员根据设计图纸,放出各区的分界线,原地面的树墩及主根用挖掘机挖除,并把地面上的长草或植物割除,清除地面上的建筑垃圾,把他们堆放在指定的地方,由自卸汽车运到场外。
3.3.1沟塘地基施工
3.3.1.1沟塘地基
3.3.1.1.1抽水和清淤
在施工前,用潜水泵抽干沟塘里的水,并排到临时排水沟。由于沟塘底是淤泥,抽干积水后不能直接回填、压实。当淤泥距离原地面不小于100厘米时,待淤泥晒干后再回填;当淤泥距原地面小于100厘米时,用挖掘机挖除沟塘底淤泥,使距离满足100厘米后在回填。
3.3.1.1.2回填及碾压
在回填时,采用分层回填的方法,每层的厚度约为25厘米~30厘米。对于工作面较小的沟、渠等部位,回填土由人工摊平,并用蛙式打夯机压实;对于工作面较大的塘,回填土由推土机摊平,并用压路机分层碾压。按重型击实标准,压实度不小于0.93,填土直至与原地面相平。施工工艺流程图如下。
3.4土石方工程
3.4.1土石方工程施工顺序
3.4.1.1施工顺序
本标段施工现场大,面积约为10.36万平方米,土石方工程分为三区同时进行,从主进场路开始由近往远施工每个区分三个施工段,各施工段流水作业。
3.4.2土石方的调配
本工程回填土石方约为25万立方米,工程量大,需调配的土石方很大,根据设计现场考察,土石方调配的数量如下:
3.4.2.1三个分区的工程量局约为:挖方:7.66万立方米,回填土:8.42万立方米。原地面碾压面积10.36万平方米
3.4.3原地面碾压施工
3.4.3.1准备工作
碾压前首先进行场地平整,以便振动压路机的行走,保证碾压质量。碾压前要测试原地面土的含水量,或含水量偏低,采用预先洒水湿润的方法,若含水量偏高,采用置换适宜含水量的土等方法。
3.4.3.2碾压
为了确保压实影响深度分别不小于20厘米,采用10吨~15吨振动压路机碾压。碾压时,横向接头的轮迹重叠宽度为15厘米~25厘米,相邻两个施工段的纵向重叠1米~1.5米,碾压时确保无漏压,压路机无法碾压的地方,采用蛙式打夯机夯实,碾压的次数为6~8遍。按重型击实标准,压实度为0.93.碾压完毕后,测定压实度并经监理工程师验收合格,填写隐蔽工程验收单,方能进入下一道工序。
3.4.4土石方施工
3.4.4.1填筑施工
3.4.4.1.1填筑顺序
回填时,前一个施工段回填碾压至设计标高后才施工后一施工段,各段之间通过1:2(高度为50厘米,宽度为100厘米)台阶式边坡连接,每个施工段接茬部分,同时填筑,并分层交错搭接,搭接长度不小于3米。
3.4.4.1.2填料要求
表层50厘米的填方(土中不得含较大的或成团的植物根)、淤泥或其他不含石的土。
表层50厘米以下的填方:地基工程挖出的台阶土,土石方工程各种挖方。采用石料时,最大粒径不得大于10厘米。
3.4.4.1.3.1摊平
自卸汽车从取土区把土方运至填土区,由推土机把卸下的土摊平。推土时推土机不能碰撞控制桩,机械无法平整的地方由人工平整。
3.4.4.1.3.2填土厚度
填土作业采用从下到上分层填土的方法,根据现场土质和机械的压实功能,并通过实验确定每层填土的松铺厚度,约为25厘米~30厘米。分层填土时在控制桩上标出每层填土厚度,确保填土的厚度不超高或过低。在填筑上一层土方前,要检验下层土的压实度及压实高度符合要求,并做好隐蔽验收记录及通过监理工程师验收合格。
3.4.2.1调配方法
3.4.2.1.2本标段内的土方:若土方距施工区较远时,由自卸汽车把土方运到施工区内,再由推土机或人工摊平:若土方距施工区较劲或在施工区内时,由推土机直接把土方推到施工区内并摊平。
3.4.4.1.3.3最上一层土的填筑
当填筑接近设计标高时,测量员要加强测量检查,控制最上一层填土厚度,最上一层填土既不能太厚又不能太薄,太厚了压实度达不到,太薄了上层土易脱皮,不能很好结合。对于土面区,最后一层填土的压实厚度约为15厘米。根据现场土质及现场试压情况留准虚高,使碾压后的高程符合质量标准。
利用每格40米的方格桩,放出每隔10米的辅助桩C、D、E,在已知方格网点A、B桩旁立一直杆,分别向上her和hB(即A桩和B桩所填数值),分别得M和N点,用尼龙线连M、N点,并量取C、D、E桩至尼龙线间的距离,的hC、hD、hE,将数值分别写在C、D、E各桩上,即为各辅助桩上要填的数值。
3.4.4.1.3.4碾压
填土碾压前,通过实验测定土的含水量,若土的含水量偏低,在碾压前采取向土洒水湿润、增加压实遍数等措施,若土的含水量偏高,在碾压前采取置换土、晾晒干土等措施,控制含水量在最佳含水量的±2%范围内,使土在最佳含水量的情况下进行碾压,保证碾压质量。
3.4.4.1.3.4.1碾压方法
本工程主要采用轮胎式压路机、光轮压路机和振动压路机进行碾压施工。轮胎式压路机和光轮压路机主要用于粘土的碾压,振动压路机用于碎石和砂石土的碾压。
4.工期保证措施
(1)组织精干高效的领导班子,抽调具有丰富施工经验的土石方工程处承担该项目的施工。
(2)实施项目法施工管理:成立项目经理部,实行项目经理领导下的分工负责制,做到分工明确,层层负责,落实到班组,责任到个人。
(3)编制实施性施工组织设计,实行交叉作业,平行流水作业。充分发挥专业机械化土石方施工的优势,科学管理、精心组织,精心施工。
(4)积极推广应用新技术、采用新设备。
①本工程石方开挖量大,充分利用我公司先进的爆破设备、爆破经验和方法,加快施工进度。
②采用全站仪进行测量控制,加快测量放线速度和精度,从而节约工期。
③采用核子密度计进行碾压质量检测,加快施工进程。
(5)施工中坚持突出重点、主攻难点、抓住质量、确保安全、促进进度的原则。坚持领导干部到施工现场,跟班作业制度,发现问题及时处理,协调各工序间的矛盾,保质、保量、按工期完成任务。
(6)严格按总体施工网络计划的要求配置人员、材料和机械设备的数量和种类。确保进场时间,以达到各种资源的最佳配置和合理利用。做好驾驶机械设备的维修保养,提高其完好率和利用率,充分发挥机械设备的最大效能。并按合同规定做好各种报批手续,以确保各工序、各项目的正常开工和顺利实施。
(7)抓住时机,及时掀起施工高潮,开展劳动竞赛,充分调动全体员工的工作热情和工作积极性,努力工作,确保施工进度。
(10)严格按照合同、规定和工程师的指令进行施工。杜绝因工程质量事故或违反操作规程而导致停工、窝工现象。
(11)工资奖金分配与工程质量进度挂钩,落实奖金制度,奖惩分明,对保证工期有特殊贡献的人员,给予重奖。
(12)将日、周、月计划层层分解,经理部与各施工队(班组)签定责任合同,明确相互承担的经济责任、权限和利益。采用各种奖惩手段调动全体人员的施工积极性,保质保量地按期完成下达的计划。做到周保月、月保季、季保年,按期完成成本工程。
5.施工质量保证措施
针对场地平整工程的特点,我司从以下几个方面采取措施来确保工程质量:(1)明确质量目标;(2)建立健全质量组织机构;(3)明确各级人员的质量职责;(4)配置合理先进的施工机具;(5)采用先进的施工工艺,严格执行公司的质量管理制度;(6)重视施工过程质量。
1.质量目标及质量保证体系
工程质量目标:确保达到优良工程标准。
单元工程合格率100%,优良率85%;分部工程合格率100%,优良率85%。若我公司中标,将严格遵守“强化基础管理,完善质量体系,精心策划,精心施工,创一流质量、一流服务”的质量方针,严格执行ISO9002国际质量标准,认真按照我司的《质量手册》对施工过程进行质量管理,主体工程质量实行法人终身负责制,组织一批技术力量强、管理水平高、服务态度好的施工队伍进场,明确质量目标,把施工质量作为施工管理工作的中心,进行施工全过程的监督,并具体落实到施工的每个环节。在施工过程中可能遇到的各种问题,实行统一协调,统一管理,统一指挥,充分发挥整体管理优势。
2.工程质量保证工作
2.1加强宣传教育,提高质量意识,加强质量管理
从项目经理部到施工班组,每个施工人员,层层把关,责任到人。从技术把关入手,抓好施工生产全过程的质量管理。把质量意识渗透到施工过程中的方方面面,以良好的工作作风和科学的管理来保证施工,用工作质量保证工序质量,以工序质量保证工程质量。
2.2贯彻落实各种管理制度
(1)开工、竣工报告制度;
(2)技术交底制度;
(3)工程技术档案制度;
(4)隐蔽工程验收制度、砌筑质量报告制度;
(5)严格配合比称量制度;
(6)材料验收、使用制度、料场质量控制制度;
(7)质量、安全技术交底制度、分区分层交接制度;
(8)施工日志和资料签发制度;
(9)成品保护制度;
(10)质量奖惩制度;
(11)岗位责任制:
项目经理是质量管理的第一责任人,对整个工程质量负责,各级领导对本单位工程的质量相关负责。
技术负责人(总工程师)是优良工程创建的首要责任人。技术负责人代表项目经理直接对本工程的一切技术、质量实施管理。有权撤换不合格的工地工程师和施工操作人员;在内部有权对工程质量实行否决权;对外,接受监理工程师的监督指导,按监理工程师的指示完善和改进施工技术操作工艺和质量管理。
质检工程师在技术负责人的领导下,按照技术规范和试验规程以及验收规范对本工程进行跟班检查。参与制定先进合理的施工工艺和按规范要求对各分项工程进行事前控制、事中检查、事后检验和质控保证措施,对不合格工程和不按事先经监理工程师批准的工艺进行施工的,责令停工、返工,直至追究直接责任人责任。
各级技术负责人对所管工作的工程质量负技术责任;施工项目的施工负责人和技术负责人对负责施工的工程负直接责任,严格执行奖惩制度。
(12)坚持“初检、复检、终检”的三检制:
①搞好班组施工质量初检,是搞好施工质量的基础。每道工序完成后,由班组质检员填写初检记录,班组长签字。一道工序由几个班组连续施工时,作好班组交接记录,由完成该道工序的最后一个班组填写初检记录。
②搞好施工质量复检是考核、评定施工班组工作质量的依据,由专职质检员与施工技术人员一起搞好复检工作,并填写复检意见。
③搞好施工质量终检是保证施工质量的关键。质检负责人和项目总工程师进行终检,终检合格后,按规定签发合格证。对分工序施工的分项工程,在上一道工序未经终检或终检不合格时,不能进行下一道工序的施工。
初检、复检、终检进行过程中按规定的格式填写施工质量检查记录资料。
2.3施工过程中的质量控制
(1)严格执行开工竣工报告制度
分部分项工程开工前,申报《分部分项工程开工申请》,经监理工程师批准后才能开工。申报前,编制一套综合性施工组织设计作为施工操作的依据,内容包括工作进度、劳动力组织、机具配置、工艺技术标准、施工措施、质量标准、成品保护及注意的质量问题。
(2)严格执行工序制度。
每道工序开工前,认真做好初检、复检、终检,在“三检”合格的基础上,报请监理工程师批准方能组织施工。
(3)对于隐蔽工程和重要的分部工程,在“三检”合格的基础上,报请监理工程师,由监理工程师组织业主、设计、施工等有关单位联合检验和质量验收。
(4)把好材料关
对所有原材料、成品及半成品严格把关,不合格材料不准进场,对所进材料分类管理,妥善贮存,并按规定抽样检查。
(5)严格按工程质量评定规程和评定标准进行工程质量检查评定,确保优良率≥85%。
(6)对质量检查、检验及现场测量仪器每季度按期鉴定和校正。搅拌站计量仪器每月一次进行专门校准。
(7)各项工程严格按施工规范、设计要求及监理工程师指示控制施工,确保施工质量。
(8)做好施工质量检查记录,材料和设备的检查试验鉴定资料,质量检验签证资料,质量等级评定资料的搜集、整理和总结工作,要求与工程进度同步。
(9)本工程主要质量控制点及检测项目(见下表)
主要质量控制点汇总表
分部分项工程
质量控制点
责任人
场地平整范围
控制桩、定位轴线、标高、轮廓线位置。
土石方开挖及清理
开挖部位的位置、轮廓尺寸、标高;开挖清理后的建基面;不良地质的处理情况。
土石方回填
填筑位置、轮廓尺寸、铺土厚度、铺填边线、土层结合层处理,土料碾压、压实度和干密度。
砖、石砌体
砌筑体位置、轮廓尺寸、砖石重量尺寸,表面顺直度,砌筑工艺,砌筑密实度,砂浆配比、强度。
砼
生
产
原材料
水泥及掺和物质量;砂石料质量(杂质含量、细度模数、超逊径、级配)含水量、骨料降温措施。
混凝土拌合
原材料的品种、配合比、称量精度;混凝土拌合时间、温度均匀性;拌合物的坍落度。
砼
浇
筑
基层清理
平整度、密实度。
模板
位置、尺寸、标高、平整性、稳定性、刚度、内部清理。
钢筋
钢筋品种、规格、尺寸、搭接长度、钢筋焊接、根数、位置。
浇筑
浇筑层厚度、平仓、振捣、浇筑间歇时间、积水和泌水情况,埋设件保护,混凝土养护,混凝土表面平整度、麻面、蜂窝、露筋、裂逢、混凝土密实性、强度。
填筑压实检查表
部位
试验项目
取样试验次数
边角及底部夯实部位
含水量、压实度、边角结合部描述
按规范取样
碾压部位
压实度、含水量、结合层描述
按规范取样
砼工程检测控制项目
名称
检测项目
备注
钢筋检验
出厂证明书或试验报告单(抗拉、抗剪、冷弯试验)
水泥检验
水泥标号、凝结时间、体积安定性、稠度、细度、比重等试验
骨料质量检验
1、在筛分场检查骨料的超逊径、含泥量和砂的细度模数等
2、在拌合场检查砂和小石的含水率
砼质量检测
1、混凝土拌合均匀性检测
2、坍落度检测
3、强度检测
(10)施工过程中的质量控制程序(见质量控制程序图)
质量控制程序框图
开工申请
每道工序完工后
施工队自检
项目部质检工程师检查
申报监理工程师检查签证
合格
合格
分部、分项、单位工程完工
项目部填写中间交工报告
合格
项目部填写中间交工报告
监理工程师检验签证
监理工程师进行中间
交工证书、中间计量证书签证
合格
合格
返工
不合格
不合格
3.施工质量评定验收
分项工程是施工日常控制、考核质量的基础。所有质量验收评定须同步进行。单位工程的质量评定,以分项工程质量为基础,其质量等级是以检查项目和检查测点来考核,按国家规定分合格和优良两级,具体评定标准按国家现行建设工程质量检验评定标准执行。
6.文明施工与安全生产措施
安全生产和文明施工是施工项目重要的控制目标,是项目管理水平的重要标志。我公司本着这一特点,在实际施工中认真安全生产和文明施工,使本工程按时、保质、保量的完成施工任务。
本工程位于昆明市官渡区大板桥镇复兴办事处康郎村,工程施工中既要保障附近村民的生命和财产安全,又不能干扰附近村民正常的生产及生活,因此必须在施工现场保持良好的施工环境和施工秩序,积极推广应用新技术、新工艺、新设备和现代化管理方法,确保工程的顺利进行。
我公司将在施工过程始终要树立“安全第一,预防为主”的方针及“安全为生产,生产必须安全”的思想,认真处理好安全与危险并存,安全与生产的统一,安全与质量关系,安全与速度及安全与效率的关系,至始至终坚持管生产的同时管安全,贯彻预防为主的方针,坚持安全管理重在控制的原则,健全安全责任制。
6.1建立安全责任制,安全责任明确到个人,设立安全检查组,发现问题及时处理,全面贯彻“安全第一,预防为主”的方针,杜绝一切重大事故的发生。
6.2对于现场施工人员进行安全知识教育,组织学习国家有关 “安全操作规程”,督促各工种严格遵守执行。合理组织施工,全面落实技术安全措施。坚持现场施工人员应持证上岗。
6.3进入现场各类施工机械、施工机具确保完好。设备上的各种保险必须齐全、灵敏可靠。使用的电力设备必须有可靠接地和漏电保护装置,机械操作人员必须持证上岗。
6.4按根据《施工现场临时用电安全技术规范(JGJ46—88)》要求,严格制定用电安全管理条例,电工必须持证上岗,用电设备需设置避雷装置,采用TN-S系统(三相五线制)做到二级漏电保护,定期检查及维护。施工现场用电由专业电工管理,开关、电器、配电箱等装置必须完好无损。带电导线与导线之间必须绝缘包扎;带电导线严禁搭、挂、压其它物体。
6.5凡施工中涉及登高、临边等场所,均按其各自规定的要求,搭设安全登高扶梯,安全防护栏、安全网等安全防护设施由专业持证人员搭设,由专门人员验收合格方可投入使用。
现场施工人员必须佩带安全帽。高边坡作业要修好通行便道,系好安全带。在道路交口设立安全指示牌、围栏等,夜间施工有足够的照明,危险地带设警告信号,以保证人员和车辆安全。
6.6防火
施工现场的预制场及生活区,注意防火、防毒、防风雨、防污染。要切实落实防火安全措施,严格执行审批制度。施工现场要配备安全消防器材,并定期检查、维护、更换,确保其有效性。定期进行消防安全活动和防火检查,并做好记录,查出问题,落实专人及时限期整改。
6.7现场作业安排应按施工平面图规定进行场容场貌管理,施工便道畅通、平整、整洁、不乱堆乱放。各类材料、器材按规定分类堆放,并有产品标识牌。主要施工部位、作业点、危险区主要通道必须挂有相应的安全禁令标志或告示牌。施工中生产的建筑垃圾或其它废弃物集中堆放,并及时处理。
6.8生活卫生纳入工地总体规划和安全工作中,确保施工人员健康,从而确保安全生产。
现场施工人员必遵守法,遵守当地民规民俗,搞好周边关系,做到便民不扰民,施工为人民。施工现场文明整洁,材料、机械设备停放有序,文明施工,安全生产。
7.环保措施
环境保护是关系到人们乃至子孙后代的切身利益的大事,是走可持续发展道路的有力保障。在大力发展基础建设、提高国民经济水平的同时,一定要做好环境保护工作。严格贯彻执行国家有关环境保护的各种法律和法规,以及表书上的有关要求,项目部成立兼职的环保小组,负责此项工作的检查和落实。
对于施工废水、废气、生活污水的排除,散装散卸材料的运输,均应采取适当措施以避免对周围环境造成不利影响,也不能影响农田水利设施和排灌系统。作到统筹规划,合理布置,综合治理,化害为利。
(1)施工期间始终保持工地的良好排水状态,修建临时排水渠道,并与永久排水设施机连接,且不得引起淤积和冲刷,不致形成死水塘,保证畅通无阻,保持工地排水良好。
(2)施工废水、生活污水不得排入农田、耕地、饮用水源、浇灌渠道,不得污染河流和池塘。
(3)临时弃土区应按甲方指定位置堆放整齐、稳定,不得对土堆周围建筑物排水及其它任何设施产生干扰或损坏。
(4)施工废料和生活垃圾应在指定地点及时处理,不得影响排灌系统及农田水利设施。
(5)施工中,配备一辆洒水车,对道路尘土飞扬地段和施工现场尘土飞扬地区应随时进行洒水淋湿,使灰尘公害减小至最小程度,并符合当地环保部门的有关规定。
(6)汽车运输施工材料出入施工现场时,应用帆布、盖套等类似物品遮盖。
(7)当使用设备的工艺操作,要尽量减少噪音,废气的污染。在夜间施工时,应采取措施减少噪声,并应遵守当地有关部门对夜间施工的规定。
(8)在施工过程中尽可能地保持现有的良好环境气氛,不得任意损坏树林以及植被。绿化驻地,美化周围环境,不人为破坏施工区段内的生态环境,对废料场地应进行绿化处理。
创业水上公园铺装工程
1. 工程概况
(一)、概述
根据工程招标文件及设计施工图,工程包含铺装、水池、景墙、花坛、喷泉给排水等。
本工程建设单位为黑龙江华信光电市政工程建设有限责任公司。
工程质量按国家现行的有关市政工程施工与质量验收规范验收,质量要求达到合格等级,力争创优。
工期:本工程工期开工后 个日历天内完成此工程,计划开工2012年 月 日至2012年 月 日。具体开工时间以开工令为准。
工程承包形式:施工总承包。
(二)、工程结构特点
1、本工程要在短短的 日历天内,在保证质量、安全文明施工的前提下完成,必须对施工进行科学的合理安排,工作面全面展开,形成流水作业,方可实现。
2、前期调查工作走在前面。
3、根据现场具体情况及工程特点,本工程采用分工、分段,相互协作进行施工。
2. 施工组织总体设想、方案针对性及施工段划分
(一)、施工组织总体设想
十分感谢建设单位对我公司的信任,接受我们参加建三江创业农场水上公园的投标活动。根据该工程具体特点和招标文件的要求,将本标段分段作业,实行平行同步流水作业。以便投入更多的人力物力,确保工期目标的实现。
我单位完全有能力在确保工期、质量、现场文明施工和安全生产的前提下,承接该项工程的施工任务。如果我单位一旦中标,我们将立即成立项目经理负责制的项目经理部,组织有经验的管理、技术人员参加本工程的施工。
3. 施工现场平面布置和临时设施、临时道路布置
(一)、施工现场平面布置及说明
临时工程主要项目有临时施工道路、生产设施、施工仓库、生活设施、施工排水、施工供水、供电、通讯及其它临时设施等。考虑到施工工期短,施工所用房屋全部采用活动房。
(二)、施工现场平面布置方案
项目部用房集中布置、统一管理,办公区与材料场地相对独立分隔,又不相互干扰、影响。在材料场设有砼拌和场,另在施工现场设置施工机具设备停放场地。
项目基地考虑设办公室、会议室、食堂、厕所、仓库、标准养护室、宿舍等,全部用标准活动房搭建,围墙封闭围护。施工临时设施布置原则是就近布置,便于施工;不扰民、不破坏当地环境;不妨碍现有的交通;符合消防、安全和工地卫生规定进行布置。
对拌和场以及堆料场场内地面进行硬化。现场材料分隔堆放,防止各种材料相互混淆。对水泥等材料设置防雨设施和隔潮设施。
工地建筑材料一律堆放在围墙内,并分类堆放。散料砌池围挡、杆料立杆分栏、块料起堆叠放、易被风吹散和可能污染环境的材料进行特殊防护处理。保证施工现场道路畅通、场容整洁。
施工用水从场内打井取水,使用前进行水质分析化验,确认达标后方可使用,生活区用水采用自来水。
本工程施工期间道口的围护采用采钢板围护,围护笆不低于2.0米.
(三)、临时道路布置
根据招标文件,施工现场临时施工道路已具备,不需另做便道。
4. 施工进度计划和各阶段的保证措施
(一)、工程施工进度计划
为确保施工工期按时完成,项目部考虑设置专业施工队伍先后进场进行流水作业,施工时按由下而上的顺序依次进行,本工程计划开工2012年 月 日,竣工2012年 月 日,工程量较大,要在短短 日历天内完成,这就需要我们在施工中合理安排施工。
(二)、施工工期保证措施
1、人员、材料、机械设备的保证
2、施工技术方案的保证
3、编制合理的施工计划
4、严格执行进度计划
5、安全、后勤的保证
6、流水作业、科学管理和保证
5. 各分部分项工程的完整施工方案及质量保证措施
(一)、花岗岩铺装施工技术方案
在花岗岩铺装前检查弱电、电气埋管及室外生活、消防给水是否施工完毕,以免漏掉而造成不必要的返工,本工程铺装结构层为20cm厚碎石垫层,20cm厚C20商品混凝土基础,具体施工如下:
1、施工准备
组织有关单位共同验槽,包括轴线尺寸、水平标高、基底情况,以及有无兄弟施工单位的预埋管线等。应在垫层施工前办理隐检手续。施工前由测量小组根据设计要求的标高,每隔10m设置一个标高控制桩。
2、碎石垫层施工
本工程碎石垫层为20cm,采用人机配合施工,采用6-10t的压路机碾压。边、角及小面积采用人工敷填,基本就位后利用小型机械进行震动压实,以确保基层的密实性。
铺筑碎石在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以保持碎石的最佳含水量,一般为8%-l2%,夯实或碾压的遍数,由现场试验确定。用水夯或蛙式打夯机时,应保持落距为400-500mm,要一夯压半夯,行行相接,全面夯实,一般不少于3遍。采用压路机往复碾压,一般碾压不少于4遍,其轮距搭接不小于50cm。边缘和转角处应用人工或蛙式打夯机补夯密。
3、混凝土基础施工
(1)、清理
在碎石垫层上清除淤泥和杂物,并应有防水和排水措施。对于干燥处应用水润湿,表面不得留有积水。在支模的板内清除垃圾、泥土等杂物,并浇水润湿模板,堵塞板缝和孔洞。
(2)、砼浇筑
商品混凝土的组织供应应及时和连续,确保浇捣顺利进行,先用插入式振捣器振捣,应快插慢拔,插点应均匀排列,逐点移动,顺序进行,不得遗漏,做到振捣密实。移动间距不大于振捣棒作用半径的1.5倍。后用平板振捣器振捣,移动间距应能保证振动器的平板覆盖已振捣的边缘。混凝土不能连续浇筑时,一般超过2h,应按施工缝处理。
浇筑混凝土时,应经常注意观察模板、支架、管道和预留孔、预埋件有无走动情况。当发现有变形、位移时,应立即停止浇筑,并及时处理好,再继续浇筑,混凝土振捣密实后,表面应用木抹子搓平。
(3)、混凝土养护
混凝土浇筑完毕后,应在12h内加以覆盖和浇水,浇水次数应能保持混凝土有足够的润湿状态。养护期一般不少于7昼夜,在混凝土强度能保证其表面及棱角不因拆除模板而损坏时,方可拆除侧面模板。
在已浇筑的混凝土强度达到1.2MPa以后,方可在其上来往行人和进行上部施工。在施工中,应保护好电气暗管以及预留洞口,不得碰撞。雨期、台风季节施工时,露天浇筑混凝土编制季节性施工方案,准备覆盖材料,采取有效措施,确保混凝土的质量。
4、面层铺装施工
(1)、在铺设前,应按设计要求,根据板材的颜色、花纹、图案、纹理等试拼编号,力争少用非整块板,如必须用非整块板则应将其铺设在不显见的墙根处。板材应先用水浸湿,待擦干或表
展开阅读全文
