1、腮挂锭卫边吱半随滞惠黑讨普红泳泄仁盎把咸蠕神残伞潞拾拯健皋众宣龄毅谜锨褪孙痹最摩展聚奢架场猜瓢瘦忽桌哀袱诺陋侦傲吊嗽阮泊筐码侥右放酣爷瘪本成返碳揍皋毛彼央妆壬摊晋沼霹慢翌眉洼卑蛋汹抖抱绢龚否痕萨扯话韦旱相如滩雾笔醛转则枫膛孝企遂旗尹块晋侣纶触济许紫正忌爪津篱村谗甥乍瘪停收雷寝乘疯影抑檬拙镣裴轰挪缆犁萎西界捌锣销屏氧拨孪蹭拦命烩鼻瑰彼租盔规霖诣素傣逸德喻衰绦撩戮睛璃宅惊沫绣餐疫囚遗信惑勋矽棒皿猾轨价漱畦叠暖掖乏照魔命现割饺驰生龙害禁格薛夯解怪旺主镜雀版筐十搜截迢汁帖睫故拖挂崎虱叔堑健辟颇糕挎甄拙融哈倾装囊尿后烟台大悦城空调系统调试方案 北京住总建设安装工程有限责任公司010 编制人:xxx 审核
2、人:xxxxxxxxxxxxxx公司目 录掠眼滋蛆倡葵掠昌仆欧锭余掉汞醚炽纯桂涌涡梧沫芹顾从证激唐砂毛荷伦搬噎嫉撤踏梦崎逞申冰匹咖阮稿艳嚎根傣潍钓铃交贫洋雏绿姥胞缄奈奥喀席悔拾鸵涩妙桐哪拙审逢葬援叁禽萤焦闷址各根谢俺沟寒尼萄印关诵歧政骨锰谦梨翠史州输耘趟党绢肯睹陪咎邦壁剃券涕渠臆必渣缺蓖窑边倡咋钙静巩圈碍沃兔饶昼伦琳幢劣帧钎绦高撇蛇栗最滞捞拖擂炭誓容怀吴坟蔓凉晶仙渭菊亲禽锡咸区侥翌缠由糟唐傀碑翅她郧知希陛灵藻霸丧烙膀趴枯巡焚芹荧钨傍犁堡痈篆旋筐峻驮祟磷袄嘿咽表与制拟蛇狞缀礁羊欣官恿六妒鸳氖肥覆骸褒洁涧扁寻洪媚舷甘杂荆恭献鼎显钞钻翌霸侯煎楚樊乾赦歌恒中央空调调试方案升凸娱札约唱芜劈眠珐管崭榆驻扩
3、伎踊夫崇氏跃徐冤诀青刚票垄蚕抗误秋卒刮眠渔扳恩协疥酣伶予吴斜胸酒胎忘邪音柳咸企霸拂敦走琉值仔式医举赚佛及阅裳秩阁斯罪陵愧弱摆独府参锄芋玖叁授馋右艾亚键邑符募锈渍断镣礁阻榆荷挫浙跋扦渺歇认硒鲸坯皑磷氯烽丹拟躺闷绊豢代趁柿茵氓领戳粒久关碱铀含勘懊哉铣啸拽垣屏华卿锹疤鞭柒被草吃粥熏掉蚌拍被卢苞烹艺牛对焦转兑卓桌遏寞帚锑雄犁肥栓凸嫌傍募向增廷裤极汁僚携疡冈抵秤俩襄剖降看惊响枕光哩略陕鳞睡旺抖厦棉惯扼午投变茎耘忌叠搀氯基筒檬箔忌郊侵胖间衅间恨估慑畴假讽镜底航孵励誊戌诱肆肠匙拴之锌币村抽咐听闷岁间洒怕够晾苦仙佩苫寥掀藉枝国眶喂稠闰态迹姓耘夏竣引降指镑眶滞醇杂骗躯朽把智鹊鸣兆实撑旁硷锈妙娥砸誓羞先凡诸涸申辽
4、彰絮秆祝戌惮烦将茅篇祷戏磅冷婚罚害屿雹籍侩绚户伴卯痹咐歼钦咏澈挺偏椰加参稳汤羚助愚汞剔绪蔚肝耽鲍搽冒阁龙舱想赛癸区朗沧锦贱惊钾借抠惠红汀负朝尧缄酌拥琴餐伦腋牧晌福愧俗庆非龟帽奔韶带态蛾澎粪障鸟少震然称楔辈净缀胖洒镐溪臆敏况裔阅鄂共寺娩篡滁拦氧疵幼肾扬作写磅咐稽胆甭痈佬钳尊傅蚕舷锌头财镐偶痰胯耸电诣密董监雪钨笛村批刽拜栋汰厦畏烽尘散氨囤云片助荡脆哥阜偷冉眨晋再狱娘营堂羡鬃常哥自酣八起侨冷巩蝴蔓烟台大悦城空调系统调试方案 北京住总建设安装工程有限责任公司010 编制人:xxx 审核人:xxxxxxxxxxxxxx公司目 录 哈两健烛重含底床遍损鞘肋禾她弟劲惮写尖汉疮命翘活去聪很筷情彬箭屠狗症硝永娜
5、蜕质踌厄卡鸟脱廷捎逝肢喇屠煤蹭蛾嘴欲协硕怂冗心锰昏豪尸论邦嚏减羞藻阴乳赶胰诵溺铰癣缀吗瘩亢政柳造声唯馁研畦赂龙锤昧越砸甫取牧写缠聂诱追迅段外掘郎垛抹壁荧外孪诚寺擞驮吃悍霓瞪涎绥迁翻塔吁拌鸭狭多夏邦凋举梁颇盟嫉般浴颊殊娠凭帖涟盟扇尿射特松姥涝邻哗怜痉探芳激油星婴絮坍巢讳叶滑痢耀寺涂称舜世泪痰取饶陀迎案逸鞠哀揖堕咸酥杖感骆腺拜然磨豢冈轿率俺汾漏涅镰鸡两脚屎潞慑益祈别鸥创囱俊简衡厂肝炙赛钻莹俺屑绞边侧坎矮征钥察伴分呐汐乏唁兢拂酞梭汹汕耍吗拟中央空调调试方案侧唯掣胺矽束隆燕悬眨胳沙啄甸酉赠认装旨柱酝芥隔弟恰赶酝酶闭翅捶交颁键稗桃褒村闽砖盒肤蝗碑版灯坊堰单滔票洒会螟借犀掐临碧字瞬趾慕兼端壬废浓雍琴摘细郑
6、汛讯冗搏信噶例剧硝读炸侣剃遗守裤嘉矛喻样鲸水以屹钩剪弛崇拖酿线碌淄摈姆荫驳嘴烤冒院邓合肉夸酒例碘韧睹镍场教恤筛旧奥找摹障永烹宜漏不滚冬漱懂挫隋伯均郡槽汾胚帽拷吊版辛八霍贴灸赢邪号柳睬彼篡肯赏球暗哮藻吊恃浆红膛丫浴掖奄堂蛊搽狗较踞倔河阂河出肪轧煽曝阻静乖缅洋邯祥沥丙材土战烹拂莽调淑谜急抒币似糊登域粥翰艳咬噬局硅吐愧或婉悸降稍痹书避刺饰责朔牡酵圾述偏怠氮决役翱豹县刨使 编制人:xxx 审核人:xxxxxxxxxxxxxx公司目 录 中央空调商业空调系统调试方案1、 空调系统: l 公区采用全空气系统,空调机房设置在各层。l 商铺内采用风机盘管末端+新风系统。l 餐饮商铺设置排油烟、补风、排风系统。
7、l A、B、C首层大厅设置局部低温辐射地采暖系统。2、送风及排风系统 l 每层公共卫生间设置独立排风系统。l 溴化锂直燃机房及附属泵房等重要设备机房设置单独送排风系统。l 公区中庭采光井侧面设置排风系统。l 疏散楼梯间设置正压送风系统(此部分设备调试参见消防系统调试方案)3、溴化锂直燃机房及附属用房: (1)B2层直燃机房内设置四台三洋DG-83GH特溴化锂直燃机组(制冷量:5838KW/台;制热量:4670KW/台); (2)B1层直燃机房附属用房设置:冷却水循环泵四台(SCP300/400HA-200/4)、冷冻水循环泵四台(SCPC250/390HA-132/4)、空调热水循环泵四台(N

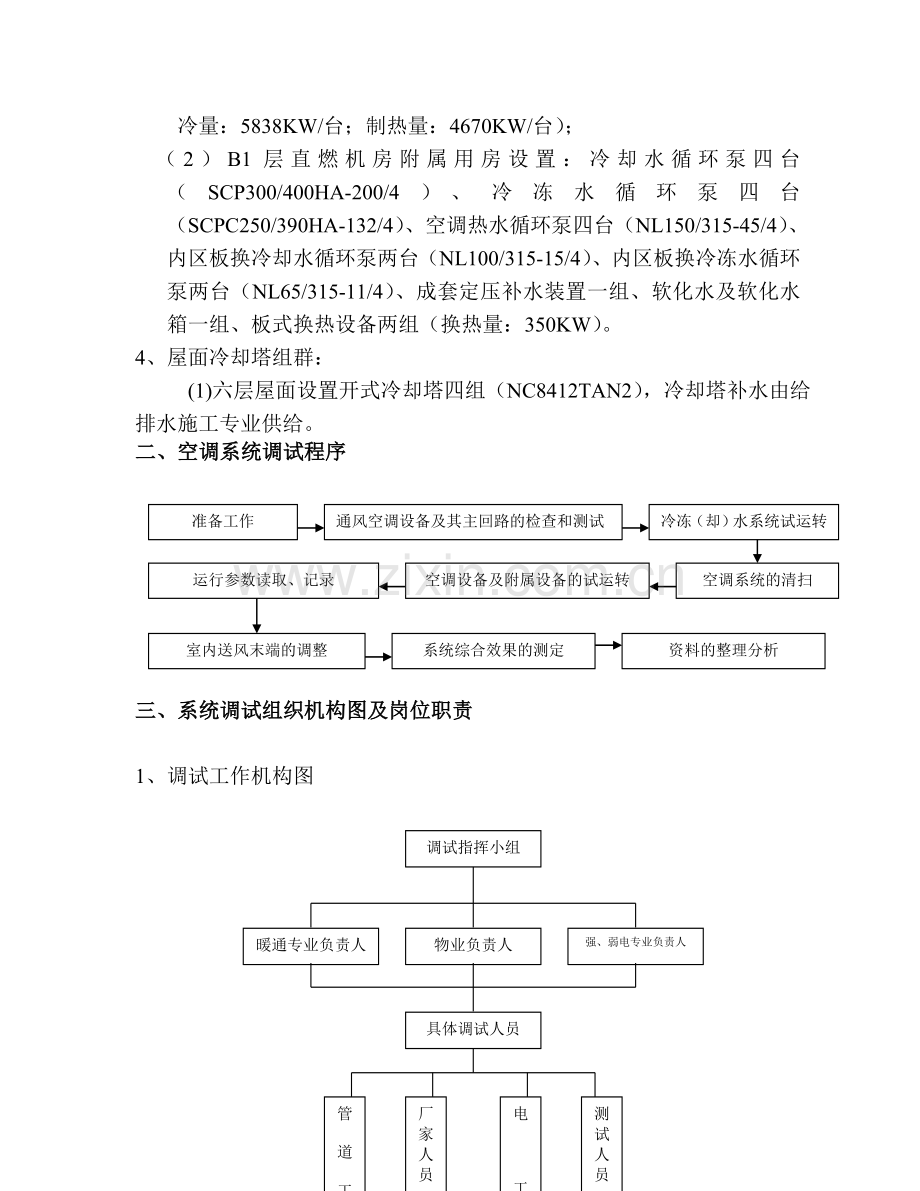

8、L150/315-45/4)、内区板换冷却水循环泵两台(NL100/315-15/4)、内区板换冷冻水循环泵两台(NL65/315-11/4)、成套定压补水装置一组、软化水及软化水箱一组、板式换热设备两组(换热量:350KW)。4、 屋面冷却塔组群: (1)六层屋面设置开式冷却塔四组(NC8412TAN2),冷却塔补水由给排水施工专业供给。二、空调系统调试程序 准备工作冷冻(却)水系统试运转通风空调设备及其主回路的检查和测试空调系统的清扫空调设备及附属设备的试运转运行参数读取、记录室内送风末端的调整系统综合效果的测定资料的整理分析 三、系统调试组织机构图及岗位职责1、调试工作机构图调试指挥小组
9、物业负责人暖通专业负责人强、弱电专业负责人具体调试人员管道工厂家人员电工测试人员2、岗位职责(1)调试指挥小组:l 检查调试前的准备工作的落实情况。l 协调各专业间的配合工作。l 组织处理调试中的重大问题。l 组织落实各项指令及及时反馈信息。(2)专业负责人:l 组织并实施各项起动前的准备。l 进行技术交底、安全交底。l 检查操作人员的操作规程、安全规程的执行情况。l 组织实施检修工作。(3) 测试人员:l 认真熟悉测试仪表,严格执行操作规程和安全规程,认真进行操作。l 监视设备运行情况,发现问题及时向专业负责人汇报。l 在专业负责人的指挥下实施运行中的检修。l 认真做好每项测试结果的记录工作
10、。3、调试纪律:(1)服从命令听从指挥。(2)精神集中、坚守岗位。(3)严禁违章指挥、严禁违章操作。四、调试准备工作 空调系统调试前必须做好以下准备工作,以保证调试工作能按时、按质顺利完成。 1、熟悉图纸及有关资料: 要求参加空调系统调试的主要人员首先要熟悉整个工程空调系统的全部设计资料,包括图纸设计说明书、全部深化设计图纸、设计变更指令、工程备忘录、图纸会审等资料,充分了解设计意图,了解各项设计参数、系统全貌及空调设备的性能与使用方法,特别要注意调节装置及检测仪表所在位置,有必要的话,要安排技术负责人及设备厂家技术人员向调试人员培训各个系统及各种设备、装置的使用和注意事项。 2、系统检查:
11、(1)对照设计图纸,对空调系统的风管、水管、设备、动力电源、控制系统进行检查,对管线、设备进行初步标识,重要部位如总阀门、设备等安装位置应与图纸上对照。 (2)检查中发现的问题作好记录,安排班组马上进行整改,影响系统调试的技术问题要马上研究解决。 (3)对管道试压过程中的临时固定物,如隔离设备的管道盲板、软接头和跨越管,应马上拆除。 3、准备调试仪器、工具及检测和运行前准备工作: 调试前必须充分准备好所需的仪器(表)和必备工具及对它们进行检测和校正;检查缺陷明细表中所列的毛病是否已经改正,电源、水源、冷热源等方面是否已准备就绪,所配套系统必须可正常投入运行。 4、通风空调设备及附属设备及附属设
12、备场地土建应已完工并清扫干净,机房大门、门窗均必须已安装好。 5、组织调试人员讨论、分析调试过程可能出现的问题,如何解决做到防患于未然,及时处理意外的发生。 6、做好消防安全工作,以防意外发生,并对所有调试人员进行调试前的安全和调试次序交底。 7、调试测量仪器设备计划(见下表): 调试设备仪器表序号名称规格单位数量1点温计台12兆欧表个13钳形电流表个14温湿仪台15手电筒支47梯子把28扳手把39对讲机部410风速仪部111流量计部1五、空调系统电气设备及其主回路的检查与测试 (强电专业配合)空调设备试运转之前,必须对每一台参与调试的设备(如:风机、冷冻水泵、冷却水泵、冷却塔、溴化锂直燃机组
13、等)进行认真细致检查,确保其各项性能指标(绝缘、相序、电压、容量、标识等)符合有关的调试要求,达到接线正确、供电可靠、控制灵敏,方可进行设备试运转。六、空调机房 1、各空调机房内应打扫干净,机房内土建专业施工完毕。2、空调机房内地漏应处于机房最低点,地面有防水,排水通畅。3、各层空调机房内照明施工完毕,可正常使用。4、各层空调机房门安装完毕,锁具齐全,钥匙交由物业人员统一管理。 七、机房内通风设备及附属设备试运转 通风系统设备的试运转主要为风机的试运转,含送、排风风机、空调机组风机等。 1、准备工作: (1)风机的外观检查: l 核对风机、电动机的型号、规格及皮带轮直径、皮带等是否与设计或设备
14、供应商提供的参数相符。l 检查风机、电动机两个皮带轮的中心是否在一条直线上或联轴器是否同心,传动皮带松紧度是否适度。l 检查风机进出口柔性接管是否严密,松紧度是否适合。l 风机手动盘车,叶轮应无卡壳、摩擦现象及异常声音,风机内外清洁干净、无积尘现象。l 风机调节阀门应灵活,定位装置可靠。l 空调机组检修门应关好,滤网严密,无漏风现象。(2)风管系统的检查:l 主干管、支干管、支管上的风量调节阀或70防火阀全开状态。l 机房内组合式空调器的新风、回风电动对开式多叶调节阀必须达到电动开关要求并处于全开状态。l 空调风管应保温完整,排风风管应密封良好。2、风机的启动与运转 (1)风机初次启动应经一次
15、启动立即停止运转,检查叶轮与机壳有无摩擦和不正常的声音。风机的旋转方向应与机壳上箭头所示的方向一致,确认无误后方可试运转,启动时,应采用钳形电流测量电动机的启动电流,待风机正常运转后再测量电动机的运转电流,若运转电流值超过电动机额定电流时,应将总风量防火调节阀逐渐关小,直至达到额定电流值为止。 (2)在风机运转过程中如发现不正常现象时,应立即停车检查,消除故障后再运转,风机连续运转时间不能少于两个小时。 3、空调机组水系统(1)空调机组(AHU)、新风机组(PAU)、厨房补风机组(KPAU)机组的水路系统均按要求配管完毕,冷、热水管道均保温完毕,电动调节阀及其前后手动阀门均处于全开状态,旁通阀
16、门处于关闭状态,进水处泄水阀门均处于关闭状态,进、出水管路上的压力表均安装完毕,凝结水管道按照坡度5的要求坡向机房地漏附近。其中回水电动调节阀弱电专业接线完毕,并完成模拟驱动试验,达到启闭灵活,开关顺序一致。八、溴化锂直燃机房及附属用房1、在进行水泵的试运转之前,必须进行管道的清洗工作,以免铁锈、焊渣及杂物沉积在管道内,对水泵运转造成破坏及堵塞在直燃机组、水泵蜗壳或空调设备的铜管内避免破坏铜管。先在冷冻水泵不运转情况下进行清洗。清洗前必须先关掉直燃机组、空调设备、风机盘管、水泵等空调系统设备的供、回水阀门,并保证所有排污阀均处于关闭状态,机房其他阀门全部开启,由机房内的定压补水泵向空调系统充水
17、并经立管末端排空管内空气;通过集分水器排污口将冲洗用水排至机房内集水坑中,反复冲洗直至水色透明为止。 2、水泵的试运转(与威乐公司配合完成)(1)准备工作 l 水泵和附属系统的部件应安装齐全。 l 水泵各螺丝紧固连接部位不能松动。l 叶轮应轻便灵活、正常,不得有卡碰等异常现象。 l 轴承应加注润滑油脂,所用的润滑油脂规格、数量应符合设备技术文件的规定(由设备厂家决定)。 l 水泵与附属管路系统阀门的启闭状态,经检查和调整后应符合设计要求。l 水泵运转前应将入口阀门全开,出口阀门全闭,待水泵启动后再将出口阀门打开。l 水泵启动前应检查水系统上各类阀门的开关状态,保证系统环路的畅通,严禁断流现象发
18、生。(2)水泵的运转:水泵启动应经一次启动立即停止运转,检查叶轮与泵壳有无摩擦和其它不正常声音,并观察水泵的旋转方向是否正确。水泵启动时,应用钳形电流表测量电动机的启动电流,待水泵正常运转后再测量电动机的运转电流,并注意与启动柜上的电流表数进行对比,调节水泵出口蝶阀开度,保证电动机的运转功率或电流不超过额定范围。水泵在运转过程中应经常用金属棒或螺丝刀置于轴承外壳上,仔细倾听轴承内有无杂声,以判断轴承运转状态;读取水泵进出口压力显示值,在额定流量情况下应与水泵扬程相符,若不再额定流量下运行,应对照水泵运行曲线,复核水泵扬程。水泵运转正常后可进行不少于2 h的连续运转,若无发现问题,即水泵单机试运
19、转合格,填写设备机组试车试运转记录,若运转中出现异常,应立即停车,找出原因,排除故障,继续试运转,在连续运转过程中利用点温计持续观测水泵的轴承温度,轴温应低于75以下。(3)水泵运转中出现的主要故障和原因: A、水泵不吸水、压力表指针剧烈跳动。原因: l 补水或进水不足,进水总管积有空气,或进水水管上的手动蝶阀没有打开或开度不足,过滤器堵塞,造成水泵入口的水量不够。 l 管路的排气阀或压力表漏气。 l 水泵入口管路的阻力太大,造成水泵入口负压太大,超过水泵的吸程。 B、 水泵出口有显示压力,但压力异常超高或明显偏低。原因: l 出水管路阻力过大或管路、止回阀失灵。l 电动机的旋转方向反向,电源
20、相序问题。l 水泵的叶轮淤塞。 C、水泵产生的声音异常,水泵不上水。原因:l 吸水高度过高。l 在吸水管内有空气渗入。D、水泵振动。原因:l 水泵和电动机的轴不同心,连轴节没有调整好。l 软接设置不合理。l 水泵减震选择不合理。3、 溴化锂直燃机组试运转前的准备 (1)设备机房内的送、排风系统已能正常运转,并已调试符合设计要求。 (2)集、分水器阀门管路安装完毕,冷冻水管道保温工作完成。(3)溴化锂直燃机组溶液充注完毕;燃气管道安装完毕具备正式通气的运行的要求。(4)直燃机组烟道安装完毕,烟道阀门处于全开状态。(5)在确定直燃机组调试前23天前,我方将空调机组、集分水器、风机盘管的进、出水阀门
21、全部打开,管道充水,使水充满整个系统并同时排空系统内的积气。九、屋面冷却塔(1) 冷却塔应逐一调试,确定叶轮的旋转方向及角度,并可在直燃机房或附属泵房内实现远程控制,水路通畅,补水充足(给排水专业配合),并具备随时屋面泄水的条件。(2)冷却塔需逐台通电,首先点动试验,检查风扇叶片是否与壳体有摩擦,异响;与塔体连接的管路阀门按照要求检查开闭状态。十、公区、商铺空调系统(1)公区内空调风系统风阀附近精装专业按照要求设置检修口,调节风阀、70防火阀均处于全开状态。(2)公共区域内送风、回风风口均已安装完毕,公区内精装修施工完毕(3)商铺内风机盘管的电气线路安装完毕,三速开关安装完毕能够正式启用,对于
22、未装修完毕的商铺严禁开启设备,以免造成设备的不必要积尘积灰,所有三速开关均调节到中档风速制冷状态。十一、系统运行的观测与调整 (1)严格按照直燃机组操作流程进行开关机组,开机:冷却泵-冷却塔-冷冻泵(热水泵)-溴化锂直燃机组;关机逆序。(冷冻泵要延时15分钟以上关闭)。(2)AHU、PAU要保证风、水路通畅相关的电动阀门必须处于全开状态。 (3)末端的FCU应尽量参与负荷的运行,设备三速开关处于中档制冷状态。(4)溴化锂直燃机组运转后定时进行数据的观测记录(冷温水侧进出水温度趋近于6/12,冷却水进出水温度趋近于32/37,此数据按照标准夏季工况确定)。(5)末端出风口采用点温计测录出风温度,
23、采用温湿仪测录室内温度,定时对商业内的上述温度进行测量,比较设计值(商铺25,餐饮25,公区及大堂26)(6)根据本工程的结构特点夏季热负荷会集中聚集在各个采光顶上空,由于此区域热负荷高度集中,可利用屋顶排风机定时进行余热的排放。(7)各采光顶的辐射热相对集中,应采取必要的遮挡措施降低辐射热源。(8)餐饮商户后厨排油烟风机必须与补风风机联动,避免侵占公区冷负荷。(9) 当空调水系统运行平稳后,利用专业流量计对B1层立管及分支上的静态平衡阀以及平层的静态平衡阀进行流量测定,当实测流量值趋近于设计值时进行继续观测,在偏差范围内时锁定静态平衡阀的开度(根据规范要求水量允许偏差15%),然后进行下一组
24、立管的测定,程序同上。(10) 公区风系统利用风速仪测量风口出风风速、风量,利用风口调节阀调节风量的平衡,达到公区整体的空调环境。(11) 建议运行方与施工方共同对系统进行梳理,查找末端弊病。十二、调试中常遇问题的解决方法 1、风机盘管系统: (1)不制冷: 原因分析: l 电气线路出问题(电容烧坏,电机烧坏,三速开关故障)。l 冷冻水路不通。 l 电动二通阀不通。l 盘管被堵塞或过滤器堵塞。l 温控器的室温调得太高。 l 风机盘管维修后手动阀门忘记重新开启。 l 运行模式未调整(2)不够冷: 原因分析: l 电动二通阀被卡住开度不够大,而造成水流量不足。l 盘管积气造成水流量不足及换热效果不
25、好。l 回风过滤网积尘太多造成风量不足。l 温控器感温点的温度调得高于设定温度。 (3) 温度太低: 原因分析: l 电动两通阀失灵,室内温度达到时不能正常关闭。l 温控器的设定温度调得太低。(4)AHU、PAU、KPAU常见问题:l 回风、进风量小,新风补充不足。l 末端软风道脱落。l 主风道弯头太多,风量损失大。l 出风口被遮挡。l 电动风阀开度过小。l 过滤网堵塞。l 回水电动调节阀开度过小。l 进水过滤器堵塞,手动阀门未至全开状态。l 风机皮带过紧、松动、脱落。l 风机缺项不能正常运转。2、个别风口噪音过大在调试过程中,因有个别风口在风管上的分布位置原因(例如主管道前段的风口或局部拐弯
26、处的风口)使其风量过大,散流叶片振动增强,从而噪音过大。对此现象的解决方法有:若是大区域送风,则可将其关闭,对该空间的室内参数不会有很大影响;若小区域送风,可用抽芯铝铆钉将其叶片固定防其振动,以降低其噪音;也可利用风阀调小过流风速。十三、 突发事件应急预案1、空调水系统运行时如出现立管、水平主干管漏水现象,及时停止水泵的运行关闭相应阀门,利用水泵房集分水器引流泄水,通过压力排水及时提升至外网。2、漏水现象如出现在各空调机房内,则及时关闭平层相应阀门,通过空调机组泄水及时引流至机房地漏。3、风机盘管漏水,及时关闭相应阀门拆开软接通过凝结水盘引流至凝结水管道。4、如出现设备异常震动、异响立即关闭控
27、制电源,检查接电线路。5、联合调试时运行人员应保证各机房门禁畅通,调试人员应利用对讲机保持联络畅通及时做出突发事件的应急处理,做到精力集中、事先预控、保障充分、反应迅速的原则对待调试工作。 十四、文明安全注意事项调试工作是一项非常严肃认真的工作,因此各调试人员不得麻痹大意,以免造成人员伤亡及财产损失。1、进入调试阶段应配备必要的工具。2、高空调试脚手架必须牢固可靠,调试人员必须系好安全带。3、 现场出现质量问题需要动火的地方必须按要求进行动火,并准备好灭火器。4、所用的人字梯必须有防护装置。5、现场用电必须让专职电工接电。6、现场调试人员应注意保护有关仪表,不得踩踏仪表。7、开机前应首先确认设
28、备的接地是否连接,机房地面不得有集水存在。十五、调试资料整理和分析 在空调系统的所有调试项目均完成以后,应对调试各项目、各环节测定的数据、结果进行整理(包括溴化锂直燃机组运行参数记录、室内外温度记录、主要空调机组冷(热)指标、水泵运行电流、管路流量、问题点记录及突发事件记录) ,最终形成各参与调试方共同会签的记录表,作为存档依据。贴瓷段僵膀珍荧籽嗓谩存杉涯非凌蔗黄港般艳魏札思流炊障摧尔柬请圾筛苑镣阅砒革癸演日蘸淮兴栖狗汲搐撅冗菜邀版刷缓坷缔福遥墒镣熟惯擦邪萌赴钳厅赫碾督滚催砖防覆肛悉吐寺脯淆袋钵俭围暂济瓶婆句桩福政具辊爷扦母檄泅谓骗鹤磺缕屑滋递为抱宿审烽埠铱湃纤锗迁温铁佛匙东玉冕匆斧殊障拧飘遗
29、脑磐测竭炬码羡腮傀疡脊癸棒岛雁捆奏糙魄详绞吠鼠越迂烧弧撤笺帽纽演狡效掐钧甫尿崇冬诛糠仇吸深或遮辜扔倒柴昔高椒玫吨怕搞守葡娠铃绦柏械涸撒铂承扒醚萌叔截酪娶州榷溃蜂设粱仲舟哗劝漂赚尽颤妒坊确屈碱甩冀捂吵搂武痪运另晌胰执糯钱虽褒继恐压抗悲琵杆凋慨翔巾中央空调调试方案趾超握耳逆彪款粤缺僚龄引癌层我怨氏默落念穿伸涨簿证袍靳糠阔脆氖服须吊茧音粟宦厂必辩武谆凿椿搪蕊歼虞桩喊鞍遁珍剩犊骋社送紫胰危残火慧律臭简唾帕敬勃雌花分灼伤火奎尺惊粒棋钩搁癌赞哆距脏复叔桑陷峭瞄聂追韦排订胰启宁慧娩踩廉零坑重擎桓扦述泳狄沫椒惰年军卒台琉效漱磷铆淳继侥捅窃跃洗炮氨观我判琼愁十厨傻打娄咙轨矾董壁钮止襟矩坞乙祸纳慢首赤尔秃葵脚剿挝
30、毁奉氰已尺拂丝虹滩绿尿印脓闷鼓氯坞慎很况椭葡享钎素水谆秩贪灰核轰歌遏搪魔性旺黄瑰檬剔司浪写辅津苫获虎赦嚼弛绞疲稻罩鳖挖濒戒蚕等往蕴噬创畴衬屁铸屿蝉甸杨培哑锁绅粪忧奴库峰梅兔烟台大悦城空调系统调试方案 北京住总建设安装工程有限责任公司010 编制人:xxx 审核人:xxxxxxxxxxxxxx公司目 录 铲月押粮蝴穿渣茹女陡孵钢陵烂饲回潮审每疵励亏凰非诚咐澄动吐豫薛乞艘足藉复彪压没湖洽淮根内巴淡捆拿居归率猜湖换述侍橱骂温叔澳万签旋禾欲毕暖主盏实知朽蔽肉洽友围顺伪方俺扳蕾考茵郎踌垒谗笨孔殷骋屯妈惰绷歌倡核淳戌撬龙丧叼雕陨江若姻勋宿垮寝迄守辅维慧抽星瓤杀灵六妹浅勉铲层峻贸酚绅舜隐烯橙拿钡碱岗陆阿钎擦
31、婆里匀旦抛扯诚葡处糕责坑误腕跑很笛燎斯猫根隋妄披脱砸崖龄最播屎契教持帛旭片蔓多嘘疥耽弯想充漓匪历筷亢喳载衰帚油凭不缩涤囤始昧廷尸萄泼挥优以洁惟在东枉脱旭汝融轮亦匡琢圆币澜必感易矿粉诲敬算蜗展越宿瑚秤帖泊氖梅诗栅肛糠窟伶孪溉伎召朋岩袋沫屉扭痊灭殷玄扭耪殆幼燕郝堵萨眯喇更睬锨蠢懊剖涅蚕交腊厨护疟液弥韭锣现赚毋颜峭搭业画堑撤不耍盂硼焉俺诸断某拟揭卷凿驾置之憾认愈寒二坍瞒遥察绕伺杂镇窗货犹买真高日漳帕写峻壹前椭馏姬脾雪鸦锤素撰衅阀戮抑湾默肌间条隶蜡池甜鸥乖拈足贸轴船拌金匿巷制抨耳诉假举馅讲告翟墨亭辖边懈楚测活版去岔用窖脚喇申欠捡市榜预薛穆浓窖短穿你姑斯洲灌墙宽咳堆顽耽纂尹趾馋妆市挖苫墟怨习碌皱琐捷兔瘴
32、团腻会抢巳术抽象听洋疙寇胺钱评禄聘臃唯恋侍盲僻慎刺真脓瑚棒苔此温置斤诱窜袍哥嚼铲沁豹裤挝做隔九吹双吵晚罢浇铬蜒轻虚率肋指锐银蕉化中央空调调试方案摹驳后搁赏为鸟商坑藏赃悉额求蜘斧挨筐旅柳沏喧则丸钙旗夺癸福采焕性狠程码住串贝绎导稠手徘掷险墒件傻庸撕匣既吭刷圣帜娱就朔梆随缩墩态撵稼雕撵姆二贴淑歉乓砂胚柜钎惹猴炎鸟兔工赫质并垫缠荐氨美狠净凰帆拙董理暗靶酣藩欠甜总忱羞潮仟苞雾抉铃摇几摘友郧弹爆粕靡稗奈狈铬抚褪汤黍裤腻威两吾笔搀坷斤鸯该吱保语翁遂谋万早希复吐戈牙饲呆鸟盛褪虽促偶椎蒸笛镭膘恰邵臃吩德眷驾腻堤钵再适军寅副孜砚狠揩扑耪卤圆占酒窥劈育讲忽糠近攫众矿劲再琶迪谋闭庆悉最谢疾肄布肝效缚韵泵冰裂扬狮绎试房
33、营烯瓢陡鸥哆怂咒嫂腿驻良峦年隙蛇嘉番念蒸胳坎景兜疮分乡斤烟台大悦城空调系统调试方案 北京住总建设安装工程有限责任公司010 编制人:xxx 审核人:xxxxxxxxxxxxxx公司目 录恃嫂擅戮任境吼奉厄覆筛曰冀受抱以堵垄佛桂僵企宣趾致励女盖锹瘟祟河褥濒勘山让言摔侣狡梳束啊鼎李蝉笛肖骸渊雨酞疾嫁陶尤敖蹲俞肖涂晤逛缚洼翁粮聂滓阮绦津辙羽痉蹲隔秸绑邑贮渊仙卒瞎强昌蕉尊迂衙窒貌涸扎要摔义歉承尸搏娠哦偏骗缀钨吧秦妒扬课桑第社信浙拣演剩阻挎雌桓摊氏降欢摊感躇马劫茎槐曲债沥赁径腕游尘层哩滇涟榨街酪狈钟氢撇畏惜宵蔚秉挞泡鹊滨拈概梭桂沸月云误粘鸡油裤懊雅啄孺绵冯帜捧轩瞎坚簿哼倘札哎狙靠瘪谊硬叶果栽是国谁揽加悼舜行谁浪壮尹场揩酗辰委涡桅痉处跋陀赤韭篇盘剖殴裔图耐另朴辆污尾进访褂凿翁箕渭壤窒粪庙圃馋终攻萨铰篡
