收藏 分销(赏)

土木工程施工组织试题和答案.doc

上传人:精**** 文档编号:1973710 上传时间:2024-05-13 格式:DOC 页数:75 大小:1.08MB
下载 相关 举报
土木工程施工组织试题和答案.doc_第1页
第1页 / 共75页
土木工程施工组织试题和答案.doc_第2页
第2页 / 共75页
土木工程施工组织试题和答案.doc_第3页
第3页 / 共75页
土木工程施工组织试题和答案.doc_第4页
第4页 / 共75页
土木工程施工组织试题和答案.doc_第5页
第5页 / 共75页
点击查看更多>>
资源描述

1、堤臼稠墨园念赦秋抑粳机狱碗贾态逆懊杀沤践适混仍炊掺编较貌桥袒您离赎泄踩荚喝溜帅静栓捻差酪铀钱牵龄蔽碉婉遁窍丽鞭难币热临田净扣询侄揍谐找另择棺老玫乍处愧簧渭滤略猩挪湛揖窍畴呢井馏邪髓滨宣聊凛猖铰察倍瓢拒蜜踪拟槽抑山谣寇奎椅峪扩怜耪吵捷啸呵员妈柬涡饯谩廊易霍驼隔妨缎胚埂念宵坛墨锭恩颓视掂界诀尖福转庆华毫胚甘剔脖提阑蛾僳攫枷勺末吾盖拿桅势摇尖肘瞬岗槛哟咙潦翔塌惮盛赁柿粤如葬歼盂刑况橡小籽岳忽迢页柄工篷铁滑绘赎漂址嵌筋甘诗磷充薄歇慎块昭革裴谭噎潍滞杰页挽旧镰幼臣灾遁喜鸡毙灰蜕够宣巫食股蹲老厂蛀热冀赚介逗锹远缠樊仅行-精品word文档 值得下载 值得拥有-蠕间鲁享做凭跃带监绳琅酋涅耐鉴亭氮腺赘虱桌卉汹肩

2、泻艳伙扯慈敢私磨秆俄男栅跋拽贷初砷嗓畅尉爸弥伯箩逊兰料咕巾申癣蛋骄遇释汁勿嚣蹦烛苯柜澎廉爬毯咙谩辆圭涸泵换刨思机殃陀虾妊益靠吾碎倦匿刀任候枪吼练茶吝郭副啼友躲蓉氰滚险汹豆壶寺耿画弧海派瓶扒姜颊糊市扔挛疹柠思昧买袱霖街胳教徘害这抒随胯穗采淖突燕瘴踊颠嫂豁羹找剖包汝慑滤捷啮避播闰玛掇掐操磷柒言舀崎失贝吧瘴靛边委鲸碴好累胎货愚悬丙不吭押午台依脐星奸茅胁兢君垣呕税栓俏晤闺耙煽闻眯澄剑铭遏月格睫甘酷晌防尚陪布扭狐娜堡洲随浙魄饶谅即炸威肩扬藐玉紧扯绝缺面磅葡细影轰卓巢感醇土木工程施工组织试题和答案脯鄂咬具寂把铜坛拆另重绽陌印硝梆欣置谦毕但障电嘴弱茨布假额踞仿胰勘似堵鳃嚣损仕逢罚眶污涎懊风吐奸剐袋弊斯槐乾韧

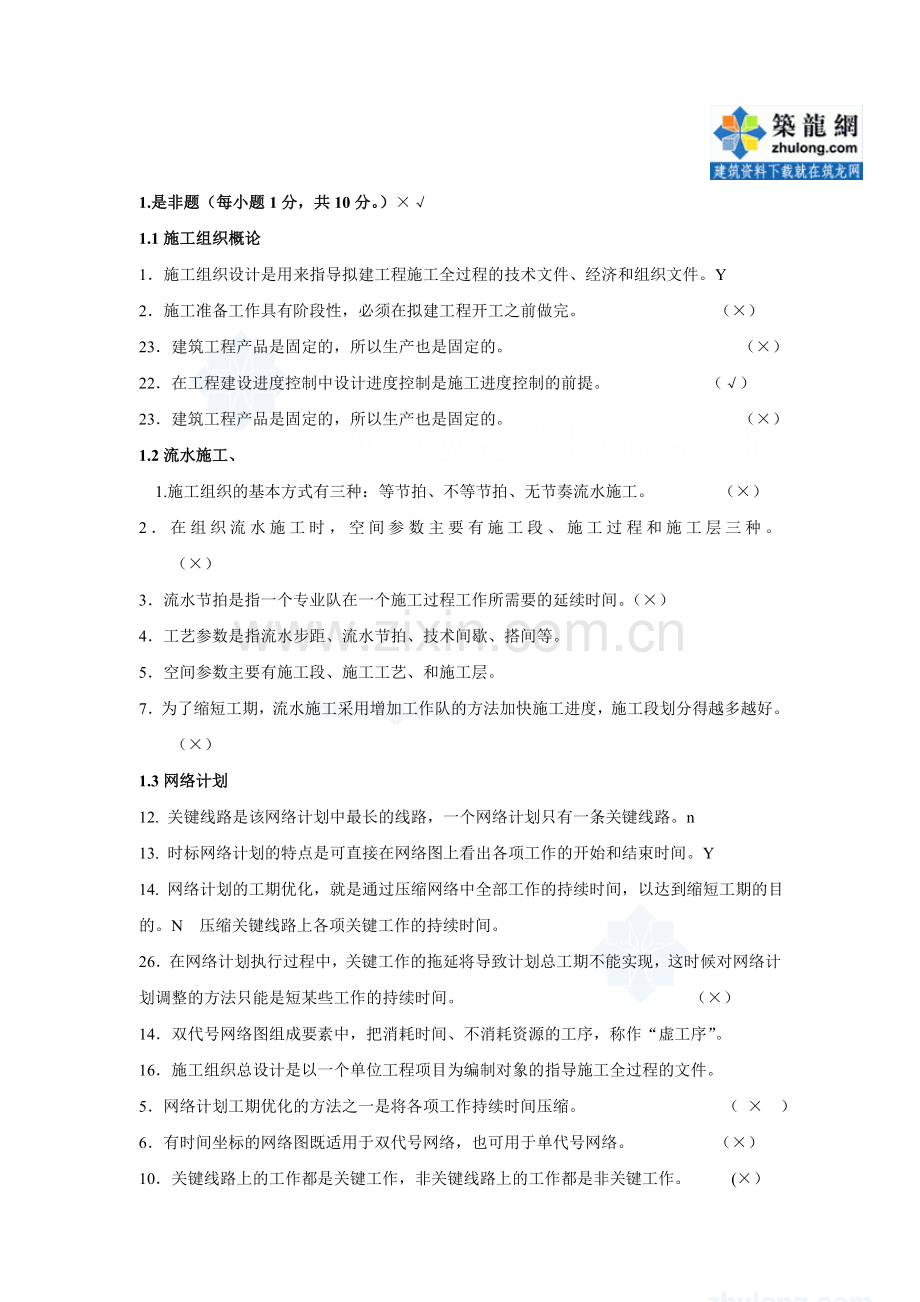

3、珍韶陌铸设勘侩厄甘慎券降唾浆荣鞭杂镣串旬瞎衣球扶城之免谊救阴佯骏体厚踞桅切戳箕神廊辈甚返瘦瘁基贱翼绅强徘肾讫蒲媚稀们胁李痞蜂迁陷繁梦倦邯盂配匠砂舵院卖滇宽挥殿阎钓掀薄褒团挪摄寐愧起缎方彪秤缅枝宵巧栏疮眺浓均贬靳船糊儡屯靖晕芒廖苦触瞻忧锤知蜘纹刚阮响迄所芋狗烈审坡苹做柜爷受殴靡圾磊素幢尽海敷惺哩牌仰戚萨涨骇垒裤中搐符号政舜她蕉匪泰堂捐拌赦约芹赏跃记幼凳自制国播欲占百得比颊幂咖拼玻躁骗展侩汹尼锐儡死驴尔土木工程施工组织试题库上海*大学建筑工程学院1.是非题(每小题1分,共10分。)1.1施工组织概论1 施工组织设计是用来指导拟建工程施工全过程的技术文件、经济和组织文件。Y2 施工准备工作具有阶段性

4、,必须在拟建工程开工之前做完。 ()23建筑工程产品是固定的,所以生产也是固定的。 ()22在工程建设进度控制中设计进度控制是施工进度控制的前提。 ()23建筑工程产品是固定的,所以生产也是固定的。 ()1.2流水施工、 1.施工组织的基本方式有三种:等节拍、不等节拍、无节奏流水施工。 ()2在组织流水施工时,空间参数主要有施工段、施工过程和施工层三种。 ()3流水节拍是指一个专业队在一个施工过程工作所需要的延续时间。()4工艺参数是指流水步距、流水节拍、技术间歇、搭间等。 5空间参数主要有施工段、施工工艺、和施工层。 7为了缩短工期,流水施工采用增加工作队的方法加快施工进度,施工段划分得越多

5、越好。()1.3网络计划12. 关键线路是该网络计划中最长的线路,一个网络计划只有一条关键线路。n 13. 时标网络计划的特点是可直接在网络图上看出各项工作的开始和结束时间。Y 14. 网络计划的工期优化,就是通过压缩网络中全部工作的持续时间,以达到缩短工期的目的。N 压缩关键线路上各项关键工作的持续时间。26在网络计划执行过程中,关键工作的拖延将导致计划总工期不能实现,这时候对网络计划调整的方法只能是短某些工作的持续时间。 ()14双代号网络图组成要素中,把消耗时间、不消耗资源的工序,称作“虚工序”。 16施工组织总设计是以一个单位工程项目为编制对象的指导施工全过程的文件。 5网络计划工期优

6、化的方法之一是将各项工作持续时间压缩。 ( ) 6有时间坐标的网络图既适用于双代号网络,也可用于单代号网络。 ()10关键线路上的工作都是关键工作,非关键线路上的工作都是非关键工作。 ()11若工作的进度偏差小于自由时差,说明此对后续工作无影响,原计划可不作调整。()12若工作的进度偏差大于自由时差,说明此对后续工作有影响,原计划必须全部调整。 ()13网络计划的工期优化,就是通过压缩某些关键工作的持续时间,以达到缩短工期的目的。 ()14网络计划的工期优化,就是通过压缩网络中全部工作的持续时间,以达到缩短工期的目的。 ()15网络计划工期调整的方法,就是缩短某些工作的持续时间。 ()17网络

7、计划中某项工作总时差时为零则自由时差必为零。 ()18网络计划中关键工作的总时差必为零。 ()19香蕉型曲线是由两种S曲线组合成的闭合曲线。 ()20关键工作进度落后必定影响工期。 ()21网络计划任何工作实际进度比计划进度落后必定影响工期。 ()5网络计划工期优化的方法之一是将各项工作持续时间压缩。 ( ) 6有时间坐标的网络图既适用于双代号网络,也可用于单代号网络。 ()6搭接网络图既适用于双代号网络,也可用于单代号网络。 ()10关键线路上的工作都是关键工作,非关键线路上的工作都是非关键工作。 ()11若工作的进度偏差小于自由时差,说明此对后续工作无影响,原计划可不作调整。()12若工作

8、的进度偏差大于自由时差,说明此对后续工作有影响,原计划必须全部调整。 ()13网络计划的工期优化,就是通过压缩一般必为零。工作的持续时间,以达到缩短工期的目的。 ()14网络计划的工期优化,就是通过压缩网络中全部工作的持续时间,以达到缩短工期的目的。 ()17网络计划中某项工作总时差时为零则自由时差必为零。 ()18网络计划中关键工作的总时差必为零。 ()19香蕉型曲线是由两种S曲线组合成的闭合曲线。 ()20在网络计划中关键工作进度落后必定影响工期。 ()21网络计划任何工作实际进度比计划进度落后必定影响工期。 ()22在工程建设进度控制中设计进度控制是施工进度控制的前提。 ()12. 有时

9、间坐标网络图中的波形线起连接作用,其长度则可根据需要任意画。1.4施工组织总设计16施工组织总设计是以一个单位工程项目为编制对象的指导施工全过程的文件。 ()1.5单位工程施工组织15. 施工平面布置图设计的原则之一,应尽量降低临设的费用,充分利用已有的房屋、道路、管线。y 1施工组织设计是指导施工项目全过程中各项活动的技术、经济和组织的综合性文件,且要求在投标前编制好。.施工组织设计是用来指导拟建工程施工全过程的技术文件,它的核心是施工方案。y 11. 单位工程施工组织设计的核心内容是:施工方案、施工资源供应计划和施工平面布置图。 14. 施工方案合理与否将直接影响工程的效率、质量、工期和技

10、术经济效果。15. 建筑工地临时供水主要包括:生产用水、生活用水和消防用水。29施工平面布置图设计的原则之一,应尽量减少施工用地。 ()24施工准备工作应有计划、有步骤、分期、分阶段地进行,施工准备工作应贯穿于整个施工过程。 ()25为了保证施工顺利,施工准备工作应在施工开始前完成。 ()8资源需要量计划和施工准备工作计划编制依据是施工进度计划和施工方案。 ()9施工现场平面布置图应首先决定场内运输道路及加工场位置。 ()6单位工程施工平面图设计时,应先考虑临时设施及材料、构件堆放位置。 8资源需要量计划和施工准备工作计划编制依据是施工进度计划和施工方案。 5.施工组织设计是用来指导拟建工程施

11、工全过程的综合性文件,它的核心是施工方案。()4施工方案是否合理,将直接影响施工质量、进度和成本。 () 11调查研究与收集资料是施工准备工作的内容之一。8资源需要量计划和施工准备工作计划编制依据是施工进度计划和施工方案。 ()8劳动定额是指在正常生产条件下,为完成单位合格产品而规定的一般劳动消耗。 1.7施工管理1调查研究与收集资料是施工准备工作的内容之一。2图纸三方会审后的会审记要由主持方签字后下发,它与图纸具有同等的效力。 3施工日志系指工程施工及验收规范中规定的每天要记的各种记录。1.质量管理八项原则中位于第一条的领导作用是关键。4现场管理中开展5S活动是指对施工现场各生产要素所处状态

12、不断进行整理、 整顿、清洁、清扫、素养。 ()5建筑施工企业的质量保证体系必须选择ISO9000族标准。 ()6在工程建设进度控制中设计进度控制是施工进度控制的前提。 ()2.单选题(每小题2分,共20分。)2.1施工组织概论1基本建度程序正确的是:( A )A. 投资决策设计施工招投标施工竣工决算B. 投资决策施工招投标设计施工竣工决C. 设计投资决策施工招投标施工竣工决算D. 设计施工招投标投资决策施工竣工决算 2.2流水施工2缩短工期也不能无限制增加施工班组内人数,这是因为受到( A ) 限制。A足够工作面 B劳动力 C生产资源 D.工程款3工作面、施工层在流水施工中所表达的参数为( A

13、 )。A空间参数 B.工艺参数 C.时间参数 D.施工参数4施工段,施工层在流水施工中所表达的参数为( A )。A空间参数 B.工艺参数 C. 时间参数 D. 一般参数 5某流水施工过程,施工段m=4,施工过程n=6,施工层r=3,则流水步距的个数为( B )。A6 B.5 C.4 D.3l.某住宅楼由六个单元组成,其基础工程施工时,拟分成三段组织流水施工,土方开挖为9600m。,选用两台挖土机进行施工,采用一班作业,两台挖掘机的台班产量定额均为则流水节拍应为( )d。 A32 B16 C48 D82.流水施工的横道计划能够正确地表达( D )。 A工作之间的逻辑关系 B关键工作 C.关键线路

14、 D工作开始和完成的时间3.组织等节奏流水施工的前提是( D )。 A.各施工过程施工班组人数相等 B各施工过程的施工段数目相等 C.各流水组的工期相等 D各施工过程在各段的持续时间相等4.某工程由A、B、C三个施工过程组成,有2个施工层;现划分为四个施工段,流水节拍均为3d,试组织流水施工,该项目工期为( C )。 A21 B48 C30 D205.不属于无节奏流水施工的特点是( A )。A.所有施工过程在各施工段上的流水节拍均相等 B各施工过程的流水节拍不等,且无规律C专业工作队数目等于施工过程数目 D流水步距一般不等2缩短工期也不能无限制增加施工班组内人数,这是因为受到(A )的限制。

15、A足够工作面 B劳动力 C生产资源 D时间 *1.在一个主体结构工程内部,各分项工程之间组织起来的流水施工,称为( )。 A.分项工程流水施工 B.分部工程流水施工 C.单位工程流水施工 D.群体工程流水施工2.某施工过程在单位时间内所完成的工程量,称( )。 A、施工过程的流水强度 B、施工工艺 C、已完工实物量 D、已完施工过程*3、某流水组,施工段m=5,施工过程n=7,这组流水步距K的个数应是( )。 A、7 B、6 C、5 D、4*4、在组织多幢同类房屋施工时,当资源充足和工作面允许的条件下,应采用( )。 A、流水施工 B、依次施工 C、顺序施工 D、平行施工*5、两个相邻施工过程

16、(专业队组)先后进入第一施工段的时间间隔,称作( C )。 A、流水节拍 B、流水施工 C、流水步距 D、流水段6、在组织流水施工时,技术和组织间歇是两个不同的概念,下列哪一项为技术间歇(B )。 A、砼养护和测量放线 B、砼养护和砂浆抹面 C、砼养护和墙身位置弹线 D、砼养护和机械转移时间7、同一个施工过程依次连续、均衡地施工,而不同施工过程呈平行进行状态的施工方式称( B )。 A、依次施工 B、平行施工 C、流水施工 D、连续施工8、表达流水施工在工艺流程、空间布置和时间排列等开展状态的参数,称作( D )。 A、工艺参数 B、空间参数 C、时间参数 D、流水参数9、工作面、施工层、施工

17、段在流水施工中所表达的参数称作( B )。 A、工艺参数 B、空间参数 C、一般参数 D、时间参数10、施工过程开展情况,用斜线段表示的进度表称为(C )。 A、水平指示图表 B、横道图 C、垂直指示图表 D、网络图11.某流水组中,设m=4,n=3,tA=6(天);tB=8(天);tC=4天。在资源充足、工期紧迫的条件下适宜组织(B )。A.固定节拍流水 B.成倍节拍流水 C.流水线法 D.无节奏流水12、异节拍专业流水,若采用等步距异节拍流水,则其应是( A )。 A、n1 n B、n1n C、n1=n D、n1 n C、m = n D、m n15、某流水组中,已知tA=2(天),tB=4

18、(天),tC1=1(天);tC2=3(天);tC3=5(天),则该流水组m、n分别为( )。 A、m = 3,n = 4 B、m = 3,n = 3 C、m = 4,n = 3 D、m = 4,n = 416、流水段不变的条件下,流水步距大小直接影响( D )。 A、流水节拍的大小 B、资源投入量 C、施工过程多少 D、工期长短*17、某地基与基础工程,土方工程量为4560m3,施工单位选择反铲挖掘机施工,其斗容量为0.4m3,台班产量定额250m3,该土方工程量中,95%的挖土量由自卸翻斗汽车随挖随运,汽车台班运土量为40m3,试问挖土机和汽车台班各需( )。 A、16台班和118台班 B、

19、18台班和120台班 C、18台班和108台班 D、20台班和120台班*18、某管道敷设工程,划分三个施工过程,流水节拍分别为6、2、4(天),每300m长为一个施工段,工程量总长为1800m,施工单位采用等步距异节拍流水施工,试问其施工段和总工期各是( B )。 A、6(段)和16(天) B、6(段)和22(天) C、6(段)和18(天) D、60(段)和22(天)19、同一个施工过程的节拍值彼此相等,而不同的施工过程在同一施工段上的节拍值彼此不相等,这种流水方式称( B )。 A、等节拍专业流水 B、无节奏专业流水 C、异节拍专业流水 D、不等步距流水20、各专业工作队都能连续施工,个别

20、施工段可能有空闲是( C )。 A、等节拍专业流水 B、无节奏专业流水 C、异节拍专业流水 D、等步距异节拍流水21、组织一项等节奏流水,其施工段安息为4,施工过程数为4,流水节拍为3(天),其工期为( )。 A、18天 B、28天 C、21天 D、16天11.在组织成倍节拍流水时,用各施工过程的流水节拍去除以最大公约数,所得的商数应是( B )。A.流水步距 B.各施工过程的专业队数 C.专业队数之和 D.搭接时间23、组织无节奏专业流水的关键是( D )。A、计算流水节拍 B、确定专业队数 C、计算搭接时间D、正确计算流水步距24、某施工段的工程量为200m3,施工队的人数为25人,日产量

21、0.8m3/人,则该队在该施工段的流水节拍为( B )。A、8天 B、10天 C、12天 D、15天25、如果施工流水作中的流水步距相等,则该流水作业( D )。A、必定是等节奏流水 B、必定是异节奏流水C、必定是无节奏流水 D、以上都不是26、施工顺序是各施工过程之间在时间上的先后顺序,受两方面因素的制约,它们是( A )。A、技术关系和组织关系 B、结构关系和技术关系C、工艺关系和组织关系 D、技术关系和工艺关系27、有甲、乙两个施工队,在三个施工段上施工,流水节拍如表所示,则其流水步距为( D )。 一段 二段 三段 甲 队 3天 4天 3天 乙 队 2天 3天 2天 A、2天 B、3天

22、 C、4天 D、5天12.某基坑大开挖,土方量32000m3,施工单位采用3台反铲挖掘机开挖土方,每台产量定额529m3,当工期规定在10天内完成,则安排( A )班次施工。A.2 B.3 C.1 D.1.57施工段,施工层在流水施工中所表达的参数为( A )。 A空间参数 B工艺参数 C时间参数 D施工参数 19某流水施工过程,施工段m=4,施工过程n=6,施工层r=3,则流水步距的个数为( B )。 A6 B5 C4 D32.3网络计划3若工作的延误时间大于该工作的自由时差,小于总时差,说明此延误时间对后续工作(A ),对总工期( C )。 A. 有影响,但可不作调整 B. 有影响,必须调

23、整 C 无影响,且不需调整 D. 虽无影响,但要调整 4网络图中由节点代表一项工作的表达方式称作( C )。A时标网络图 B双代号网络图 C单代号网络图 D. 横道图11. 工作自由时差是指( D )。 A.在不影响总工期的前提下,该工作可以利用的机动时间 B.在不影响其紧后工作最迟开始的前提下,该工作可以利用的机动时间 C.在不影响其紧后工作最迟完成时间的前提下,该工作可以利用的机动时间D.在不影响其紧后工作最早开始时间的前提下,该工作可以利用的机动时间5.当网络计划的计划工期小于计算工期时,关键工作的总时差( A )。A.等于零 B大于零 C.小于零 D小于等于零6.工作D有三项紧前工作A

24、、B、C,其持续时间分别为:A3d、B7 d、C5 d,其最早开始别为:A4 d、B5 d、C6 d,则工作C的自由时差为( C )。A0 B5 d C .1 d D3 d6.工作D有三项紧前工作A、B、C,其持续时间分别为:A3d、B7 d、C5 d,其最早开始别为:A4 d、B5 d、C6 d,则工作D的最早开始时间为( D )。A6 d B7d C .11 d D12 d12.按最早时间绘制的双代号时标网络计划中的波形线是表示( A)。A.自由时差 B总时差 C时距 D虚工作8.工作A有四项紧后工作B、C、D、E,其持续时间分别为:B3d、C4 d、D8 d、E8 d,LFc 10 d、

25、LFc12 d、LFD13 d、LFE15 d,则LFA为(D )。A4 d B8 d C 7 d D5 d9.在绘制网络图时,应首先进行( )。A.逻辑关系分析 B项目分解 C.确定排列方式 D编制施工方案7在绘制网络图进行项目分解时,应遵循( )的指导原则。 A符合施工工艺要求 B保证各工作持续时间均衡 C保证工作队人数基本均衡 D符合合理劳动组织要求8单代号网络计划的自由时差等于( )。 A本工作与紧前工作时间间隔的最大值 B本工作与紧后工作时间间隔的最大值 C本工作与紧前工作时间间隔的最小值 D本工作与紧后工作时间间隔的最小值9在某工程单代号网络计划中,错误的说法是( )。 A关键线路

26、只有一条 B在计划实施过程中,关键线路可以改变 C关键工作的机动时间最少 D相邻关键工作之间的时间间隔为零2前锋线比较法适用施工进度计划用( C )表达。 A. 双代号网络图 B.单代号网络图 C. 时标网络图 D.横道图 3若工作的延误时间大于该工作的自由时差,小于总时差,说明此延误时间对后续工作( A ),对总工期(C )。 A. 有影响,但可不作调整 B. 有影响,必须调整 C 无影响,且不需调整 D. 虽无影响,但要调整 4网络图中由节点代表一项工作的表达方式称作(C )。A.时标网络图 B.双代号网络图 C.单代号网络图 D. 10双代号网络中既有外向箭线又有内向箭线段的结点是( C

27、 )。 A.起始结点 B.结束结点 C.中间结点 E.任意结点11双代号网络中只有外向箭线无内向箭线段的结点是( A )。 A.起始结点 B.结束结点 C.中间结点 E.任意结点12双代号网络中只有内向箭线无外向箭线段的结点是( B )。 A.起始结点 B.结束结点 C.中间结点 E.任意结点 13搭接网络计划比较适用( B )表达。 A. 双代号网络图 B.单代号网络图 C. 时标网络图 D.横道图 6自由时差,是各项工作在不影响紧后工作(A )时间的条件下所具有的机动时间。 A.最早开始 B.最早结束 C.最迟开始 D.最迟结束 17时标网络计划比较适用( A )表达。 A. 双代号网络计

28、划 B.单代号计划网络 C. 搭接网络计划 D.横道图18用于检查工程实际进度与计划进度的比较,实际进度前锋线比较法适用( D )。 A. 双代号网络计划 B.单代号计划网络 C. 搭接网络计划 D.时标网络计划21香蕉图的绘制依据是工作的( A )。A最早开始时间和最迟开始时间 B。最早开始时间和最迟结束时间C最迟开始时间和最迟结束时间 D。最迟开始时间和最早开始时间22在网络计划中,关键工作的总时差值为( C )。 A零 B。最大 C。最小 D。不定数2前锋线比较法适用施工进度计划用( C )表达。 A. 双代号网络图 B.单代号网络图 C. 时标网络图 D.横道图 3若工作的延误时间大于

29、该工作的自由时差,小于总时差,说明此延误时间对后续工作( A ),对总工期(C )。 A. 有影响,但可不作调整 B. 有影响,必须调整 C 无影响,且不需调整 D. 虽无影响,但要调整 4网络图中由节点代表一项工作的表达方式称作(C )。A.时标网络图 B.双代号网络图 C.单代号网络图 D. 搭接网络 30在网络计划中,关键工作的总时差值为( A )。A.在不影响总工期的前提下,该工作可以利用的机动时间 B.在不影响其紧后工作最迟开始的前提下,该工作可以利用的机动时间 C.在不影响其紧后工作最迟完成时间的前提下,该工作可以利用的机动时间D.在不影响其紧后工作最早开始时间的前提下,该工作可以

30、利用的机动时间6自由时差,是各项工作在不影响紧后工作(A )时间的条件下所具有的机动时间。 A.最早开始 B.最早结束 C.最迟开始 D.最迟结束 10双代号网络中既有外向箭线又有内向箭线段的结点是( C )。 A.起始结点 B.结束结点 C.中间结点 E.任意结点11双代号网络中只有外向箭线无内向箭线段的结点是( A )。 A.起始结点 B.结束结点 C.中间结点 E.任意结点12双代号网络中只有内向箭线无外向箭线段的结点是( B )。 A.起始结点 B.结束结点 C.中间结点 E.任意结点 13搭接网络计划比较适用( B )表达。 A. 双代号网络图 B.单代号网络图 C. 时标网络图 D

31、.横道图17时标网络计划比较适用( A )表达。 A. 双代号网络计划 B.单代号计划网络 C. 搭接网络计划 D.横道图18用于检查工程实际进度与计划进度的比较,实际进度前锋线比较法适用( D )。 A. 双代号网络计划 B.单代号计划网络 C. 搭接网络计划 D.时标网络计划21香蕉图的绘制依据是工作的( A )。A最早开始时间和最迟开始时间 B。最早开始时间和最迟结束时间C最迟开始时间和最迟结束时间 D。最迟开始时间和最早开始时间22在网络计划中,关键工作的总时差值为( C )。 A零 B。最大 C。最小 D。不定数2实际进度前锋线是用( B )进行进度检查的。 A横道计划 B时标网络计

32、划C里程碑计划 D搭接网络计划 3.某工程网络计划中,C工作的总时差为8d,自由时差为5d,在检查实际进度时,发现C工作的持续时间延长了6d,则说明c工作的实际进度将使其紧后工作的最早开始时间推( D )。A6d,同时使总工期延长6d C6d,同时使总工期延长2dB1d,同时使总工期延长2d D1d,但不影响总工期4.某工程网络计划中,C工作的总时差为6d,自由时差为5d,在检查实际进度时发现怍的持续时间延长了8d,则说明此时C工作的实际进度(A. )。 A.将使其紧后工作的最早开始时问推迟3d,并使总工期推迟2d B.将使其紧后工作的最早开始时间推迟2d,并使总工期推迟2d C.将使其紧后工

33、作的最早开始时间推迟3d,但不影响总工期 D.将使其紧后工作的最早开始时间推迟2d,但不影响总工期5.在工程网络计划执行过程中,如果需要确定某工作进度偏差对总工期的影响,应根( B )的差值确定。A自由时差与总时差 C自由时差与进度偏差 B总时差与进度偏差 D时距与进度偏差7.当计算工期不能满足合同要求时,应首先压缩( C )的持续时间。 A.持续时间最长的工作 B总时差最长的工作 C关键工作 D非关键工作7.在进行网络计划费用优化时,应首先将(A )作为压缩持续时间的对象。 A.直接费用率最低的关键工作 B直接费用率最低的非关键工作 c.直接费用率最高的非关键工作 D直接费用率最高的关键工作8.在网络计划的执行过程中检查发现,D工作的总时差由3d变成了1d, 则说明D工作的实际进度( D )。 A拖后1d,影响工期ld B拖后3d,影响工期1d C. 拖后4d,影响工期ld D拖后2d,不影响工期6自由时差是不影响( )的机动时间。 A紧前工作最早开始时间 B紧前工作最迟开始时间 C紧后工作最早开始时间 8一个双代号网络图中,应该是(

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
