收藏 分销(赏)

监理工作总结报告新.doc

上传人:精*** 文档编号:1968594 上传时间:2024-05-13 格式:DOC 页数:12 大小:96KB
下载 相关 举报
监理工作总结报告新.doc_第1页
第1页 / 共12页
监理工作总结报告新.doc_第2页
第2页 / 共12页
监理工作总结报告新.doc_第3页
第3页 / 共12页
监理工作总结报告新.doc_第4页
第4页 / 共12页
监理工作总结报告新.doc_第5页
第5页 / 共12页
点击查看更多>>
资源描述

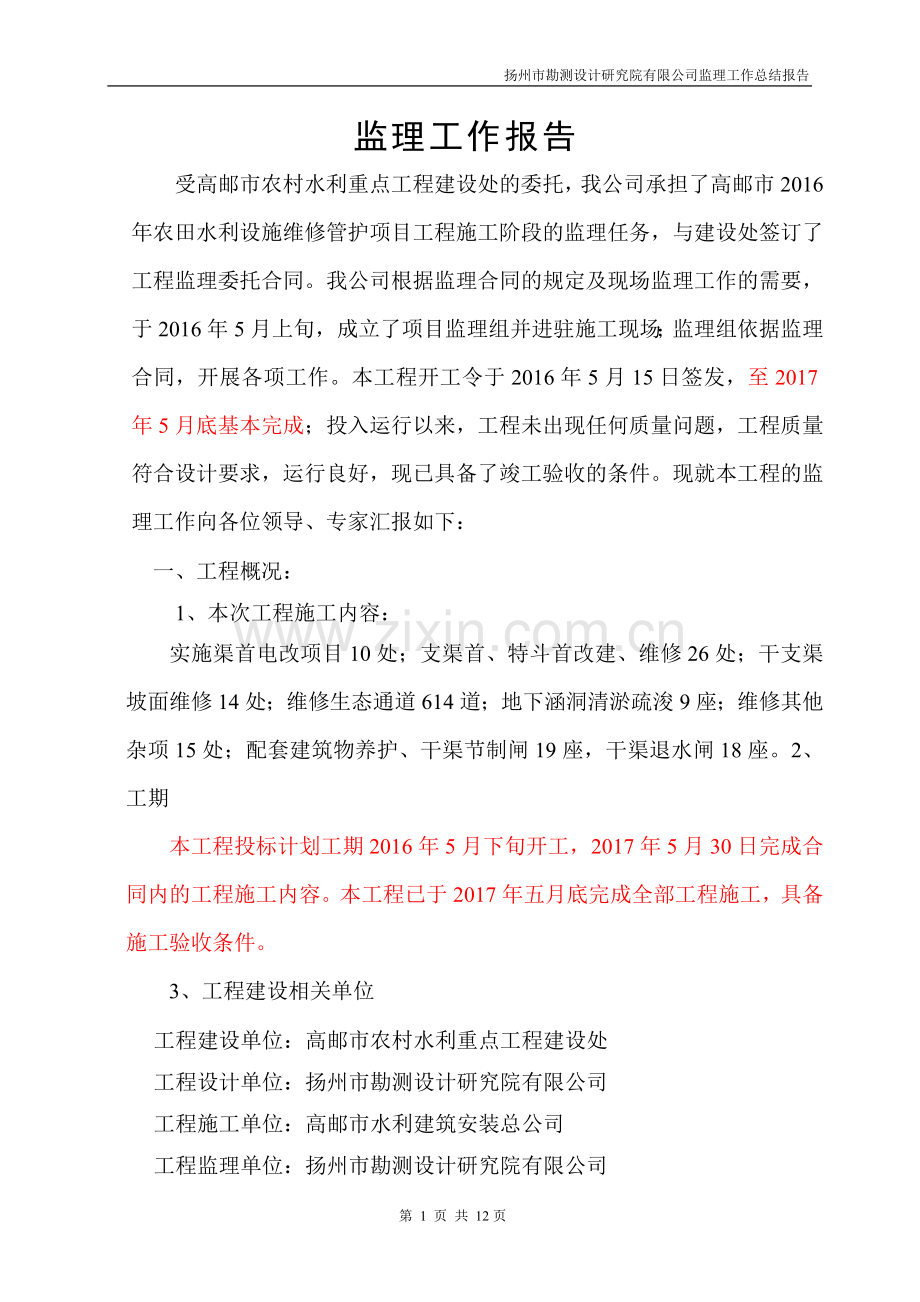

1、扬州市勘测设计研究院有限公司监理工作总结报告高邮市2016年农田水利设施维修管护项目监理工作报告 扬州市勘测设计研究院有限公司2017年12月16日高邮市2016年农田水利设施维修管护项目监理工作报告受高邮市农村水利重点工程建设处的委托,我公司承担了高邮市2016年农田水利设施维修管护项目工程施工阶段的监理任务,与建设处签订了工程监理委托合同。我公司根据监理合同的规定及现场监理工作的需要,于2016年5月上旬,成立了项目监理组并进驻施工现场;监理组依据监理合同,开展各项工作。本工程开工令于2016年5月15日签发,至2017年5月底基本完成;投入运行以来,工程未出现任何质量问题,工程质量符合设

2、计要求,运行良好,现已具备了竣工验收的条件。现就本工程的监理工作向各位领导、专家汇报如下:一、工程概况:1、本次工程施工内容:实施渠首电改项目10处;支渠首、特斗首改建、维修26处;干支渠坡面维修14处;维修生态通道614道;地下涵洞清淤疏浚9座;维修其他杂项15处;配套建筑物养护、干渠节制闸19座,干渠退水闸18座。2、工期本工程投标计划工期2016年5月下旬开工,2017年5月30日完成合同内的工程施工内容。本工程已于2017年五月底完成全部工程施工,具备施工验收条件。3、工程建设相关单位工程建设单位:高邮市农村水利重点工程建设处工程设计单位:扬州市勘测设计研究院有限公司工程施工单位:高邮

3、市水利建筑安装总公司工程监理单位:扬州市勘测设计研究院有限公司质量目标:合格二、监理组织及规划:1、监理组机构:扬州市勘测设计研究院有限公司委派了具有多年水利工程和相关类似工程监理经验的总监理工程师担任项目总监,负责监理组日常工作的开展,监理组由总监、测量、材料试验、土建等专业工程师及现场监理员组成,根据工程结构形式简单但旁站监督任务重的建设特点,现场监理人员以中青年为主。2、监理设施:监理组办公用房在工程附近租用民房,配备了汽车、电动车等交通工具及电脑、打印机、扫描仪、数码相机等办公用品;测量、复核、检查时配备了全站仪、水准仪、回弹仪、钢卷尺、直尺等测量、检测、试验用具等,满足日常业务的开展

4、。3、监理规划:监理组进场后,总监理工程师根据相关合同及规范的规定,结合现场实际情况,及时编制了工程监理规划并通过单位审批,明确了工程各控制目标,明确现场相关监理人员的职责,指导现场监理工作的开展。三、监理过程:为做好整治工程的监理工作,有效地进行“三控制、两管理、一协调”,达到监理工作目标的实现,监理组从制度建立、确定正确检测方式、三大控制、安全文明施工管理和协调各方矛盾等几个方面着手来履行监理合同。 1、制度建立:公司制定了相应监理工作制度,坚持“守法、公正、廉洁、科学”原则,严格遵守纪律,严格执行监理法规和省、部颁布的技术规范,以监理合同、施工合同和为依据进行工程目标控制,同时制定各岗位

5、监理人员的岗位职责,强化各岗位监理人员质量意识、规范意识和安全意识,在监理过程中督促施工单位建立健全质量保证体系,严格原材料质量控制,杜绝不合格材料进入施工现场;并坚持工序报验申请制度,经检验合格后才能进行后续工序施工,同时深入现场进行质量跟踪旁站监督,发现质量问题及时处理解决。2、确定正确检测方式和委托单位:在工程建设初期,及时考察委托检测单位的资质、等级等,确保试验检测数据的可靠性,在监理过程中采取平行抽检和跟踪送检等方法,保证检测数据的真实性,本工程委托的试验单位为江苏兴水工程质量检测有限公司该单位具有建设主管部门核定的工程质量检测资质。3、工程质量控制:在工程质量控制过程中,监理组根据

6、“人、机、料、法、环”这五大质量控制要素进行标准质量控制,坚持工序报验和施工方案审查批准关;坚持把好材料设备进场关;坚持工序质量验收关;隐蔽工程薄弱环节旁站关;试验检测资料准确及时关;合格工程验收关等六关,强化工程质量控制:严格施工方案报审:监理组要求施工单位根据施工图设计尽快报切实可行符合实际工况的总施工组织设计(包括质保体系、人员、设备、主要施工方法、总进度情况、安全措施等);监理组在认真审查了施工单位上报的施工方案后及时进行了审批,确保工程做到开始有方案,过程有依据,重点环节及易出隐患环节事前提醒,使施工单位心中有数,做到事先控制。同时对施工单位主要技术管理人员,特殊工种上岗证均一一检查

7、,为保证工程质量提供先决条件;工程测量:工程样线是保证工程按设计要求施工最基本的技术要素。在施工单位进入施工现场后,监理组及时组织了对基准点的复核测量,然后要求施工单位进行施工控制点和样线的测放,并以书面形式将放样的成果报监理组,监理组在收到施工单位上报的施工测量放样报验单后,立即组织测量工程师进行复核,在确认其施工样线的测放精度达到设计和规范要求后,监理组方签字确认,同意施工单位开始工程施工。、建筑材料的质量控制:建筑材料的质量是工程质量的基础,在监理组在确定组织人员时即配备了具有见证员资质的监理人员。在用于本工程永久建筑物的原材料进入施工现场前,监理组即要求施工单位根据监理规范的要求上报工

8、程材料进场报验单,监理组根据报验单报验的材料,核对工程材料的质保书、合格证等,在确定报验材料的质保书、合格证与材料相对应且符合要求后,见证员根据规范要求的方法、数量、频率等见证施工单位的取样员进行原材料的试样取样工作,并与施工单位一起送取样材料至试验室,使工程送检材料的测试结果具有真实性、代表性。检测结果如下:a. 水泥及粗细骨料:在水泥进场前,监理组要求施工单位进行申报,监理组根据规范要求审查其合格证、质保书是否齐全,产品批号与所进产品是否相符等。同时,监理组见证员及时在现场进行见证取样送检,由于工程施工任务紧,施工现场分散,为保证工程的顺利实施,监理组积极与材料质量检测单位进行沟通,要求其

9、及时提供各阶段的水泥检测报告,监理组根据其报告综合分析,认定其材料质量符合要求后方同意其投入使用。根据相关规范要求,袋装水泥同批号、同批次200t为一检验批。水泥共送检1批次,安定性和强度等各项指标均符合要求,共抽检1组;按规范检测频率进行粗细骨料取样送检,粗细骨料石子、砂同批次600t为一检验批,送检合格后方允许用于本工程。根据相关规范要求送检批次为:砂、石材料,先进行目测并和施工单位检验人员一起,按规定进行取样送检,试验结果为:黄砂1组,其细度模数、含泥量等符合要求;石子1组,其级配、含泥量符合要求符合质量要求;监理平行抽检碎石1组、黄砂1组, b.钢材:钢材进场后,监理组根据施工单位报送

10、的材料进场报审资料,核对生产厂家,合格证,炉号和批量,依据钢材随机取样规定(同一生产厂、炉号、材径按60T取样一次),监理组在现场见证取样,并随取样材料一起送至试验室,保证的送检材料的真实性。本工程送检的钢材冷拉、抗弯、抗折、屈服点物理指标等均符合国家规范要求。本工程共见证取样 1 批次,监理平行抽检 1批次,各标段具体检测:钢筋6的1组、8的1组、10的1组、12的1组,14的1组,16的1组,监理平行抽检1批次。c块石质量控制:为保证进场的块石质量能够满足规范和施工图设计的要求,在块石到达施工现场后,监理组对每车块石的质量进行察看,在确认运至现场的块石质量满足规范和设计要求后,方同意施工单

11、位将块石用于本工程。同时监理组对进场原材料根据规范要求也进行了平行检测,数据详见附件。、主体工程质量控制:在工程实施过程中,监理组首先要求施工单位上报工程施工方案,并要求施工单位严格按照审批后的施工方案进行施工。监理组采用监理通知的形式并在工地例会上提出,要求施工单位在每道工序完成后,必须及时报监理组进行检查验收,未经监理组验收的工序不得进行下道工序施工。同时,监理组在工程开工初即根据工程施工图设计进行了工程项目划分,并督促施工单位根据项目的划分上报工程质检资料。监理组根据工地实际情况共下了下发2份监理通知,施工单位对监理组提出的问题均及时进行了整改,整改后的工程质量达到了设计和规范要求。各分

12、项项目的质量控制如下:a、基坑开挖质量控制:基坑开挖主要控制基底高程、排水质量以及相关的尺寸,为保证质量,监理组严格基坑开挖的质量要点及报验程序,要求施工单位在开挖前做好整个工程的降排水,确保基底的降水效果满足质量要求,同时对其高程及基底土质情况进行检查,发现问题后及时与设计单位联系并组织实施,完成后及时填好基坑验槽记录并签认相关的工序报验申请,通过基坑验槽质量的严格把关,为确保了上部结构的安全打下了良好的基础。b、砼结构及砌石工程的质量控制:砼采用自拌和商品砼结合的方式,主要采用商品砼,监理组在砼浇筑前对砼厂家进行考察,确认其生产资质满足要求,满足要求后确定砼厂家。同时在商品砼进入施工现场后

13、,现场监理仔细核对商品砼的合格证、配合比通知单等质保资料是否齐全。在砼浇筑过程中,监理组现场监理人员采用了目测和随机检查砼坍落度的方法对砼质量进行控制,监理人员跟踪计量、校核、抽查,并全过程旁站,并及时做好现场取样、登记,并跟踪混凝土试块的试压。同时,现场监理人员在砼浇筑过程中全过程旁站监督,监督施工单位做好砼的振捣工作。c、回填土工程质量控制:填土之前,施工单位选择所用土料按土工试验标准(SOJ2884)进行送实验室做好了标准击实试验,选定了最优含水量、最大干密度。土方回填前,监理组及时对基坑内的积水、杂物等清除情况进行检查,符合要求后方同意其进行土方回填,而且砼或砂浆强度必须达到规定的设计

14、强度才能回填。为了有效的控制工程质量,监理组在重要部位和砼浇筑工序控制中,采用了旁站制度,在本次工程中监理组共收集23份旁站记录。四、监理效果1、工程进度控制施工单位进场后立即采取措施,积极克服困难,在建设单位的积极协助下及时解决了进场道路、交叉作业等困难,使工程得以顺利开工。在工程实施过程前,监理组对施工单位上报的施工计划进行了认真、严格的审查,并根据工程进展情况督促施工单位及时调整施工计划,对于关键部位要求施工单位严格按审查后的施工计划实施,确保人力和机械设备的投入,提高工作效率。在施工过程中发现制约工程进度的矛盾后及时与建设单位、施工单位共同研究,商讨对策并对调整后的进度计划进行审核并督

15、促其实施。监理组在施工过程中努力发挥自身的主观能动性,积极参与施工单位间的协调工作,督促施工单位按施工计划完成工程的施工任务。过程中建设单位对进度非常重视,多次召开进度专题会议,限期完成各施工段的工作,为工程施工的积极开展打下了很好的基础。2、设计变更的控制我监理组严格控制工程的设计变更,完善工程设计变更的审批程序,确保工程的造价在可控制范围内。3、投资及资金控制在进行投资控制时,监理组严格执行施工合同及招标文件有关规定,支付的工程量以施工图或修改设计及相关业主签证为依据,按实际完成的合格工程量进行支付,对额外工程量,监理组在进行认真细致的现场测量和认定后,由施工单位提出申请,经审核报业主批准

16、后支付,各标段具体支付情况:本工程合同价为3361661元,在建设期间共支付过两次工程进度款,第一次支付1422551元,第二次支付1203241元。合同内累计支付工程款2625792元,占总合同价78%。并本工程结算正在编制中。4、安全及文明施工管理安全生产和文明施工是保证工程顺利进行的重要环节,在工程开工令下发当日,监理组即以书面形式向施工单位下发了关于工程施工安全的监理通知,同时监理组加强施工安全和文明生产管理,要求施工单位在施工现场明显位置设置醒目的安全标语、警示牌和临时交通安全警示牌,定期检查安全装备的配备和使用情况,施工用电电线的架空情况和原材料堆放情况,并重点检查其基坑防护的质量

17、和效果。监理组发现问题后及时要求施工单位进行了整改。在业主、施工、监理三方的共同努力,本工程施工全过程未发生任何安全事故。五、工程质量评价根据江苏省水利工程施工质量检验评定标准、水利水电工程施工质量检验与评定规程SL176-2007,及桥梁工程施工与质量验收规程的相关施工质量检验评定标准,具体评定情况如下:本工程共划分为1个单位工程,11个分部工程,101个单元工程。分部工程全部合格,其中7个分部工程评为优良,优良率为63.60%,101个单元工程全部合格,其中74个单元工程评为优良,优良率77.65%。根据资料评定本单位工程为合格工程。混凝土试块强度统计:C25砼21组,最小强度为26.5

18、Mpa,达到设计强度,平均强度27.5 Mpa,符合要求;强度保证率为100%,全部合格,评定为优良。(监理平行检测抽检6组,最小强度为26.7MPa, 平均强度为27.25MPa,达到设计强度)M10砂浆3组,最小强度为12.1 Mpa,达到设计强度,平均强度12.2 Mpa,符合要求;M7.5砂浆试块6组,最小强度为7.80MPa,达到设计强度,平均强度为8.12Mpa,符合要求;试件全部合格,评定为合格。工程外观质量应得12分,实得11分,得分率91.7%。综合评定本工程为优良工程。六、经验与建议:监理单位受业主委托对工程建设实行科学的、规范的管理是十分必要的,特别是对于工程质量,监理部

19、对工程施工中进行事前、事中、事后的全过程跟踪控制管理,道道工序检测把关,对于工程中的一些技术难题,监理人员实行监帮结合,协助施工单位制定施工方案;对于出现的质量问题,监理人员及时分析并及时处理,从而使工程质量得到了有效保证。通过招投标制选择有实力的施工单位,也是保证工程质量的关键,工程质量的优劣与施工单位的实力和信誉紧密相关,一个施工单位自身内部的质量保证体系是否健全有效也是工程质量优劣的基础。有无工程质量意识和信誉也是关系到工程质量的主要方面,因此,选择有实力,有经验,讲信誉的施工单位是保证工程质量的关键。要确保本工程质量,必须提高全体施工人员的质量意识和质量管理水平,人人重视和参与质量管理

20、,形成人人对自已所负责工作的强烈责任感。要确保工程质量,必须及时有效的检查总结,实行分级检查监督十分有效,检查安排在关键时间和关键部位,能有效地掌握工程质量和进度,及时纠正和解决工地上的矛盾和问题,工地施工管理人员每天开碰头会及时解决施工中的各种问题,在各工序结束后开好分析总结会,对照事先计划与质量预测情况,找出存在问题,总结经验,不断提高管理水平。七、附件附件:监理平行检测汇总表(1)原材料: 水泥检测结果汇总表批次标准稠度用水量(%)凝结时间(min)抗折强度(MPa)抗压强度(MPa)安定性检测结论初凝终凝3天28天3天28天130.01902455.67.629.045.7合格符合规范

21、要求粗、细骨料材料检测结果汇总表砂碎 石批次含泥量(%)细度模数颗粒级配批次含泥量(%)针片状颗料(%)压碎值(%)级 配10.82.510.1135.61631.5 连续级配(2)砼试块C25混凝土试块试压结果汇总表序号抗压强度代表值(MPa)使用部位126.9南关干渠管理所仓库基础226.7上庄金桥支渠首底板326.9界牌凌湖支渠首洞身、工作桥427.2二沟人字河下游石墙底板528.1界牌凌湖支渠首管理房屋面627.7横泾河退水闸管理房屋面其中专业理论知识内容包括:保安理论知识、消防业务知识、职业道德、法律常识、保安礼仪、救护知识。作技能训练内容包括:岗位操作指引、勤务技能、消防技能、军事

22、技能。二培训的及要求培训目的安全生产目标责任书为了进一步落实安全生产责任制,做到“责、权、利”相结合,根据我公司2015年度安全生产目标的内容,现与财务部签订如下安全生产目标:一、目标值:1、全年人身死亡事故为零,重伤事故为零,轻伤人数为零。2、现金安全保管,不发生盗窃事故。3、每月足额提取安全生产费用,保障安全生产投入资金的到位。4、安全培训合格率为100%。二、本单位安全工作上必须做到以下内容: 1、对本单位的安全生产负直接领导责任,必须模范遵守公司的各项安全管理制度,不发布与公司安全管理制度相抵触的指令,严格履行本人的安全职责,确保安全责任制在本单位全面落实,并全力支持安全工作。 2、保

23、证公司各项安全管理制度和管理办法在本单位内全面实施,并自觉接受公司安全部门的监督和管理。 3、在确保安全的前提下组织生产,始终把安全工作放在首位,当“安全与交货期、质量”发生矛盾时,坚持安全第一的原则。 4、参加生产碰头会时,首先汇报本单位的安全生产情况和安全问题落实情况;在安排本单位生产任务时,必须安排安全工作内容,并写入记录。 5、在公司及政府的安全检查中杜绝各类违章现象。 6、组织本部门积极参加安全检查,做到有检查、有整改,记录全。 7、以身作则,不违章指挥、不违章操作。对发现的各类违章现象负有查禁的责任,同时要予以查处。 8、虚心接受员工提出的问题,杜绝不接受或盲目指挥;9、发生事故,应立即报告主管领导,按照“四不放过”的原则召开事故分析会,提出整改措施和对责任者的处理意见,并填写事故登记表,严禁隐瞒不报或降低对责任者的处罚标准。 10、必须按规定对单位员工进行培训和新员工上岗教育;11、严格执行公司安全生产十六项禁令,保证本单位所有人员不违章作业。 三、 安全奖惩: 1、对于全年实现安全目标的按照公司生产现场管理规定和工作说明书进行考核奖励;对于未实现安全目标的按照公司规定进行处罚。 2、每月接受主管领导指派人员对安全生产责任状的落第 11 页 共 12页

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 应用文书 > 报告/总结

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
