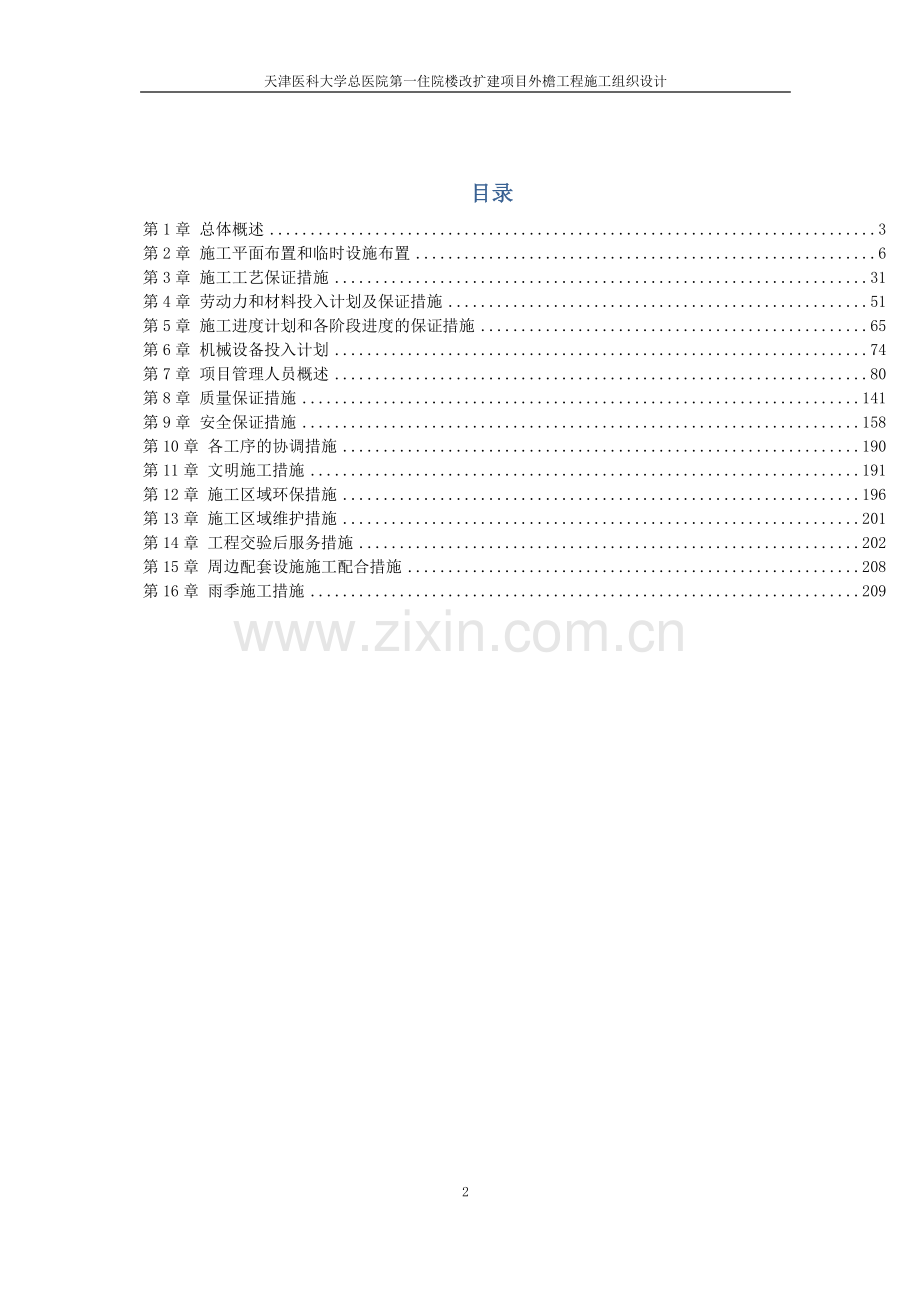

1、天津医科大学总医院第一住院楼改扩建项目外檐工程施工组织设计 天津医科大学总医院第一住院楼改扩建项目外檐工程施工组织设计191目录第1章 总体概述3第2章 施工平面布置和临时设施布置6第3章 施工工艺保证措施31第4章 劳动力和材料投入计划及保证措施51第5章 施工进度计划和各阶段进度的保证措施65第6章 机械设备投入计划74第7章 项目管理人员概述80第8章 质量保证措施141第9章 安全保证措施158第10章 各工序的协调措施190第11章 文明施工措施191第12章 施工区域环保措施196第13章 施工区域维护措施201第14章 工程交验后服务措施202第15章 周边配套设施施工配合措施2
2、08第16章 雨季施工措施209第1章 总体概述第1节 施工总体目标1. 工程概况天津医科大学总医院第一住院楼改扩建项目外檐工程标段简介一.招标单位天津市建筑设计院二.工程名称天津医科大学总医院第一住院楼改扩建项目外檐工程三.工程地址天津市和平区鞍山道154号天津医科大学总医院院内四.招标范围窗户改造及外墙真石漆施工五.工程规模本标段幕墙面积约29000平米六.承包方式包工包料七.工期目标总工期80日历天,开工日期:2016年6月10日,竣工日期:2016年8月30日八.质量要求国家验收规范合格标准九.安全文明施工目标争创天津市文明工地,无死亡事故,无重大伤残十.主要经济技术指标满足设计要求,
3、国家规范和行业的要求。2.项目简介本项目位于天津市和平区鞍山道154号天津医科大学总医院院内,天津医科大学总医院第一住院楼改扩建工程,最高层数14层,最大单跨跨度9米,最高高度54米,无地下工程。我方本次改造内容主要为:外檐门窗工程;外檐涂料工程(包括空鼓现象检测及拆除维修、喷刷真石漆涂料等);室外零星工程(包括原台阶、平台、坡道修补以及室外需维修零星项目);外檐标识(字体大小:1800mm*1800mm,间距300mm)。3.项目特性解读本工程为天津医科大学第一住院楼病房改造工程,首先我们考虑施工时尽量减少对医院正常运作的影响。如何既保证医院外立面改造正常按进度计划施工,同时又要考虑到医院病
4、房的施工噪音控制,门窗更换室内防护,以及地面人流的安全保护措施,防止外墙施工中高空坠物造成人员财产损失等安全问题。为此,我司编制了针对本工程的施工组织设计。4. 现场情况第2章 施工平面布置和临时设施布置第1节 施工场地布置1. 平面布置针对本项目医院病房楼改造工程特点,进场前总包单位项目部给我司提了很多要求和宝贵意见,我司也反复勘察了现场实际情况。对现场施工安全防护临时设施布置方案进行了多次修改,总体原则就是保证外墙改造施工对现场人员及财产安全不造成损失。(平面布置图详见附件)。2. 建筑垃圾的清运我公司在施工过程中所产生的建筑垃圾等废弃物将集中存放于现场指定的垃圾堆场,当天垃圾当天清运出场
5、。第2节 现场管理1. 场容场貌区域分开设置,围挡围栏整洁美观.图牌按规定设置整洁有序.文字正确;装饰施工道路畅通,道路.堆场.脚手架底下硬化,平整.无积水;材料分类分规格堆放,机械设备布局合理.保养清洁;设置密闭式的垃圾箱.生活垃圾与建筑垃圾应分类存放,建筑垃圾随做随清,生活垃圾日产日清。2. 环境保护2.1 施工区域有防治大气污染措施,装饰工程改造需局部拆除建筑物时,应采取隔离.洒水等措施。2.2 现场采用清洁能源,严禁焚烧各类废弃物,严禁排放有毒有害气体。2.3 施工区域有防治水土污染措施,装饰施工废弃的油料和化学溶剂,不得随意倾倒,将集中处理。2.4 有防治施工噪声措施,合理布局机械设
6、备,强噪声的机械设备尽可能按排在远离病房区的一则。2.5合理按排作业时间,电锤等强噪声作业按排在白天,并尽可能降低噪声。2.6 运输材料的车辆进入施工区域,严禁鸣笛,装卸材料轻拿轻放。3. 综合治理(治安与生活区消防.卫生防疫等)3.1 人员与标识管理。装饰施工区域设置门卫或值班人员,外来人员不得擅自进入施工区域;项目经理.一般管理人员.作业成员.特殊工种(有特殊规定除外)均应统一着装(公司工作服),佩戴安全帽和胸卡;现场有作业人员花名册。 4. 实施程序4.1 我公司将认真贯彻本方案,加强动态管理;公司工程管理部将加强督查。4.2我项目部应向公司申报需求,包括:标牌.标识.工作服.安全帽.胸
7、卡等。4.3 现场标准化管理实施情况,结合综合检查一起考核。5. 进门口图牌设置(在工地主入口鲜目处):“苏明工地欢迎你”6. 安全纪律牌6.1 进入施工区域必须遵守各项安全管理规定,服从管理。6.2 首次进入施工区域的作业人员,须由班组长或管理人员陪同,接受入场安全教育,进行登记备案。6.3 参观人员进入施工区域,必须经现场主管同意,并有人陪同。6.4 所有进入施工区域人员,均必须戴安全帽。6.5 不得穿高跟鞋.拖鞋进入施工区域。6.6 施工区域禁止随意穿行,必须走安全通道。6.7 施工区域禁止抽烟,用火须取得动火证。6.8 施工区域禁止打闹.嬉戏。6.9 酒后不得进入施工区域,严禁上岗作业
8、。6.10严禁擅自动用施工区域的各种机械.电器设备。10. 警钟长鸣牌11. 安全巡视员管理制度11.1 值班人员必须坚守岗位,认真履行职责,不得擅自离岗。11.2 应忠于职守,不徇私情,依法办事。11.3 货物进出有权查验,发现可疑情况应立即查问拦截扣留,并向负责人汇报。11.4 严禁无关人员在范围内逗留或寻衅闹事,发现异常情况及时处置,并向领导汇报。11.5 加强值班巡逻和夜间守护,重要部位.要害部位.防火部位要做到心中有数,确保要害部位安全,维护正常秩序。11.6 发现治安隐患应当及时反映,发生案件应当保护现场,并有权报告。11.7 对玩忽职守造成损失的,应当承担相应的经济赔偿责任。12
9、. 清欠建筑民工工资告知牌(见图例)12.1 工程名称 工程地址 开竣工日期 年 月 年 月建设单位 单位地址总包单位 单位地址项目经理 电话/手机每月发放 工资日期月日发放地点劳务单位 劳务单位现场负责人 现场负责人联系电话 联系电话属地建设行政主管部门属地劳动和社会保障部门地址 地址电话 电话市建设行政主管部门:12.2 公开告知事项(1) 施工单位应使用具有相应资质的劳务队伍,签订书面劳务合同,严格按劳务合同的约定及时足额支付劳务工程款。不得向无资质的个体承包人发包劳务工程。(2) 用人单位必须依法与其使用的建筑民工签订书面劳动用工合同,明确劳动合同期限.工作内容.劳动报酬和支付形式以及
10、支付时间等内容,严格按劳动用工合同约定每月按时足额发放民工工资。(3) 总包单位是建筑民工工资相关工作的第一责任人,劳务单位是直接责任人。13. 工程概况牌工程名称:(全称)。施工内容:多家单位施工时应注明施工区域和范围。建设单位:(全称)。设计单位:(全称)。施工单位:(全称)。监理单位:(全称)。施工工期:填写合同工期。质量目标:含创优目标。安全目标:含文明施工目标。绿色施工目标:通过公司验证。施工许可证文号:14. 项目管理人员名单牌14.1 建造师(项目经理):姓名.注册号,安全生产考核合格证书号。14.2 项目工程师(施工员):姓名.建设企事业单位专业管理人员岗位证书号.安全生产考核
11、合格证书号。14.3 专职安全员:姓名.安全生产考核合格证书号。14.4 质检员:姓名.建设企事业单位专业管理人员岗位证书号。14.5 材料员:姓名.材料员证书号。14.6 资料员:姓名.资料员证书号。14.7 监督电话:相关分公司经理办公室电话。14.8 工程管理部 办公室电话。15. 安全生产责任牌15.1建造师(项目经理)的安全生产责任贯彻“安全第一,预防为主,综合治理”的安全生产方针和企业管理方针,对项目的安全施工负责,落实安全生产责任制度.安全生产规章制度和操作规程,确保安全生产费用的有效使用,并根据工程特点组织制定安全施工措施,建立项目安全管理机构,组织安全生产检查和安全教育,消除
12、安全事故隐患,及时.如实报告生产安全事故和组织事故救援。15.2项目工程师(施工员)的安全生产责任根据相关质量.安全.环境.职业健康等标准和规定组织施工;负责编制施工组织设计中的安全技术措施.专项施工方案和施工区域应急救援预案以及重大危险源及环境因素清单,编制书面安全质量技术交底,施工前向有关人员交底,并履行双方签字手续;做好噪声.固体废弃物.废水.粉尘等有关环境因素及重大危险源的控制管理工作。15.3专职安全员的安全生产责任负责现场安全监督检查,加强对特种作业过程.临时用电(含用电设备).脚手架.临边洞口.高处作业监督检查;发现隐患.及时向建造师(项目经理)报告,提出整改意见,并督促实施;及
13、时制止违章指挥.违章作业.违反劳动纪律的现象,制止无效时有权越级报告;收到相关监督机构或公司部门的整改通知书后,督促施工班组限期整改,整改结束后负责通知原签发人员到场验证。15.4质量员的安全生产责任按照装饰工程的质量标准和施工技术方案,加强施工过程中的质量监督,防止由于质量原因引发安全事故。15.5材料员的安全生产责任按照国家现行标准采购材料,负责进场材的验收,禁止不合格的材料进入施工区域;做好现场材料的合理堆放.标识(包括:品种.规格.数量.质量等级.产地或生产厂家.有效期).贮存.防护等,防止不合格材料和失效材料误用;做好施工设备的进.退场验收与记录,并负责设备的日常维护和保养。15.6
14、作业班组长的安全生产责任遵守各项安全生产规章制度,执行安全技术交底,拒绝“三违”,带领班组安全作业;工作前要对作业环境.机电设备进行安全检查,发现问题立即采取改进措施,或立即报告建造师(项目经理);发现事故应及时报警.施救和上报。15.7作业人员的安全生产责任遵守本工种操作规程和安全技术交底,不违章作业,不违反劳动纪律,服从指挥(但有权拒绝违章指挥);正确使用个人劳动防护用品;特殊工种须持证上岗。16. 消防保卫牌16.1建造师(项目经理)对施工区域的消防.治安保卫全面负责,贯彻落实公司各项防火.治安保卫制度,组织制订各项预防措施和应急预案,并定期组织检查,使之持续改进。16.2项目工程师(施
15、工员)要结合有关分部分项装饰施工的实际,做好针对性的防火安全技术交底。16.3专职安全员要协助建造师(项目经理)做好防火.保卫安全的专项教育,管理好消防灭火器材,定期充气换药,确保器材的有效好用,加强动火作业过程和生活区的监督检查,发现隐患及时解决。16.4材料员要按消防要求,加强对易燃易爆材料的堆放.贮存和使用管理。16.5班组长对作业防火和本班组的生活区的防火负责,督促本班组的人员不得擅自动用明火,严禁私接乱拉电线,禁止吸游烟和躺在床上吸烟;作业人员应遵章守纪,严格执行各项消防制度。16.6电工.焊工严格执行持证上岗制度,电工应经常检查电器设备和线路的安全状况,发现隐患及时整改,防止电器短
16、路和超负荷等引发火灾,对违规用电.不听劝阻的有权采取断电措施;焊接作业必须执行动用明火审批手续制度,并在安全员的监护下进行作业。16.7施工区域和生活区按照江苏省建设工程施工区域消防安全标准配备消防防火器材,并明确消防责任人。16.8加强门卫值班,外来人员要进行登记,未经许可不得擅自进入施工区域;本公司员工按规定着装.配戴安全帽和胸卡;项目部有施工.作业人员进退场记录。16.9发生治安事故或火灾时,应立即报告;并主动参与有组织的火灾扑救工作。报警电话:110火警电话:11917. 文明施工牌17.1按公司“装饰现场标准化实施方案”实行封闭作业和围栏作业,围挡围栏整洁美观,作业.生活.办公等三大
17、区域分开设置,图牌位置合理.整洁有序。 17.2装饰施工道路畅通,道路.堆场.脚手架底下硬化.平整.无积水;材料分类分规格堆放,机械设备布局合理.保养清洁;设置密闭式的垃圾箱,生活垃圾与建筑垃圾应分类存放,建筑垃圾随做随清,生活垃圾日产日清。17.3临时设施按公司“装饰现场标准化实施方案”设置,材料符合安全.环保.节能.消防要求;室内清洁卫生,有卫生责任人和相关卫生管理制度。18. 绿色施工牌18.1在确保装饰工程质量和施工安全的前提下,施工过程中统筹节能.节水.节电.节材和搞好环境保护,开展节能减排降耗活动。18.2优先采购节能.环保型的装饰材料,优先使用低能耗的装饰施工工艺和低能耗的施工机
18、械设备。18.3施工区域有防治大气污染和控制扬尘措施,现场采用清洁能源,严禁焚烧各类废弃物,严禁排放有毒有害气体。18.4有防治施工噪声措施,合理布局机械设备,强噪声机械设备尽可能安排在远离居民区的一侧;冲击钻.电锤等强噪声作业尽量安排在白天,并尽可能降底噪声(特殊情况夜间作业需经批准);18.5车辆进入施工区域,严禁鸣笛,装卸材料轻拿轻放;特种垃圾清运经有关部门批准,并应覆盖严密.防止抛洒.滴.漏。19. 施工区域总平面布置图详见平面布置图20. 办公室图牌设置20.1 现场管理人员网络图(见图例)20.2各管理人员岗位职责牌20.3 施工总进度计划表20.4工程质量管理网络图20.5 职业
19、健康安全.环境管理网络图20.6 项目应急救援组织网络图20.7 项目开工审批制度20.8 隐蔽(中间)工程验收制度20.9 工程项目竣工预验收制度20.10工程检查制度20.11企业精神宣传牌20.12现场会议室挂企业方针横幅第3节 临时设施管理措施1. 施工区域临时设施搭建和管理施工区域平面布置以现场的平面布置图为主,施工考虑材料.构件现场堆放场地.临时用地.垂直运输.水电.场外运输等。施工平面的合理布置是施工组织的重要环节,其主要是通过立体的整体规划.平面的具体安排这两种基础手段,达到施工区域安排的合理化.程序化.系统化,有助简化施工的复杂关系或方便综合管理,实现文明施工。2 办公室管理
20、现场办公室考虑采用简易集装箱,现场办公室门口旁应挂上现场各班组一周施工作业告示牌.会议室内悬挂下列标准图表2.1 质量.安全.文明施工.消防防火责任人的任命书;2.2 管理机构及管理人员分工表;2.3 施工工期控制总进度计划表;2.4 天气晴雨表;2.5 工程概况表;2.6 施工实际形象进度图;2.7 施工平面布置图;2.8 技术(质量)责任制度牌;2.9 安全责任制度牌;2.10消防责任制度牌;2.11文明责任制度牌。3仓库管理3.1现场材料必须按施工区域平面布置管理图堆放整齐。3.2 不允许使用易燃材料搭设现场仓库。仓库内的货架必须采用金属构架,货架摆设整齐。3.3 材料分门别类存放,摆放
21、整齐,并设置标牌,标明名称.规格.型号,合格品.不合格品.待检品分类摆放,并标志清晰。3.4 大宗设备材料.成品或半成品必须在规定的地方堆放整齐,不侵占场内道路或产生安全隐患。3.5 危险品设专门仓库存放,同时配备足够的灭火器材,设置防火禁令牌及危险标志。3.6 仓管人员定岗定责,负责收发料并保持库内整洁.有条理.帐目清楚。第3节 标识管理措施为了引起人们对不安全因素的注意,促使人们对威胁安全和健康的物体和环境尽快作出反应,减少或避免事故的发生,我公司将在施工区域内设置安全警示标志。1我公司在施工区域内设置相关警示标志,以预防事故的发生。2. 警示标识包括安全警示标志.防火警示标志.固体废物分
22、类标志消防安全标志等。3我公司在施工区域设置安全标志,在施工区域的道路上设置交通安全标志。4在施工暂时停止.再开工或作业发生变更时进行安全警示。例如:“危险禁入”“暂停使用”等。5在危险性高的作业时,例如:吊装作业.高处作业.有限空间作业.夜间作业时要进行安全警示。6在紧急场所设置指令标志,如紧急出口方向,疏散通道方向等。7防火区域标志:显位置设置防火区域标志。8对消防设施进行提示性标识,如报火警电话.消防栓.消防水带.灭火器等存在的位置。第4节 临时用电专项方案1 施工区域配电情况(1) 根据施工组织设施及施工区域要求,严格贯彻执行施工区域临时用电安全技术规范。(2) 根据土建提供的电源,配
23、置三相五线制,专用保护零线系统至各用电设备,在各个施工面配备足够的分电箱。(3) 严格按照三级配电二级保护,施工机械用电做到“一机、一闸一漏、一箱。”2 施工区域临时用电安全措施临时用电管理:由院方提供的总配变电箱位置,分别引送到其它区域配电箱,配100A带漏电保护的空气开关,同时配套安装电缆和熔断器。电线电缆采用悬挂式接到各施工用电区,钢筋挂钩采用黄蜡管或水平塑料管绝缘包裹。现场采用36V低压照明送电方式,所有施工面接通并保持现场照度,满足精装要求。各段控制、现场用电由项目部控制用电量,与建设单位、土建单位共同抄写用电度数,最后工程竣工后一并按实结清,现场专业电工负责现场用电安全。(1) 安
24、装、维修或拆除施工区域的临时用电,必须由专业电工完成。(2) 施工时与外界高压电线要保持不低于4米的安全操作距离,若低于4米,要进行屏障、遮拦等防护措施。(3) 施工区域临时用电应采用TN-S接零保护系统。(4) 临时用电要进行“三级配电两极保护”,总电箱、末端电箱必须设置合格有效的漏电保护器。电线应从电箱下引出,电箱门应关上、上锁,有防雨水措施。(5) 对于用三相电的设备,必须严格执行“一机、一闸、一漏、一箱”的规定。(6) 施工区域临时用电应采用橡皮绝缘电缆,室内电缆应架空2.5米高,架空要用绝缘材料。(7) 临时照明灯具底座上部采用金属杆件,高度不低于2.4米,电线接头处要用绝缘布包扎。
25、3 接地保护及防雷保护安全措施(1) 当施工区域设有专供施工用的低压侧为380/220V中性点直接接地的变压器时,其低压应采用保护导体和中性导体分离接地系统(TN-S系统)、,或电源系统接地,保护导体就地接地系统(TT系统)。但由同一电源供电的低压系统,不宜采用上述两种系统。(2) 一类电气设备的金属外壳及该电气设备连接的金属构架,必须采用可靠的接地保护。4 接零保护应符合下列规定(1) 架空线路终端、总配电盘及区域配电箱与电源变压器的距离超过50米以上时,其护零线(PE线)、应作重复接地,接地地阻不应大于10欧姆。(2) 接引至电气商务的工作零线与保护零线必须分开。保护零线上严禁装设开关或熔
26、断器。(3) 保护零线和相线的材质应相同,保护零线的最小截面应符合下表的规定:保护零线最小截面相线截面(mm2)保护零线最小面积(mm2)相线截面(mm2)保护零线最小截面(mm2)S165S35S/216S3516(4) 接引至移动式电动工具或手持式电动工具的保护零线必须采用铜芯软线,其截面不宜小于相线的1/3,且不得小于1、5。(5) 用电设备的保护地线或保护零线应并联接地,并严禁串联接地或接零。(6) 当施工区域不单独装设低压侧为380/220V中性点直接接地的变压器而利用原有供电系统要求作保护接零或保护接地。(7) 保护接地或保护零线应采用焊接、压接、螺栓连接或其它可靠的方法连接。严禁
27、缠绕或钩挂。(8) 低压用电设备的保护地线可利用金属构件、钢筋混凝土构件的钢筋等自然接地体,但严禁利用输送可燃液体、可燃气体或爆炸性气体的金属管道作为保护地线。5 施工区域照明安全措施(1) 施工区域使用的照明灯具和器材必须绝缘良好,并应符合现行国家有关标准的规定。(2) 照明线路的布线应整齐,相对固定,不应有临时观点。室内安装的固定式照明灯具悬挂高度不得低于2.5m,室外安装的照明灯具不得低于3m。安装在露天工作场所的照明灯具应选用防水型灯头。(3) 现场办公室、宿舍、工作棚内的照明线,除橡胶软电缆和塑料护套线外,均应固定在绝缘子上,并应分开敷设;穿墙时应套绝缘线管。(4) 照明电线线路不得
28、接触潮湿的地面,并不得接近热源和直接绑在金属构件上,在脚手架上安装临时照明时,应在竹木脚手架上装绝缘子,在金属脚手架上应设木横担和绝缘子。(5) 照明开关应控制相线。当采用螺口灯头时,相线应接在中心触头上。(6) 照明灯具与易燃物之间,应保持一定的安全距离,普通灯具不宜小于300mm;聚光灯、碘钨灯等高热灯具不宜小于500mm,且不得直接照射易燃物。当距离不够时,应采取隔热措施。6 防触电安全措施(1) 脚手架绝缘防电应符合下列要求:脚手架不应在高、低压电线下架设,严禁架设在外电线路的一侧。脚手架必须绝缘防电,其架体外侧边缘距外电架空线路边线之间的安全操作距离不小不动声色下列数值:外电线路电压
29、(KV)111035110154220330500安全操作距离(m)4681015(2) 当上述两项无法实现时,应符合施工区域临时用电安全技术规范(JGJ462005)、第3、2、13、2、2条规定。(3) 脚手架上使用的电动机械与手动工具,应按施工区域临时用电安全技术规范第八章有关规定执行。7 施工用电导线计算(1) 型材切割机2kw Kx=0.65 COS=0.7 tg=1.17Pjs=Kx Pe=0.65x2=1.3(kw)Qjs=Pjs tg=1.3x1.17=1.52(kvar)(2) 交流电焊机28kw Kx=0.65 JC=65% COS=0.45 tg=1.99Pjs=Kx P
30、e JC =0.45x28x 0.65 =10.16(kw)Qjs=Pjs tg=10.16x1.17=20.22(kvar)(3) 冲击钻0.5kw Kx=0.65 COS=0.7 tg=1.17Pjs=Kx Pe=0.65x0.5=0.33(kw)Qjs=Pjs tg=0.33x1.17=0.39(kvar)(4) 手枪钻0.3kw*6把1.8kw Kx=0.65 COS=0.7 tg=1.17Pjs=Kx Pe=0.65x1.8=1.17(kw)Qjs=Pjs tg=1.17x1.17=1.37(kvar)(5) 台钻7.5kw Kx=0.65 COS=0.7 tg=1.17Pjs=Kx
31、 Pe=0.65x7.5=4.88(kw)Qjs=Pjs tg=4.88x1.17=5.71(kvar)合计:380V Pjs =P js i = 17.84(kw)Qjs =Q js i = 29.21(kvar)220V Pjs =P js i = 2.35(kw)Qjs =Q js i = 2.75(kvar)总现在计算负荷:380V Sjs= Pjs + Qjs = 17.84 + 29.21 = 47.05(KVA)220V Sjs= Pjs + Qjs = 2.35+ 2.75 = 5.1(KVA)380V Ijs=Sjs * 10 47.05*10 =763.2(A) 3 *38
32、0 657.40220V Ijs=Sjs * 10 3.58*10 =9.41(A) 3 *220 380.6以上总现在计算负荷合计: Sjs47.05+5.152.15(KVA)Ijs763.2+9.41772.61(A)故电箱采用16mm2电缆,100A电流空气开关满足规范及现场实际要求。第5节施工总平面布置图1、临时设施布置编号名称面积/长度主体材料备注1办公14()集装箱临时2生活区42()集装箱临时3材料堆放加工区200()彩钢板临时4垃圾堆放区30()彩钢板临时5第3章 施工工艺保证措施第一节、真石漆施工工艺(一)、施工设备及要求1、空压机:功率为5KW以上,气量充足,压力为0.5
33、1.0Mpa的空气压缩机,带3根气管,能够满足3个人以上同时施工,能够自动控制压力;2、喷枪:下壶喷枪,容量500ml,口径1.3mm以上,容量不能太大,操作不便,口径太小,施工速度慢,不宜大面积施工;3、各种口径的喷嘴:4mm、5mm、6mm、8mm等,口径越小,喷涂越平整均匀,口径大,花点越大,凸凹感越强;4、无气喷枪:一套;5、橡胶管:氧气管,直径8mm;6、毛刷、滚筒、铲刀若干;7、遮挡用工具:塑料布、纤维板、图钉、胶带。8、检查、清理空鼓工具:不同规格手工锤,切割机,磨光机,标记涂料,毛刷,水管。(二)、施工工艺流程:1、空鼓检查处理:敲击排查空鼓 空鼓部位标记切割清理空鼓粉刷层 刷
34、界面剂重新粉刷检查验收2、真石漆施工:原墙体涂料清理刷界面剂刮涂柔性耐水腻子滚涂专用抗碱底漆 喷涂真石漆滚涂罩光漆修整验收1、 空鼓检查处理及涂料清理:(1)、空鼓检查 由质量员带着瓦工从1号吊篮开始,从上往下逐个吊篮逐层进行敲击检查空鼓,检查时需每100cm2内必须检查一次,对检查到空鼓的墙面需用深色涂料明显标记出来,需圈出空鼓的范围,圈定范围比实际空鼓面积可放大不能缩小;第一遍检查完毕后安排专人负责逐个吊篮进行抽检,发现有遗漏空鼓问题,该吊篮应整体进行空鼓排查。将整体墙面空鼓部位检查标记完毕后报总包监理单位审核。(2)、空鼓抹灰层清理 在清理空鼓抹灰墙面时在地面做好围挡防护,禁止行人或车辆
35、通过,对现场检查标记的抹灰空鼓部位采用切割机先进行分割,将大块空鼓墙面分割为若干小块,同时防止空鼓范围扩大。将分割后的空鼓墙面抹灰层凿除清理装袋统一运到垃圾堆放地点。(3)、空鼓墙面修补 对清理后的墙面刷界面剂增强粘接力,抹灰修补分两次进行,贴纤维网后进行刮糙抹灰,贴第二遍纤维网,再抹灰找平收光。(4)涂料清理 对涂料表面进行淋水浸湿,采用塑料刮板进行涂料清理,对较难清理的涂料采用磨光机进行打磨清理。喷底漆两遍-喷真石漆2-3mm-喷面漆两遍 1、施工技术指标: UV、辐射、水性、助剂、颜料(1)、基层处理1)检查验收基层,平整度及线条是否顺直清晰,要求基层表面平整、干燥(水泥砂浆面应保养14
36、d以上),无浮灰、沥青等污渍,且PH10,含水率10%;基层不平,需刮腻子,做找平层;2)基层刮腻子前,应彻底清除疏松、起皮、灰尘、油污等杂物。刮柔性耐水腻子,修补墙面两道:第一道,局部找平,用腻子修补墙面坑洼处;第二道,总体找平,当基层平整度大体一致时,满批腻子使基层平整度达标。每次刮涂腻子,厚度不宜超过0.5mm、间隔5h,控制总厚度1.0mm。最后一遍腻子刮涂完干燥46h,作适当打磨修正,达到喷涂前对基底的要求;柔性耐水腻子,属于水泥基体系。正常天气施工,刮涂完最后一遍干燥后,方可进行下道工序施工,以免出现返碱现象。(2)、喷涂底漆在基层上均匀地喷涂一层防潮抗碱底漆,进行封底处理,以免由
37、于基面渗色、透湿,从而污染、溶胀天然真石漆,影响施工质量,防潮底漆干透时间约为60min;喷涂抗碱底漆,选用下壶喷枪,压力4-7Kg/cm2。施工时,温度不能低于10,喷涂两遍,间隔2h,厚度约30微米,常温干燥12h;喷涂要均匀,不可过量兑水,使其完全遮盖底材。专用抗碱底漆的颜色,与真石漆的颜色接近,以防真石漆透底,出现发花现象。(3)、喷涂真石漆选用真石漆喷枪,空气压力控制在4-7Kg/cm2,施工温度10以上,厚度约2-3mm,喷嘴距离作业面400-800mm为宜。如需喷涂两道、三道,间隔2h,干燥24h后,方可打磨。用多支喷枪同时,喷涂同一墙体时,应选用相同型号的“枪嘴”,以使每支喷出
38、的浮点基本一致,否则,会影响整体效果;喷涂真石漆作业条件,专用抗碱底漆干燥后,方可喷涂真石漆。真石漆一般不需加水,必要时可少量加水调节。喷涂真石漆时,应控制粘度、空气气压、喷口大小、“枪嘴”与作业面距离等,应保持一致。遇有风力大于四级的天气时,应停止施工。真石漆的施工,漆膜容易产生局部发花现象。喷涂时,出枪和收枪不要在正喷涂的墙面上完成。喷枪移动的速度要均匀,每一喷涂幅度边缘,要搭接1/3幅宽,保持漆膜薄厚均匀。多色真石漆施工时,不可采用混喷工艺,应按颜色逐遍喷涂。喷涂真石漆前,应将真石漆搅拌均匀,装在专用的喷枪内,准备喷涂。顺序应从上往下,从左往右进行喷涂,不得漏喷。喷涂真石漆时,应先快速地
39、薄喷一层,然后缓慢、平稳、均匀的喷涂。喷涂的效果,与喷嘴的大小、喷嘴至墙面距离有关。当喷嘴口径为6-8,且喷嘴与墙面的距离适当调大,喷出的斑点较大,凸凹感比较强烈;当喷嘴的口径为3-6,且喷嘴与墙面的距离适当调小,喷出的斑点较小,饰面比较平坦。(4)、真石漆打磨在喷涂防水保护膜之前,需用普通400-600目砂纸等工具磨掉已干透涂层表面的浮砂及砂粒之锐角,增加天然真石漆表面的美感,同时保证防护膜的完全覆盖。采用砂纸,轻轻抹平真石漆表面凸起的砂粒即可,用力不可太猛。否则,会破坏漆膜,引起底部松动,严重时会造成附着力不良,真石漆脱落; (5)、喷涂面漆喷涂面漆防水保护膜,一定要在天然真石漆完全干透后
40、进行。选用下壶喷枪,压力4-7kg/cm2,罩光漆用量0.15-0.20kg/m2。施工温度不低于10,喷涂两遍,间隔2h,厚度约30微米,完全干燥需7d。2、施工底材及要求适用于混凝土或水泥外墙及砖墙体,还有石棉水泥板、木板、石膏板、聚氨酯泡沫板等底材。施工底材表面基层应平整、干净,并具有较好的强度,新墙体则应实干燥30d,方可施工。 3、真石漆喷涂技术3.1砖形真石漆:先按要求设计好砖形尺寸,然后在已涂好底漆的墙面,用木框架做好砖形模形,喷真石漆。在真石漆还没有表干前,取下木框即可;3.2垂直面喷涂:采用划圈法,距离30cm-40cm,以半径约15cm横向划圈喷涂,并不时上下抖动喷枪,这样
41、喷速度快而均匀,且易控制,如果采用一排一排的主式重叠喷涂,速度慢,上下交接处难控制均匀,将影响外观,造成涂料缺陷;3.3罗马圆柱喷涂:因其是圆柱形,所以采用M线形喷涂,距离略远约40cm,喷枪要垂直柱面喷涂,自上而下,喷好一面再转向另一面,转向角度约60度为宜;3.4方形柱喷涂:方形柱棱角分明,很容易因喷涂不匀而使棱角模糊,为了喷涂方便,以约50cm的距离喷涂棱角,远距离喷涂,雾花散得开,面积大而均匀,如果距离太近,稍不注意就会喷厚,喷不均匀,使棱角线条显现不出来,失去了原有建筑的整体外观美感; 3.5圆柱形小葫芦喷涂:现代建筑采用圆柱形小葫芦做栏杆装饰、大都要求喷上真石漆、因其小巧玲珑、极具
42、装饰性、对它们的喷涂工艺也更为细致。做栏杆装饰的葫芦柱,距离太近,有些地方根本无法正面喷涂,所以按一般常规喷法是无法达到理想效果的。喷涂选用小喷嘴、距离约40cm、快速散喷真石漆、自上而下一面一面来喷、不能正面喷涂的,用抖动喷枪的方法,令其周围尽量喷上真石漆,然后用毛刷刷平真石漆,没有喷到的地方也可以用毛刷略微抹上一层;再用喷枪散喷一遍,不能太薄,也不能太厚,盖住刷痕即可,薄了不能起到很好的保护效果,厚了则遮盖住了原有的线条美感,也可能出现裂缝等不良表面现象。 4、细部处理及注意事项4.1阴阳角裂缝:真石漆喷涂过程中,有时会在阴阳角处出现裂缝,因为阴阳角是两个面交界处,如果喷上真石漆,在干燥过
43、程中会有两个不同方向的张力同时作用于阴阳角处的涂膜,易裂缝。现场解决办法:发现阴阳角裂缝,用喷枪再一次薄薄覆喷,隔0.5h再喷一遍,直至盖住裂缝;对于新喷涂的阴阳角,则在喷涂时特别注意不能一次喷厚,采取薄喷多层法,即表面干燥后重喷,喷枪距离要远,运动速度要快,且不能垂直阴阳角喷,只能采取散射,即喷涂两个面,让雾花的边缘扫入阴阳角。 4.2平面出现裂缝:主要原因可能是因为天气温差大,突然变冷,致使内外层干燥速度不同,表干里不干而形成裂缝,现场解决方法是改用小嘴喷枪,薄喷多层,尽量控制每层的干燥速度,喷涂距离以略远为好。 4.3成膜过程中出现裂缝:在喷涂时,覆盖不够均匀或者太厚,在涂层表面成膜后出
44、现裂缝,这种情况就要具体分析,除了施工时注意喷涂方法,必要时,应与生产厂商联系,改变配方,重新试制。 4.4 在5以下的施工环境温度会影响水溶性涂料在未凝固前的成份结构,因此在该气温条件下不宜施工;4.5 雨天后,须干燥3d以上确保完全干燥,以免影响基材内碱基渗出,产生白花,并导致剥落;4.6涂装基层,应平整。表层粉光,以不起砂为标准;4.7在施工过程中,严禁在用料中随意加水稀释;4.8不喷涂部分及物件,应用挡板或纸张等隔开。四、质量验收标准及质量措施:1、保证项目:工程所用的真石漆(含封底漆、中层漆、罩面漆)的品种、等级、种类、颜色、性能等应符合设计及选样的要求,应具备产品合格证书;2、基本
45、项目:应达到优良。3、验收标准:3.1饰面不允许出现掉粉、起皮等现象;3.2饰面不得有返碱、咬色等现象;3.3饰面不得出现漏涂、透底等现象;3.4饰面斑点的疏密要均匀。在1米之内,正视、斜视喷点均匀,不允许连片;3.5饰面颜色要均匀一致;3.6涂饰时要保证周围的门窗、玻璃、灯具等的清洁。4、质量控制:4.1材料进场一定要有产品合格证及检测报告;4.2施工之前,要进行技术交底;4.3施工时,要基层必须处理干净,不得有油污、灰尘、空鼓等现象;4.4喷涂过程中,一定要喷点要均匀,不得出现漏喷、掉砂等现象;4.5施工过程中,要有兼职或专职的质量检验人员对各工序进行监督检查,严格把关。第二节、门窗施工方案本工程为改造工程,门窗约2000平方米,拆除后重新安装断桥隔热铝合金平开窗。因此工程施工条件特殊,为减少对医院患者的影响,故而窗户更换时采用拆一换一的方式。针对此情况制定如下施工方案:1、 现场测量放线:根据现场已有窗户进
