收藏 分销(赏)

文明施工标准化技术标准.doc

上传人:精*** 文档编号:1960520 上传时间:2024-05-12 格式:DOC 页数:7 大小:73KB
下载 相关 举报
文明施工标准化技术标准.doc_第1页
第1页 / 共7页
文明施工标准化技术标准.doc_第2页
第2页 / 共7页
文明施工标准化技术标准.doc_第3页
第3页 / 共7页
文明施工标准化技术标准.doc_第4页
第4页 / 共7页
文明施工标准化技术标准.doc_第5页
第5页 / 共7页
点击查看更多>>
资源描述

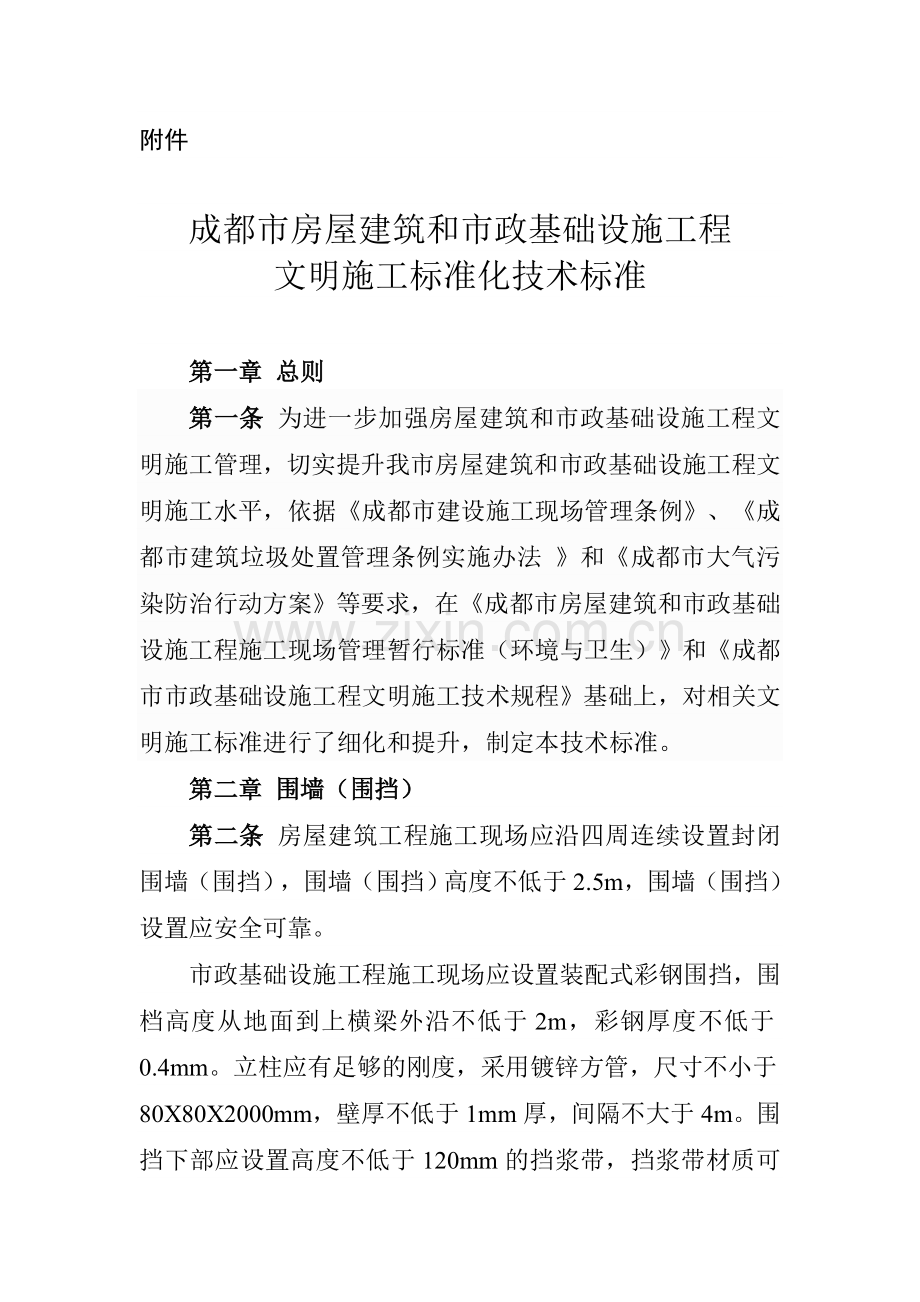

1、附件 成都市房屋建筑和市政基础设施工程文明施工标准化技术标准 第一章 总则第一条 为进一步加强房屋建筑和市政基础设施工程文明施工管理,切实提升我市房屋建筑和市政基础设施工程文明施工水平,依据成都市建设施工现场管理条例、成都市建筑垃圾处置管理条例实施办法 和成都市大气污染防治行动方案等要求,在成都市房屋建筑和市政基础设施工程施工现场管理暂行标准(环境与卫生)和成都市市政基础设施工程文明施工技术规程基础上,对相关文明施工标准进行了细化和提升,制定本技术标准。第二章 围墙(围挡)第二条 房屋建筑工程施工现场应沿四周连续设置封闭围墙(围挡),围墙(围挡)高度不低于2.5m,围墙(围挡)设置应安全可靠。

2、市政基础设施工程施工现场应设置装配式彩钢围挡,围档高度从地面到上横梁外沿不低于2m,彩钢厚度不低于0.4mm。立柱应有足够的刚度,采用镀锌方管,尺寸不小于80X80X2000mm,壁厚不低于1mm厚,间隔不大于4m。围挡下部应设置高度不低于120mm的挡浆带,挡浆带材质可以为砖砌,也可以用路沿石,迎浆面应采用砂浆抹面封闭,防止场内泥浆污染城市道路。进行绿化迁移、人行道铺装等占道作业施工的,应采用移动围挡或者高度不低于1米的矮围档打围。工地围墙(围挡)以浅灰色为基调色,应和周边建筑、城市道路等风格相统一。工地围墙(围挡)外侧设置的公益广告或工程信息公示栏应制定整体设计方案,宜间隔设置,做到整体布

3、局协调、整洁美观。第三章 出入口设置第三条 房屋建筑和市政基础设施工程施工现场出入口应采用防锈铁门或电动门,大门两侧设立柱,大门应做到美观、整洁。主要出入口应采用混凝土或沥青混凝土硬化,硬化长度一般不低于20m,混凝土路面厚度200mm,强度等级C30,沥青混凝土路面厚度80mm。第四条 建筑面积5000m以上的房屋建筑和市政基础设施工程,应在施工现场主出入口安装扬尘在线视频监测设备,视频监测范围应覆盖出入口冲洗区域。第五条 房屋建筑和市政基础设施工程施工现场主要出入口明显位置应悬挂公示标牌,包括施工平面图、工程概况牌、消防保卫牌、安全生产牌、文明施工牌、管理人员名单及监督电话牌。施工现场建筑

4、垃圾需外运的,还应设置“建筑垃圾处置公示牌”。图牌规格为1400900mm,悬挂高度为底边距地面1.11.6m。第六条 房屋建筑和市政基础设施工程施工现场大门内侧应设置挡水带、排水沟(沟宽深300300mm)、三级沉淀池(池体容积4m),门口应设高压立体冲洗设施(出水量应不低于50M/小时),冲洗区外侧应铺设经串联成片且长度8m的麻袋。设置了洗车槽的,洗车槽内洗车水应及时更换。第四章 施工道路第七条 房屋建筑和市政基础设施工程场内主要道路应进行硬化。采用混凝土或沥青混凝土硬化,混凝土路面厚度200mm,强度等级C30,沥青混凝土路面厚度80mm,并在道路两侧设置排水沟和雾状喷淋装置,喷头水平间

5、隔不大于5m。市政基础设施工程施工区域与社会通行道路有交叉的通道,应采用混凝土或沥青混凝土先将其临时硬化,混凝土路面厚度200mm,强度等级C20,沥青混凝土路面厚度80mm。第五章 施工作业区第八条 施工现场应结合场地情况合理布置总平面,各种材料应分类有序堆码,施工道路应保持畅通、无积水积泥。第九条 房屋建筑和市政基础设施工程进行基坑土石方开挖作业时,施工作业区域应湿法作业,喷锚作业应采用湿喷。使用期超过3个月马道,应进行硬化。基坑周边设置雾状喷淋装置,喷头水平间隔不大于5m,设置于临边防护架体上。对于基坑周边固定喷淋装置无法覆盖的中心区域,应增设移动式雾炮。第十条 房屋建筑工程主体、装饰施

6、工时,楼层密目安全网污损时应及时更换,保持整洁无破损。第十一条 房屋建筑工程总平施工时,若因施工需要拆除全部或部分围墙(围挡),应采用符合要求的轻型装配式围挡临时打围,并保持围挡美观、整洁。若因施工需要设置临时出入口的,应设置移动冲洗设备、铺设麻袋等有效降尘除泥设施。绿化施工时,要采用彩条布等软质材料与路面进行必要的铺垫隔离,防止耕植土散落污染路面。第十二条 市政基础设施工程围挡顶部应设置雾状喷淋装置,喷头水平间隔不大于5m。施工单位应巡视检查喷头工作状况,并根据风向调整喷头作业方向,确保喷头有效工作。施工现场每500m施工路段一般应设置一个雾炮。施工单位应根据作业现场面积、地形及喷雾机功率、

7、扬程调整喷雾机布置,确保作业现场喷雾范围全覆盖、无死角。第十三条 公园绿地、湿地和湖泊等建设工程进行大面积土石方作业时,应按照市政基础设施工程文明施工要求,做到规范打围、裸土全覆盖和湿法作业。第六章 建筑垃圾清运第十四条 房屋建筑工程施工时,楼层建筑垃圾应装袋运输或设置密闭垂直清运通道,不得高空抛撒建渣,做到工完场清,确保作业现场整洁有序。市政基础设施工程施工产生的建筑垃圾应当现场资源化处置、就地利用,不具备现场处置条件的应及时清运。第十五条 建设单位或施工单位应与成都市建筑垃圾运输企业名录中的运输企业签订建筑垃圾运输合同。建设单位或施工单位应在施工现场派驻建筑垃圾处置管理员,负责监督建筑垃圾

8、外运时,运渣车辆是否密闭运输、冲洗除尘和号牌清晰,做到不带泥出门。施工现场不准焚烧废弃物。第七章 现场管理第十六条 施工现场实施物业化管理。施工现场应制定物业化管理制度,细化实施细则,配备专职文明施工标准化管理员,负责围墙(围挡)清洗保洁、施工道路湿法清扫和扬尘在线视频监测、喷淋降尘、冲洗除尘等管理,并在文明施工日志上作好相应记录。第十七条 房屋建筑和市政基础设施工程施工现场除特殊工艺要求外,禁止搅拌混凝土、砂浆和使用袋装水泥。第十八条 施工现场禁止露天切割石材,混凝土路面进行洗刨(破碎)作业时,应湿法作业并采取降尘防噪措施。第十九条 市政基础设施工程仅对原沥青路面进行洗刨加铺作业,不进行路面

9、结构处置的,应于2日内完成沥青下面层和中面层加铺;需对既有混凝土路面和沥青路面进行路面结构处置的,应于完成路面处置后10日内完成沥青下面层和中面层加铺。第二十条 施工现场内易飞扬的细颗粒建筑材料应密闭存放。施工现场内堆放超过8小时不扰动的裸土应进行覆盖,堆放超过三个月以上不使用的堆土应进行绿化,弃土应及时清运。第八章 附则第二十一条 本技术标准从2017年4月1日起开始实施,有效期5年。 其中专业理论知识内容包括:保安理论知识、消防业务知识、职业道德、法律常识、保安礼仪、救护知识。作技能训练内容包括:岗位操作指引、勤务技能、消防技能、军事技能。二培训的及要求培训目的安全生产目标责任书为了进一步

10、落实安全生产责任制,做到“责、权、利”相结合,根据我公司2015年度安全生产目标的内容,现与财务部签订如下安全生产目标:一、目标值:1、全年人身死亡事故为零,重伤事故为零,轻伤人数为零。2、现金安全保管,不发生盗窃事故。3、每月足额提取安全生产费用,保障安全生产投入资金的到位。4、安全培训合格率为100%。二、本单位安全工作上必须做到以下内容: 1、对本单位的安全生产负直接领导责任,必须模范遵守公司的各项安全管理制度,不发布与公司安全管理制度相抵触的指令,严格履行本人的安全职责,确保安全责任制在本单位全面落实,并全力支持安全工作。 2、保证公司各项安全管理制度和管理办法在本单位内全面实施,并自

11、觉接受公司安全部门的监督和管理。 3、在确保安全的前提下组织生产,始终把安全工作放在首位,当“安全与交货期、质量”发生矛盾时,坚持安全第一的原则。 4、参加生产碰头会时,首先汇报本单位的安全生产情况和安全问题落实情况;在安排本单位生产任务时,必须安排安全工作内容,并写入记录。 5、在公司及政府的安全检查中杜绝各类违章现象。 6、组织本部门积极参加安全检查,做到有检查、有整改,记录全。 7、以身作则,不违章指挥、不违章操作。对发现的各类违章现象负有查禁的责任,同时要予以查处。 8、虚心接受员工提出的问题,杜绝不接受或盲目指挥;9、发生事故,应立即报告主管领导,按照“四不放过”的原则召开事故分析会,提出整改措施和对责任者的处理意见,并填写事故登记表,严禁隐瞒不报或降低对责任者的处罚标准。 10、必须按规定对单位员工进行培训和新员工上岗教育;11、严格执行公司安全生产十六项禁令,保证本单位所有人员不违章作业。 三、 安全奖惩: 1、对于全年实现安全目标的按照公司生产现场管理规定和工作说明书进行考核奖励;对于未实现安全目标的按照公司规定进行处罚。 2、每月接受主管领导指派人员对安全生产责任状的落

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
