1、一、材料选用按照图纸设计要求选用。二、施工前准备工作1. 墙柱穿墙PVC管头已全部清除完毕。2. 主体结构垂直平整达不到抹灰要求的需全部剁斧整改完。剪力墙和砌体墙上所有预留洞口均按图纸要求留设完毕(含空调预留管外墙空调预留管要上下楼层通线、厨房排烟管等)。3.卫生间排气道,厨房排烟道均安装完。4.线管安装完毕后,线槽抹灰完毕;钢丝网施工完成。5. 抹灰前,电箱电盒需做保护盖或塞泡沫块进行保护,防止抹灰过程中被砂浆污染6. 在内墙抹灰前,外墙螺栓孔必须用聚氨酯发泡剂自外向内封堵。.外墙螺栓孔先用聚氨酯发泡剂自外向内封堵。.聚氨酯封堵完成后,在外墙用1:2.5水泥砂浆做抹灰处理,做成80*80方块
2、状。.抹灰完成后涂刷JS(聚合物水泥防水涂料)三遍。三、工艺流程1、内墙抹灰工艺流程:基层处理-润水甩浆-养护设灰饼-抹底灰-抹面灰-养护1. 基层处理:用水泥砂浆或细石混凝土修补脚手架孔洞,包括悬挑工字钢、脚手架孔洞。混凝土表面需清理残留的隔离剂,割除外漏的钢筋头、剔凿突出的混凝土块;砌体墙面清扫灰尘,清除墙面浮浆、突出的砂浆块。混凝土面超出抹灰面时,应该凿出突出部分,至少留出7mm的抹灰面。2.甩浆:(严禁机械喷浆)甩浆前须提前一天湿润墙面,蒸压加气混凝土表面润湿深度宜1015mm。 严格按照界面剂配比进行甩浆砂浆配比施工,在基层甩浆,甩浆时砼墙满甩浆,加气块墙体甩浆面积不小于基层表面积的
3、95%,加强甩浆质量的检查。甩浆时严禁污染顶棚,如污染及时清理干净。 (当天甩浆的落地灰必须清理) 需对甩浆墙面淋水养护2天 。 (注:用专用喷雾式养护泵养护;甩浆养护时间为:用手触摸,不脱落,有针刺感。)3.打点、设灰饼分别在门窗口角、垛、墙面等处吊垂直,根据房间方正线为基准线套方抹灰饼,灰饼亦做成50mm见方,两灰饼距离宜为1.5m,保证抹灰时刮尺能同时刮到两个以上的灰饼。 (门窗洞口宜设置灰饼) 烟道、水电管井也必须采用激光贴灰饼。大面灰饼不小于两排,阴阳角须设灰饼,灰饼距转角200mm,离地面200mm,离天棚300mm。4.抹底层灰内墙抹灰每层水泥砂浆的厚度控制在7-8mm,应分层与
4、设置的灰饼抹平,然后用大杠刮平,找直,用小扫帚扫毛。若墙面抹灰厚度超过35mm须加防抗裂钢丝网。5.抹面层灰底层砂浆抹灰完成约24h后,即可抹面层砂浆。面层砂浆表面收水后用铁抹子赶光压平,为避免和减少抹灰层砂浆空鼓,收缩裂缝,面层不宜过分压光,建议以表面不粗糙,无明显小凹坑,砂头不外露为准。6.抹灰后喷水养护抹灰完成面总养护时间不小于3天。(养护时宜用洗车喷枪对墙体进行养护)四、质量控制要点:1. 墙体线槽抹灰:.墙体剔管槽前应按照管线走向弹双线,两线间距以宽于管径20mm 为宜。.用无齿切割锯沿线切割。切割深度大于管径11.5cm左右。.在双线中间剔槽,将砌砖或砌块剔除,不得无线切割剔槽。.

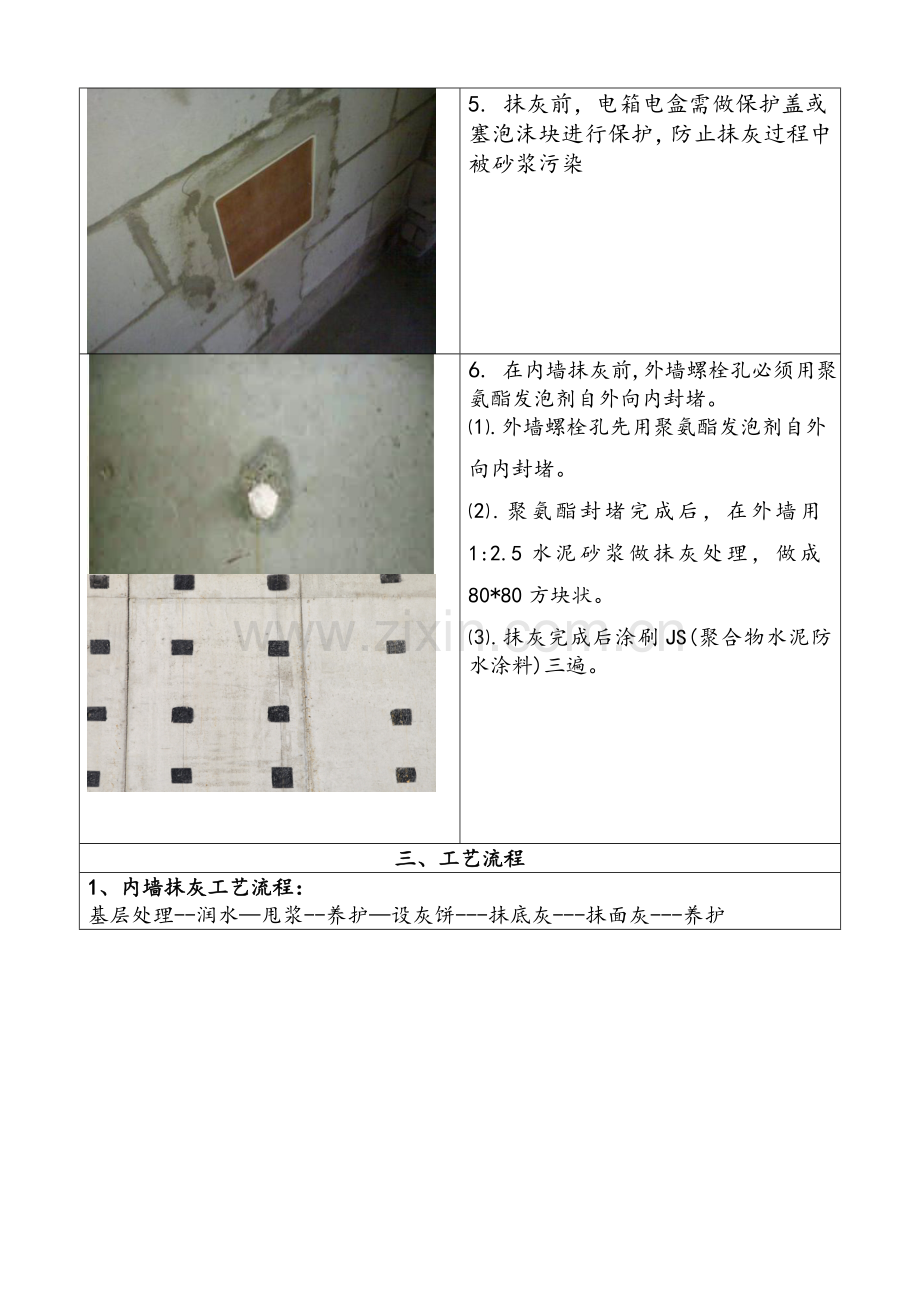

5、抹灰前要对线槽浇水湿润,然后用1:3水泥砂浆抹至墙面平,拉毛,48小时再作第二遍抹灰。第二遍抹灰步骤如下:把4-6cm宽3mm厚的三合板用钢钉固定在大于线槽两边各20mm的墙面上;浇水湿润抹灰基层; 1:3细砂水泥砂浆抹灰至三合板平,抹灰表面拉毛,严禁压光;拆除三合板。2.施工洞口抹灰加强.施工洞口甩茬处增加网格布或钢丝网;.施工洞口处底层灰与面层灰相互错开100mm。3.窗口抹灰窗口膀要在窗框中必须做企口,高低差为3mm。窗口抹灰必须保证窗口两侧上下通线。4.有块料踢脚线位置,根据设计要求预留一定高度。预留高度为:地面做法+踢脚高度+3cm。五安全文明1.阳角宜采用夹板进行防护。2.内墙抹灰时,地面宜满铺铁皮。
