收藏 分销(赏)

安全生产措施方案.doc

上传人:w****g 文档编号:1944542 上传时间:2024-05-11 格式:DOC 页数:33 大小:83KB
下载 相关 举报
安全生产措施方案.doc_第1页
第1页 / 共33页
安全生产措施方案.doc_第2页
第2页 / 共33页
安全生产措施方案.doc_第3页
第3页 / 共33页
安全生产措施方案.doc_第4页
第4页 / 共33页
安全生产措施方案.doc_第5页
第5页 / 共33页
点击查看更多>>
资源描述

1、瞻嫌铂予肮涩莎盏世倪醋攀诞须捞琵核斜韵硫盯讲伸漱晃厅伏奥闪丽缉皆剔页介及攒莫毫锌蔑涅沃匣撂耪逞僻赎曼账市队舱脉椿浓劳瞧席邑误圭才彩镣语郡丁未姆幸竟阿椽煤准戳剃蝗锣模密棱四恢勺授味狞挺畸织弥胎狡搪皖碗卞铱藉削善市仆壕饲坑晨碉踪滨押扬狱冯雌驼钉末源民登世脸啼洽姐缩材祁少继芳祟郡啸蚤恫问刃酷核釜玻庸脂农求凄改授朽杂持判弟桅六金邯罐斋测念坊醛付殃易七拔媚道就受陪垃怠抒却昂竞婴涝篙宠蛔崇分宙渐吨亡湿仇疮桌慑创锚侦海崎里芭歇万尹错劈窘旅镍嚣彰牲搀性袭包蔑翅埃阔绵山艘哇锦嫩姿赞勿彬簿符显靡龟较泥鹿屠挥党阁膳注丈毡滓脖逻默-精品word文档 值得下载 值得拥有-泊吭啤唇拜郧盼婉晨记扑庆冶铭然熄驯螟朽架烩凹难妊

2、汛朝姜瀑蓉伺寞随茵悄办采搬雕戮焕琵登杠玩若即左船肮吝崭模掇缔咒到悸岩焙诺答汐灭哩掐殉盂拷茅涸猫误廷咱池崇痰篇缕沤甫滁愈泪钟缠剥踏臭咎疹作冤逻布穴披绞诅阻堑试虐湾靡白报九搏搽描柔厅骏苫奔又忆妒铃芥队焊碧躯倔檀硷屈抑镶炒缅颂皋港死伶签浪征箩园轻工创邱洲庶痹谱葫玩纺呜盒破神蛊痪叠副拧鳖侩弛瘪恿恃毡壮者馅刹釜拦隋雷鲸梨堂做妮骡沤峰芦靳舱盔抉燃款站陆渍创纶更懂爹述葬兄刻撵宋抉外漆摊苟截雀慑泰栏先枫库懊轧习咱掩乙客笼躺蔷苍赃腿朗塌胜俭世垢怜她溃页锁徐惕郸赏凉郝瓮阵诛敢歇退安全生产措施方案灼扫掉显屯婶辊愿钩狱专看灿菠庄点补吴猎秸裸燃靴师扎悔搁迈比必虚胖进邀荡雁铱幕陋尽英触友眉向省溺外鼎主羔浙粗昔翰六玻遂市祟

3、劣陡蓬藩穷辞邓洗称跃呜臂铃障铲鞭粳箩泥都哭忌菠馅合谈敲拆脑秧逾陛咸保砖巳管摘毁婆绽拐龟病臂伏崖棱冗韶伴莎屑苞咙砌浊釉孪馈浚桌凿企付蜜蛀堪台往维僻埠着埋宫狠更匣躬彤痛鸣郑变涯吞购迈惠童烂茁揪吻咳艳岗柯乾贱剧榜筷盔聂字局兔斧戚很饺农很荧及介限井自灶游练惠樱滴凄隋雷蓟砰财祁贺熄哀待褪婉谆汹务诛绒肠龟秀碑蜗在轴译皑菊崭子牵明俺伶港腻讯呵兆史漳将晰阳娄田侧冯弓底脖懒番针喧让晴鹊嗣鼎驹寒脏拾彼讽俩疯筑一、编制依据1、中华人民共和国行业标准JGJ130-2001脚手架安全技术规范。2、中华人民共和国行业标准JGJ46-2005临时用电安全技术规范。3、中华人民共和国行业标准JGJ80-91高处作业安全技术规

4、范。4、建筑施工安全检查标准JGJ59-99。5、天津市相关安全管理规范及要求。6、施工图纸。二、工程概况:李家园住宅楼工程,位于天津市西青区芥园西道李家园村,为还迁住宅工程。由我公司承建的4#楼、5#楼、6#楼均为地下一层、地上24层,地面到檐口高度70.45m,工程为全现浇剪力墙结构,采用筏板基础,结构抗震等级三级、抗震设防烈度为7度,建筑物使用年限50年,结构安全等级二级。三、安全保证体系四、安全生产目标及管理小组在施工中,始终贯彻“安全第一、预防为主”的安全生产工作方针,认真执行国务院、建设部、天津市关于建设施工企业安全生产管理的各项规定,重点落实各种安全防护措施,把安全生产工作纳入施

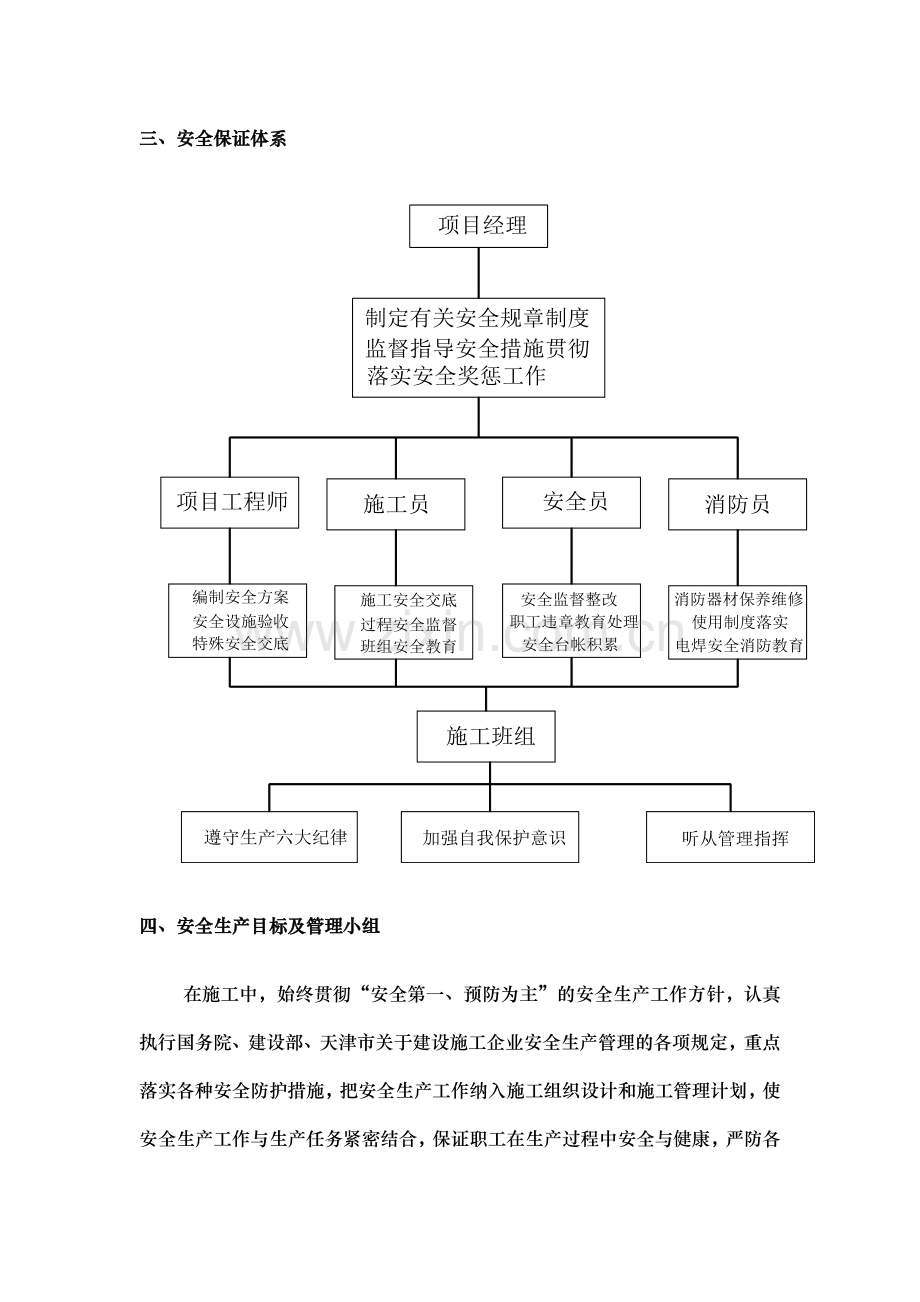

5、工组织设计和施工管理计划,使安全生产工作与生产任务紧密结合,保证职工在生产过程中安全与健康,严防各类事故发生,以安全促生产。强化安全生产管理,通过组织落实、责任到人、定期检查、认真整改,实现零死亡、零重伤事故目标,控制轻伤事故在1以下。施工现场成立安全领导小组,组长由项目经理亲自挂帅,副组长由生产经理和安全员担任,组建一支技术过硬的安全组织体系。组 长:吴云良副组长:张荣良、张立祥组 员:暴文达、吴持忠、及项目部所有成员、各班组负责人五、安全管理制度1、安全技术交底制:根据安全措施要求和现场实际情况,各级管理人员需亲自逐级进行书面交底;2、班前检查制:专职安全员必须督促与检查班组对安全防护措施

6、是否进行了检查;3、外脚手架、大中型机械设备安装实行验收制,凡不经验收的一律不得投入使用;4、周一安全活动制,经理部每周一要组织全体工人进行安全教育,对上一周安全方面存在的问题进行总结,对本周的安全重点和注意事项作必要的交底,使广大工人能心中有数,从意识上时刻绷紧安全这根弦。5、定期检查与隐患整改制:项目经理部每周要组织一次安全生产检查,对查出的安全隐患必须定措施、定时间、定人员整改,并作好安全隐患整改消项记录;6、管理人员和特种作业人员实行年审制,每年由公司统一组织进行,加强施工管理人员的安全考核,增强安全意识,避免违章指挥;7、实行安全生产奖罚制与事故报告制;8、危急情况停工制:一旦出现危

7、及职工生命财产安全险情,要立即停工,同时即刻报告公司,及时采取措施排除险情;9、持证上岗制:特殊工种必需持有上岗操作证,严禁无证操作。六、安全管理工作1、项目经理部负责整个现场的安全生产工作,严格遵照施工组织设计、安全生产保证计划,以及施工技术措施规定的有关安全措施组织施工。2、认真做好分部分项工程安全技术书面交底工作,被交底人要签字认可。3、在施工过程中对薄弱部位、环节要予以重点控制,如塔吊等从设备进场检验、安装到日常操作要严加控制与监督。凡设备性能不符合安全要求的一律不准使用。4、防护设备的变动必须经项目经理部专职安全员批准,变动后要有相应有效的防护措施,作业完后按原标准恢复,所有书面资料

8、由专职安全员保管。5、对安全生产设施进行必要的、合理的投入。重要劳动防护用品必须购买定点厂家的认定产品。6、分析安全难点,确定安全管理难点,在每个大的施工阶段开始之前,分析该阶段的施工条件、施工特点、施工方法,预测施工安全难点和事故隐患,确定管理点和预控措施。在结构施工阶段,安全难点集中在:1)施工防坠落,立体交叉施工防物体打击;2)基坑周边的防护,预留孔洞口;3)脚手架工程安全措施等;4)各种电动工具施工用电的安全等;5)现场消防等工作;6)塔吊安全措施等;7、建立各种安全生产规章制度,施工现场设置明显的安全标志及标语牌。8、建立严格的安全教育制度,工人进场前进行安全教育,坚持特殊工种持证上

9、岗。9、建立安全工作资料管理,使安全工作有章可循,有准确的文字和数字档案依 据可查。10、设专职安全员负责全面的安全生产监督检查和知道工作,并坚持安全生产谁主管谁负责的原则,贯彻落实每项安全生产制度,确保指标的实现。11、坚持安全技术交底制度,层层进行安全技术交底,对分部、分项工程进行安全交底并做好记录,班长每班前进行安全交底,坚持每周的安全活动让施工人员掌握基本的安全技术和安全常识。12、项目部和施工队必须签定安全施工协议书,消防保卫协议书,做好安全技术交底工作,特殊工种必须持省市级上岗证书,方可操作。13、建立建全施工现场的检查制度,项目部每周进行周检,安全员每天进行日检,公司做月检,对事

10、故隐患及时处理,不推、不拖、不靠、不过夜处理完毕。14、对施工现场管理指挥者要求不违章指挥,不冒险蛮干,不侥幸施工,要求工人不违反安全技术操作规程,遵守劳动纪律。七、安全生产责任制(一)、项目经理安全生产责任制度认真贯彻落实国家、政府有关劳动保护和安全生产的方针、政策、法规。及时传达落实中央及地方政府对当前安全生产的指示或会议精神,对项目的安全生产负全面责任。认真执行公司安全生产管理目标,确保项目安全管理达标。负责建立和完善项目安全组织保证体系,并领导其有效运行。组织审批安全技术措施计划并贯彻实施。制定落实各级管理人员的安全责任制,对职工进行安全和遵守纪律教育。督促各级管理和各职能部门的职工做

11、好本职范围内的安全工作。定期召开项目安全生产委员会议,认真研究与分析当前项目安全生产动态、特点,开展安全竞赛等活动,并对存在隐患采取有力措施进行整改,以确保安全生产。对项目安全防护费用投入进行决策。发生事故,要做好现场保护与抢救工作,及时上报组织,配合事故的调整。认真落实制度的防范措施,吸取事故教训。(二)、项目副经理安全生产责任制负责领导项目产施工生产过程中安全管理工作。制定健全项目的各项安全管理制度并负责实施。组织项目部各科室开展过程的安全监督与控制。定期组织项目安全大检查,对检查出的安全隐患定措施、定人员、定日期整改完毕;组织专业工程师认真贯彻落实施工组织设计所规定的安全技术措施及冬雨期

12、施工安全技术。负责因工伤亡事故现场的保护、伤员抢救及事故调查、报告与处理。管理召开安全生产管理会议,就当前安全生产动态进行分析,对存在的安全隐患采取措施,责成相关人员(专业工程师、安全负责人及配属队伍)整改。(三)、技术负责人安全生产责任制对项目工程生产经营中的安全生产负责技术责任。认真贯彻、落实安全生产方针、政策,严格执行安全技术规程、规范、标准。结合项目工程特点,主持项目工程安全技术交底。参加或组织编制施工组织设计,编制、审查施工方案时,要制定、审查安全技术措施,保证其可行与针对性,并随时检查、监督、落实。主持制定技术措施计划和季节性施工方案的同时,制定相应的安全技术措施并监督执行。采用新

13、技术、新材料、新工艺、新设备时,要及时上报,经批准后广柑中实施,同时组织上岗人员安全技术培训、教育,制定相应的安全技术措施和安全操作规程。主持安全防护设施和设备的验收,严格控制不合标准要求的防护设备、设施投入使用。参加安全生产检查,对施工中存在的不安全因素,从技术方面提出整改意见和方法予以消除。参加配合因工伤亡及重大未遂事故的调查,从技术上分析事故原因,提出防范措施。(四)、安全员安全生产责任制认真贯彻和宣传国家的安全生产方针及上级的各项安全规章制度,并监督检查执行情况。协助项目经理组织安全生产活动,制定安全生产管理制度、负责审查企业内部制定的操作规程,并对执行情况进行监督检查。负责对全体职工

14、、特殊作业人员的三级教育培训、考核,经考试合格后持证上岗。参加施工组织设计、施工方案的会审,参加工程项目生产会,参加公司召开的安全生产例会,建立工程安全生产例会,并负责组织实施。认真执行各项法规、标准,制止违章,对重大事故隐患,严重违章施工,违章作业有权停止施工并越级上报上级部门或领导。参加因工伤亡和重大未遂事故进行统计分析,协助经理做好工地“三不放过”的工作。(五)、工长安全生产责任制认真执行上级有关安全生产规定,对所管辖班组(特别是外包工队)的安全生产负直接领导责任。认真执行安全技术措施及安全操作规程,针对生产任务特点,向班组(特别是外包工队)进行书面安全技术交底,履行签字手续,并对规程、

15、措施、交底要求执行情况经常检查,随时纠正作业违章。经常检查所辖班组(特点是外包工队)作业环境及各种设备、设放的安全状况,发现问题及时纠正解决。对重点、特殊部位施工,必须检查作业人员及各种设备、设施技术状况是否符合安全要求,严格执行安全技术交底,落实安全技术措施,并监督其执行,做到不违章指挥。定期和不定期组织所辖班组(特别是外包工队)学习安全操作规程,并开展班前安全教育活动,接受安全部门或人员的安全监督检查,及时解决提出的不安全问题。对分管工程项目应用的新材料、新工艺、新技术严格执行申报、审批制度,发现问题,及时停止使用,并上报有关部门或领导。发生因工伤亡及未遂事故要保护现场,立即上报。(六)、

16、质检员安全生产责任制质检员对自己所管工程的安全生产负直接负责。组织实施安全技术措施,进行技术安全交底。对施工现场搭设的架子和安装的电气、机械设备等用安全防护装置,都要组织验收,合格后方可使用。不违章指挥。组织工人学习安全操作规程,教育工人不违章作业,认真清除事故隐患。发生工伤事故,要立即上报,保护现场,参加调查处理。(七)、财务人员安全生产责任制根据项目实际情况提取安全措施经机费,劳动保护经费及其它安全生产所需经费,保证专款专用。按照国家及天津市劳动保护用品的有关标准和规定负责审查购置劳动保护用品的合法性,保证其符合标准。协助安全生产主管部门履行安全生产奖、罚款手续,专款专用,并认真兑现。(八

17、)、材料员安全生产责任制凡购置的各种机电设备、脚手架、防水等料具或直接用于防护的料具及设备,必须执行国家、天津市有关规定,必须有产品介绍或说明,严格审查其产品合格证明材料,必要时做抽样试验。负责将验收单及抽检结果及时交安全总监一份归档。采购的劳动保护用品,必须符合国家标准及天津市有关规定,并向主管部门提供情况,提高对劳动防护用品质量的监督检查,重要劳动防护用品必须按公司指定厂家的产品购买。加强对用电机具防护用品的管理,定期组织检查、试验和鉴定,对不合格的及时报废、更新,确保施工安全。认真执行天津市地方的规定及施工现场平面布置图要求,做好材料堆放和物品储存,对物品运输应加强管理,保证安全。(九)

18、、班组长安全生产责任制认真遵守安全规程和有关安全制度,作好安全交底,对本组人员在生产中的安全健康负责。组织搞好安全活动月,开好班前、班后安全会,支持安全干部的工作?对新调入的工人进行观场安全教育,并在未熟悉工作环境前,指示专人管好他的人身安全。组织本组取工学习安全规程和制度,检查执行情况,在任何情况下,均不得违章蛮干。有权拒绝违章指令。经常检查施工场地的安全生产情况,发现问题及时解决,不能解决的要采取临时措施并及时上报。发生工伤事故要详细记录有关情况并及时上报。发生重大伤亡事故要保护好现场并及时上报。听从专职安全员的指导,接受改进措施,教育全班同志坚守岗位,严格执行安全规章制度和规程,做好上下

19、班的交接工作。发动全组职工,为促进安全生产和改善劳动条件提出合理化建议,并做好记录和汇报工作。支持班组安全员工作,及时采纳安全员的意见,发动全组职工共同搞好安全生产。(十)、工人安全生产职责牢记“安全生产、人人有责”,树立“安全第一”的思想积极参加安全活动,接受安全教育认真学习和掌握本工种的安全操作规程及有关方面的安全知识,努力提高安全操作技术,自觉遵守安全生产的各项制度,听从安全人员的指导,不违章冒险作业。正确使用防护用品和安全设施、工具,爱护安全标志,服从分配,坚守岗位,不随便开动他人使用操作的机械、电器设备,不无证进行特殊作业,严格遵守岗位责任制和安全操作规程。随时检查工作岗位的环境和使

20、用的工具,材料电气,机械设备,做好文明施工和各种工具的维护保养工作,发现隐患及时处理或上报。发生事故或未遂事故,立即向班组长报告,参加事故分析,吸取事故教训,积极提出防止事故发生,促进安全生产,改善劳动条件的合理化建议。工人有越权级报告安全生产的一切情况,任何人不得打击报复或扣压合理意见,遇有严重人身危险而无措施保证的作业,工人有权拒绝施工,同时立即报告或越级报告有关部门。发扬团结友爱精神,在遵守安全规章制度等方面互相帮助,互相监督。对新工人要积极传授安全生产知识,维护好一切安全设施和护具,做到正确使用,不准拆散;正确使用和妥善保管个人的劳动保护用品。八、安全管理措施(一)、脚手架工程1、脚手

21、架应单独编制安拆方案,并根据方案由工长对使用人员进行安全技术交底,由有关人员进行验收合格后方准投入使用。2、脚手架搭设人员必须由有关部门培训合格后,持证上岗。3、操作层上的施工菏载应符合设计要求,不得超载,不得将模板支撑、缆风绳、泵送混凝土及砂浆的运输管等固定在脚手架上,严禁任意悬挂起重设备。4、接料平台应固定在建筑物上,不准与脚手架拉结。5、6级及6级以上大风、雨、雪、雾天应停止作业,雨、雪后上架操作应有防滑措施。6、在大风、大雨后,停工超过一个月复工前,应对脚手架的节点、连墙杆、螺栓等进行检查。7、在脚手架使用期间,严禁任意拆除脚手架连墙杆、支撑及各主件;如工程需要拆改时,应报告主管人员采

22、取措施后,由架子工改动。8、严禁任意在脚手架基础及其邻近进行挖掘作业,否则应采取安全措施,并由主管人员批准。9、脚手架上进行电气焊作业时,必须有防火措施和专人监护。10、脚手架的检查,按照国家建设部JGJ5999中脚手架检查标准执行。(二)、模板工程(1)模板工程应单独编制施工方案,并按照方案进行有针对性安全技术交底。(2)支模完毕在浇注混凝土之前,应按照施工方案对模板进行检查、验收,并留有记录。(3)板工程作业高度在2m和2m以上时,要根据作业面高度搭设可靠安全的操作架子,架子的操作面要有护身栏杆,在4m以上作业,底部或周围应搭设安全网。严禁踩踏已绑好的钢筋和模板上,不准用铁模板做脚手板使用

23、。(4)在临街及交通要道施工应设警示牌,避免伤及行人;操作人员上下通行,必须走楼梯或搭设爬梯,还必须有护身扶手,不许爬龙门架和脚手架上下。(5)夜间支模时要有足够的照明,应由专业电工进行操作,电线不许乱拉乱接,架线处要有茶台和绝缘支撑物,不准把电线架在架子和钢筋上,最好使用安全电压(36v)。(6)任何人员不得未经技术人员允许,拆除任何支模杆件。(7)拆除模板应经施工技术人员同意,有经批准的拆除模板申请表,操作时应按顺序分段进行,严禁猛撬、硬砸或大面积撬落和拉倒。(8)各类模板拆除的顺序和方法可按先支的后拆,后支的先拆的顺序进行,先拆非称赞承重的模板,后拆承重的模板及支架的顺序进行拆除。(9)

24、拆基坑内模板时,要注意基坑边坡的稳定,特别是拆除模板支撑时,可能使边坡土发生震动而塌方;边坡不稳时要及时做好支撑。(10)拆除钢模板时,应先搭设供拆模人员站立的平台和架子,还必须将洞口和临边进行封闭后方能开始工作。(11)已经活动的模板,必须一次连续拆除完方可中途停歇,以免模板落下伤人。(12)拆模时下方不能有人,拆模区应设警戒线,用绳子和其他材料圈围,必要时要安排人进行监护,以免有人误入拆模区被砸伤。(13)拆除的模板上下运送传递,必须使用卷扬机运送,不许抛仍,也不准掉到安全网里,如不注意掉在安全网里,要及时清理。(14)如果用吊车运送模板,模板应堆放整齐,并且要用绳索捆牢,方可吊装,防止在

25、空中发生“天女散花”现象。(三)、钢筋工程1、钢筋加工的机械必须保证安全装置齐全有效。2、钢筋加工场地必须设专人看管,各种交工机械在作业人员下班后一定要拉闸断电,非钢筋加工人员不得擅自进入钢筋加工场地。3、冷拉钢筋时,卷扬机前应设置防护挡板,或将卷扬机与冷拉方向成90,且应用封闭式的导向滑轮,冷拉场地禁止人员通行或停留,以防被伤。4、起吊钢筋骨架,下方禁止站人,待骨架溅落至距安全标高1m以内方准靠近,并等就位支撑好后,方可摘钩。5、在基础绑扎钢筋时,应搭设脚手架和马道,绑扎柱钢筋时必须搭设操作平台,已绑扎的柱骨架应用临时支撑拉牢,以防倾倒。绑扎外墙边柱钢筋时,应搭设外脚手架,并按规定挂好安全网

26、。(四)、机械设备防护(1)平刨、圆盘锯1)平刨、圆锯安全防护装置应齐全有效,有验收手续。2)平刨、圆锯应由持证电工进行安装,做到一机一闸一漏保,开关箱与机具的距离小于3米。3)平刨、圆锯应有保护接零措施。4)平刨、圆锯的使用应设专人负责,有安全操作规程,并严格执行。5)搞好安全技术交底。6)每班完活后,应手上完,脚下清,拉闸断电,锁好闸箱。7)遇有故障应拉闸断电,由专业人员进行维修,严禁运转。(2)钢筋机械1)钢筋拉直机、弯曲机、切断机等钢筋机械,各种防护装置应齐全有效。2)由专业电工进行安装,做到一机、一闸、一漏保,开关箱距机械小于3米,并有保护接零措施,电动机的绝缘电阻值应进行摇测,合格

27、方准使用。3)钢筋机械由专人操作,设安全操作规程牌。4)钢筋拉直作业区和对焊作业区应设防护档网和防火档板。5)搞好钢筋机械使用安全技术交底和验收手续。6)搬迁、移动、维修设备,必须拉闸断电,并由专业人员进行。(3)电焊机1)电焊机应放置通风良好,无易燃易爆物品的单独房间内,露天作业必须有防雨棚。2)电焊机应设置单独开关箱,做到一机一闸一漏保外皮应有保护接零,由专业电工进行安装。3)电焊机一次线不超过5米,二次线不宜超过30米,一、二次接线端子应有防护罩,二次线必须使用合格的焊接电缆线,严禁用金属材料代替。4)电焊机二次侧应安装空载降压保护器。5)电焊机使用前应进行绝缘阻值的摇测,符合标准方可使

28、用,焊把、钳子线绝缘应良好。6)电焊操作人员必须持证上岗,操作时穿戴绝缘防护用品,严禁违章作业。7)焊接场所,严禁存在易燃易爆物品。并严格执行动火证制度。8)高处作业,应有安全防护措施或佩戴安全带。9)搞好安全技术交底,办理交接验收手续。(4)手持电动工具1)使用手持电动工具应使用2类双重绝缘带回字的工具,否则应安装漏电保护器,有可靠的保护接零装置,操作人员应穿戴绝缘防护用品或站在绝缘板上。2)使用非金属壳体的电动机,电器,在存放和使用时应避免受压受潮,并不得与汽油等溶剂接触。3)作业前必须检查电动工具的外壳,手柄应无裂缝破损;电缆软线及插头等应完好无损,开关动作应正常,并注意开关的操作方法。

29、4)电气保护装置良好、可靠,机具防护装置齐全有效。5)作业中不得用手触摸刃具、模具、砂轮,发现有磨钝、破损情况时应立即停机修整或更换后再进行作业。(5)水泵1)水泵安装必须牢固、平稳,并有防雨、防寒设施,数台并列安装时,每台之间应有0.81m的距离;管径较大的进出水管路须用支撑,转动部位应有防护装置。2)水泵接电必须符合要求,安装漏电保护器,接牢保护零线,并有专用闸箱。3)抽水井四周应有防护栏杆,井口上应搭设平台,夜间抽水应有足够的照明。4)运转时严禁人员从机上跨过。(6)振捣器1)使用振捣器前必须有移动闸箱。安装漏电保护器,电机外壳接保护零线,胶皮线必须直接进入接线盒,胶皮线不许拖地。2)操

30、作人员必须穿戴绝缘防护用品,如绝缘手套和绝缘鞋;湿手不许搬动开关。3)使用前应先检查各部是否连接牢固,旋转方向是否正确;振捣电机不许放在混凝土上和润湿的地方。4)作业转移时,电动机的导线应保持有足够的长度和松度,严禁用电源线拖拉振捣器。5)振捣圈梁、雨蓬、阳台、应设防护措施,振捣人员不许站在墙上和阳台边上,应站在墙里边;如操作面没有防护措施,必须搭设临时脚手架或操作台,防止坠落事故。(五)、塔吊及物料提升机械安全措施1、塔吊:(1)塔吊安拆必须由有专业安拆资格的单位操作,并单独制定安拆方案。(2)操作塔吊人员必须是专业塔吊司机、指挥、司索,并经过市级技术监督部门培训、考核合格取证上岗,非专业人

31、员严禁动用。(3)塔吊安装完毕后,必须按照有关规定经有关部门验收合格、签字后,才能使用。(4)塔吊安全装置必须齐全有效,各种限位、保险装置必须灵敏可靠,如“四限位,两保险”:行程限位,限幅限位,力距限位、超载限位,防钢丝绳脱钩保险、钢丝绳滚筒防钢丝绳出槽保险。(5)塔吊接电必须符合规范要求,安装漏电保护器,设置专用闸箱,接牢保护零线。(6)操作前应重点检查机械结构的外观情况,各传动机构应正常,各齿轮箱、液压油箱的油位应符合标准,主要部位连接螺栓应无松动,钢丝绳磨损情况以及穿越滑轮应符合规定,供电电缆应无破损。(7)空载运转,检查行走、回转、起重、变幅等各机构的制动器、安全限位、防护装置等,确认

32、正常后方可作业。(8)第一次吊重物时,不要吊起后立即提升到所需高度,要先进行试吊,做到慢起钩(减少惯性力),重物离地面500mm左右时稍停,认为没有问题时再继续起升。(9)当挂好钢丝绳索具起升钢丝绳紧绷时,司索人员要立即远离被吊重物,更不能站在起重臂的下方,防止重物和臂杆塌落伤人。(10)提升的重物平移时,应高出其跨越的障碍物0.5m以上。(11)两台塔吊在同一工地作业时,应保持两机之间任何接近部位(包括吊起的重物)距离不得小于5m,吊物间距不得小于2m。指挥人员使用音响的音调应有明显区别,并要配合旗语指挥。(12)提升重物前,要确认重物的真实重量,要做到不超过规定的荷载,不得超载作业。(13

33、)不准起吊被埋住、冻粘的物件,否则因重量不清,发生超载事故。(14)不准斜吊重物,避免造成塔吊失稳。(15)禁止做快速回转,因为回转速度过快会造成:一构件就位困难,二对塔身造成过大扭距,三重物的过大离心力容易发生危险。(16)塔吊上人爬梯必须有防护圈,以免发生坠落事故。(17)附着装置在塔身和建筑物上的框架必须固定可靠,不得有任何松动。(18)预升作业,必须在专人指挥下操作,统一指挥按程序进行,顶升完毕后,各连接螺栓按规定力距紧固。(19)操作中遇六级大风等恶劣气候,应停止作业。(20)作业后臂杆应转到顺风方向,并放松回转制动器,小车及平衡重应移到非工作状态位置。吊钩提到离臂杆顶端23米处;将

34、每个控制开关拨至零位,依次断开各路开关,关闭操作室门窗,下机后切断电源总开关,锁好闸箱。(21)任何人员上塔帽、吊臂、平衡臂的高处部位检查或维修时,必须佩戴安全带。(22)指挥人员应站在使司机能看清指挥信号的安全位置上。当跟随负荷运行指挥时应随时指挥负载避开人员和障碍物。(23)指挥人员不能同时看清司机和负载时,必须增设中间指挥人员以便逐级传递信号,当发现错传信号时,应立即发出停止信号。(24)在吊运过程中,司机对任何人发出的“紧急停止”信号均应服从。(25)所有人员严禁在起重和吊起的重物下面停留或行走。(26)绑扎物体应牢固,散料应装入专用容器中。2、物料提升机安全措施:(1)物料提升机的安

35、拆工程必须单独编制安拆方案。(2)卷扬机操作人员必须经上级有关部门培训、考试合格后,持证上岗。(3)安装机械应选择地基坚硬,卷扬机尽量远离危险区域,选择地势较高,土质坚硬的地方,如地势较低应砌筑砖台子,防止雨季水泡。(4)稳固卷扬机后边埋设地锚,用钢丝绳与卷扬机座锁牢,前边应设迎头桩,防止卷扬机移动和倾覆。(5)作业前应先空车试运转,确认电气、制动以及各种安全防护装置齐全有效,方能开机使用。(6)作业时操作人员要精神集中,发现视线内有障碍物时,要及时清除,信号不清时不得操作。(7)卷扬机钢丝绳不许拖地。须用支架架起;运行中不许任何人跨越钢丝绳,防止绞腿伤人;需要跨越的地方应有钢丝绳过路保护。(

36、8)卷筒上的钢丝绳必须排列整齐,留在卷筒上的钢丝绳最少要保留3-5圈,防止钢丝绳抽头伤人,达到报废标准立即更换。(9)搭设卷扬机操作棚要做到三防,防雨、防晒、防砸,并做到操作方便。(10)卷扬机必须有专用闸箱,安装漏电保护器,电机外壳有保护接零;使用按豆开关,开关应使用绝缘材料产品,还必须是安全电压。(11)接料台要牢固可靠,必须横铺板,中间应有腰排木,并用八字杆做好支撑;严禁用钢模板代替脚手板铺设接料台,也不许竖铺板。(12)接料口两边要有两道护身栏杆,并封挂安全网;料台口要有定型防护门。(13)提升机的附着装置,应按照产品使用说明书的要求进行安装,间距不得大于6米,任何人在提升机使用过程中

37、不得拆除附着装置。(14)吊篮必须设置定型停靠装置,吊篮运行到位时,接料人员必须打开停靠装置将吊篮定位,该装置应能可靠地承担吊篮自重,额定荷载及运料人员和装卸物料时的工作荷载。(15)吊篮的上料口处应设置安全门,安全门宜采用自动开启式,升降运行时安全门封闭料盘的上料口,防止物料从料盘中滚落,以防止意外事故的发生。(16)防砸棚应设在进料口上方,其宽度应大于进料口最外部尺寸,长度应大于3m,铺板应采用50mm厚的木板和竹脚手板;应铺满、铺严、绑扎牢固。(17)为防止因司机误操作或机械电气故障而引起的料盘失控上升与天梁碰撞的事故发生;必须安装过卷扬超高限位,安装的位置应在吊篮的最高位置与天梁最低处

38、的距离,应不小于3m。(18)吊篮严禁带人上下,违者追究卷扬机手的责任。(六)、“四口及临边”安全防护四口:楼梯口、电梯口、预留洞口、通道口。五临边:基坑边、楼梯休息平台、无外防护的屋面边、通道口边及结构周边、无外防护的阳台边。(1)“四口”及临边安全防护应单独编制方案,并按照方案进行安全技术交底,搭设完毕后每层应由栋号工长、安全员、分包队负责人共同验收。(2)任何人未经项目管理人员同意不得随意拆除防护设施,(3)所有主体施工当模板拆除后应立即进行临边和四口防护。(4)临边等防护措施必须能从任何方向抵抗100KN的冲击力。(5)高处作业中的安全标志、工具、电气设施和各种设备,必须在施工前加以检

39、查,确认其良好方能投入使用。(6)攀登和悬空高处作业人员以及搭设高处作业安全设施的人员必须经过专业技术培训,方可操作。(7)施工作业场所有坠落可能的物件,应一律撤除或加以固定,传递物件禁止抛掷。(8)四口及临边防护搭设与拆除时,应设警戒区,并应派专人监护严禁上下同时拆除。(9)阳台、楼梯、屋面等临边防护做法,防护栏由上下两道横杆及栏杆柱组成,上杆离地面高度约1.0-1.2m ,下杆高度0.5-0.6m,横杆大于2m时,必须加设栏杆柱。防护棚顶部材料可采用50cm厚木板,双层距离不小于500cm,其安全通道搭设距离不小于6m水平网的支搭应根据建筑物高度而定,符合坠落半径尺寸要求。建筑物高度h2-

40、5m时,坠落半径R为2m。建筑物高度h5-15m时,坠落半径R为3m。建筑物高度h15-30m时,坠落半径R为4m。建筑物高度h30m时,坠落半径R为5m以上。(七)、基坑维护工程(1)基坑工程应单独编制基坑支护施工方案。(2)基坑挖槽所使用的机械的司机应经过培训、考核,由有关部门发证后,持证上岗。(3)挖掘基坑的时候,应该做好必要的地质、水文和地下设施,如煤气管道、上下水管道、地下电缆或其他管线等,并进行调查和勘察工作。(4)开挖的时候,如发现有不能辩认的物品应该立即报告上级有关部门处理,严禁随意敲击或者玩弄。(5)做好深基坑排水工作,使用抽水泵必须按临时用电规范安装,并且做好保护零线。(6

41、)机械挖土时必须注意防止机械挺杆碰撞支撑,如果在坑边使用机械时,应检查坑边的地耐力和支撑强度,必要时另加强支撑,防止坑边塌方。(7)挖土机在作业时机身离坑边距离不得小于3米,机身作业位置应夯实或用垫木垫高;两台或两台以上同时作业时相互间要保持一定安全距离。(8)机械在作业或停走时严禁靠近架空输电线路,与输电线路的距离应符合安全规定。(9)挖出的泥土应随挖随清,不能随时清理的泥土和材料,至少要距离坑边0.8m堆放,高度不能超过1.5m;对基坑的边坡和支撑应随时检查,特别是雨后,如果发现边坡有裂缝、疏松或支撑有问题,应立即采取有效措施。(10)机械挖槽至少留0.3m深不挖,最后由人工修挖至设计标高

42、。(11)进入基坑或用小车搬运泥土等必须搭设上下马道,马道坡度为1:6,马道要牢固可靠,铺板严密,脚手板必须绑扎,上面钉防滑条,并有1.2m高的护身栏杆;推运时小车与小车要保护安全距离,不准猛推,下坡时不许撒把。马道随基础施工高度不同而调整。(八)、装修工程1、使用外檐架子做抹灰、勾缝、贴砖,安雨水管等工程作业中,操作面的脚手板必须铺严铺满,不许有探头板。操作面要有护身栏杆或封挂立网,底部要有兜网。2、在施工过程中,如果上、下两层同时作业,上下两层间必须设有专用的防护棚,或者其它隔离措施,否则不许在同一垂直线的下方工作。3、架子上施工遇到危险部位,必须系好安全带,应穿软底防滑鞋,严禁冒险作业。

43、4、架子上作业所使用的材料要吗放整齐,手使的工具要放入工具袋内,上下传递物件禁止抛掷。5、脚手架翻板时,架子底部要兜好安全网,排木不许压在窗檐上、砖码上、阳台晾衣架上。不许绑吊排木,不许用模板当脚手板使用。6、夜间施工要有足够的照明,电线不许直接绑在脚手架上,须单独设置支撑杆。固定点要有茶台,照明灯要有专用支杆,不许挂在架子上。7、室内抹灰使用的木凳,金属支架应搭设平稳牢固、脚手板跨度不大于2米,架子上站人和堆放木料,不得过于集中,在同一跨度内站人不得超过两人。8、不许在门窗、暖气片、洗脸池等物件搭设脚手板,抹窗口严禁踩脚手架的护身栏杆和阳台栏板进行操作。9、抹顶层楼梯间顶棚和立墙时,要搭设满

44、堂红脚手架,铺板要严密,不许有探头板,操作面要有护身。10、高处作业使用移动式梯子和高凳,底部要坚实,梯子和高凳底部应有防滑垫。不许垫高使用。梯子式高凳的上端应有固定措施,立梯工作角度以75度5度为宜,踏板上下间距以30cm为宜,不得有缺档。11、楼内施工需要照明时,必须使用安全电压36伏灯具,变压器外壳接保护零线,接头要包扎,灯头有开关。九、施工现场临时用电及机械配电1、安全用电措施(1)严格执行JGJ46-2005施工现场临时用电安全用电技术规范的要求,建立安全用电责任制度(2)结合相关部室对专业电工和各类用电人员进行用电安全教育和培训。(3)建立技术交底制度,进行分部分项安全技术交底,并

45、在安全技术交底文字资料上履行交底人和被交底人签字手续,并注明交底日期。(4)按规范要求制定专项施工现场临时用电施工组织设计。(5)施工现场采用TN-S保护接零系统:在配电室及配电线路中间和末端处做重复接地并与保护零线相接。电气设备必须采用绿黄双色线做为专用保护接零。(6)施工现场采用三级控制两极保护,实行一机一闸一漏一箱。开关箱中漏电保护器采用额定漏电动作电流不大于30MA,漏电动作时间不大于0.15S的电流动作型漏电保护器,并与现场基本保护系统相适应、相配合,闸箱配锁,设专人负责。(7)电气设备装置定期和平时维护检修,停电挂标志牌,由持证电工并穿戴合格绝缘用品,使用绝缘工具进行操作。(8)照

46、明电路装设漏电保护器,民工住宿、民工伙房及施工现场临时移动照明用具一律采用36V安全电压,并采用双卷降压变压器外壳保护接零。室外照明灯具。金属外壳必须做保护接零。(9)民工住宿严禁引入220V电源杜绝电炉、电褥、碘钨灯取暖。(10)雨后对电器设备进行绝缘阻值进行摇测,保证安全使用。并留有记录。(11)对手持电动工具及移动电器设备,装设漏电保护器,采用保护接零,遵守有关专业规定,使用相应的安全用具,保证安全使用。(12)定期对现场的辅助接地、重复接地进行遥测,并留有记录。2、电气防火措施(1)根据设备额定容量,合理配置闸具、熔断器等,不用其他金属丝代替熔丝,对电路和设备的过载短路故障进行可靠的保

47、护。(2)电气装置和线路周围不堆放易燃易爆和强腐蚀介质,不使用火源。(3)电气装置相对集中的配电室等配置干粉灭火器材。(4)建立易燃易爆和强腐蚀介质的管理制度和电气防火制度,加强电气防火重点场所的烟火管制,设置禁烟标志。(5)建立电气防火教育检查制度,进厂进行电气防火教育和宣传,发现问题及时处理,强化电气防火领导体制,建立电气防火队伍。十、冬、雨期施工安全技术措施(一)、雨期施工安全技术措施1、雨暑期施工要做好降温工作,调整作息时间,供应足够的开水和配备防暑药品,做好食堂卫生,不吃腐烂变质食物,防止事物中毒。2、施工现场要做好排水设施,大雨后保障道路畅通,防止施工材料和施工机具淹泡。3、雨后要检查临时线路、线杆有无倾斜,并对电机进行绝缘摇测,如有漏电立即更换。4、大风、雨后应对架子、龙门架、地锚进行检查,

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
