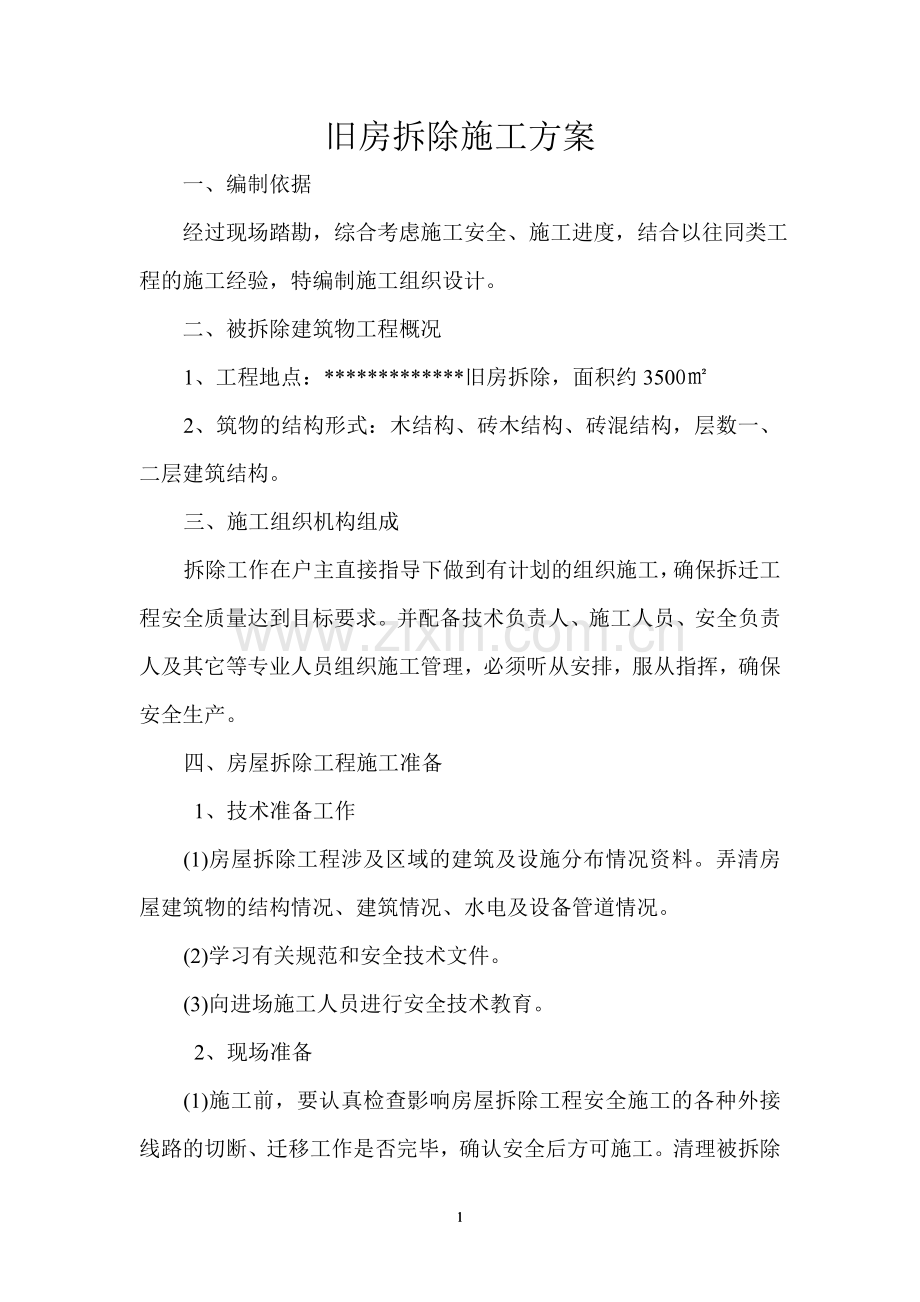

1、旧房拆除施工方案一、编制依据 经过现场踏勘,综合考虑施工安全、施工进度,结合以往同类工程的施工经验,特编制施工组织设计。 二、被拆除建筑物工程概况1、工程地点:*旧房拆除,面积约35002、筑物的结构形式:木结构、砖木结构、砖混结构,层数一、二层建筑结构。三、施工组织机构组成拆除工作在户主直接指导下做到有计划的组织施工,确保拆迁工程安全质量达到目标要求。并配备技术负责人、施工人员、安全负责人及其它等专业人员组织施工管理,必须听从安排,服从指挥,确保安全生产。四、房屋拆除工程施工准备1、技术准备工作(1)房屋拆除工程涉及区域的建筑及设施分布情况资料。弄清房屋建筑物的结构情况、建筑情况、水电及设备

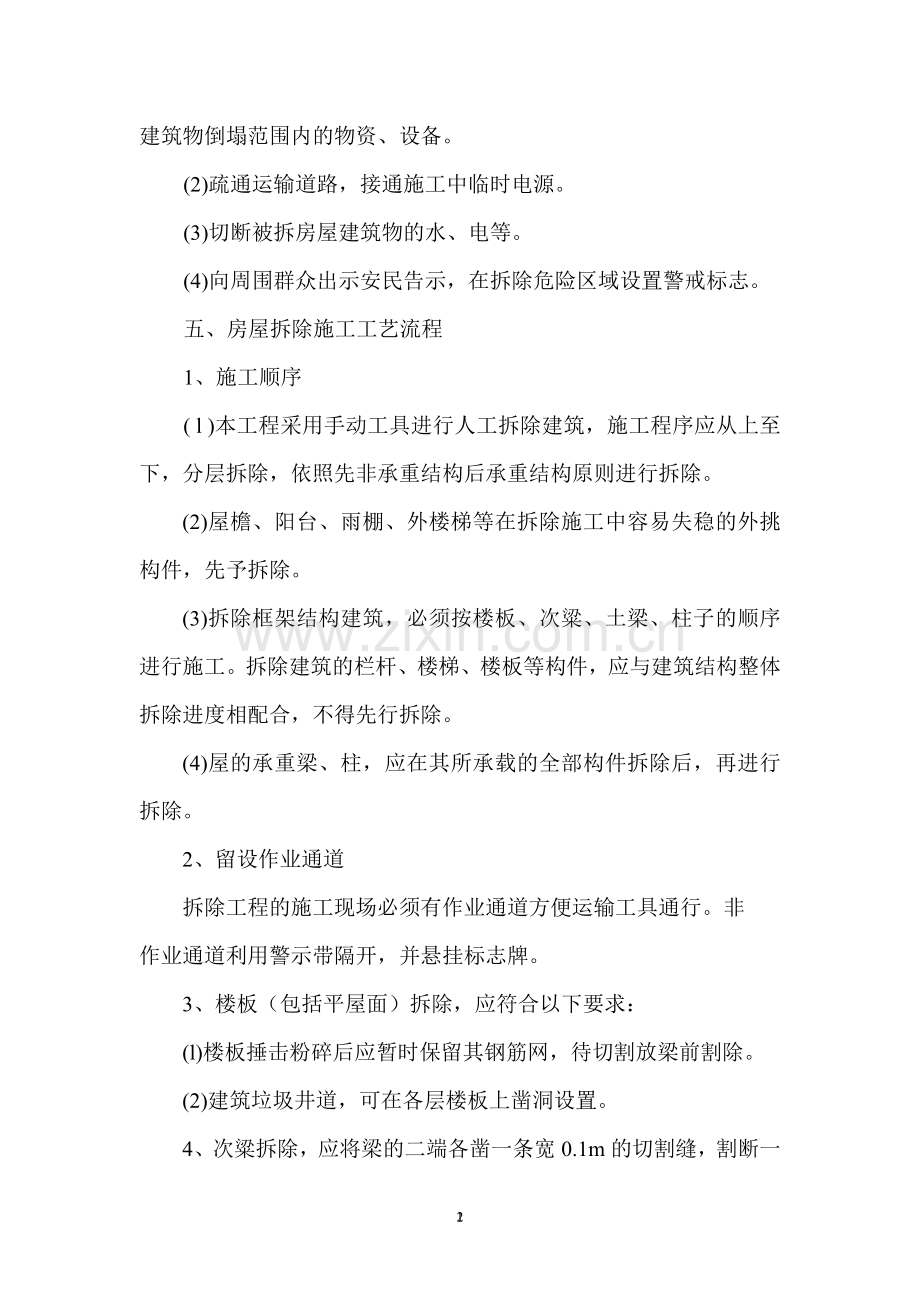

2、管道情况。(2)学习有关规范和安全技术文件。(3)向进场施工人员进行安全技术教育。 2、现场准备(1)施工前,要认真检查影响房屋拆除工程安全施工的各种外接线路的切断、迁移工作是否完毕,确认安全后方可施工。清理被拆除建筑物倒塌范围内的物资、设备。(2)疏通运输道路,接通施工中临时电源。(3)切断被拆房屋建筑物的水、电等。(4)向周围群众出示安民告示,在拆除危险区域设置警戒标志。五、房屋拆除施工工艺流程1、施工顺序( l )本工程采用手动工具进行人工拆除建筑,施工程序应从上至下,分层拆除,依照先非承重结构后承重结构原则进行拆除。 (2)屋檐、阳台、雨棚、外楼梯等在拆除施工中容易失稳的外挑构件,先予
3、拆除。(3)拆除框架结构建筑,必须按楼板、次粱、土梁、柱子的顺序进行施工。拆除建筑的栏杆、楼梯、楼板等构件,应与建筑结构整体拆除进度相配合,不得先行拆除。(4)屋的承重梁、柱,应在其所承载的全部构件拆除后,再进行拆除。2、留设作业通道拆除工程的施工现场必须有作业通道方便运输工具通行。非作业通道利用警示带隔开,并悬挂标志牌。3、楼板(包括平屋面)拆除,应符合以下要求:(l)楼板捶击粉碎后应暂时保留其钢筋网,待切割放梁前割除。(2)建筑垃圾井道,可在各层楼板上凿洞设置。4、次粱拆除,应将梁的二端各凿一条宽0.1m的切割缝,割断一端钢筋(先下层,后上层),使次梁一端自然向另一端倾拆后,割断另端钢筋(
4、先上层,后下层),用绳索将次梁放道下层露而破碎。5、立柱拆除应按下列程序进行:为防止立柱倒塌时的冲击力对结构造成破坏,立柱倒塌方向应选择在下层粱或墙的位置上;将立柱切断部分的钢筋剥出,将反方向的钢筋和两侧的构造筋割断,向倒塌方向拉断。六、施工安全注意事项1、拆除房屋的施工机械要有专人指挥,严格执行一机一人制度。2、禁止立体交叉方式拆房施工。房屋需倾覆拆除的,倾覆物与相邻建筑物、构筑物之间的距离必须达到被拆除物体高度的1.5倍以上。3、对只进行部分拆除的建筑,必须先将保留部分加固,再进行分离拆除。4、施工中必须由专人负责监测被拆除房屋的结构状态,当发现有不稳定状态的趋势时,必须停止作业,采取有效
5、措施,消除隐患。5、拆卸下来的各种材料应及时清理,分类堆放在指定场所,不得随意从高处下抛,并及时清运。拆下的材料和建筑垃圾应及时清理,严禁高空抛下。6、拆除施工应分段进行,不得垂直交叉作业。作业面的孔洞应封闭。7、楼板上严禁多人聚集或堆放材料。8、拆除横梁时,应确保其下落有效控制时,方可切断两端的钢筋逐端缓慢放下。9、拆除柱子时,应沿柱子底部剔凿出钢筋,使用手动倒链定向牵引,采用气焊切割柱子二面钢筋,保留牵引方向正面的钢筋。七、房屋拆除安全技术管理1、进入施工现场的人员,必须配戴安全帽。凡在2m及以上高处作业无可靠防护设施时,必须使用安全带,安全带应高挂低用,挂点牢靠。如系安全带确有困难时,必
6、须采取切实、有效、确保安全的其它防护措施,不得冒险作业。2、拆房施工作业时严禁向下抛掷,拆卸各种材料应及时清理,分别堆放在指定场所。施工现场应做到材料堆放整齐,周围通道、沟管保持畅通,场内无积水,及时清运建筑垃圾。人工拆除主要扬尘环节应有控制措施,安排专人定时洒水保持潮湿。3遇有风力在六级以上,禁止进行露天拆除作业。4、当日拆除施工结束后,所有机械设备应停放在远离被拆除建筑的地力,施工期间的临时设施,应与被拆除建筑保持一定的安全距离。5、施工现场临时用电必须按照国家现行标准施工现场临时用电安全技术规范JGJ46的有关规定执行。电动机械利电动工具必须装设漏电保护器,其保护零线的电气连接应符合要求
7、。总配电箱和分配电箱应设防雨罩和设门锁,同时设相应漏电保护器。从严格做到“一机一闸一漏电保护装置”。一切电气设备必须有良好的接地装置。电动机械必须定机定人专门管理,使用小型手持电动工具时均使用带漏电保护的闸箱。八、拆除工程文明施工管理为加强文明施工管理,在认真学习贯彻国家及地方文明施工管理条例基础上,组织成立文明施工管理小组,由项目经理任组长,从现场施工、垃圾运输到日常生活文明均设专人管理,切实加强施工现场文明施工,并制作文明施工标志牌,放在醒目的地力提醒工人注意,共同维护一个文明的施工条件。文明施工注意事项:1、清运渣上的车辆应在在施工封闭范围内停放;清运渣上的车辆应封闭或采用苫布覆盖,出入
8、现场时应有专人指挥。清运渣上的作业时间应遵守有关规定,做到夜间不施工,减少对周围环境的噪音影响。2、对地下的各类管线,施工前在地而上设置明显标志,并标明管线用途,行进方向。对检查井、污水井也采取相应的保护措施。3、拆除工程施工时,为降低粉尘时人员及环境影响,我方将设专人向被拆除的部位洒水降尘。4、拆除工程完工后,我方将及时将施工渣上清运出场,做到不积压。5、拆除建筑时,当遇有易燃、可燃物及保温材料时,严禁明火作业。施工现场设置消防车道,并应保持畅通。施工现场道路保持两方向畅通,保证消防车辆能够及时进入事发现场进行救援工作。6、对工人进行岗前教育,施工作业应当在批准的施工场地内进行,不得在施工场
9、地范围外堆放物料、机具等。7、工人进入拆旧现场,必须戴好安全帽,不得穿拖鞋,不得饮酒,不得带病上岗。工程有限公司2015年8月 3、通过活动,使学生养成博览群书的好习惯。B比率分析法和比较分析法不能测算出各因素的影响程度。C采用约当产量比例法,分配原材料费用与分配加工费用所用的完工率都是一致的。C采用直接分配法分配辅助生产费用时,应考虑各辅助生产车间之间相互提供产品或劳务的情况。错 C产品的实际生产成本包括废品损失和停工损失。C成本报表是对外报告的会计报表。C成本分析的首要程序是发现问题、分析原因。C成本会计的对象是指成本核算。C成本计算的辅助方法一般应与基本方法结合使用而不单独使用。C成本计
10、算方法中的最基本的方法是分步法。XD当车间生产多种产品时,“废品损失”、“停工损失”的借方余额,月末均直接记入该产品的产品成本 中。D定额法是为了简化成本计算而采用的一种成本计算方法。F“废品损失”账户月末没有余额。F废品损失是指在生产过程中发现和入库后发现的不可修复废品的生产成本和可修复废品的修复费用。F分步法的一个重要特点是各步骤之间要进行成本结转。()G各月末在产品数量变化不大的产品,可不计算月末在产品成本。错G工资费用就是成本项目。()G归集在基本生产车间的制造费用最后均应分配计入产品成本中。对J计算计时工资费用,应以考勤记录中的工作时间记录为依据。()J简化的分批法就是不计算在产品成
11、本的分批法。()J简化分批法是不分批计算在产品成本的方法。对 J加班加点工资既可能是直接计人费用,又可能是间接计人费用。J接生产工艺过程的特点,工业企业的生产可分为大量生产、成批生产和单件生产三种,XK可修复废品是指技术上可以修复使用的废品。错K可修复废品是指经过修理可以使用,而不管修复费用在经济上是否合算的废品。P品种法只适用于大量大批的单步骤生产的企业。Q企业的制造费用一定要通过“制造费用”科目核算。Q企业职工的医药费、医务部门、职工浴室等部门职工的工资,均应通过“应付工资”科目核算。 S生产车间耗用的材料,全部计入“直接材料”成本项目。 S适应生产特点和管理要求,采用适当的成本计算方法,
12、是成本核算的基础工作。()W完工产品费用等于月初在产品费用加本月生产费用减月末在产品费用。对Y“预提费用”可能出现借方余额,其性质属于资产,实际上是待摊费用。对 Y引起资产和负债同时减少的支出是费用性支出。XY以应付票据去偿付购买材料的费用,是成本性支出。XY原材料分工序一次投入与原材料在每道工序陆续投入,其完工率的计算方法是完全一致的。Y运用连环替代法进行分析,即使随意改变各构成因素的替换顺序,各因素的影响结果加总后仍等于指标的总差异,因此更换各因索替换顺序,不会影响分析的结果。()Z在产品品种规格繁多的情况下,应该采用分类法计算产品成本。对Z直接生产费用就是直接计人费用。XZ逐步结转分步法也称为计列半成品分步法。A按年度计划分配率分配制造费用,“制造费用”账户月末(可能有月末余额/可能有借方余额/可能有贷方余额/可能无月末余额)。A按年度计划分配率分配制造费用的方法适用于(季节性生产企业)71
