收藏 分销(赏)

2016版山东省市政工程消耗量定额工程量计算规则.doc

上传人:精*** 文档编号:1908123 上传时间:2024-05-11 格式:DOC 页数:25 大小:394KB
下载 相关 举报
2016版山东省市政工程消耗量定额工程量计算规则.doc_第1页
第1页 / 共25页
2016版山东省市政工程消耗量定额工程量计算规则.doc_第2页
第2页 / 共25页
2016版山东省市政工程消耗量定额工程量计算规则.doc_第3页
第3页 / 共25页
2016版山东省市政工程消耗量定额工程量计算规则.doc_第4页
第4页 / 共25页
2016版山东省市政工程消耗量定额工程量计算规则.doc_第5页
第5页 / 共25页
点击查看更多>>
资源描述

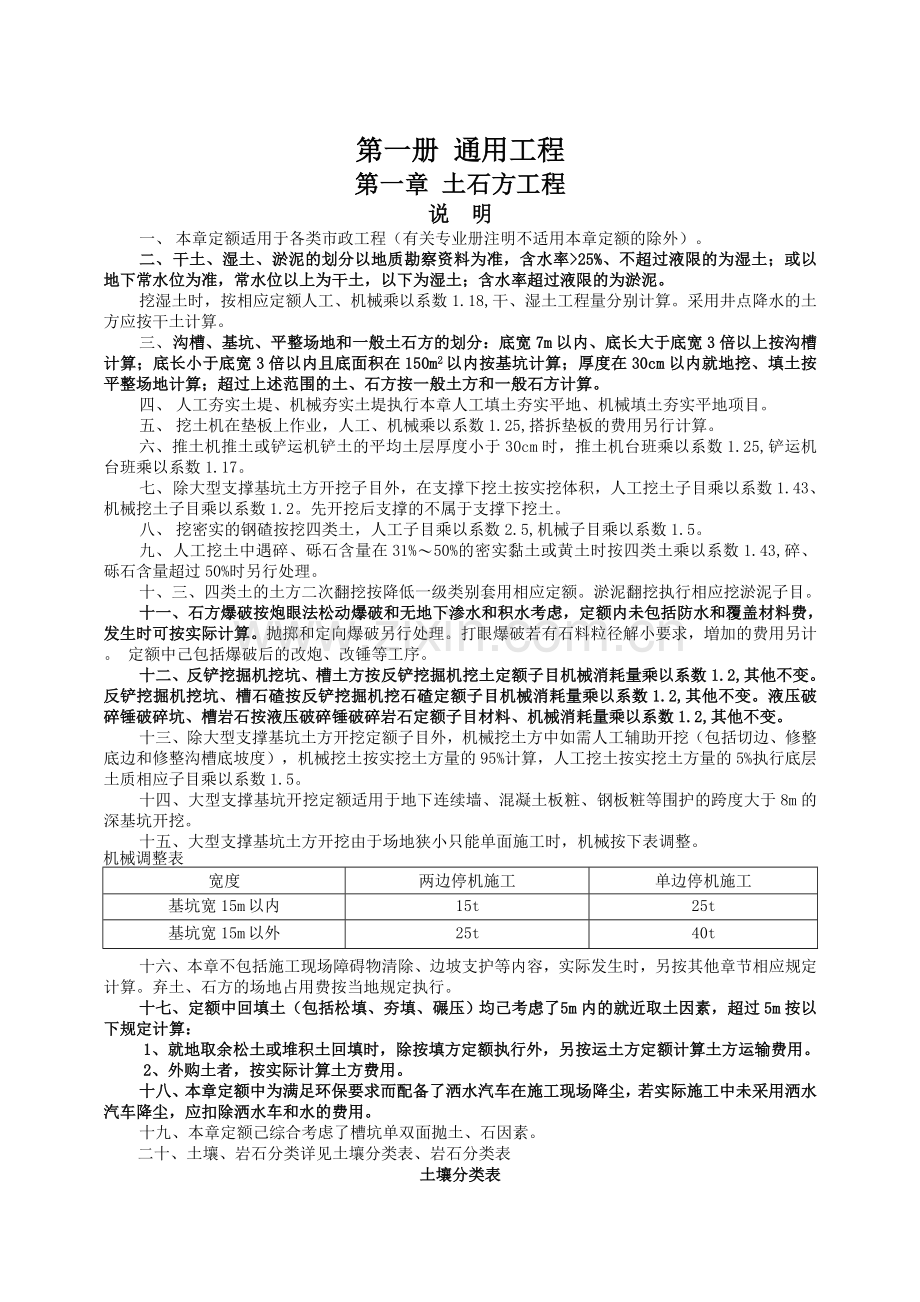

1、第一册 通用工程第一章 土石方工程说 明一、本章定额适用于各类市政工程(有关专业册注明不适用本章定额的除外)。二、干土、湿土、淤泥的划分以地质勘察资料为准,含水率25%、不超过液限的为湿土;或以 地下常水位为准,常水位以上为干土,以下为湿土;含水率超过液限的为淤泥。挖湿土时,按相应定额人工、机械乘以系数1.18,干、湿土工程量分别计算。采用井点降水的土 方应按干土计算。三、沟槽、基坑、平整场地和一般土石方的划分:底宽7m以内、底长大于底宽3倍以上按沟槽 计算;底长小于底宽3倍以内且底面积在150m2以内按基坑计算;厚度在30cm以内就地挖、填土按 平整场地计算;超过上述范围的土、石方按一般土方

2、和一般石方计算。四、人工夯实土堤、机械夯实土堤执行本章人工填土夯实平地、机械填土夯实平地项目。五、挖土机在垫板上作业,人工、机械乘以系数1.25,搭拆垫板的费用另行计算。六、推土机推土或铲运机铲土的平均土层厚度小于30cm时,推土机台班乘以系数1.25,铲运机 台班乘以系数1.17。七、除大型支撑基坑土方开挖子目外,在支撑下挖土按实挖体积,人工挖土子目乘以系数1.43、 机械挖土子目乘以系数1.2。先开挖后支撑的不属于支撑下挖土。八、挖密实的钢碴按挖四类土,人工子目乘以系数2.5,机械子目乘以系数1.5。九、人工挖土中遇碎、砾石含量在31%50%的密实黏土或黄土时按四类土乘以系数1.43,碎、

3、 砾石含量超过50%时另行处理。十、三、四类土的土方二次翻挖按降低一级类别套用相应定额。淤泥翻挖执行相应挖淤泥子目。十一、石方爆破按炮眼法松动爆破和无地下渗水和积水考虑,定额内未包括防水和覆盖材料费, 发生时可按实际计算。抛掷和定向爆破另行处理。打眼爆破若有石料粒径解小要求,増加的费用另计。 定额中己包括爆破后的改炮、改锤等工序。十二、反铲挖掘机挖坑、槽土方按反铲挖掘机挖土定额子目机械消耗量乘以系数1.2,其他不变。 反铲挖掘机挖坑、槽石碴按反铲挖掘机挖石碴定额子目机械消耗量乘以系数1.2,其他不变。液压破 碎锤破碎坑、槽岩石按液压破碎锤破碎岩石定额子目材料、机械消耗量乘以系数1.2,其他不变

4、。十三、除大型支撑基坑土方开挖定额子目外,机械挖土方中如需人工辅助开挖(包括切边、修整 底边和修整沟槽底坡度),机械挖土按实挖土方量的95%计算,人工挖土按实挖土方量的5%执行底层 土质相应子目乘以系数1.5。十四、大型支撑基坑开挖定额适用于地下连续墙、混凝土板粧、钢板粧等围护的跨度大于8m的 深基坑开挖。十五、大型支撑基坑土方开挖由于场地狭小只能单面施工时,机械按下表调整。机械调整表宽度两边停机施工单边停机施工基坑宽15m以内15t25t基坑宽15m以外25t40t十六、本章不包括施工现场障碍物清除、边坡支护等内容,实际发生时,另按其他章节相应规定 计算。弃土、石方的场地占用费按当地规定执行

5、。十七、定额中回填土(包括松填、夯填、碾压)均己考虑了 5m内的就近取土因素,超过5m按以下规定计算:1、就地取余松土或堆积土回填时,除按填方定额执行外,另按运土方定额计算土方运输费用。2、外购土者,按实际计算土方费用。十八、本章定额中为满足环保要求而配备了洒水汽车在施工现场降尘,若实际施工中未采用洒水 汽车降尘,应扣除洒水车和水的费用。十九、本章定额己综合考虑了槽坑单双面抛土、石因素。二十、土壤、岩石分类详见土壤分类表、岩石分类表土壤分类表土壤分类土壤名称开挖方法一、二类土粉土、砂土(粉砂、细砂、中砂、粗砂、砾砂)、粉质 黏土、弱中盐渍土、软土(淤泥质土、泥炭、泥炭质土)、 软塑红黏土、冲填

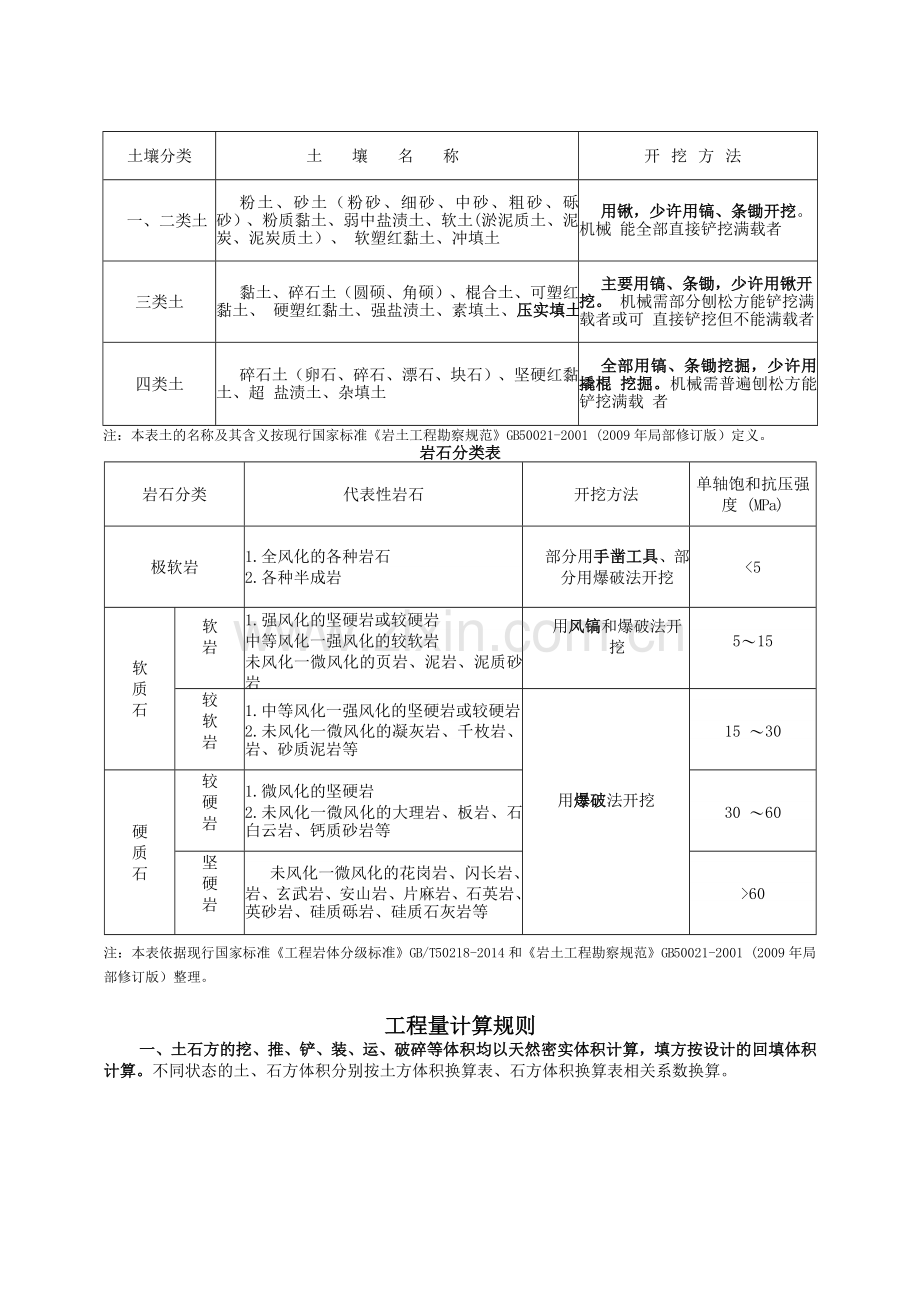

6、土用锹,少许用镐、条锄开挖。机械 能全部直接铲挖满载者三类土黏土、碎石土(圆硕、角硕)、棍合土、可塑红黏土、 硬塑红黏土、强盐渍土、素填土、压实填土主要用镐、条锄,少许用锹开挖。 机械需部分刨松方能铲挖满载者或可 直接铲挖但不能满载者四类土碎石土(卵石、碎石、漂石、块石)、坚硬红黏土、超 盐渍土、杂填土全部用镐、条锄挖掘,少许用撬棍 挖掘。机械需普遍刨松方能铲挖满载 者注:本表土的名称及其含义按现行国家标准岩土工程勘察规范GB50021-2001 (2009年局部修订版)定义。岩石分类表岩石分类代表性岩石开挖方法单轴饱和抗压强度 (MPa)极软岩1.全风化的各种岩石部分用手凿工具、部分用爆破法

7、开挖60英砂岩、硅质砾岩、硅质石灰岩等注:本表依据现行国家标准工程岩体分级标准GB/T50218-2014和岩土工程勘察规范GB50021-2001 (2009年局部修订版)整理。工程量计算规则一、土石方的挖、推、铲、装、运、破碎等体积均以天然密实体积计算,填方按设计的回填体积计算。不同状态的土、石方体积分别按土方体积换算表、石方体积换算表相关系数换算。土方体积换算表虚方体积天然密实体积压实后体积松填体积1. 000. 770. 670. 831. 200. 920. 801. 001. 301. 000. 871. 081. 501. 151. 001. 25石方体积换算表名称天然密实体积虚

8、方体积松填体积夯实后体积石方1. 001. 541. 31块石1. 001. 751.43(码方)1.67砂夹石1. 001. 070. 94二、土方工程量按设计图示尺寸计算。修建机械上、下坡道的土方量以及为保证路基边缘的压实 度而设计的加宽填筑的土方量并入土方工程量内。石方工程量按设计图示尺寸加允许超挖量计算,开挖坡面每侧允许超挖量:极软岩、软岩20cm, 较软岩、硬质岩15cm。三、夯实土堤按设计断面计算。清理土堤基础按设计规定以水平投影面积计算。四、人工挖土堤台阶工程量按开挖前的堤坡斜面积计算,运土应另行计算。五、路槽土方工程量按设计车行道底基层宽度每侧増加20cm计算。六、管道接口作业

9、坑和沿线各种井室所需増加开挖的土石方工程量按实计算。管沟回填应扣除管径在200mm以上管道、基础、垫层和各种构筑物所占的体积。放坡系数表土壤类别放坡起点 深度(m)人工开挖机械开挖沟槽、坑内沟槽、坑边顺沟槽方向坑上一、二类土1. 201 : 0.501 : 0.331 : 0.751 : 0.50三类土1. 501 : 0.331 : 0.251 : 0.671 : 0.33四类土2. 001 : 0.251 : 0. 101 : 0.331 : 0.25七、挖土放坡和坑、槽底加宽应按设计图示尺寸计算,设计文件未明确的按施工组织设计计算, 设计文件未明确也无施工组织设计的可按下表计算。槽、坑底

10、部每侧工作面宽度表(cm)管道结构宽度(cm)混凝土管道其他管道构筑物基础90 无防潮层有防潮层50以内4040304060100以内505040250以内605040250以外7060501、挖土交叉处产生的重复工程量不扣除。基础土方放坡,自基础(含垫层)底标高算起。如在 同一断面内遇有数类土壤,其放坡系数可按各类土占全部深度百分比加权计算。2、管道结构宽度:无管座按管道外径计算,有管座按管道基础外缘计算,构筑物按基础外缘计算,如设挡土板则每侧另増加15cm。八、土石方运距应以挖土重心至填土重心或弃土重心最近距离计算,挖土重心、填土重心、弃土 重心按施工组织设计确定。如遇下列情况应増加运距:

11、1、人力及人力车运土、石方上坡坡度在15%以上,推土机、铲运机重车上坡坡度大于5%,斜道 运距按斜道长度乘以如下系数。运距系数表项目推土机、铲运机人力及人力车坡度(%)51015以内25以内15以上系数1. 7522. 552、拖式铲运机(斗容量3m3)加27m转向距离,其余型号铲运机加45m转向距离。九、平整场地工程量按施工组织设计尺寸以面积计算。十、大型支撑基坑土方开挖工程量按设计图示尺寸以体积计算。十一、自卸汽车运输运距超过20km时,按各地有关规定计算。第二章 钢筋工程说明一、本章定额包括普通钢筋、预应力钢筋和钢筋运输、钢筋笼安放。二、隧道工程采用本章定额子目时,人工、机械消耗量乘以系

12、数1.20。三、普通钢筋1、普通钢筋包括光圆钢筋、带肋钢筋、钢筋连接、冷轧扭钢筋、箍筋及其他、铁件、拉杆、传 力杆和植筋増加费等内容。2、钢筋工作内容包括:制作、绑扎、安装以及浇筑混凝土时维护钢筋用工。3、钢筋不包括冷加工,如设计要求冷加工时,另行处理。4、带肋钢筋18以内的钢筋连接按直流弧焊考虑,定额己综合焊接用工和电焊条用量;18以外的钢筋连接按设计要求选用钢筋连接有关子目执行。5、钢筋的搭接(接头)数量应按设计图示及规范要求计算,设计图示及规范要求未标明的, 10以内的长钢筋按12m计算一个搭接(接头),10以上的长钢筋按9m计算一个搭接(接头)。6、钢筋挤压套筒定额按成品编制。如实际为

13、现场加工时,挤压套筒按加工铁件进行换算,套筒 重量可参考下表计算。套筒重量表规格中20中22中25中28中32重量(kg/个)1.781.892.072.252.49注:表内套筒内径按钢筋规格加2mm、壁厚8mm、长300mm计算重量。如不同时,重量可以调整。7、地下连续墙钢筋笼制作执行“普通钢筋”相应子目(不含地下连续墙钢筋制作平台费用),安 放执行“钢筋运输、钢筋笼安放”相应子目。8、预应力构件中的非预应力钢筋按“普通钢筋”相应子目执行。9、本定额未考虑对拉螺栓的周转,发生时可根据实际的周转次数进行计算,人工和机械不变。10、传力杆按22编制,若实际不同时,人工和机械消耗量可按以下系数调整

14、。人工和机械消耗量系数表传力杆直径282522201816调整系数0.620.781.001.211.491.8911、植筋増加费工作内容包括钻孔和装胶。定额中的钢筋埋深按以下规定计算:钢筋直径规格为20mm以内的,按钢筋直径的15倍计算,并大于或等于100mm;钢筋直径规格为20mm以上的,按钢筋直径的20倍计算。当设计埋深长度与定额取定不同时,定额中的人工和材料可以调整。植筋用钢筋的制作、安装按钢筋质量执行普通钢筋相应子目。四、预应力钢筋、钢绞线1、预应力钢筋、钢绞线包括先张法、后张法预应力钢筋制安,预应力钢绞线制安、孔道成型、 注浆,钢绞线张拉和端头封闭等内容。2、预应力钢筋项目未包括人

15、工时效处理,发生时另行计算。3、定额中己综合考虑了张拉时相应的夹具、承力架等合理的周转摊销量,不得重复计算。定额 不包括张拉台座费用,应按“桥涵工程”册有关内容另行计算。4、预应力钢绞线张拉项目的锚具按单孔锚具计算,每根钢绞线有两端计2个锚具。如果采用多 孔锚具,可按锚具预算价格除以有效锚孔数量折算单价,调整价差。五、钢筋运输、钢筋笼安放1、钢筋运输、钢筋笼安放包括加工钢筋水平、垂直运输和现浇灌注粧、地下连续墙钢筋笼安放 等内容。2、现场钢筋水平运距包括在项目中,加工的钢筋由附属工厂至工地水平运输或现场钢筋水平运距超过150m的应另列项,按钢筋水平运输子目执行。3、以设计地坪为界,3.00m以

16、内的构筑物钢筋不计垂直运输费,超过+3.00m的构筑物,0.00 以上部分钢筋全部计算垂直运输费,-3.00m以下的构筑物,0.00以下部分钢筋全部计算垂直运输费。4、本定额垂直运输子目按20m以内考虑,超过20m时,由甲乙双方协商处理。工程量计算规则一、普通钢筋1、钢筋工程量应区别不同钢筋种类和规格,分别按设计长度乘以单位理论质量计算。2、电渣压力焊接、套筒挤压、直螺纹接头按设计图示个数计算。3、铁件、拉杆、传力杆按设计图示尺寸以质量计算。4、植筋増加费按个数计算。5、马凳按设计图示或己审批的施工方案计算,设计无规定时,马凳的规格应比底板钢筋降低一 个规格(若底板钢筋规格不同,按其中规格大的

17、钢筋降低一个规格计算),长度按底板厚度的2倍加 200mm计算,按1个/m2计入马凳筋工程量。二、预应力钢筋、钢绞线1、预应力钢筋应区别不同钢筋种类和规格,分别按规定长度乘以单位理论质量计算。2、先张法钢筋长度按构件外形长度计算。3、后张法钢筋按设计图示的预应力钢筋孔道长度,并区别不同锚具类型,分别按下列规定计算:低合金钢筋端采用螺杆锚具时,预应力钢筋按孔道长度共减0.35m,螺杆按加工铁件另列 项计算。低合金钢筋一端采用镦头插片,另一端采用螺杆锚具时,预应力钢筋长度按预留孔道长度 计算,螺杆按加工铁件另列项计算。低合金钢筋一端采用镦头插片,另一端采用帮条锚具时,预应力钢筋按孔道长度増加0.1

18、5m, 两端均采用帮条锚具时,预应力钢筋共増加0.3m计算。低合金钢筋采用后张混凝土自锚时,预应力钢筋长度増加0.35m计算。4、钢绞线采用JM、XM、OVM、QM型锚具,孔道长度在20m以内时,预应力钢绞线増加lm; 孔道长度在20m以上时,预应力钢绞线増加1.8m。5、预应力构件孔道成型按孔道长度计算;孔道注浆以体积计算,不扣除钢绞线体积。6、预应力钢绞线张拉应区分单根设计长度,按图示根数计算。7、无粘结预应力钢绞线端头封闭,按图示张拉端头个数计算。8、临时钢丝束拆除,按拆除钢绞线的质量计算。三、钢筋运输、钢筋笼安放1、钢筋水平及垂直运输均按设计图示用量以质量计算。2、现浇灌注混凝土粧钢筋

19、笼安放按设计图示用量以质量计算。3、地下连续墙钢筋笼安放按设计图示用量以质量计算。第三章 拆除工程说 明一、本章定额拆除均未包括挖土方,挖土方按本册第一章“土石方工程”相应项目执行。二、本章小型机械拆除项目中包括人工配合作业。三、液压破碎锤破碎后的废料,其清理费用另行计算;人工及小型机械拆除后的旧料应整理干净 就近堆放整齐。如需运至指定地点回收利用或弃置,则另行计算运费和回收价值。四、管道拆除要求拆除后的旧管保持基本完好,破坏性拆除不得套用本定额。拆除混凝土管道未 包括拆除基础及垫层用工。基础及垫层拆除按本章相应项目执行。五、本章定额中未考虑地下水因素,若发生则另行计算。六、人工拆除石灰土、二

20、碴、三碴、二灰结石基层,应根椐材料组成情况执行拆除无骨料多合土 基层或拆除有骨料多合土基层项目。小型机械拆除石灰土,执行小型机械拆除无筋混凝土面层项目乘以系数0.70;小型机械拆除二碴、 三碴、二灰结石等其余半刚性基层,执行小型机械拆除无筋混凝土面层项目乘以系数0.80。七、液压破碎锤拆除坑、槽混凝土及钢筋混凝土构筑物,按相应定额子目材料、机械消耗量乘以 系数1.20,其他不变。工程量计算规则一、拆除旧路及人行道按面积计算。二、拆除侧缘石及各类管道按长度计算。三、拆除构筑物及障碍物按体积计算。四、伐树、挖树蔸按实挖数以“棵”计算,砍挖乔灌木、清挖草皮以面积计算。五、路面凿毛、路面铣刨按设计图纸

21、或施工组织设计以面积计算。六、路面切缝根据切缝厚度按长度计算。七、液压破碎锤拆除旧路按面积计算。第四章 措施项目说 明一、打拔工具桩1、本定额适用于市政各专业册的打、拔工具粧。2、定额中所指的水上作业,是指距岸线1.5m以外或者水深在2m以上的打拔桩。距岸线1.5m 以内、水深在lm以内者,按陆上作业考虑;如水深在lm以上2m以内,其工程量则按水、陆面各 50%计算。3、水上打拔工具粧按两艘驳船捆扎成船台作业,驳船捆扎和拆除费用按本定额第三册桥涵工 程相应项目执行。4、打拔工具桩均以直桩为准,如遇打斜桩(斜度: 6,包括俯打、仰打)按相应定额人工、 机械乘以系数1.35。5、导桩及导桩夹木的制

22、作、安装、拆除己包括在相应定额中。6、圆木桩按疏打计算;钢板桩按密打计算;如钢板桩需要疏打时,按相应定额人工乘以系数 1.05。7、打拔桩架90调面及超运距移动己综合考虑。8、竖、拆柴油打桩机架费用另行计算。9、水上打拔工具桩如发生水上短驳,则另行计算其短驳费用。10、各类钢板桩消耗量中未包括其使用费,使用费按批准的施工组织设计另行计算。二、围堰工程1定额适用于人工筑、拆的围堰项目。机械筑、拆的围堰执行本册“土石方工程”相关项目。2围堰定额未包括施工期内发生潮汛冲刷后所需的养护工料。潮汛养护工料可根椐各地规定计 算。如遇特大潮汛发生人力所不能抗拒的损失时,应根椐实际情况另行处理。3围堰定额中的

23、各种木桩、钢桩均按本章“打拔工具桩”的相应项目执行。定额括号中所列打 拔工具桩数量仅供参考,实际用量按批准的施工组织设计计算。4草袋围堰如使用麻袋、尼龙袋装土围筑,按麻袋、尼龙袋的规格、单价换算,其他不变。5定额围堰尺寸的取定:土草围堰的堰顶宽为12m,堰高为4m以内;土石混合围堰的堰顶宽为2m,堰高为6m以内;圆木桩围堰的堰顶宽为22.5m,堰高为5m以内;钢桩围堰的堰顶宽为2.53m,堰高为6m以内;钢板桩围堰的堰顶宽为2.53m,堰高为6m以内;竹笼围堰竹笼间黏土填心的宽度为22.5m,堰高为5m以内;木笼围堰的堰顶宽为2.4m,堰高为4m以内。6筑岛填心子目是指在围堰围成的区域内填土、

24、砂及砂砾石。三、支撑工程1定额适用于沟槽、基坑、工作坑、检查井及大型基坑的支撑。2挡土板间距不同时不作调整。3除槽钢挡土板外,本章定额均按横板、竖撑计算,如采用竖板、横撑,人工乘以系数1.20。4定额中挡土板支撑按槽、坑两侧同时支撑挡土板考虑,支撑面积为两侧挡土板面积之和,支 撑宽度为4.1m以内。如槽、坑宽度超过4.1m,其两侧均按一侧支挡土板考虑。按槽、坑一侧支撑挡 土板面积计算时,人工乘以系数1.33,除挡土板外,其他材料乘以系数2.0。5放坡开挖不得再计算挡土板,如遇上层放坡、下层支撑,则按实际支撑面积计算。6钢制桩挡土板支撑安装及拆除是对钢制桩进行支撑和拆除所需消耗的人工和材料。钢制

25、桩的 打、拔另执行本章“打拔工具桩”相应项目。7如采用井字支撑,按疏撑乘以系数0.61。四、脚手架工程及其他工程1、定额中脚手架己包括斜道及拐弯平台的搭设。2、砌筑物高度超过1.2m可计算脚手架搭拆费用。五、井点降水1本定额适用于地下水位较高的粉砂土、砂质粉土、黏质粉土或淤泥质夹薄层砂性土的地层。2喷射井点定额包括两根观察孔制作,喷射井管包括内管和外管。井点材料使用摊销量中己包 括井点拆除时的材料损耗量。3井点降水过程中,如需提供资料,则水位监测和资料整理费用另计。4井点降水成孔过程中产生的泥水处理及挖沟排水工作应另行计算。遇有天然水源可用时,不 计水费。5井点降水必须保证连续供电,在电源无保

26、证的情况下,使用备用电源时费用另计。工程量计算规则一、打拔工具桩1、圆木桩按设计桩长(检尺长)和圆木桩小头直径(检尺径)查木材立木材积速算表以体积计算。2钢板桩:打、拔桩按设计图示尺寸或施工组织设计以质量计算。钢板桩使用费=设计使用量使用天数钢板桩使用费标准元/(吨天)钢板桩的使用费标准按各市规定执行,如无规定,按市场价格确定。3如需计算竖、拆打拔桩架,竖、拆打拔桩架次数按施工组织设计规定计算。如无规定,则按 打桩的进行方向:双排桩每100m、单排桩每200m计算一次,不足一次者均各计算一次。二、围堰工程1、围堰工程分别按体积和长度计算。以体积计算的围堰,工程量按围堰的设计断面乘以围堰中心线的

27、长度。以长度计算的围堰,工程量按围堰中心线长度计算。2、围堰高度按施工期内的最高临水面加0.5m计算。三、支撑工程1、大型基坑支撑安装及拆除工程量按设计质量计算,其他支撑工程按施工组织设计确定的支撑 面积计算。2、大型基坑支撑使用费=设计使用量使用天数使用费标准元吨+天)。大型基坑支撑的使用费标准按各市规定执行,如无规定,按市场价格确定。四、脚手架工程及其他工程1、脚手架工程量按墙面水平边线长度乘以墙面砌筑高度以面积计算。2、柱按图示柱结构外围周长另加3.6m乘以砌筑高度以面积计算。3、满堂脚手架按水平投影面积计算。4、室外管道脚手架按垂直投影面积计算。5、立挂式安全网按架网部分的实挂长度乘以

28、实挂高度以面积计算。6、挑出式安全网按挑出的水平投影面积计算。五、井点降水1轻型井点、喷射井点、大口径井点:轻型井点以50根为一套,喷射井点以30根为一套,大 口径井点以10根为一套。井点的安装、拆除以“10根”计算。井点使用的定额单位为“套天”,累 计根数不足一套按一套计算。2深井井点:井点的安装、拆除以“座”计算,井点使用的定额单位为“座台班”。第二册 道路工程第一章 路基处理说 明一、本章定额包括预压路基、强夯路基、掺砂石、抛石挤淤等项目。二、堆载预压定额工作内容包括堆载四面放坡和修筑坡道,未包括堆载材料的运输,发生的费用 另行计算。三、真空预压砂垫层厚度按70cm考虑,当设计材料厚度不

29、同时可以调整,人工増减2.37工日 /10m3。四、路基处理设计的石灰、水泥含量与定额不同时可以调整,但人工、机械用量不变。五、袋装砂井直径按7cm编制,当设计砂井直径不同时,按砂井截面积的比例关系调整中(粗) 砂用量,其他消耗量不变。袋装砂井及塑料排水板处理软弱地基,工程量为设计深度,定额材料消耗 中己包括砂袋或塑料板的预留长度。六、 水泥搅拌粧分为深层搅拌法(简称湿法)和粉体喷搅法(简称干法),定额己综合了正常施 工需要的重复喷浆(灰)和搅拌。空搅部分按相应项目的人工及搅拌机械台班用量乘以系数0.5。七、振冲粧(填料)定额中不包括泥浆排放处理的费用,发生时另行计算。八、水泥搅拌粧中深层搅拌

30、法的单(双)头搅拌粧、三轴水泥搅拌粧定额按二搅二喷工艺考虑。 设计不同时,每増(减)一搅一喷按相应项目的人工、机械乘以系数0.4。九、单、双头深层搅拌粧,三轴搅拌粧水泥掺量分别按加固土重(1800g/m3)的13%和15%考虑, 当设计与定额不同时,执行相应项目。十、水泥粉煤灰碎石粧(CFG)的土方场外运输执行本定额第一册通用工程中“土石方工程” 相应项目。十一、高压旋喷粧中设计水泥用量与定额不同时,应根据设计规定进行调整。泥浆运输体积按旋 喷粧体积的1.5倍计算。十二、石灰粧按粧径500mm编制,设计粧径每増加50mm,人工、机械消耗量乘以系数1.05。当设计与定额的石灰用量不同时可以调整。

31、十三、分层注浆加固的扩散半径为80cm,压密注浆半径为75cm。当设计与定额取定的水泥用量 不同时可以调整。工程量计算规则一、堆载预压、真空预压按设计图示尺寸以加固面积计算。二、强夯分满夯、点夯,区分不同夯击能量,按设计图示尺寸的夯击范围以面积计算,设计无规 定时,按每边超过基础外缘的宽度3m计算。三、掺石灰、水泥按设计图示尺寸范围内面积乘以路基处理深度以体积计算。四、机械翻晒、掺砂石按设计图示尺寸以面积计算。五、抛石挤淤、换填石渣(毛石)按设计图示尺寸以体积计算。六、袋装砂井、塑料排水板按设计图示尺寸以长度计算。七、振冲粧(填料)按设计图示尺寸以体积计算。八、振动砂石粧按设计粧截面乘以粧长(

32、包括粧尖)以体积计算。九、水泥粉煤灰碎石粧(CFG)按设计图示尺寸以粧长(包括粧尖)计算。取土外运按成孔体积 计算。十、水泥搅拌粧(含深层水泥搅拌法和粉体喷搅法)按粧长乘以粧径截面积以体积计算,粧长按 设计粧顶标高至粧底另加500mm计算;若设计粧顶标高比自然地坪标高小0.5m或己达打粧前的自然 地坪标高时,另増加长度应按实际长度计算或不计。十一、高压旋喷粧工程量钻孔按原地面至设计粧底的距离以长度计算,喷浆按设计加固粧截面积 乘以设计粧长以体积计算。十二、石灰粧按设计粧长(包括粧尖)以长度计算;石灰砂粧按设计粧长乘以截面面积以体积计算。十三、灰土(砂)粧按设计粧长乘以截面面积以体积计算。十四、

33、地基注浆加固以“孔”为单位的子目,按全区域加固编制,当加固深度与定额不同时可内 插计算;若采取局部区域加固,则人工和钻孔台班不变,材料(注浆阀管除外)和其他机械台班,按 加固深度与定额深度同比例调减。十五、注浆加固按体积计算的子目己按各种深度综合取定,工程量按加固土体以体积计算。十六、褥垫层、土工合成材料按设计图示尺寸以面积计算。十七、排(截)水沟按设计图示尺寸以体积计算。十八、砂石盲沟按设计图示尺寸以体积计算;虑管盲沟按设计图示尺寸以延长米计算。第二章 道路基层说 明一、本章包括路床(槽)整形、路拌多合土基层、厂拌多合土基层、粉煤灰基层等项目。二、路床(槽)整形包括平均厚度10cm以内的人工

34、挖高填低,路床(槽)整平达到设计要求的 纵、横坡度并应经压路机碾压密实。三、边沟成型己综合了边沟挖土不同土壤类别,并考虑两侧边坡培整面积所需的挖土、培土、修 整边坡及余土抛出沟外的全过程所需人工。四、多合土基层按现场拌合和集中拌合考虑。当采用厂拌时,其场外运输按相应定额子目执行, 且运距在25km以内。五、多合土基层中各种材料是按常用配合比编制的,当设计与定额取定的材料配合比不同时,定 额中的相关材料可以换算,但人工和机械台班消耗量不变。六、基层混合料多层铺筑时,其基层各层均需进行养生,养生期按7天考虑,其用水己综合在多 合土养生项目内,使用时不得重复计算用水量。七、本章中设有“每増减lcm”

35、的子目,适用于压实厚度20cm以内的结构层铺筑,压实厚度20cm 以上的按两层结构层铺筑。考虑。施工中如采用汽车运水,其 费用另计。八、多合土及碎石等基层现场拌和用水,定额中按自来水就近九、多合土基层铺筑时,两侧如需培土或采用模板支护,其费用另行计算。十、本章定额凡使用石灰的项目,均未包括消解石灰的内容,发生时,另执行消解石灰项目。工程量计算规则一、道路路床(槽)碾压按设计道路路基边缘图示尺寸以面积计算,不扣除各类井所占面积。在 设计中明确加宽值的,按设计规定计算,设计中未明确的,可按设计路宽每侧各加50cm计算。二、培路肩、整形边坡按设计图示尺寸以面积计算。三、土边沟成形按设计图示尺寸以体积

36、计算。四、道路(人行道)基层摊铺、养生均按设计摊铺层的面积之和计算,不扣除各类井所占面积, 如设计道路基层横断面为梯形,应按其界面平均宽度计算面积。五、多合土运输按材料用量以体积计算。第三章 道路面层说 明一、本章定额包括简易路面、沥青表面处治、结合层(透层、黏层、封层)、沥青混凝土路面等 项目。二、喷洒沥青油料中,透层、黏层、封层分别列有石油沥青和乳化沥青两种油料,其中透层适用 于无结合料粒料基层和半刚性基层;黏层适用于新建沥青层、旧沥青路面和水泥混凝土。当设计与定 额取定的喷油量不同时,定额中相关材料可以调整,人工、机械不变。三、沥青混凝土路面所需沥青混合料采用定点拌和时,其运至作业面所需

37、的运费按定额中相应子 目执行。若采用成品,其运杂费包含在成品价中,不再另行计算。四、沥青玛硝脂碎石混合料设计采用的纤维稳定剂的掺加比例与定额不同时,可按设计要求调整 定额中纤维稳定剂的消耗量。五、彩色沥青混凝土路面执行沥青混凝土路面子目,其发生的摊铺及拌和设备的清洗费用,按实际发生费用另行计取。其所需材料的配合比按实际调整,人工、机械不变。六、水泥混凝土路面己综合考虑了有筋和无筋的不同功效,施工中无论有筋、无筋均不换算。七、水泥混凝土路面定额中未包括拉防滑条、刻纹,发生时另按相应定额执行。八、水泥混凝土路面定额中混凝土按预拌考虑。九、水泥混凝土路面项目按平口编制,当设计为企口时,按相应项目执行

38、,其中人工乘以系数 1.01,模板摊销量乘以系数1.05。十、水泥混凝土路面伸缩缝所用填缝材料,当设计与定额不同时,可以调整。十一、水泥混凝土路面用钢筋执行本定额第一册通用工程中的“钢筋工程”相应子目。十二、本章未考虑沥青拌和设备的安拆费用,如发生时,其拌和设备安拆可借用其他专业定额计费。工程量计算规则一、沥青混凝土、水泥混凝土及其他类型路面工程量按设计图示以面积计算,不扣除各类井所占 面积,但扣除与路面相连的平石、侧石、缘石及桥梁工程中的伸缩缝所占的面积(沥青混凝土及水泥 混凝土路面)。二、伸缝嵌缝按设计缝长乘以设计缝深以面积计算。三、锯缝机切缝、填灌缩缝按设计图示尺寸以长度计算。四、土工布

39、贴缝按混凝土路面缝长乘以设计宽度以面积计算(纵横相交处面积不扣除)第四章 人行道及其他说 明一、本章包括人行道整形碾压,人行道块料铺设,混凝土人行道,广场、停车场、运动场面层等 项目。二、人行道整形项目包括平均厚度l0cm以内的人工挖高填低、整平、碾压。三、本定额采用的人行道板、人行道块料、广场砖等材料规格或型号与定额不同时可以调整,但 人工、机械消耗量不变。四、侧(缘)石安砌包括直线、弧线,己综合考虑。五、现浇混凝土侧(缘)靠背(护角)执行现浇混凝土侧(缘)石子目。现浇混凝土侧(缘)石 模板按钢模板考虑,实际采用其他形式模板时不调整。六、树池盖安装未包括填料,发生时按填料品种执行相应定额子目

40、。七、检查井、窨井、雨水进水井升高均不包含更换井盖座等工作内容,发生升高并更换井盖座时, 按“更换检查井盖座”相应子目执行。八、零星砌体抹面适用于台阶、水池、花池等零星构筑物抹面工程量计算规则一、人行道整形碾压按人行道设计图示尺寸以面积计算,不扣除树池和各类井所占面积。二、人行道板安砌,人行道块料、混凝土人行道铺设,停车场、广场面层铺装按设计图示尺寸以 面积计算,不扣除各类井所占面积,但应扣除侧石、缘石、树池所占面积。三、花岗岩人行道板伸缩缝按设计图示尺寸以长度计算。四、侧(平、缘)石垫层区分不同材质,以体积计算。五、侧平石、缘石按设计图示中心线以长度计算。六、现浇混凝土侧(平、缘)石模板按混

41、凝土与模板接触面积计算。七、检查井升降按“座”计算。八、砌筑树池侧石按设计外围尺寸以长度计算。第五章 交通管理设施说 明一、本章包括交通标志杆安装、门架安装、标志牌安装、视线诱导器等项目。二、交通标志杆、门架杆及标志牌均按成品考虑,其中标志牌成品不含反光膜。三、标志牌安装分小型、大型标志牌,面积在lm2以内为小型标志牌,面积在lm2以上为大型标 志牌。四、附着式反光轮廓标安装于波形护栏或其他护栏上,己综合考虑各种安装方法。路面突起路标 采用粘合剂粘合于混凝土或沥青路面上,包括反光型与非反光型。五、纵向标线包括中心线、边缘线和分道线;标记包括文字、字符及图形;横道线包括人行横道 线、停止线及导流

42、带标线等;其他标志线均按横道线相应项目执行。六、标志牌、标志杆及门架安装的螺栓(垫圈、垫片),当设计与定额取定的材料规格及数量不 同时,可以调整。七、塑质隔离筒(墩)内灌水(砂)费用,另行计算。八、本册所涉及的土石方工程,按本定额第一册通用工程中的“土石方工程”相应子目执行。九、交通设施所需的保护管及相关线缆敷设、混凝土基础,按本定额第十册路灯工程的相应 子目执行。十、定型手孔井按本定额第十册路灯工程的相应子目执行;非定型手孔井按本定额第六册排 水工程中的“非定型井”相应子目执行。工程量计算规则一、交通标志杆安装均按“根”计算,双柱标志杆两柱为一根。二、标志牌按设计图示数量以“块”计算。三、标

43、线、标记、横道线按设计图示尺寸以面积计算,文字、字符按单体的外围矩形面积计算, 图形按外框尺寸以面积计算。标志牌反光膜按成型标志牌面积乘以系数1.8 (不另计损耗)。其他表面 警用反光膜按实贴面积计算。四、环形检测线圈敷设按实埋长度(包括进控制箱部分)计算。五、混凝土隔离墩按设计图示尺寸以体积计算。六、塑质隔离筒(墩)按设计图示数量以“个”计算第三册 桥涵工程第一章 桩基说 明一、本章定额内容包括:搭、拆桩基础工作平台,组装、拆卸船排,组装、拆卸柴油打桩机,钢筋混凝土方桩,钢筋混凝土管桩,钢管桩,埋设钢护筒,旋挖钻机钻孔,回旋钻机钻孔,冲击式钻机钻孔,卷扬机带冲抓锥冲孔,泥浆制作、外运,灌注桩

44、混凝土,人工挖孔桩,灌注桩后注浆,截桩头, 声测管等项目。二、本章定额桩基工作平台适用于陆上、支架上打桩及钻孔灌注桩。支架平台分水上平台与陆上平台两类,其划分范围如下:水上支架平台:凡河道原有河岸线、向陆地延伸2.5m的范围,均可套用水上支架平台。陆上支架平台:除水上支架平台范围以外的陆地部分均属陆上支架平台,但不包括坑洼地段。 若坑洼地段平均水深超过2m,面积大于20m2时,可套用水上支架平台;平均水深在12m时,按水上、陆上支架平台各取50%计算;如平均深度在lm以内,不作坑洼处理。三、组装、拆卸船排定额未包括压舱费用。压舱材料取定为大石块,并按船排总吨位的30%计取 (包括装、卸在内150m的二次运输费)。四、打桩工作平台根据相应的打桩项目打桩机的锤重进行选择。钻孔灌注桩的工作平台按孔径 中1000套用锤重小于或等于5000kg打桩工作平台。五、搭、拆水上工作平台项目己综合考虑了组装、拆卸船排及组装、拆卸打拔粧机工作内容,不得重复计算。六、打桩土质类别综合取定。本章定额均为打直桩,打斜桩(包括俯打、仰打)斜率在1:6以内 时,人工乘以系数1.33,机械乘以系数1.43。七、台与墩或墩与墩

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
